12月5日,国家能源集团长源电力股份有限公司发布《关于国能长源汉川市新能源百万千瓦基地二期项目进展情况的公告》、《关于国能长源汉川市新能源百万千瓦基地三期项目进展情况的公告》、《关于国能长源荆门市源网荷储百万千瓦新能源基地钟祥子项目进展情况的公告》。

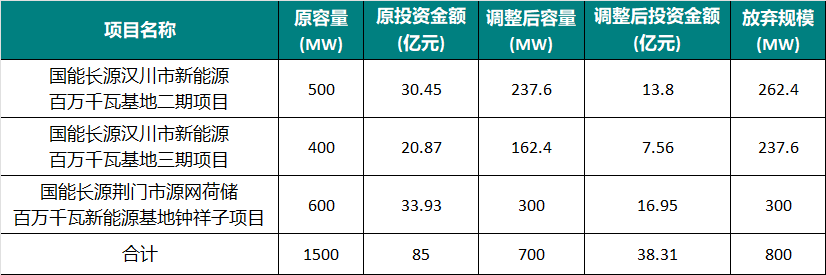

公告信息显示,出于对《关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》文件精神和光伏发电企业生产经营、工程建设实际的综合考量,基地项目最终投产容量为已建成投产装机容量。这也意味着,公司放弃了2025年6月1日前无法投产的装机规模。国家能源集团长源电力股份计划调整湖北汉川、荆门两地三个新能源基地的投资规模,合计放弃规模共计800MW,总投资金额较原计划减少46.94亿元。

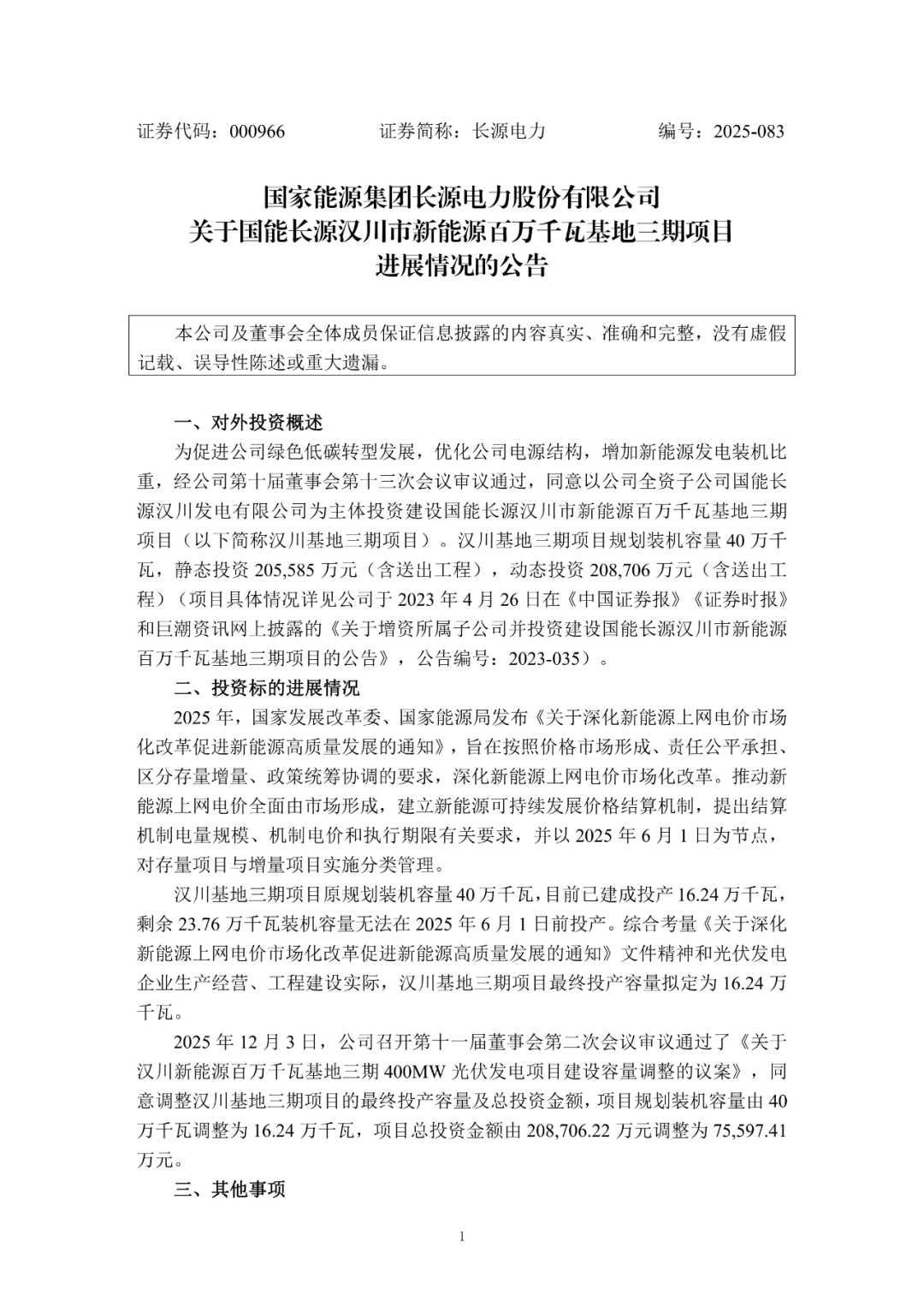

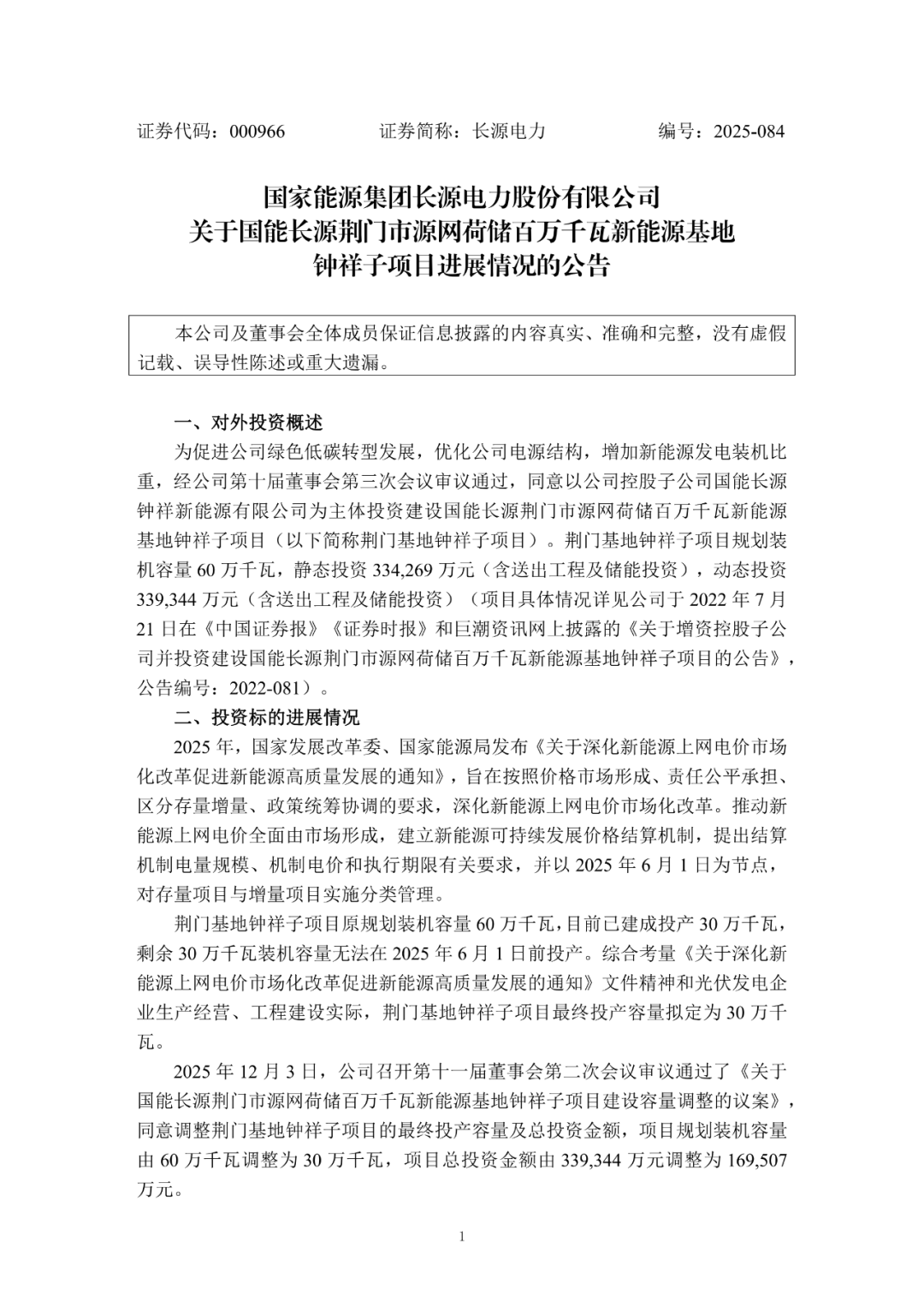

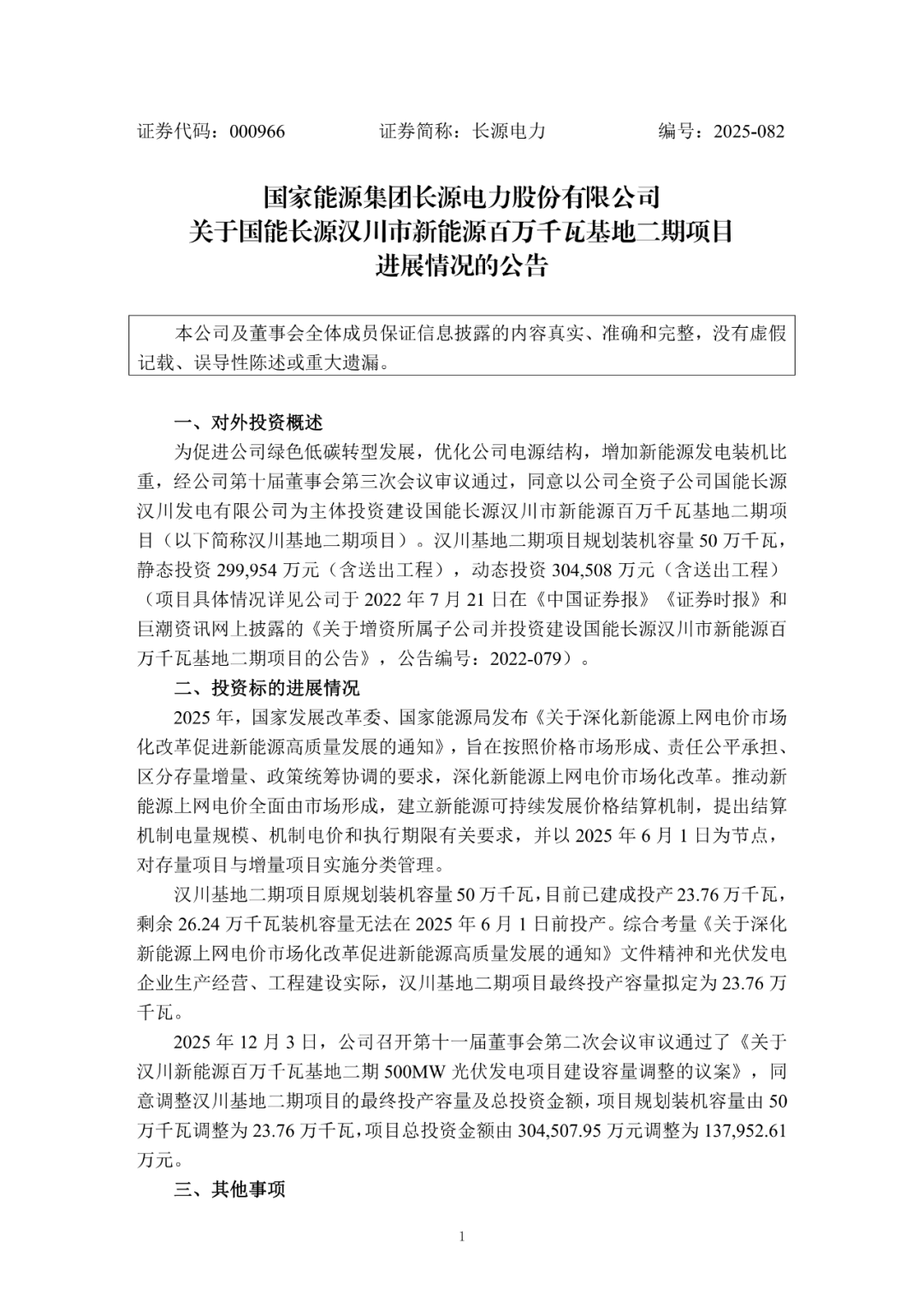

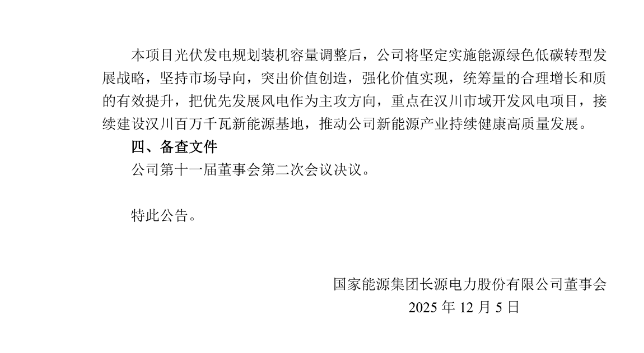

原文如下:
