被低估的欧洲“优等生”:葡萄牙光伏渗透率仅15%!坐拥15.4GW潜力的蓝海

来源:西西弗光储发布时间:2025-11-27 13:56:21

在欧洲庞大的新能源市场中,葡萄牙光伏市场似乎总被忽视,但数据和一线从业者的反馈表明,它可能是目前欧洲最被低估、却最具备长期投资价值的市场(尤其是工商业项目)。不同于其他市场的剧烈波动,葡萄牙光伏产业展现出一种罕见的成熟度与确定性——这里没有喧嚣的投机,只有基于纯商业逻辑的稳步增长。

一、 核心洞察:成熟监管下的“反补贴”逻辑

葡萄牙市场的最大吸引力在于其监管的稳定性极佳的经济回报

1. 十年如一日的政策确定性

葡萄牙光伏市场的基石是其 UPAC(自发自用)和 UPP(小型生产)法规。这套监管框架已实施超过 10 年,期间经历了多次政府更迭而未受干扰。这种长期的政策稳定性创造了一个高度可预测的商业环境,使市场能够稳步增长,而非陷入依靠补贴刺激的剧烈波动周期。

2. 补贴的“悖论”

一个值得注意的市场现象是:政府补贴在当前的葡萄牙反而可能成为阻力。近期政府和欧盟(如 PRR)推出的激励措施进入了一个本质上已不再需要补贴的行业。

  • 副作用:这些补贴非但没有加速采用,反而制造了错误的预期,促使客户观望等待,并增加了拖慢项目的官僚流程。
  • 市场现实:在现有强劲的市场基本面下,补贴更多是摩擦力的来源,而非支撑力。

3. 三年回本与 EPC 的绝对主导

葡萄牙工商业光伏项目的经济模型极具说服力。

  • 投资回报:大多数工商业(C&I)项目的投资回收期约为 3年。对于一项资产寿命长达 20-25 年的投资来说,这不仅意味着极高的安全边际,也解释了为何补贴显得多余。
  • 商业模式:由于回本极快,企业主更倾向于自投资产,而非签署长期的购电协议(PPA)。这导致 EPC(工程总承包)模式在市场中占据主导地位,在中型企业市场中,EPC 与 PPA 的比例约为 80:20。

二、 全景数据:15.4 GW 的巨大潜能

尽管市场情绪乐观,但硬数据更能直观地揭示葡萄牙市场的真实容量。根据最新的卫星与数据库统计,葡萄牙大陆地区的工商业屋顶光伏开发仍处于早期阶段。

1. 总体市场规模

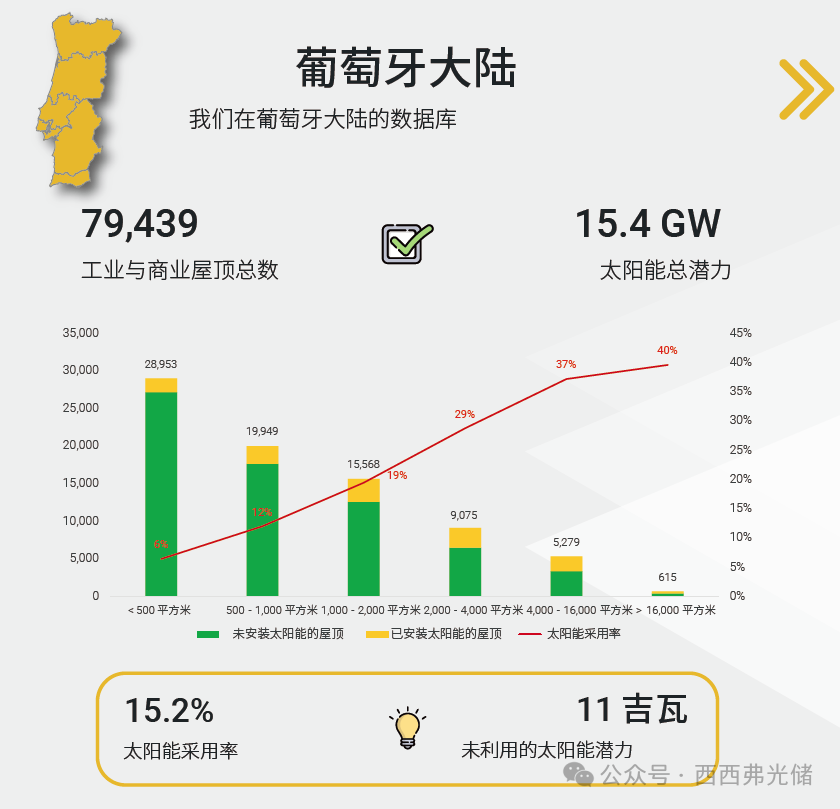

  • 屋顶总数:葡萄牙大陆共有 79,439 个工商业屋顶。
  • 总潜力:这些屋顶可承载的太阳能装机容量高达 15.4 GW。
  • 未开发空间:目前仍有 11 GW 的潜力尚未被挖掘,这是巨大的存量机会。
  • 渗透率:目前的市场渗透率仅为 15.2%,意味着超过八成的屋顶仍是空白。

2. 规模效应:越大越受欢迎

光伏采用率与屋顶面积呈正相关。面积小于 500 平方米的小型屋顶采用率仅为 6%;而面积超过 16,000 平方米的超大型屋顶,采用率已高达 40%。这表明大企业已率先行动,而中小规模屋顶将是下一波渗透的重点。

三、 区域版图:从领跑者到蓝海

不同地区的市场成熟度和潜力差异明显,呈现出梯队式的发展格局。

第一梯队:绝对核心区

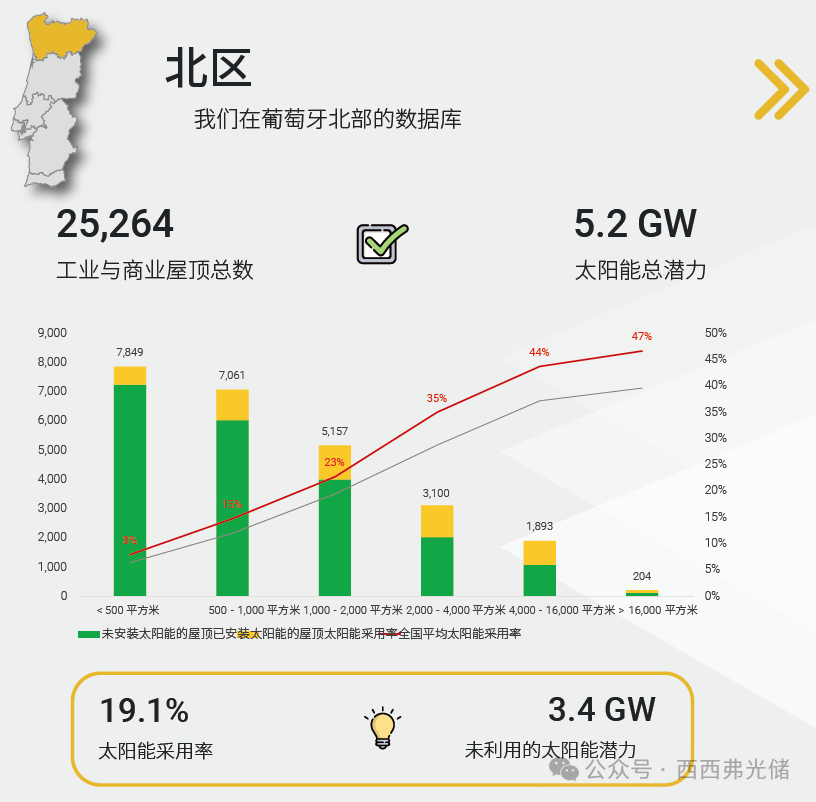

  • 北部地区 (Norte):这是葡萄牙光伏最活跃的区域。
    • 现状:拥有最多的工商业屋顶(25,264个),渗透率全国最高,达到 19.1%。
    • 潜力:总潜力高达 5.2 GW,仍有 3.4 GW 待开发。

第二梯队:稳健主力区

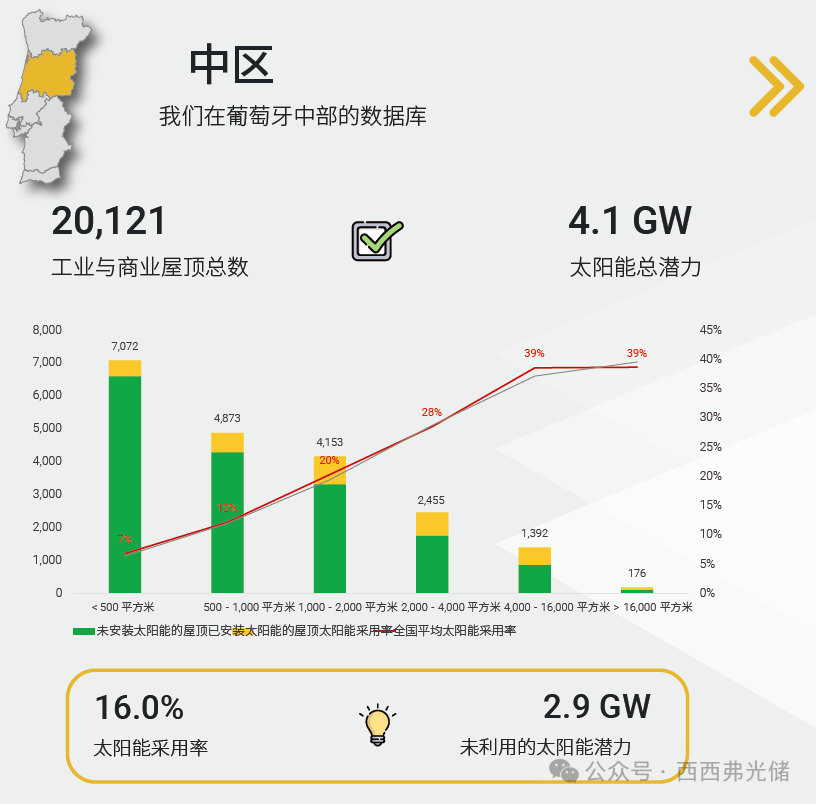

  • 中部地区 (Centro):
    • 拥有 20,121 个屋顶,渗透率为 16.0%。
    • 未开发潜力为 2.9 GW,仅次于北部。

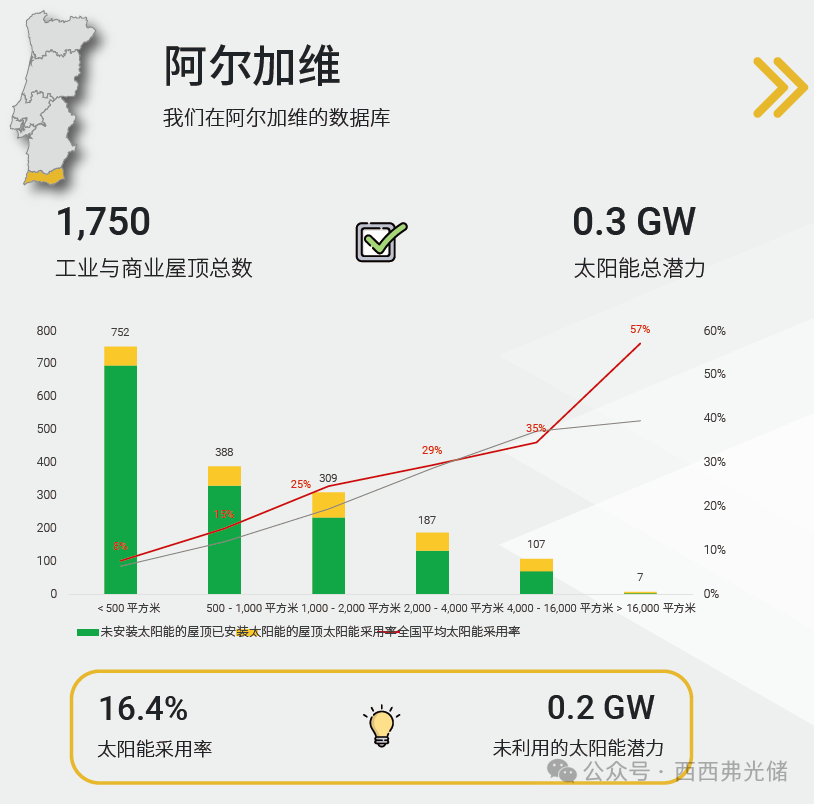

  • 阿尔加维 (Algarve):
    • 虽然体量较小(1,750个屋顶),但渗透率高达 16.4%,显示出极高的市场接受度。

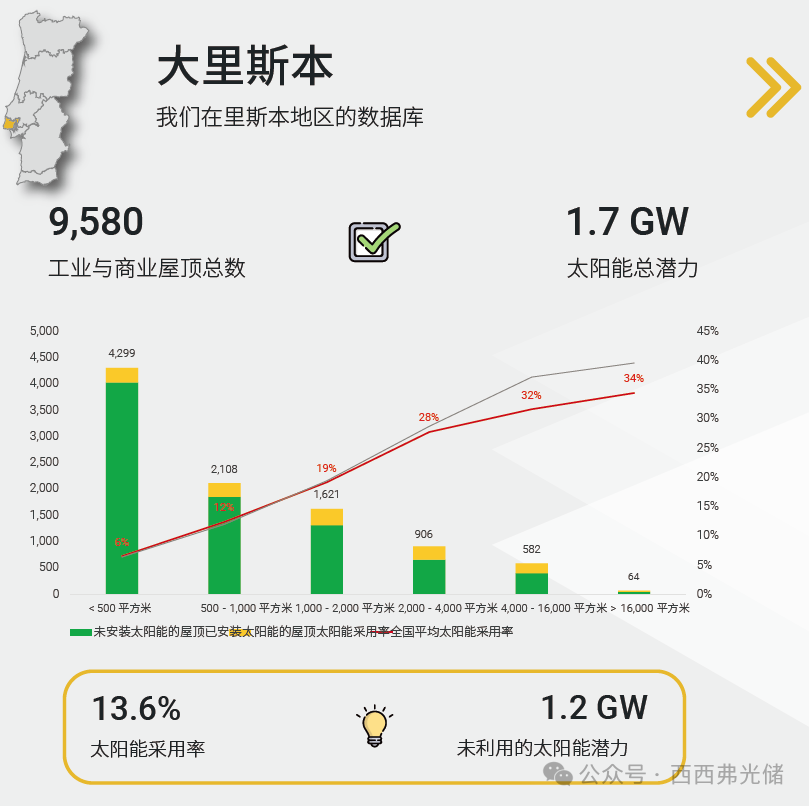

  • 里斯本大区 (Grande Lisboa):
    • 拥有 9,580 个屋顶,渗透率为 13.6%。
    • 这里拥有 1.7 GW 的总潜力,其中 1.2 GW 尚未开发。

第三梯队:高潜力蓝海

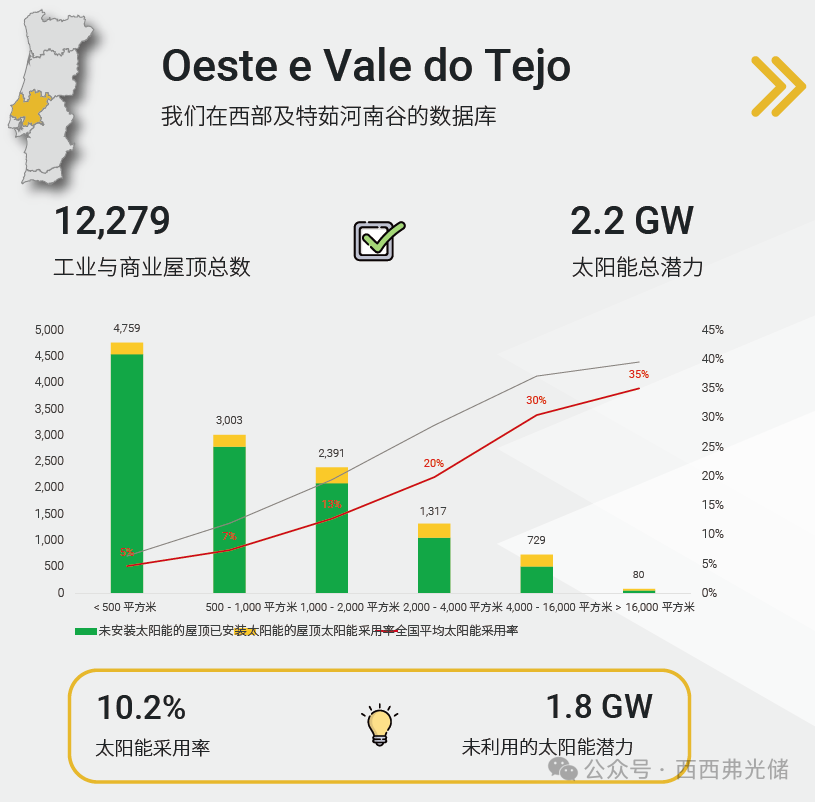

  • 西部和特茹河谷 (Oeste e Vale do Tejo):
    • 这是一个典型的“沉睡巨人”。拥有多达 12,279 个工商业屋顶,总潜力达 2.2 GW,但目前的采用率仅为 10.2%,还有 1.8 GW 等待开发。

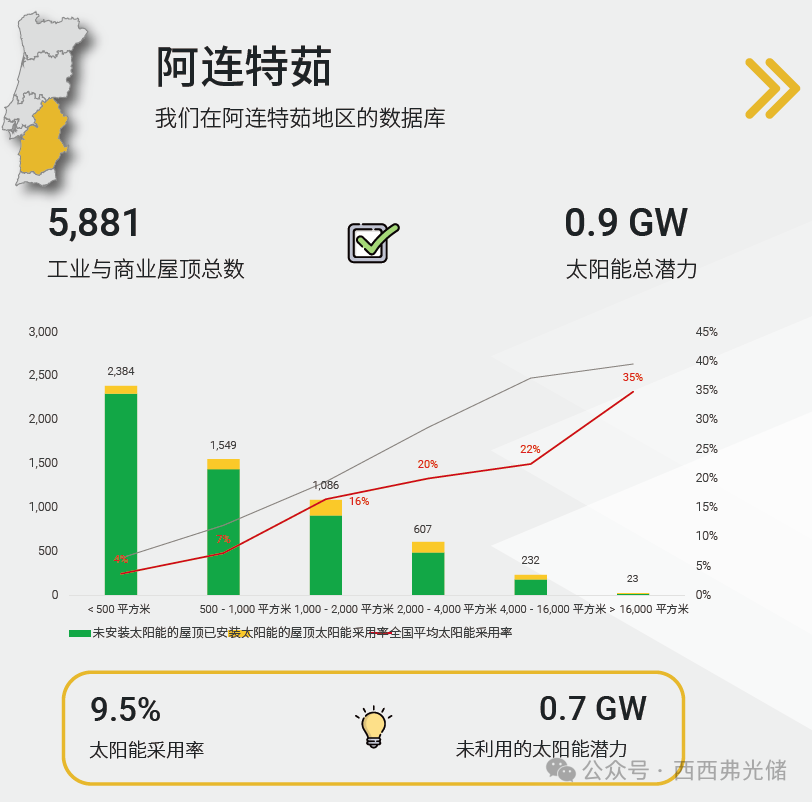

  • 阿连特茹 (Alentejo):
    • 全国采用率最低的地区,仅为 9.5%。在 5,881 个屋顶中,仍有 0.7 GW 的潜力未被触及。

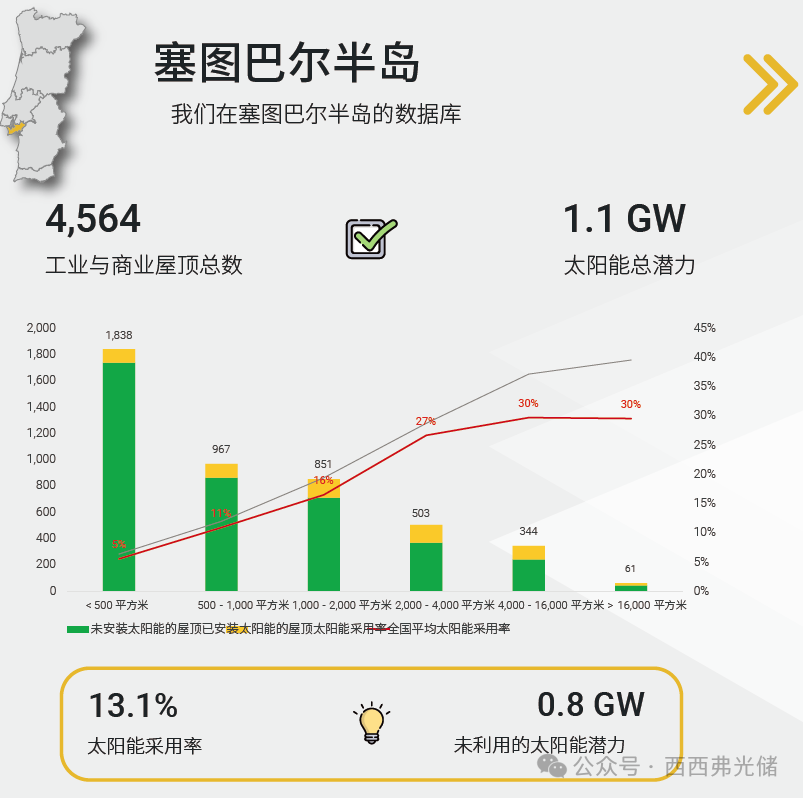

  • 塞图巴尔半岛 (Península de Setúbal):
    • 拥有 4,564 个屋顶 和 1.1 GW 的总潜力,目前还有 0.8 GW 的未开发空间。

四、 趋势展望:迈向年增 500 MW 的新常态

随着市场基础的夯实,葡萄牙光伏产业正在展现新的增长动能:

  1. 资本入场:受监管稳定性和宏观经济改善的吸引,欧洲基础设施基金和养老基金正积极进入该市场,收购分布式发电资产组合。
  2. 能源社区 (Solar Communities):随着 UPAC 和 UPP 模式的成熟,开发商开始探索“能源社区”,将屋顶多余电力出售给附近消费者。葡萄牙自由化的能源体系正使其成为这一模式的欧洲参考市场。
  3. 持续扩容:尽管国土面积不大,但凭借成熟的法规、强劲的经济性和活跃的投资者,葡萄牙有望在未来八年内实现 每年新增超过 500 MW 分布式发电的目标。

结语

葡萄牙并不是一个靠补贴堆砌出的“虚火”市场,而是一个依靠 3 年回本的硬逻辑和 10 年稳定的政策建立起来的“实火”市场。对于寻求确定性的投资者和光伏企业而言,面对 11 GW 的未开发存量,现在正是布局葡萄牙的最佳窗口期。

数据参考:Planno(The  Solar C&I Prospecting Software

责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

中国能建启动15GW光伏组件集中采购招标来源:索比光伏网 发布时间:2026-09-17 08:46:59

中国能建于9月15日启动2026年度光伏组件集中采购招标,预估采购总量达15GWp。本次招标覆盖主流高效光伏技术路线,包括TOPCon、HJT和BC三种类型,且每类均细分为满足工程承包项目与自主投资项目两类需求的组件规格。为保障供应能力与技术成熟度,招标对投标人设定了明确的业绩门槛:近三年内,TOPCon组件销售业绩须不低于2500MWp,HJT不低于150MWp,BC不低于1500MWp。投标文件递交及开标时间统一设定为2026年10月9日上午10时。该采购计划体现了中国能建在新能源领域规模化布局与技术多元化协同的发展策略。

固德威正式发布巨蟹OASIS移动电站:移动,正在成为光伏电站的新变量来源:中华网 发布时间:2026-09-16 17:19:27

固德威正式推出巨蟹OASIS移动电站,旨在应对工程建设、矿区作业、农牧生产及偏远地区等流动性强、电网薄弱或离网场景下的能源需求。该产品突破传统固定式光伏电站限制,采用高度集成的可运输设计,实现快速部署、灵活转场与多次复用。系列产品包括OASIS Plus(91.2kWp,集装箱式,12小时完成整机部署)和OASIS Mini(5.7kWp,轻量化,两人1分钟即可展开),分别适配规模化与轻量级移动用能需求。依托“源—网—荷—储—智”协同架构,系统支持并网、并离网及纯离网三种运行模式,可构建适应不同电网条件的移动微电网。产品已在广州光伏展首次线下亮相,标志着固德威向多元化、场景化绿电解决方案迈出关键一步。(199字)

某光伏电池员工偷取浆料被开除!来源:光伏技术 发布时间:2026-09-16 09:35:59

近日,某光伏电池企业通报一起内部员工违纪事件:一名现场员工多次窃取生产用浆料并私自倒卖,行为被查实后,公司依据内部规定与其解除劳动合同。通报指出,该员工的行为严重违反职业操守和公司管理制度,损害企业利益与生产安全。尽管此类行为在行业内偶有发生,但该公司此次处理程序规范、结果明确,未予宽纵亦未升级处罚,被视为相对审慎的合规处置。事件旨在警示从业人员严守岗位职责,杜绝利用职务便利谋取私利;同时提醒企业加强关键物料管控与员工廉洁教育,防范类似风险。相关通报已向内部传达,强调纪律红线不容触碰。

江苏一光伏企业破产清算申请被撤回来源:摩尔光伏 发布时间:2026-09-16 09:08:49

本文报道了泗洪聚能光伏有限公司破产清算程序的中止事件。2024年6月5日,邓庆军以该公司不能清偿到期债务为由,向泗洪县人民法院申请对其破产清算(案号:(2026)苏1324破申40号)。该公司成立于2023年3月,注册资本200万元,主营光伏设备销售、新能源技术研发、太阳能发电服务等业务。9月10日,申请人邓某在法院正式受理破产申请前,主动请求撤回申请。泗洪县人民法院依据《企业破产法》第九条,认定撤回申请系当事人对自身民事及诉讼权利的合法处分,裁定予以准许。该裁定意味着针对该企业的破产清算程序尚未启动即告终止。

合康新能子公司拟收购美康光伏15%股权来源:智通财经网 发布时间:2026-09-16 08:56:00

合康新能(300048.SZ)公告披露,其全资子公司美康能源拟以自有资金750万元,受让自然人王世珍持有的合肥美的合康光伏科技有限公司(简称“美康光伏”)15%股权。交易前,合康新能通过美康能源已持有美康光伏80%股权;交易完成后,持股比例将提升至95%,美康光伏仍为公司控股孙公司。此次股权收购旨在满足公司长期业务发展需要,进一步增强对美康光伏的控制力与整合效率。由于收购前后公司均对美康光伏实施控制,该事项不会导致公司合并财务报表范围发生变更。

美国二季度光伏新增11.4GW同比飙升45%:一场与税收抵免到期赛跑的"抢装"来源:国际能源小数据 发布时间:2026-09-15 09:13:22

美国2026年第二季度光伏新增装机达11.4GW(直流侧),同比增长45%,创同期历史新高,上半年累计新增19.2GW,占全美新增发电容量的45%。此轮增长主要由公用事业规模项目拉动(二季度新增9.6GW,同比增61%),而户用光伏则同比下降12%。驱动因素在于政策窗口期:特朗普政府计划自2026年7月4日起逐步取消可再生能源税收抵免(ITC/PTC),“安全港”条款促使开发商集中抢并网或抢开工以锁定补贴资格,形成“抢装潮”。尽管许可审批、电网扩容等挑战持续存在,但Lazard研究指出光伏仍是美国成本最低的电力来源,行业正加速从“政策驱动”转向“市场驱动”,二季度数据标志着旧补贴周期的尾声与新发展阶段的开启。(199字)

主动弃标!又一光伏项目开发权被收回来源:昭通市人民政府 发布时间:2026-09-14 09:02:06

云南昭通市能源局近日发布公告,依法收回鲁甸县江底镇光伏发电项目的开发权。该项目装机容量为10万千瓦,于2025年1月17日完成招标,原中标单位为中国电力顾问集团西南电力设计院有限公司。公告明确指出,收回原因为中标企业主动放弃该项目的投资开发工作。依据相关法规及招标文件约定,昭通市能源局据此终止其中标资格并收回开发权。此举属于对新能源项目开发履约情况的常规监管举措,旨在保障光伏资源高效有序开发和项目建设进度。后续该开发权或将重新组织遴选或按程序另行处置。

光伏内卷背后,是一场互为因果的负循环来源:索比光伏网 发布时间:2026-09-14 08:44:02

本文剖析了光伏行业低价内卷与终端低电价之间互为因果的负向循环机制。文章指出,早期降本源于技术进步与规模效应,推动度电成本下降;但进入平价时代后,电价下行倒逼项目压缩初始投资,压力逐级传导至制造端,使“降价”从技术驱动的结果异化为生存倒逼的手段。叠加2021年后大规模扩产引发的严重产能过剩,企业被迫以低于合理盈利水平的价格抢单,降本蜕变为单纯压价。由此形成“低电价—低系统成本—低产品价格—更低电价”的自我强化负循环,并外溢至整个经济体系的能源成本传导链。文章强调,真正问题不在于价格降低本身,而在于降价是否伴随效率提升与价值创造;走出内卷的关键,在于重建供需平衡、恢复合理利润、推动差异化竞争与技术创新回归价值本源。(199字)

阳光电源SG465HX组串逆变器:破解海上光伏四大痛点的系统级解决方案来源:阳光电源 发布时间:2026-09-10 11:52:24

文章介绍了阳光电源推出的全球首款400kW+组串式逆变器SG465HX,聚焦其作为海上光伏系统级解决方案的核心价值。面对海上光伏在环境腐蚀、安全风险、低收益和运维困难四大痛点,该产品通过IP66防护与C5-H防腐设计提升耐候性;采用机械/电子开关冗余保护、全工况防雷及MPPT级绝缘检测强化直流侧安全;依托465kW高功率密度、5MW+大子阵设计及效率提升(最大效率99.11%,中国效率98.58%),实现系统级降本每瓦2分、LCOE降低1.5%;并集成AI智能IV诊断、风道自清洁、微秒级故障录波等技术,显著提升远程运维效率与弱电网适应能力。产品已通过多场景验证并实现规模化应用。(199字)

云南215MW光伏项目指标被收回!来源:昭通市能源局 发布时间:2026-09-09 09:06:36

昭通市能源局于2026年9月8日发布公告,依法收回永善县马楠兴隆、莲峰营盘两个光伏发电项目的开发权。两项目分别装机18万千瓦和3.5万千瓦,合计21.5万千瓦(即215MW),均于2024年2月4日完成招标,中标单位为中车青岛四方车辆研究所有限公司与中铁十二局集团国际工程有限公司组成的联合体。收回原因为中标企业未能按期推进项目建设,导致严重滞后,未实现如期建成并网。此举系依据相关能源管理规定作出的行政决定。后续,昭通市能源局将重新组织上述两个光伏项目的公开招标,具体安排将另行通知。
