21家光伏上市公司盘点:四企业裁员1.44万人

来源:索比光伏网发布时间:2025-09-05 16:21:45

光伏行业的整体经营业绩仍未见好转,光伏人的“失业潮”也在持续。

来源 / 索比光伏网

作者 / 倪克

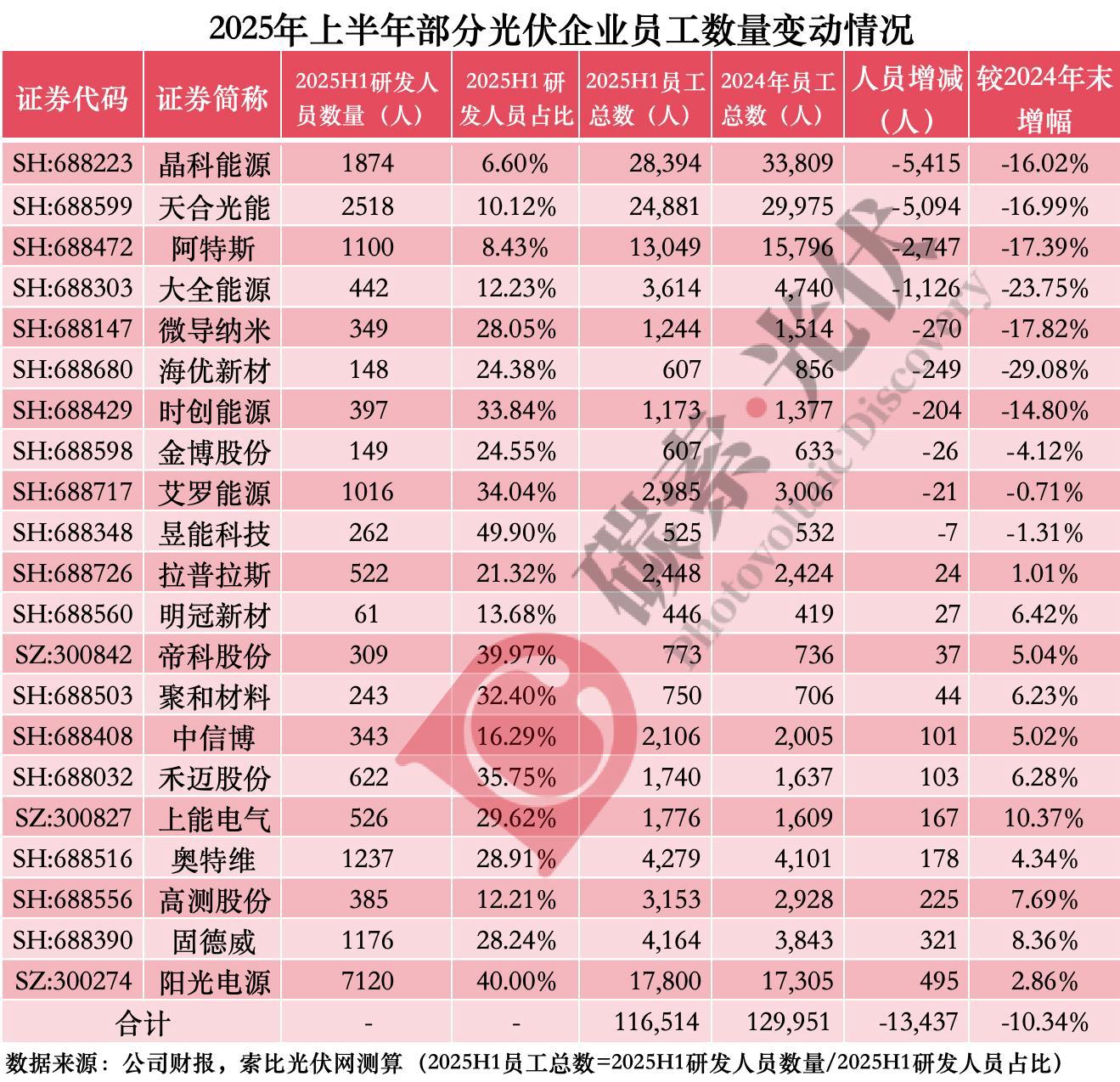

2025年上半年,共有21家光伏上市企业在财报中披露了研发人员数量以及占比,索比光伏网据此倒推出了截至报告期末的员工总数。与2024年末相比,2025年上半年21家光伏企业合计缩编1.34万人,降幅为10.34%。要知道,这只是部分企业,如果扩大到所有企业,恐怕缩编规模还要更多。

这21家企业中,有11家扩编,像阳光电源、固德威、高测股份等分别增加了200-500人不等。其它10家缩编企业中,4家企业合计缩编规模达到1.44万人,缩编幅度均超过了15%,而部分非主链企业,缩编幅度更是超过20%。

结合光伏上市企业的整体经营业绩来看,多数光伏上市企业依然面临着较大的亏损压力。根据索比光伏网的统计,2025年上半年,69家光伏企业合计实现营业收入4618亿元,同比下降9.79%;合计实现归母净亏损63.99亿元,同比扩大625.93%。其中,虽然有30家实现盈利,但大多为逆变器环节和辅材环节企业,主链企业大多依旧延续亏损态势,因此通过人员优化以达到降本提效的目的也成为减少亏损的重要方式之一。

再结合光伏上市企业的营业费用变化情况来看,随着内卷化竞争的加剧,光伏企业不得不牺牲未来以保当下万全。根据索比光伏网的统计,2025年上半年30家主链企业的研发费用同比下降18.12%,降幅远高于销售费用的0.83%和管理费用的3.96%。

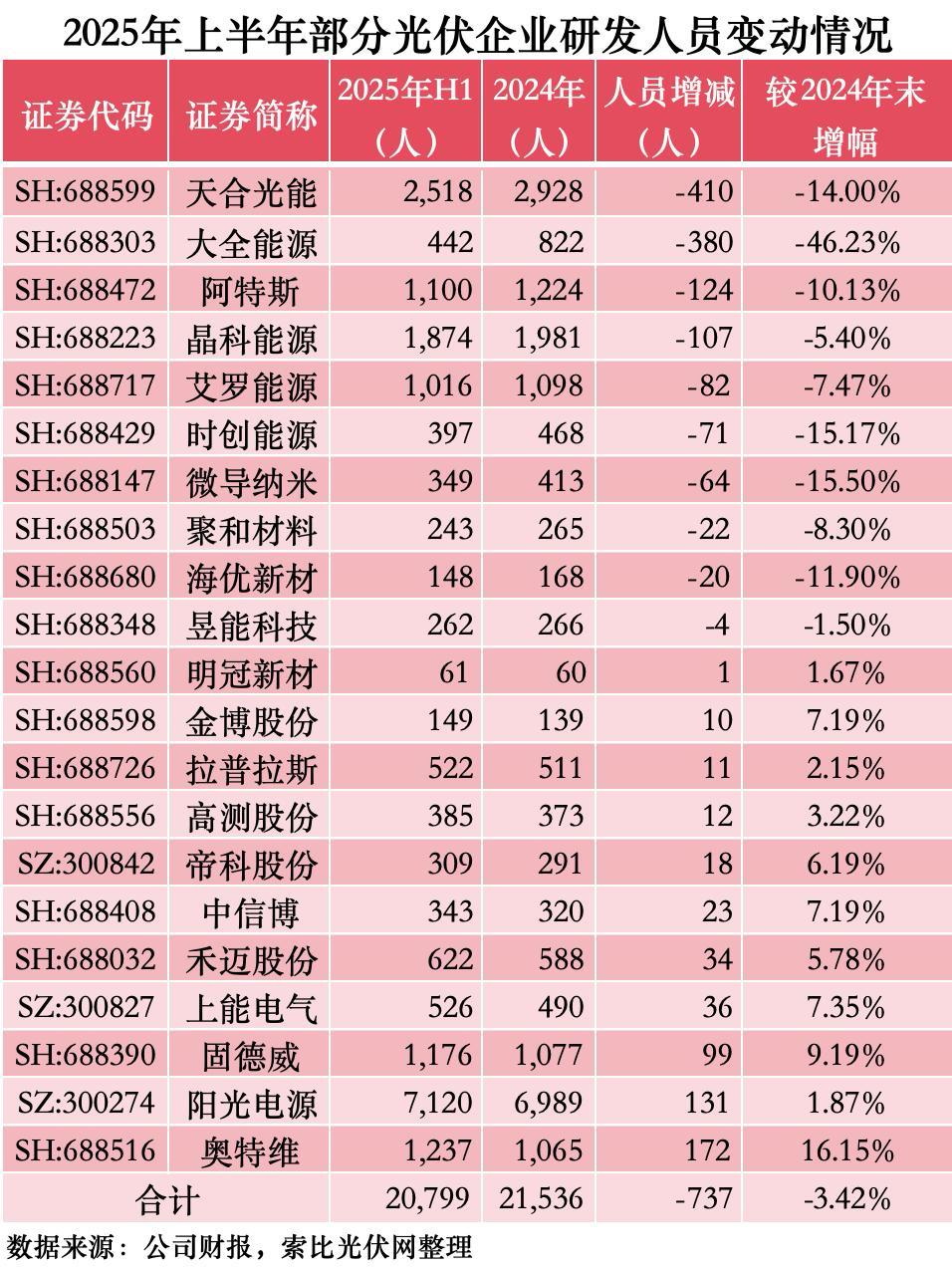

而前述21家披露研发人员的企业,研发人员数量从2024年末的2.15万人下降至2025年上半年末的2.08万人,减少了737人。尤其是前述4家合计缩编1.44万人的光伏企业,研发人员由2024年末的6955人下降至2025上半年末的5934人,减少了1021人。

不过,亦有光伏企业逆势加大研发投入。

根据相关规定,科创板上市企业在半年报中需要强制披露研发人员的相关信息,而沪深主板、创业板则无需披露。在这21家企业中,阳光电源、上能电气、帝科股份均为创业板企业,它们在财报的“管理层讨论与分析”部分对研发人员数量进行了披露。对比2024年末,这3家企业的研发人员数量分别增加了131人、36人、18人。

以阳光电源为例。2025年上半年,阳光电源在营收和归母净利润同比增长40.34%和55.97%的同时,研发费用也同比增长37.08%。在财报中,阳光电源表示研发费用增长主要系加大研发项目投入,研发人员薪酬增加较多所致。

虽然当下多数光伏企业面临着较大的业绩压力,但在技术未触及天花板的背景下,研发人员依旧是企业持续壮大的核心驱动力。当然,光伏行业的反内卷,也急需提速,别让无序竞争伤了那些过去几十年为中国光伏产业崛起默默奉献的光伏企业和光伏人的心。

责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
江苏盐城:2026年第四季度1.6GW分布式光伏可开放并网容量公示来源:江苏省盐城市发展和改革委员会 发布时间:2026-10-14 09:07:11

本文是江苏盐城供电公司发布的关于2026年第四季度分布式光伏可开放并网容量的官方公告。依据国家能源局及江苏省相关部门最新出台的分布式光伏管理政策文件,包括《分布式光伏发电开发建设管理办法》(2025年)及江苏省配套实施意见和接网消纳通知,盐城市梳理并公示了全市该时段内可供分布式光伏项目接入电网的剩余容量,总计1.6吉瓦(GW)。公告旨在落实国家与省级关于规范分布式光伏开发、保障公平接网和高效消纳的工作要求,为拟建项目提供明确的容量指引。文中同时公布了供电服务咨询电话,便于市场主体获取进一步信息。附件中应包含具体区域或电压等级下的容量分布详情。

安徽一光伏企业“讨债”来源:索比光伏网 发布时间:2026-10-14 08:51:29

安徽旭合新能源科技有限公司(蓝丰生化控股子公司)因货款纠纷,向南京仲裁委员会申请仲裁,向北京银燕涵海智慧科技有限公司追索欠款。双方于2025年4月签订光伏组件购销合同及补充协议,后于2026年5月6日达成还款协议;旭合科技已依约完成全部组件发货义务,但北京银燕未按期支付货款,截至仲裁申请时,尚欠本金2262.25万元。旭合科技据此请求裁决对方返还等值光伏组件,并承担仲裁费、财产保全费等全部费用。该事件反映出光伏产业链下游回款风险对上游供应商经营的影响。(198字)

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

122MWp!四川凉山州光伏项目EPC总承包招标来源:光伏盒子 发布时间:2026-10-13 09:35:52

本文介绍了四川凉山州昭觉县新城光伏项目的EPC总承包招标信息。该项目名为“昭觉6#地块新城光伏项目”,由川能(昭觉)新能源有限公司作为招标人,选址于凉山彝族自治州昭觉县新城镇。项目直流侧装机容量为122.27072兆瓦峰值(MWp),属中大型地面光伏电站。招标范围涵盖工程设计、设备采购、施工建设及整体调试等全过程总承包服务,旨在通过公开招标方式选定具备资质与经验的EPC承包商,推进项目高效落地实施。公告标志着该光伏项目已进入实质性建设准备阶段。

重庆开州区2026年四季度17MW分布式光伏项目备案来源:重庆市开州区发改委 发布时间:2026-10-10 10:01:12

重庆开州区发布2026年四季度分布式光伏发电项目备案计划,总装机容量为17兆瓦,其中自然人项目1兆瓦、非自然人项目9兆瓦、一般工商业项目7兆瓦。备案自2026年10月13日上午10时起正式开放,此前提交的申请一律无效。备案实行两项核心原则:一是“同一台区先提交先备案”,即按投资主体在重庆市政务服务网提交合格申请的时间顺序进行,台区容量满额后暂停该台区当季备案,待电网升级改造完成后再恢复;二是“季度总量控制”,全区累计备案容量达17兆瓦上限后,当季不再受理任何新增备案申请。该安排依据《开州区分布式光伏发电项目服务指南(试行)》并结合区域电网承载能力制定。

中国企业开发,阿塞拜疆首个竞拍机制光伏电站投产来源:TaiyangNews 发布时间:2026-10-09 09:14:33

阿塞拜疆巴库加拉达格区的100MW戈布斯坦光伏电站正式投产,系该国首个通过公开竞拍机制开发的可再生能源项目。该项目由中企寰泰能源旗下寰能国际控股有限公司开发,于2024年以0.0354美元/千瓦时的最低报价中标。电站全面运行后,年发电量约2亿千瓦时,预计每年可节约天然气4500万立方米、减少碳排放9.7万吨。其投运使阿塞拜疆可再生能源总装机达2.17GW(含85座电站),占全国总装机容量约21.5%,其中光伏装机为378.2MW(10座)。该国还计划于2027年底前新增约1.5GW可再生能源项目。此外,多家中国企业正拓展在阿业务,包括建设光伏组件厂、考察风电与绿氢等项目。

IEA:2025 年全球分布式光伏新增装机同比增长近四分之一来源:TaiyangNews 发布时间:2026-10-09 09:11:49

IEA PVPS《2026年光伏应用趋势》报告显示,2025年全球分布式光伏新增装机达282GW,同比增长24%,占当年全球光伏新增总装机(692GW)的41%。中国以159GW新增量保持全球最大分布式市场地位,巴基斯坦、印度、德国、巴西、美国等国也呈现显著增长。截至2025年底,全球光伏累计装机近3TW,年发电量约占全球用电量的12%。与此同时,光伏产业链各环节产能持续过剩,2025年全球组件制造产能达1531GW,远超722GW的实际产量;中国仍主导制造端,但其全球组件产量占比已从2024年的86%降至79%。报告还指出,高渗透率市场正加速部署电池储能系统(BESS),并强调未来光伏发展重心正从单纯扩增装机转向提升系统灵活性、电网适配性与现有装机利用效率。

四川甘孜两河口抽蓄配套3GW光伏项目法人优选结果公示来源:甘孜藏族自治州发展和改革委员会 发布时间:2026-10-08 15:50:25

9月30日,四川省甘孜州公示了服务两河口混合式抽水蓄能电站的300万千瓦光伏项目法人优选评审结果,雅砻江(雅江)清洁电力有限公司位列第一。该项目为配套两河口抽蓄电源的清洁能源工程,共分5个场址,分别位于甘孜州雅江县的马它玛、红龙、错柯、柯拉三期和西俄洛,装机规模依次为40万、40万、110万、10万和100万千瓦。申报主体可独立或以联合体形式参与,须满足严格资质门槛:牵头方需具备清洁能源开发资质,且国内在建及已并网光伏装机总量不低于50万千瓦;独立申报主体(含母公司)总资产不少于20亿元、净资产不低于10亿元;若为联合体,则牵头方总资产与净资产分别不低于15亿元和8亿元。

3.24GW!江苏南京公布四季度分布式光伏可开放容量来源:国网南京供电公司 发布时间:2026-10-08 13:40:47

2024年9月30日,国网南京供电公司发布《关于公布南京市分布式光伏接入电网可开放容量信息的通知(第四季度)》,正式公布南京市2026年第四季度分布式光伏的电网接入能力。数据显示,该时段全市可开放总容量达3.24吉瓦(GW),其中已备案但尚未并网的项目规模为164.68兆瓦(MW)。通知还对南京全市11个行政区开展了分布式光伏接入能力评估,所有区均被评定为“绿色”等级,表明区域电网具备良好承载条件,暂无接入受限情况。该信息旨在引导分布式光伏项目科学布局、有序开发,提升并网效率与电网安全水平。

一光伏企业两子公司申请破产来源:索比光伏网 发布时间:2026-10-08 09:21:07

德国光伏企业Next2Sun近日宣布,其两家子公司——Next2Sun Technology GmbH与Next2Sun Mounting Systems GmbH,已向萨尔布吕肯地方法院申请自主管理破产程序。此举系因现有融资规模不足,难以满足整体运营需求,且部分已承诺融资无法保障中长期稳定经营。需强调的是,母公司股份公司及项目公司主体业务未受影响,已投运的农光互补光伏电站仍正常运行。两家涉事子公司将继续维持运营,并对在建项目开展经济可行性再评估。企业正积极寻求新投资,以保全就业岗位与核心技术。此次破产事件发生在德国光伏行业持续承压背景下,继SoWiTec、Enerparc之后,Next2Sun成为近期第三家陷入破产危机的本土光伏企业。(199字)

光伏产线+组件库存打包法拍!河北一新能源企业资产处置来源:索比光伏网 发布时间:2026-10-08 09:04:46

河北精宇泰新能源科技有限公司因债务问题,其位于邯郸市涉县经济开发区的资产将于10月8日进行网络司法拍卖。本次拍卖标的共461项,分为生产设备(173项)与库存物资(288项)两大类:前者包括2020年购置的复合杆塔生产线、光伏生产线及配套设备;后者涵盖光伏板、光伏组件、光伏配件、动力柜等生产物料,以及电脑、办公桌等办公资产。整体起拍价为317.68万元,竞拍保证金为60万元。该公司成立于2020年5月,主营业务为光伏与风电设备制造销售,并延伸至通信工程、新能源项目开发运维及信息技术咨询等领域。此次资产处置系企业进入司法执行程序后的强制变现行为。
