长源电力:因用地政策收紧、136 号文影响,两光伏项目投产容量缩减

来源:索比光伏网发布时间:2025-08-25 09:44:20

8月22日,长源电力发布两则光伏项目进展公告。

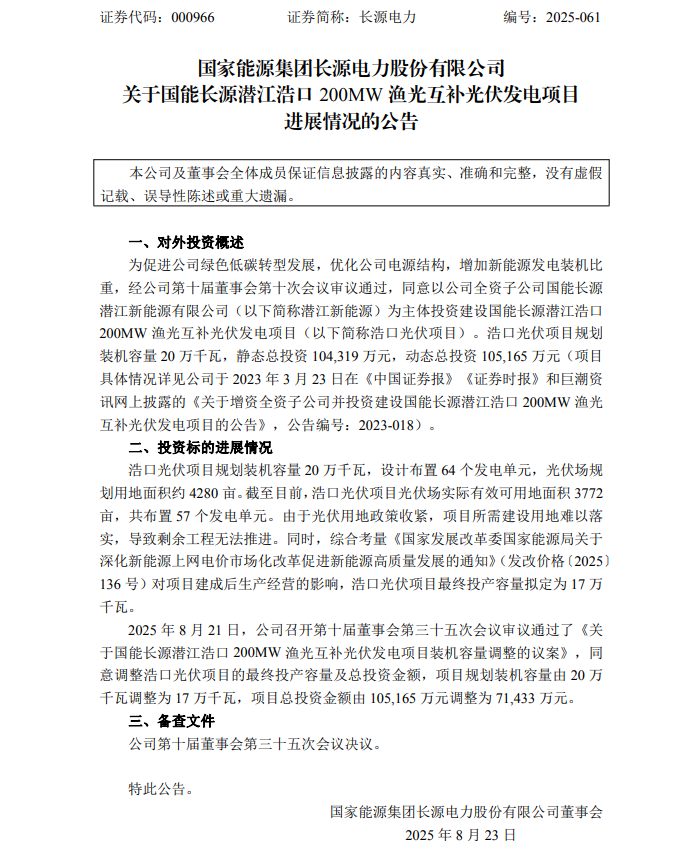

其中,国能长源潜江浩口200MW 渔光互补光伏发电项目规划装机容量 20 万千瓦,设计布置 64 个发电单元,光伏场规划用地面积约 4280 亩。截至目前,浩口光伏项目光伏场实际有效可用地面积 3772亩,共布置 57 个发电单元。

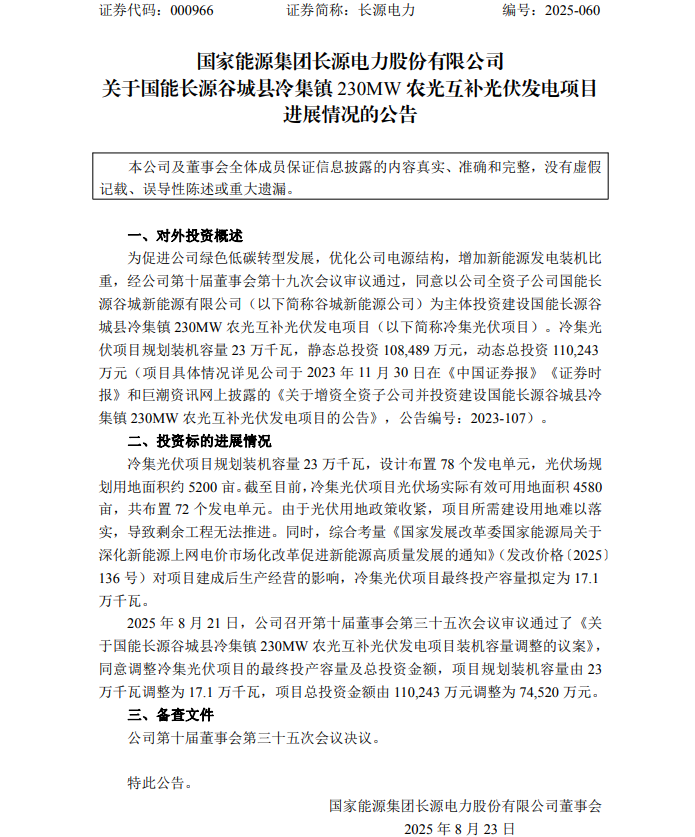

国能长源谷城县冷集镇 230MW 农光互补光伏发电项目装机容量 23 万千瓦,设计布置 78 个发电单元,光伏场规划用地面积约 5200 亩。截至目前,冷集光伏项目光伏场实际有效可用地面积 4580亩,共布置 72 个发电单元。

长源电力表示,由于光伏用地政策收紧,项目所需建设用地难以落实,导致剩余工程无法推进。同时,综合考量《国家发展改革委国家能源局关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》(发改价格〔2025〕136 号)对项目建成后生产经营的影响,浩口光伏项目最终投产容量拟定为 17 万千瓦,冷集光伏项目最终投产容量拟定为 17.1万千瓦。


索比光伏网 https://news.solarbe.com/202508/25/50006855.html
责任编辑:赵佳齐
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
新疆2027年上半年机制电价竞价结果解读:光伏电价上涨 72.67% 机制电量同步收窄来源:索比光伏网 发布时间:2026-07-17 15:23:46

本文解读新疆2027年上半年增量新能源项目机制电价竞价结果。本轮光伏机制电价定为0.259元/千瓦时,较2026年的0.15元上涨72.67%,逼近0.262元的上限;风电电价为0.23元/千瓦时,上涨9.52%,均结束此前持续下行趋势。与此同时,机制电量保障规模显著收窄:光伏从67.64亿千瓦时降至32.31亿千瓦时,风电从130.62亿千瓦时降至79.84亿千瓦时;单个项目申报上限比例由80%下调至50%,叠加太阳能年利用小时数调低至1022小时,实际可获保障收益电量大幅减少。值得注意的是,甘肃、云南同期竞价电价也同步上升,反映全国范围内新能源机制电价正从初期“低价抢装”阶段转向基于真实运营成本的理性回归。

波黑塞族共和国拟收紧小型光伏电站补贴政策来源:中国驻波黑使馆经商处 发布时间:2026-07-17 09:52:19

波黑塞族共和国拟修订《可再生能源法》,收紧小型地面光伏电站补贴政策。此举旨在堵塞现行制度漏洞:自2022年实施以来,装机容量150千瓦以下项目可免特许经营权、由地方政府直接审批,但部分企业将大型电站拆分为20至50座小型电站,规避特许费用并获取长达15年的保障收购电价。修正案草案规定,享受补贴的小型电站须满足最小地理间距要求;同时取消补贴资格预留机制,仅对已建成且符合新规的电站开放申请。该草案计划于7月14日提交国民议会审议,目标是遏制套利行为,维护可再生能源市场的公平性与可持续性。(198字)

国家能源局60号文解读:离网光伏、绿电直连项目可申请绿证,非公共电网全打通来源:索比光伏网 发布时间:2026-07-07 11:17:58

本文解读国家能源局《关于组织推进非公共电网可再生能源发电项目绿证核发的通知》(国能综通资质〔2026〕60号),指出该文件首次将离网光伏、工商业屋顶自发自用光伏、绿电直连等不接入公共电网的可再生能源项目纳入绿证核发体系。此前因缺乏电网计量数据,此类项目无法获得绿证认证;60号文明确其发电量可申请绿证,其中上网电量对应可交易绿证,自发自用电量对应不可交易绿证,分别用于市场交易和绿色电力消费证明。该政策与同期发布的《可再生能源电力消纳责任权重制度实施办法》(第42号令)形成配套——后者自2026年8月起对重点用能企业实施强制性绿电消费考核,并以绿证为唯一核算依据。文章进一步梳理了绿证申领的八步流程、三类适用主体、两类绿证用途差异及企业实操需关注的九项关键事项。

山西农光、渔光互补等分布式能源启动申报来源:山西省能源局 发布时间:2026-07-03 09:04:43

山西省能源局于6月25日发布通知,启动2026年分布式可再生能源发电项目申报工作。通知明确支持农光互补、渔光互补及小型地面光伏等项目,并将部分参照集中式管理的光伏项目纳入申报范围。申报须立足本地资源条件与电网承载能力,突出就近接入、就近消纳特点,推动可再生能源与农业、交通、文旅、建筑、油气等领域融合发展,呼应“千家万户沐光行动”“千乡万村驭风行动”等国家部署。通知强调项目管理规范性:要求申报与运营主体一致,光伏项目须年内全容量并网,风电项目须12个月内并网,严禁建设期及并网后5年内擅自转让;对无实质进展项目,由市级能源部门联合电网公司予以废止或核减规模。跨市布局的交通、油气融合类项目可由企业集团打包直报省能源局。

华能60MW光伏用地获批来源:吉林省自然资源厅 发布时间:2026-07-01 09:19:48

本文介绍了吉林省自然资源厅正式批复同意华能长发(长春)新能源发电有限公司在长春市九台区建设6万千瓦(即60MW)自带负荷配置光伏项目的建设用地申请。项目用地为1.2051公顷国有未利用地,经省政府批准转为建设用地,用于光伏项目建设(含升压站)。批复明确要求地方政府依法履行批后实施程序,及时足额支付土地补偿费用、落实被征地群众安置措施,确保其生产生活保障与社会稳定;同时强调须严格遵守国家产业政策和供地规定,不得违法用地,并对涉及压覆矿产资源的情形提出依法协调处理要求。

发改能源〔2026〕688号文深度解读:绿电直连"一对多"来了,分布式光伏消纳迎重大突破来源:索比光伏网 发布时间:2026-06-11 10:47:36

索比光伏网对688号文进行了逐条解析,覆盖:688号文 vs 650号文完整对比、分布式光伏集中汇流的真实边界与操作路径、五类光伏项目受益程度分级评估、主责单位的能力要求与谁适合做、谁接不住、 政策局限与5条投资风险提示。

印度收紧银条进口政策 光伏制造行业承压加剧来源:光伏情报处 发布时间:2026-05-22 08:40:03

印度外贸总局正式修订银条进口贸易政策,将特定品类银条从自由进口清单调整为限制进口品类,新政即刻落地实施。此次贸易管控收紧,大幅增加了印度光伏电池及组件企业的原料采购不确定性,行业整体或将面临新一轮成本上涨压力。总体而言,在印度光伏本土产能扩张、高效电池技术全面转型的关键阶段,本次银条进口新政为行业本就敏感脆弱的成本体系增添了新的不确定性,后续或将持续影响印度光伏制造产业的发展节奏与盈利水平。

粤电力A:光伏业务新投产项目受电力市场环境及政策影响,发电产能及效益未能充分释放来源:金融界 发布时间:2026-05-21 08:19:23

粤电力A在特定对象调研时表示,2026年一季度,风电业务在电量增长与电价下行的综合作用下,盈利水平同比保持稳定;光伏业务新投产项目受电力市场环境及政策影响,发电产能及效益未能充分释放,发电收入增长暂未抵消相关折旧及利息费用的增加,亏损同比扩大。上述项目实际投产时间可能根据建设情况而有所调整。

河北省2026年第二季度可开放容量来源:河北省发改委 发布时间:2026-04-24 09:15:58

点击查看:河北省2026年第二季度可开放容量

超5.58GW!吉林2026Q2分布式光伏可开放容量公示来源:吉林省能源局 发布时间:2026-04-07 17:08:58

关于公布分布式光伏2026年2季度接入配电网可开放容量表的公告根据国家能源局有关文件要求,结合工作实际,我局组织电网企业测算分布式光伏2026年2季度接入配电网可开放容量,现将各地容量情况向社会公开,各地能源主管部门、电网企业及投资主体可据此开展有关工作。

262号文、广州细则、RE100……2025年广东绿证政策全变了,一篇读完来源:索比光伏网 发布时间:2026-03-19 14:15:30

2025年国家发改委等五部委联合印发262号文,广州电力交易中心落地绿证交易细则,广东省实施方案明确不重复获益红线……这一年,广东绿电绿证政策密集更新。我们整理了六个关键节点、四大核心变化,帮你把新规吃透。
