一文了解智利电池储能:拉美最具潜力、法规完善

来源:西西弗光储发布时间:2025-07-24 08:57:02

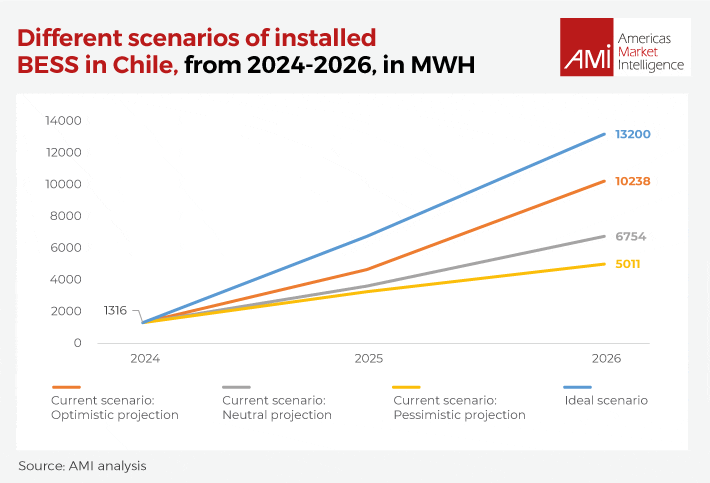

截至2025年初,智利已拥有999兆瓦(MW)的在运储能容量、574兆瓦处于测试阶段,以及超过3500兆瓦正在建设中。该国计划到2026年1月实现2吉瓦(GW)的储能装机目标。这一市场的蓬勃发展,得益于日益清晰的监管信号和持续的技术创新这两大核心引擎的共同驱动。

监管框架演进:为市场增长奠定基石

智利储能市场的健康发展离不开一个清晰、稳健且不断演进的监管框架。政府通过一系列关键法规,为BESS的投资、建设和运营铺平了道路。

关键法规里程碑:

2016年第20.936号法案该法案首次对储能系统(SAE)进行了定义,并承认其对电力系统安全、充足和经济效率的贡献,是智利储能监管的开创性一步。

2019年最高法令DS125作为国家电力系统运营的核心规范,DS125为储能系统的协调与运营引入了关键的细则。目前,政府正积极对其进行更新,2025年4月已就更新草案启动公众咨询,最终版本预计于2025年9月提交。

2022年第21.505号法案(储能与电动汽车法)这部法律是一个重要的里程碑,它明确允许独立储能系统(不与发电厂捆绑)通过在批发市场提供能源和容量来获取收入。

近期法令更新(DS70与DS88)2023年发布的DS70法令修改了容量支付规则,为独立BESS的容量价值评估和补偿提供了明确方法。此外,于2025年7月11日启动的DS88法令修改公众咨询,旨在允许BESS利用“电网容量裕度”进行注电,并计划从2034年起引入新的“基础能源价格”(Precio Básico de Energía)以提供更清晰的经济信号。

法规带来的核心影响:

明确市场角色与盈利模式新的法规明确了BESS的权利和义务,使其能有效参与电力市场。特别是允许独立储能参与容量市场,并通过“机会成本”对其在经济指令之外的调度进行补偿,为投资者提供了更稳定的收入预期。

简化开发流程能源部提议标准化和简化项目建设的申报流程,包括并网和退役,这对于当前庞大的在建项目至关重要。

降低投资不确定性尽管过去因监管框架不明确导致项目融资面临挑战,但新的法规和更新正致力于提高透明度,建立清晰的调度、薪酬和支付链,这将显著降低投资者风险。

技术创新与应用:提升系统效率与价值

在政策的积极引导下,先进的储能技术正加速在智利落地应用,不仅提升了市场技术标准,也为能源系统的脱碳转型提供了有力支撑。

领先技术的引入:

康明斯(Cummins)进入市场全球动力解决方案提供商康明斯于近期在圣地亚哥正式推出其BESS解决方案,成为市场的一大技术和战略里程碑。

技术特点其系统采用更安全、循环寿命更长、成本更低的磷酸铁锂(LFP)电池技术。同时,配备了先进的液冷系统以优化电池性能和寿命,并采用模块化、即插即用的设计,显著缩短了安装时间。

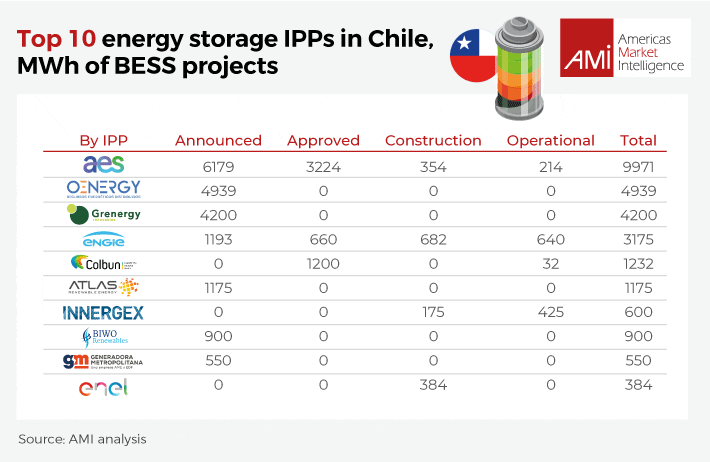

智利电池储能系统(BESS)项目概览:已建成、在建与规划(最新完善)

智利正处于能源转型的全球领先地位,积极部署电池储能系统(BESS)以支持其雄心勃勃的可再生能源目标(到2030年,可再生能源在总能源使用中的份额达到60%)。先进的监管框架和成功的项目执行,使智利成为拉丁美洲在电池储能领域的先驱。

1、已投入运营的项目

这些项目已成功上线并为智利电网提供服务,是该国储能发展的关键基石。

ENGIE的Tocopilla BESS项目

时间:已于2024年初投入运营

地点: 安托法加斯塔大区托科皮亚(Tocopilla),位于一座已退役的火电厂厂址。

项目规模: 116兆瓦(MW)功率 / 660兆瓦时(MWh)容量。

当前进展:已全面投入商业运营该项目通过将旧的化石燃料基础设施改造为清洁能源枢纽,开创了“转型再利用”的新模式,是拉丁美洲最大的储能系统之一。

ENGIE的Coya项目

时间:已于2024年初全面投入商业运营(具体为2024年3月)。

地点: 智利北部。

项目规模: 139兆瓦(MW)功率 / 638兆瓦时(MWh)容量。

当前进展:已全面投入商业运营根据Engie的声明,Coya项目在投产时是拉丁美洲最大的储能系统。

Atlas Renewable Energy的Desierto de Atacama项目(BESS del Desierto)

时间:已于2025年4月落成并投入运营

地点: 安托法加斯塔大区的玛丽埃琳娜区。

项目规模: 200兆瓦(MW)功率 / 800兆瓦时(MWh)容量。

当前进展:已全面投入商业运营这是拉丁美洲首个大型独立储能系统。

ENGIE的Capricornio BESS

时间:预计在2025年上半年投入运营(截至当前日期,应已投入运营或即将)。

地点: 安托法加斯塔大区,与88兆瓦的Capricornio太阳能光伏电站配对。

项目规模: 48兆瓦(MW)功率 / 264兆瓦时(MWh)容量。

当前进展:已投入运营或处于最后的调试阶段

ENGIE的Tamaya BESS

时间:已于2025年2月开始商业运营

地点: 位于托科皮亚附近的Tamaya太阳能电站旧柴油发电厂址,与114兆瓦的Tamaya光伏电站协同。

项目规模: 68兆瓦(MW)功率 / 418兆瓦时(MWh)容量。

当前进展:已投入商业运营是ENGIE“转型再利用”战略的又一范例。

AES Andes Andes Solar Park IV BESS

时间:已于2024年10月投入商业运营

地点: 安托法加斯塔大区。

项目规模: 太阳能211兆瓦 / BESS 130兆瓦(MW)功率 / 650兆瓦时(MWh)容量。AES
Andes称这是拉丁美洲最大的在运BESS之一。

当前进展:已全面投入商业运营这是AES Andes在安托法加斯塔太阳能中心的一部分,该中心拥有667兆瓦太阳能光伏和259兆瓦电池。

AES Andes 早期在运BESS

时间: 2009年(12MW)、2021年(虚拟水库10MW),以及其他20MW项目。

地点: Andes变电站(2009年),以及Angamos和Cochrane电厂附近。

项目规模: 现有62兆瓦(MW)储能容量。

当前进展:已投入运营是AES Andes在储能领域的早期布局。

Enel Chile El Manzano BESS

时间:已于2024年11月投入商业运营

地点: 圣地亚哥都会区,与附近太阳能电站结合。

项目规模: 67兆瓦(MW)BESS。

当前进展:已投入商业运营是Enel Chile在首都地区的首个能源集群。

Colbún Diego de Almagro Sur 现有BESS

时间:于2022年投入运营

地点: 阿塔卡马大区,与232兆瓦的Diego de Almagro Sur太阳能公园共址。

项目规模: 8兆瓦(MW)功率 / 32兆瓦时(MWh)容量。

当前进展:已投入运营

Innergex项目

时间:于2023年投入运营

地点: 智利。

项目规模: 50兆瓦(MW)BESS。

当前进展:已投入运营

Engie Chile 运营中的锂离子BESS

时间:已投入运营

地点: 智利(具体位置未详细说明)。

项目规模: 两个锂离子BESS总计141兆瓦(MW)容量。

当前进展:已投入运营

2、正在测试中的项目

Punta Sierra试点BESS

时间: 当前处于测试阶段。

地点: 科金博大区奥瓦列(Ovalle)。

项目规模: 3兆瓦(MW)功率 / 6兆瓦时(MWh)容量(2小时储能)。

当前进展:处于测试阶段作为试点项目,为未来大规模储能部署提供经验。

3、在建与规划中的项目

这些项目正在建设中或处于审批、开发阶段,是智利未来储能容量增长的主要来源。

Atacama Oasis项目 (Grenergy)

时间: 2023年公布,首阶段预计于2025年完成。

地点: 阿塔卡马沙漠。

项目规模:
最终规划为2吉瓦(GW)太阳能光伏发电和11吉瓦时(GWh)电池储能。初期阶段包括244兆瓦太阳能和1.24吉瓦时BESS容量。比亚迪(BYD)将为“埃琳娜”(Elena)阶段提供3.4吉瓦时的电池,宁德时代(CATL)已为第四阶段提供了1.25吉瓦时的电池。

当前进展:正在分阶段建设中已获得首阶段和第二阶段的融资。

Aurora混合项目 (Zelestra)

时间: BESS单元预计于2025年第四季度开始交付。

地点: 塔拉帕卡大区。

项目规模: 约1吉瓦时(GWh)储能,是包含220兆瓦直流太阳能电站的混合项目的一部分。

当前进展:正在建设中

BESS Las Cañas项目

地点: 科金博大区。

项目规模: 400兆瓦(MW)功率 / 1,600兆瓦时(MWh)容量(4小时储能)。

当前进展:已提交环境影响评估(SEIA)等待审批。

Halcón输电线路和BESS电厂项目

地点: 维库尼亚市。

项目规模: 133兆瓦(MW)功率 / 805兆瓦时(MWh)容量(6小时储能)。

当前进展:正在审批中

BESS Huañil储能电站项目 (BESS Huañil SpA)

地点: 乔阿帕省萨拉曼卡市。

项目规模: 200兆瓦(MW)功率(最高5小时储能)。

当前进展:正在开发中

Santiago Energy Storage System

地点: 圣地亚哥,阿塔卡马。

项目规模: 2吉瓦(GW)。

当前进展:处于规划中,原预计2024年投产,但目前看来可能有所延迟

Antofagasta Battery Energy Storage Systems

时间: 于2023年公布。

地点: 安托法加斯塔。

项目规模: 623.5兆瓦(MW)功率 / 3.1吉瓦时(GWh)储能容量。

当前进展:处于规划阶段

Colbún Diego de Almagro Sur 大型BESS扩建项目

时间: 建设预计于2025年6月开始,预计于2026年12月达到商业运营。

地点: 阿塔卡马大区,与232兆瓦的Diego de Almagro
Sur太阳能公园共址(该公园自2022年起运营,并已有一个8MW/32MWh的BESS)。

项目规模: 228兆瓦(MW)功率 / 912兆瓦时(MWh)容量。

当前进展:已签约并计划于2025年6月动工将利用e-STORAGE的SolBank 3.0技术,并提供电网形成、黑启动和惯量支持等高级电网服务。

Glenfarne收购的智利太阳能+储能项目组合(原Metlen项目)

时间: BESS部分预计2025年完成建设。

地点: 智利(具体项目未命名,但BESS规模与Metlen的Mesembria项目相似)。

项目规模: 太阳能部分588兆瓦(MW)已运营,BESS部分总容量1,610兆瓦时(MWh)。

当前进展:BESS部分正在建设中交易预计在BESS运营并获得监管批准后完成。

Metlen其他EPC BESS项目

项目规模: 另外三个BESS项目,总计2.5吉瓦时(GWh)。

当前进展: Metlen近期宣布获得这三个项目的EPC合同,表明处于早期建设或规划阶段。

Atlas Renewable Energy Estepa项目

时间: 预计2026年底达到商业运营。

地点: 安托法加斯塔大区。

项目规模: 混合系统,215兆瓦(MW)太阳能 / 418兆瓦(MW)输出功率 / 4小时持续时间BESS(约1672兆瓦时)。

当前进展:正在建设中已与Codelco和Colbún签署长期购电协议(PPA)。

AES Andes 正在建设中的BESS项目

项目规模: 超过250兆瓦(MW)。

当前进展:正在建设中AES Andes的目标是到2027年拥有超过1.6吉瓦(GW)的运营电池容量。

AES Andes 新提交的太阳能+BESS项目

时间: 如果获批,所有这些项目预计在2025年10月开始建设。

地点: 塔拉帕卡和安托法加斯塔大区。

项目规模: 三个项目总计3.7吉瓦(GW),其中1.7吉瓦为太阳能光伏,2吉瓦为BESS(具体包括:581MW Solar Oriente光伏;809MW BESS在Pozo Almonte;764MW Altos del Sol光伏+1,053MW/5.3GWh BESS;382MW Llanos del Sol光伏+531MW/2.66GWh BESS)。

当前进展:已提交环境评估

Engie Chile 新储能设施(总计371MW目标)

时间:预计2026年初投入运营

地点: 智利(具体位置未详细说明)。

项目规模: 一个264兆瓦时(MWh)容量的设施,包含96块电池。

当前进展:正在建设或调试中一旦投入运营,ENGIE在智利的总BESS组合将达到371兆瓦(含现有项目)。

智利BESS市场整体展望

智利被公认为拉丁美洲电池储能领域的先驱,这得益于其雄心勃勃的可再生能源目标、先进的监管框架和成功的项目执行。

目标与预测:
智利政府设定了至少2吉瓦(GW)储能以支持其60%可再生能源电力目标的强制性要求。预计到2030年,智利将安装5.9吉瓦(GW)的BESS容量(24.7吉瓦时GWh)。

市场增长: 如果支持性政策全面生效,预计到2020年代末,智利每年新增电池容量可能超过800-1000兆瓦(MW)。

监管框架: 智利已建立了该地区最先进的储能支持监管框架,这使其成为该地区储能投资的热点。

2022年能源存储和电动出行法(Law 21.505):
该法律明确承认能源存储,并允许独立BESS通过能量套利和容量储备服务获得收入。它还促进了电动出行,并允许将自发电可再生能源的工业设施(如绿氢生产)连接到电网以注入多余电力或提取能源。

2023年新电网法规(Supreme Decree No. 70):

这一法规允许电池(包括与可再生能源共址的电池)获得电网支持的固定支付(充分容量)并参与辅助服务市场。它引入了对储能系统和混合电厂容量支付的重大修改,允许根据储能系统的贡献度进行补偿,并提出为期10年的储能容量认定表。

市场参与者与模式:

公用事业规模主导:
智利的储能市场主要由公用事业规模项目主导。大型发电公司是BESS的主要投资者,通常将其与可再生能源电厂配对,以提供可靠容量和辅助服务。主要参与者包括
Engie、AES Andes (AES)、Enel 和 Colbún。

AES Andes的投资: AES Andes致力于投资BESS,并在COP26宣布了一项约4亿美元的计划,以提高智利的BESS容量。他们甚至在试验非电池储能(例如热储能项目)。

受益者:
采矿业作为智利的巨大电力消费者,是间接受益者。随着矿山日益转向可再生能源,电网上的公用事业规模电池有助于确保稳定供应。一些采矿作业也在评估用于微电网或备用的现场BESS,但目前大多数大型矿山项目仍依赖电网改进。

BTM市场:
智利的工商业(C&I)以及居民侧(BTM,Behind-the-Meter)储能市场目前规模较小(预计仅占新增容量的约8%),主要原因是零售激励措施有限。因此,智利储能的最大“客户”仍将是电网运营商和公用事业公司,他们采购电池以平滑可再生能源发电并推迟输电升级,以及可再生能源开发商通过增加电池来获得容量支付并减少项目限电。

挑战与机遇:
尽管增长强劲,虚拟电厂(VPP)模式和辅助服务仍未能完全实现货币化,这限制了一些储能商业模式的财务回报。但总体而言,智利监管环境的完善使其成为拉丁美洲储能行业的典范。

预计到2026年前,智利将达到2吉瓦的储能总容量,并计划在未来两年内投入20亿美元。根据预测,到2026年至2032年间,智利的总储能容量可能翻倍至4吉瓦。到五年内(即2030年前),智利有望拥有3吉瓦的储能容量。政府已划拨公共土地用于储能项目招标,进一步加速了BESS的部署。

索比光伏网 https://news.solarbe.com/202507/24/50004590.html

责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
潜力渐显:芬兰太阳能及电池储能(BESS)领域的最新动态来源:西西弗光储 发布时间:2025-08-11 11:35:02

Solarplaza近期发布了一份白皮书揭示了芬兰正在加速的清洁能源转型之旅,重点介绍了其超过23GW的宏大太阳能项目储备和快速成熟的电池储能系统市场。主要参与者与新兴趋势截至2024年底,芬兰排名前五的太阳能资产所有者合计占全国公用事业规模太阳能装机容量的约67%。市场驱动力BESS市场增长的一个主要驱动因素是零电价和负电价小时数的激增。预计在未来两年内,芬兰的BESS运营容量将翻一番以上。

深度 | 政策机遇与实践挑战并存 绿电直连探路前行来源:电联新媒 发布时间:2025-07-10 09:36:09

近日,国家发改委、国家能源局联合出台《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号,以下简称“650号文”)。650号文试图在电网的“主干道”供电之外,给与市场主体一个新的绿电采购选项:以用户为中心,开辟一条点对点的“专属通道”,允许新能源电站通过专用线路,直接供给特定的用电企业,使企业能够拥有一套“量身定制”的绿电供应方案。

贵州六盘水钟山区:规范分布式光伏开发来源:贵州六盘水钟山区能源局 发布时间:2025-07-08 11:33:46

贵州六盘水钟山区能源局发布《关于自然人、非自然人分布式光伏发电项目开发建设有关工作的提示》,通知称为有序推进自然人、非自然人户用分布式光伏开发建设,维护项目施工、安装、屋顶租赁等环节涉及人员合法权益,就开发建设有关工作的做出提示。

日拱一卒,终成复利:透视中信博“全场景”绿能解决方案的进化力量来源:索比光伏网 发布时间:2025-07-07 17:08:23

进化的力量2年前,笔者对中信博董事长蔡浩的采访中,下了“得国最正”的标签。这家中国光伏支架龙头,步履扎实,朴实坚韧,该学习时学习,该摸着石头过河就在探索中成长。从固定支架红海杀出,做最难的事,赚最难的

山西发布分布式光伏管理办法:工商业自用比例50%,余电上网需参与电力交易来源:山西省能源局 发布时间:2025-07-02 14:41:19

近日,山西省能源局、国家能源局、山西监管办公室正式下发《分布式光伏发电开发建设管理实施细则(试行)》的通知,于2025年8月1日起施行,有效期两年。文件指出,分布式光伏发电上网模式包括全额上网、全部自发自用、自发自用余电上网三种。

异质伴同行 鑫动760|中国光伏太阳能高效760W+俱乐部第十三次圆桌会议圆满落幕来源:浙江润海新能源有限公司 发布时间:2025-07-02 09:20:10

6月26日,中国光伏太阳能高效异质结760W+俱乐部第十三次圆桌会议在江苏江阴圆满召开。本次会议由轮值主席单位中建材浚鑫科技有限公司牵头主办。安徽华晟新能源、广东明阳光伏、广东泉为科技、国电投新能源、国晟世安科技、金刚光伏、江苏光势能、琏升光伏科技、上海恒羲光伏、中建材浚鑫、浙江润海新能源、珠海鸿钧新能源(以上按中文首字母排序)等十二家俱乐部成员单位共聚一堂,并特邀中国国检测试控股集团股份有限公司、长沙壹纳光电材料有限公司、SOLARZOOM光储亿家共襄盛举。

人民日报:点名光伏组件内卷式竞争,将多举措整治来源:人民日报客户端 发布时间:2025-06-30 08:14:32

光伏组件低至每瓦六毛多,百余款车型加入降价行列,储能系统中标价格屡创新低……一段时间以来,无序拼价格战、同质化竞争成为一些行业“内卷式”竞争的突出表现。“内卷”之下,竞争失去节制,市场机制受到扭曲,给高质量发展带来不利影响。

一道新能稳居全球光伏组件产量TOP8 技术创新与全球化战略双轮驱动绿色能源变革来源:一道新能 发布时间:2025-06-27 08:43:39

近日,彭博新能源财经(BloombergNEF)发布2025年度全球光伏组件制造商产量排名,一道新能凭借卓越的技术实力与全球化布局稳居全球前八,成为光伏产业迈向高质量发展的标杆典范。

国内首个便携光伏组件标准发布,华宝新能以创新实力构筑行业“技术标尺”来源:今日热点网 发布时间:2025-06-25 13:58:08

近期,工业和信息化部发布了2025年第7号公告,批准《便携式光伏组件》(SJ/T 11994-2025)等1128项行业标准。作为便携储能全球领导者和全场景家庭绿电开创者,华宝新能(股票代码:301327)牵头制定的《便携式光伏组件》行业标准,首次针对户外便携式光伏组件的设计定型与型式试验提出系统性技术要求,填补了国内细分领域标准化空白。该项标准将于2025年8月1日正式实施,这也标志着我国便携光伏产业将正式进入“标准化发展”新阶段。

聚焦巴西光伏新机遇 | 正泰新能携手AVT Energy落地光伏路演来源:正泰新能 发布时间:2025-06-25 09:54:52

6月10日,正泰新能携手巴西光伏分销市场领导者AVT Energy联合启动的首站路演活动于里贝朗普雷图顺利落幕。正泰新能巴西渠道销售经理David Sanfins de Oliveira发表演讲,并与巴西行业专家及合作伙伴深入交流,共同探讨巴西光伏市场的最新发展趋势与技术解决方案。
