江西发布分布式光伏建设新规

来源:光伏們发布时间:2025-07-17 10:23:48

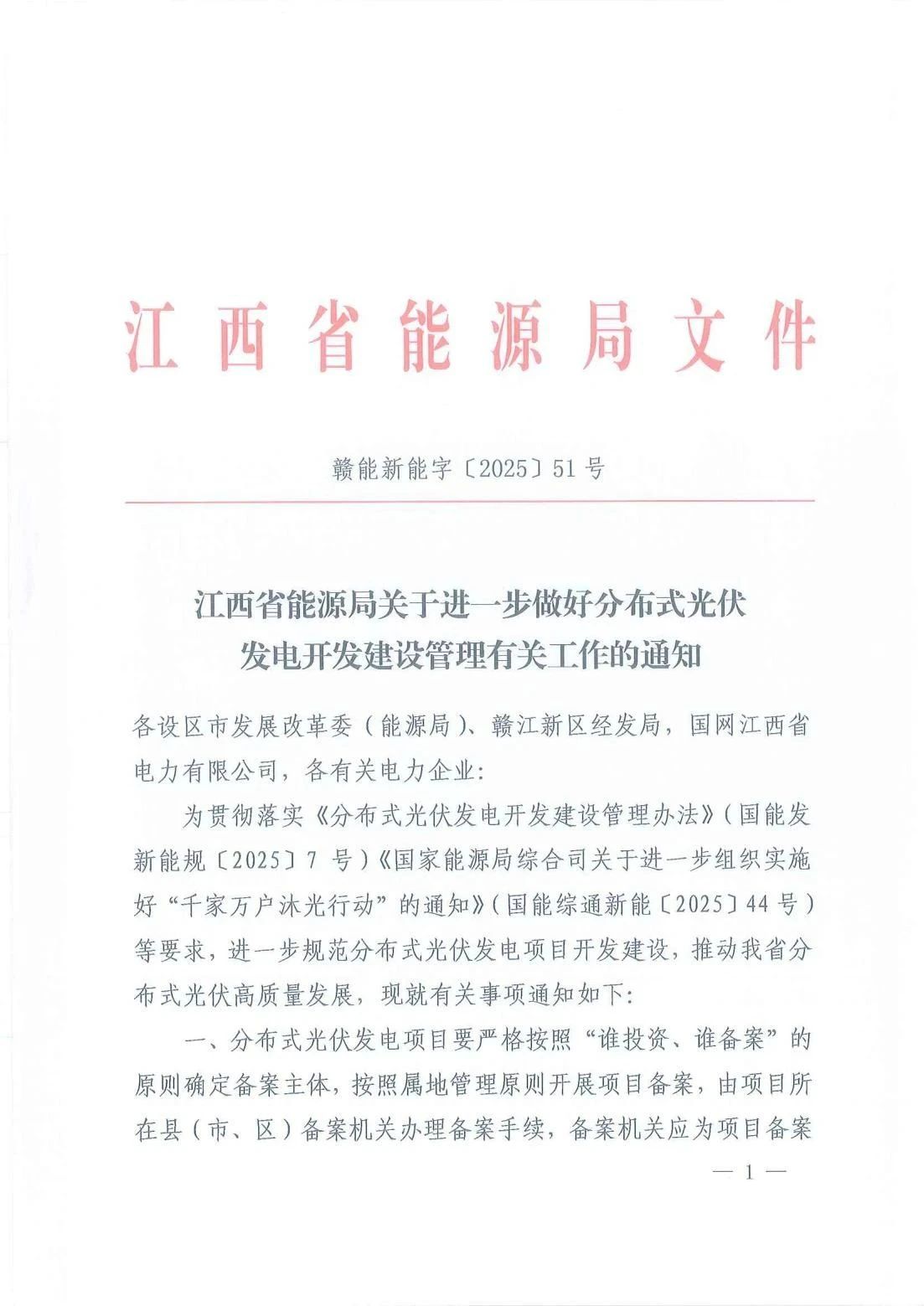

7月14日,江西省能源局发布《关于进一步做好分布式光伏发电开发建设管理有关工作的通知》。

通知指出,分布式光伏发电项目要严格按照“谁投资、谁备案”的原则确定备案主体,按照属地管理原则开展项目备案。

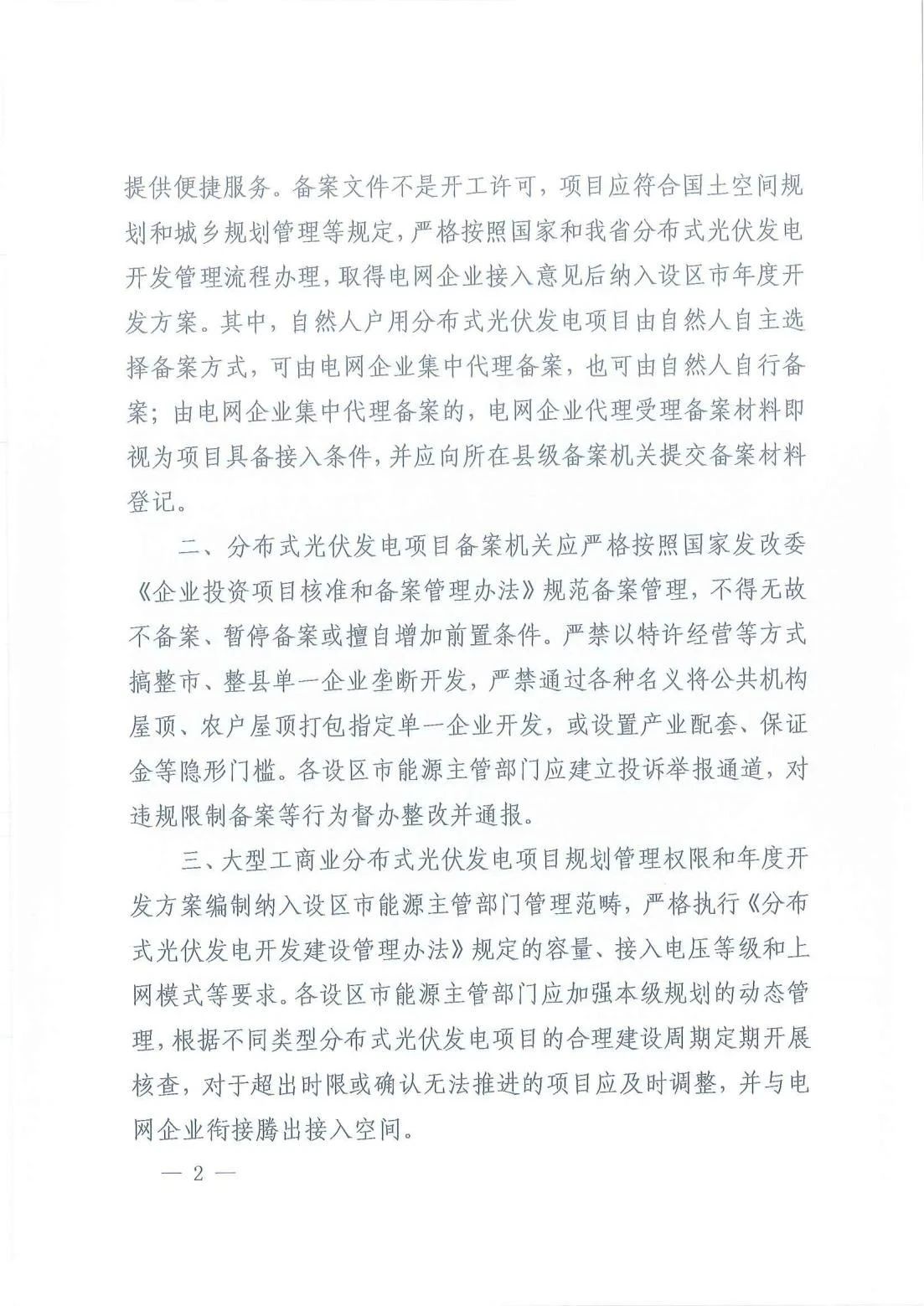

备案文件不是开工许可,项目应符合国土空间规划和城乡规划管理等规定,严格按照国家和我省分布式光伏发电开发管理流程办理,取得电网企业接入意见后纳入设区市年度开发方案。

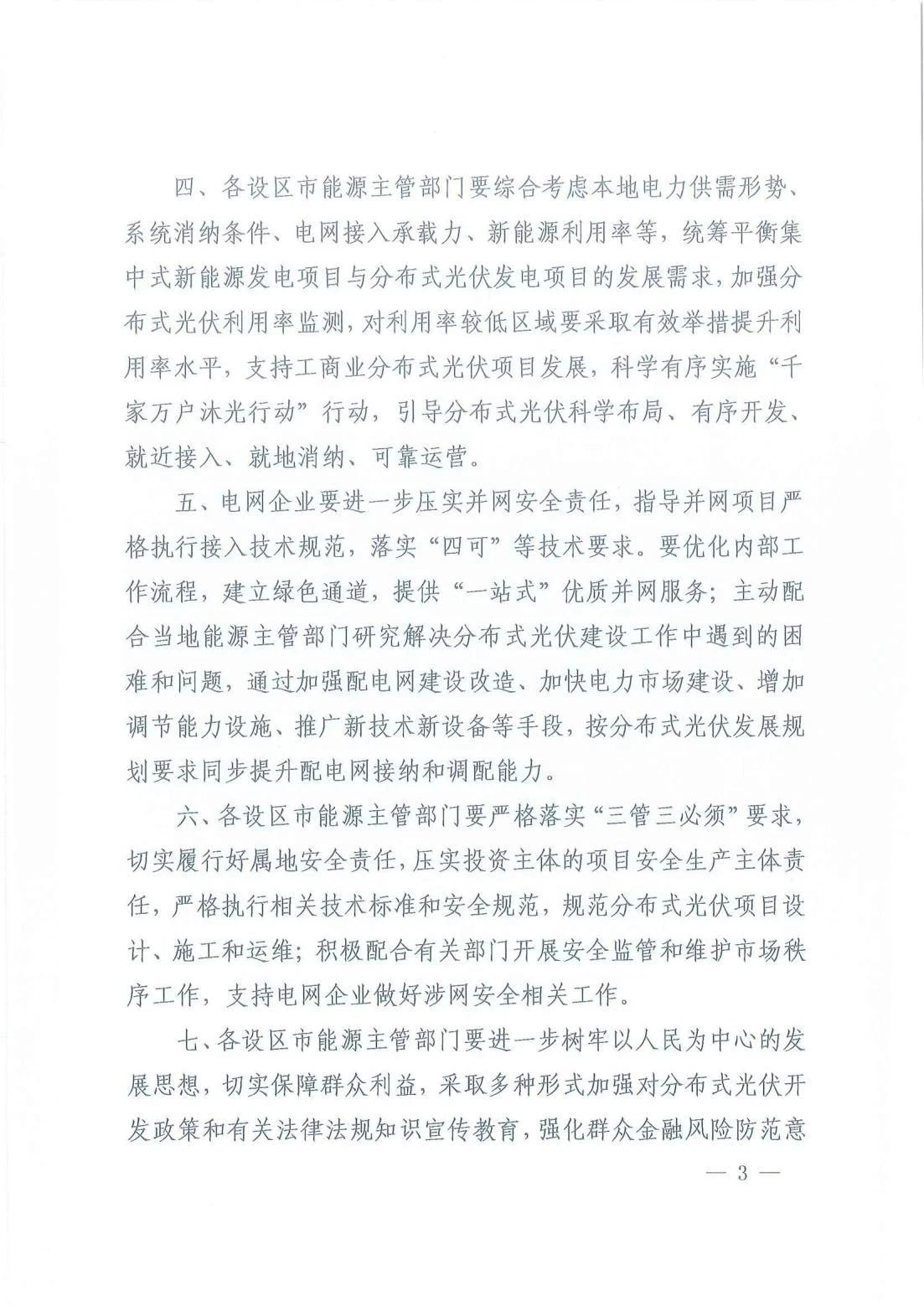

大型工商业分布式光伏发电项目规划管理权限和年度开发方案编制纳入设区市能源主管部门管理范畴,严格执行《分布式光伏发电开发建设管理办法》规定的容量、接入电压等级和上网模式等要求。

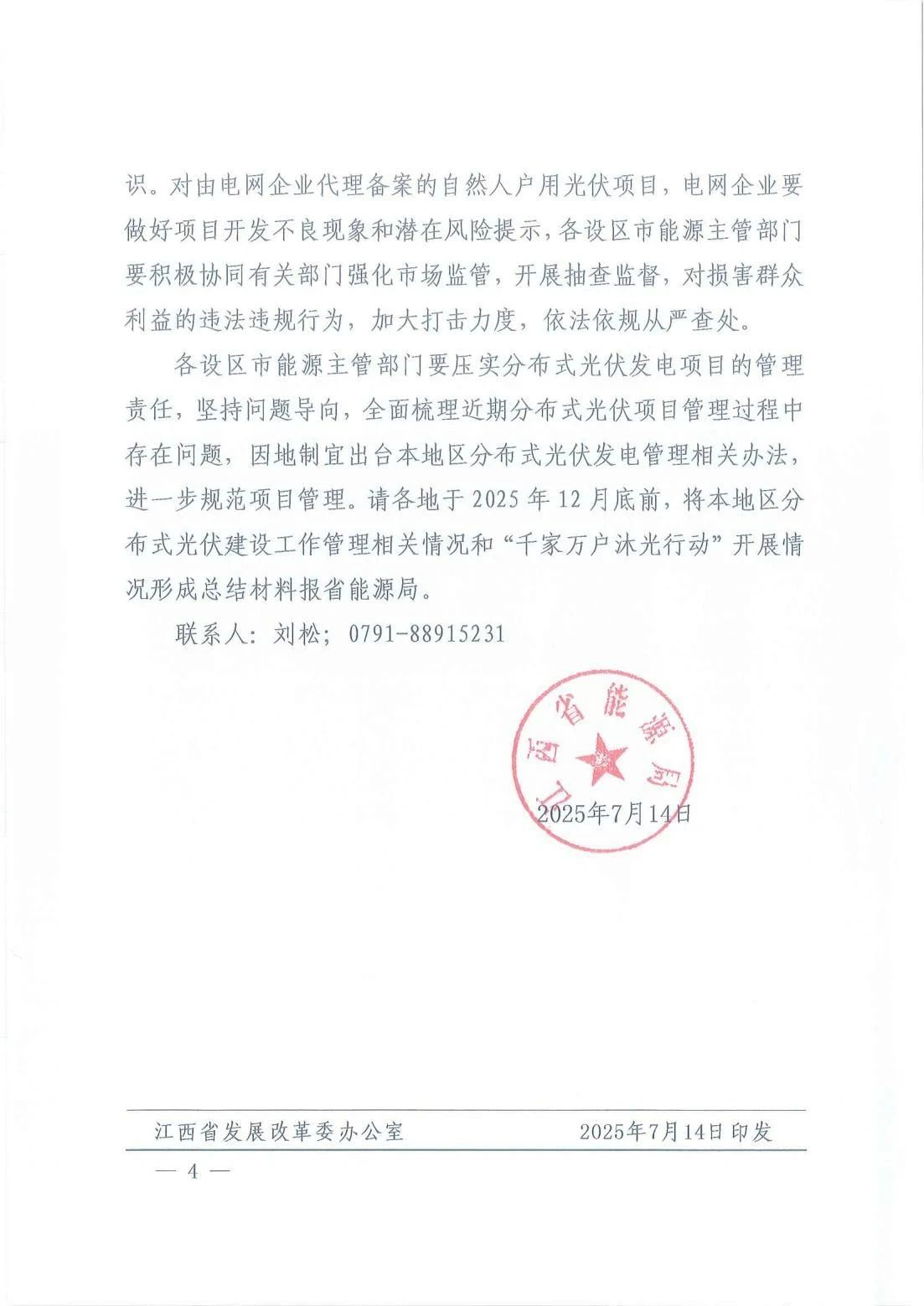

同时,科学有序实施“千家万户沐光行动”行动,各地于2025年12月底前,将本地区“千家万户沐光行动”开展情况形成总结材料报省能源局。

相关见下:

责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
海南东方市分布式光伏发电项目备案服务指南发布来源:东方市发展和改革委员会 发布时间:2026-09-29 15:48:46

东方市发改委正式发布《分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目的备案管理,落实国家及海南省关于光伏高质量发展的政策要求。指南明确实行“谁投资、谁备案”原则,将项目分为自然人户用、非自然人户用、一般工商业和大型工商业四类,并对各类项目的建设地点、容量标准(按交流侧计算)、电压等级、装机规模上限及上网模式(全额上网、全部自发自用或自发自用余电上网)作出细化规定。备案需通过海南省投资项目在线审批监管平台办理,申报信息涵盖项目名称、投资主体、建设规模、总投资、接入方式等八项核心内容。同时,明确了发改部门、营商环境建设局、东方供电局在备案受理、协同监管和并网审查中的职责分工,并对材料准备、产权证明、用地红线一致性等实操要求作出具体说明。(199字)

2.129元/瓦!46.1MW分布式光伏项目的中标结果发布来源:索比光伏网 发布时间:2026-09-24 08:42:14

9月23日,苏州中鑫新能源有限公司发布湖北武汉武钢有限46.1MW分布式光伏项目中标公告,阳光新能源开发股份有限公司以2.129元/瓦的综合单价中标。该项目位于武汉武钢厂区,总装机容量46.1兆瓦,按区域分为三个批次建设:非硅钢区域须于2027年3月前全容量并网,新能源无取向硅钢区域不晚于2027年4月,高端取向硅钢区域不晚于2027年8月;各批次均要求自开工起105天内完成全容量并网,工期以“105天”与“最晚并网时限”中较早者为准。项目采用单一标段招标方式,涵盖设计、采购、施工及并网全过程。

1.05元/W!江西4.85MW分布式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-09-22 09:47:06

本文介绍了江西鑫科环保高新技术有限公司新建分布式光伏项目的EPC中标结果。该项目由江西大唐能源营销有限公司招标,建设规模为交流侧4.85MW(直流侧5.9MWp),属于工商业分布式光伏项目。山东祺胜能源科技有限公司成功中标,中标金额为6,202,581.55元,折合单价约1.05元/瓦,反映出当前分布式光伏EPC市场在中东部地区具备较强的价格竞争力。公告明确了中标单位、合同金额、单位造价及项目基本技术参数,体现了项目已进入实质性实施阶段。该中标结果是近期江西省内较大规模分布式光伏工程的重要进展之一。

配套建设分布式光伏等设施!江苏省重点行业节能降碳改造攻坚三年行动方案发布来源:江苏省发展改革委 发布时间:2026-09-04 08:53:59

《江苏省重点行业节能降碳改造攻坚三年行动方案(2026–2028年)》聚焦钢铁、水泥、平板玻璃、炼油、乙烯、合成氨、甲醇和煤电等八大重点行业,提出系统性节能降碳路径。方案明确到2028年底,工业行业能效达标杆水平的产能比例提升20个百分点,煤电标杆机组比例提升15个百分点,全面清零能效基准水平以下产能。针对煤电行业,将稳妥关停30万千瓦级及以下机组,对大容量机组实施“一机一策”节能改造,涵盖汽轮机提效、锅炉低氮燃烧、余热梯级利用及智慧集控,并推进灵活性改造与生物质耦合发电,配套建设分布式光伏、储能储热等设施。同时强化资金支持、节能量交易、标准引领、转型金融及审批服务等保障机制,通过摸排诊断、“一企一策”制定方案、项目动态储备与全过程管理,推动存量挖潜与增量管控协同发力。(199字)

赣发改价管512号解读|江西增量新能源机制电价竞价细则修订 工商业光伏保留资格与规则全梳理来源:索比光伏网 发布时间:2026-08-25 14:18:12

赣发改价管〔2026〕512号江西省增量新能源机制电价竞价细则修订版解读,工商业分布式光伏保留竞价资格,详解60%边际入选门槛、取消履约保函、四可并网要求、延期处罚规则,附申报策略与省际对比,完整版报告扫码获取。

重庆“十五五”规划:持续推进“千乡万村驭风行动”和分布式光伏建设来源:重庆市人民政府 发布时间:2026-08-25 09:39:46

《重庆市“十五五”美丽重庆建设规划(2026—2030年)》是指导未来五年全市生态文明建设的纲领性文件,旨在加快建设美丽中国先行区和长江上游重要生态屏障。规划以“九治”(治水、治气、治土、治废、治塑、治山、治岸、治城、治乡)为牵引,系统推进污染防治攻坚与生态系统优化;聚焦碳排放总量和强度双控,加快构建清洁低碳能源体系,明确提出持续推进“千乡万村驭风行动”和分布式光伏建设,拓展可再生能源供给;同步深化绿色产业转型、交通低碳升级与城乡风貌提升,推动形成绿色生产生活方式。到2030年,力争实现长江干流重庆段水质稳定达Ⅱ类、PM2.5持续下降、碳达峰目标如期达成、森林覆盖率保持55%以上等核心目标,全面筑牢生态安全底线。(198字)

2.61元/瓦!山东2.07MW分布式光伏的中标公告发布来源:索比光伏网 发布时间:2026-08-21 08:37:36

8月19日,苏州中鑫新能源有限公司发布山东济南玉晶玻璃2.07兆瓦分布式光伏项目中标公告。该项目已获相关审批/核准/备案机关批准,招标人系苏州中鑫新能源有限公司,项目实际位于山东省济南市(注:原文“苏州工业园区”应为表述错误,依据项目名称“济南玉晶玻璃”可确认实施地为济南)。中能国泰(山东)能源科技有限公司为中标单位,中标综合单价为2.61元/瓦。合同明确要求自开工之日起90天内实现全容量并网发电。该中标价格反映了当前分布式光伏EPC市场的阶段性成本水平,也体现了项目在工商业屋顶场景下的建设规模与工期约束特征。(199字)

四类区域禁止建设!安徽池州贵池发布分布式光伏备案服务指南(修订版)来源:贵池区发展和改革委员会 发布时间:2026-08-11 14:08:12

安徽省池州市贵池区发改委于8月10日发布《贵池区分布式光伏备案服务指南(修订版)》,规范辖区内分布式光伏项目备案管理。指南明确两类备案主体:自然人户用项目可由供电公司代为申请或自行办理;其他项目则由屋顶产权人选定投资开发企业后,由该企业统一申报。非自然人户用项目在投资主体、备案机关及建设场所、规模、内容均一致的前提下,允许合并备案,其余项目不得合并。同时,指南划定了四类禁止建设区域:拟拆迁区域;火灾危险性高、安全条件不达标或属历史文化保护的建筑,以及经地质灾害风险评估认定不宜建设的易发区;用地红线内无建筑物的空地(如宅基地未建住宅);以及其他法律法规明令禁止建设的区域。

十五五新规下 晶科飞虎3打造分布式光伏高收益方案来源:晶科新场景 发布时间:2026-08-11 09:13:41

“十五五”能源新政落地,分布式光伏迎来价值重构:置信出力考核、电价市场化、零碳物理消纳成三大刚性门槛。组件选型直接决定30年收益天花板。晶科飞虎3以弱光高发、高功率、高双面率精准适配新规,在早晚高峰增益显著,助力企业合规达标与收益双升。

北京市碳普惠方法学鼓励居民分布式光伏发电自消纳模式(征求意见稿)发布来源:北京市生态环境局 发布时间:2026-07-29 09:20:20

北京市生态环境局于2026年7月发布《北京市碳普惠方法学 鼓励居民分布式光伏发电自消纳模式(征求意见稿)》,旨在推动居民分布式光伏“自发自用、就地消纳”。该方法学适用于北京市行政区内装机容量不超过400kW、自发自用比例不低于70%的居民自建光伏项目,并限制重复申领补贴。区别于传统以发电量或上网电量为核算基准的做法,本方法学创新采用“自发自用电量”作为减排量计算依据,通过碳普惠收益激励居民优先消纳绿电,缓解电网调控压力,提升可再生能源本地消纳水平。此举标志着政策导向从单纯鼓励光伏建设转向强化绿色电力实际利用,支撑首都能源绿色低碳转型目标。征求意见截止至2026年8月11日。(199字)

逾期或将清退!安徽郎溪县发布分布式光伏长期在途清理公告来源:郎溪县发改委(县粮储局) 发布时间:2026-07-28 10:21:41

安徽郎溪县发布分布式光伏项目“长期在途”清理公告,依据宣城市发改委与国网宣城供电公司联合印发的专项治理通知,对已备案并取得电网接入意见但12个月内未建成并网的分布式光伏项目开展集中清理。公告明确,相关项目须在公示期内(2026年7月27日至8月26日)向县供电公司提交书面建设申请,并于申请后15日内实质性开工——以现场安装逆变器或至少10%光伏组件为认定标准。逾期未提交合理建设计划,或虽提交但未按期开工的项目,将被终止并网流程,予以清退。此举旨在提升分布式光伏项目落地效率,规范并网管理秩序。
