琼海:一般工商业分布式光伏上网量不得超过年总发电量的50%

来源:琼海市发展和改革委员会发布时间:2025-05-19 08:34:36

5月14日,琼海市发展和改革委员会发布琼海市分布式光伏发电项目备案服务指南文件指出,分布式光伏备案提供信息,备案信息填报要点以及备案流程。备案流程中显示,自然人户用分布式光伏,由自然人选择备案方式,可由琼海供电局集中代理备案,也可由自然人自行备案;非自然人户用、一般工商业、大型工商业分布式光伏,由投资主体备案,不得以自然人名义备案。一般工商业分布式光伏可选择.全部自发自用“或者”自发自用余电上网'模式,如选择“自发自用余电上网”,则应明确上网比例,上网量不得超过年总发电量的50%。

原文如下:

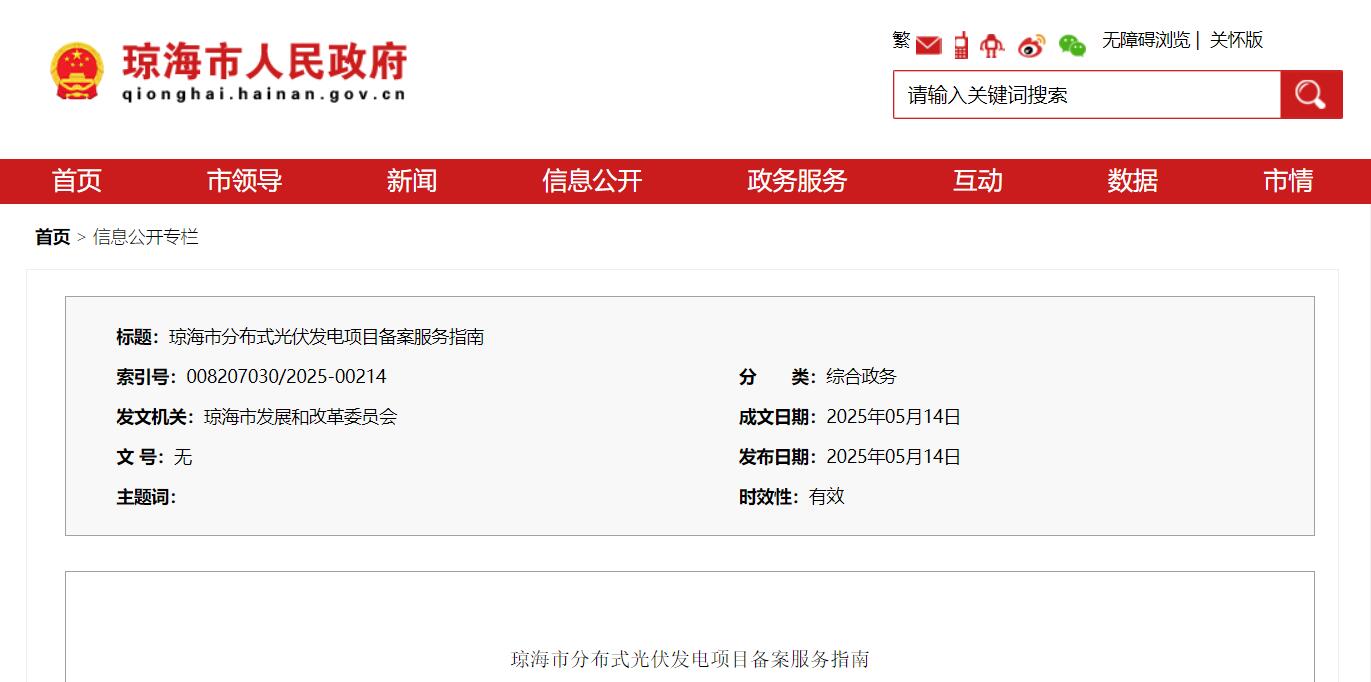

琼海市分布式光伏发电项目备案服务指南

根据《海南省企业投资项目备案管理办法》(琼府办〔2018〕6号)及《海南省发展和改革委员会关于推进分布式光伏发电高质量发展有关事项的通知》(琼发改能源〔2025〕440号)文件精神,分布式光伏发电项目应按照“谁投资、谁备案”原则确定备案主体。为做好琼海市分布式光伏发电项目备案工作,特制定本服务指南。

一、备案提供信息

分布式光伏发电项目在申请备案时应明确以下信息:

1.项目名称;

2.投资主体;

3.建设地点;

4.项目类型;

5.建设规模及内容;

6.项目总投资额;

7.上网模式;

8.项目符合产业政策声明。

二、备案信息填报要点

(一)项目名称

项目名称统一为“琼海市**(镇区)+**(村、居委会)+**(业主名称)+**(容量kw)分布式光伏发电项目”。

其中分布式光伏发电项目的容量为交流侧容量(即逆变器额定输出功率之和)。

(二)投资主体

投资主体为非自然人:投资主体信息应包括单位名称、组织机构代码(统一社会信用代码)、法人代表、单位性质等。

投资主体为自然人:投资主体信息应包括姓名、身份证号、住址、联系电话等。

(三)建设地点

建设地点应明确市、镇、社区(村)、街道、门牌号等。

(四)项目类型

项目类型任选以下类型其中一种类型填下:自然人户用、非自然人户用、一般工商业和大型工商业。具体如下:

自然人户用分布式光伏是指自然人利用自有住宅、庭院投资建设,与公共电网连接点电压等级不超过380伏的分布式光伏;

非自然人户用分布式光伏是指非自然人利用居民住宅、庭院投资建设,与公共电网连接点电压等级不超过10千伏(20千伏)、总装机容量不超过6兆瓦的分布式光伏;

一般工商业分布式光伏是指利用党政机关、学校、医院、市政、文化、体育设施、交通场站等公共机构以及工商业厂房等建筑物及其附属场所建设,与公共电网连接点电压等级不超过10千伏(20千伏)、总装机容量原则上不超过6兆瓦的分布式光伏;

大型工商业分布式光伏是指利用建筑物及其附属场所建设,接入用户侧电网或者与用户开展专线供电(不直接接入公共电网且用户与发电项目投资方为同一法人主体),与公共电网连接点电压等级为35千伏、总装机容量原则上不超过20兆瓦或者与公共电网连接点电压等级为110千伏(66千伏)、总装机容量原则上不超过50兆瓦的分布式光伏。

以上条款中建筑物及其附属场所应当位于同一用地红线范围内。

(五)建设规模及内容

建设规模及内容应包括项目的交流侧容量、光伏组件数量、安装面积、安装方式(屋顶固定式、跟踪支架、BIPV等)、接入电压等级、储能建设情况、屋顶/土地权属信息(需明确使用权年限)、屋顶荷载信息(要明确屋顶主体结构计算承载力是否满足安全要求)等。

(六)项目总投资额

应明确总投资额(并列明设备、施工、并网等分项费用)

(七)上网模式

应明确选择“全额上网、全部自发自用、自发自用余电上网”三种类型其中一种模式,不能选择多种。

自然人户用、非自然人户用分布式光伏可选择全额上网、全部自发自用或者自发自用余电上网模式。

一般工商业分布式光伏可选择“全部自发自用“或者”自发自用余电上网”模式,如选择“自发自用余电上网”,则应明确上网比例,上网量不得超过年总发电量的50%。

大型工商业分布式光伏发电项目原则上选择“全部自发自用”模式。

涉及自发自用的,用户和分布式光伏发电项目应位于同一用地红线范围内。

(八)项目符合产业政策声明

三、备案流程

自然人户用分布式光伏,由自然人选择备案方式,可由琼海供电局集中代理备案,也可由自然人自行备案;非自然人户用、一般工商业、大型工商业分布式光伏,由投资主体备案,不得以自然人名义备案。

有关容量开放事宜,省发改委、海南电网将在官网公布(官网网址:plan.hainan.gov.cn),请各投资主体随时关注,开放后即可申请备案。分布式光伏项目建设单位即可通过投资项目在线审批监管平台(海南省)进行网上申报备案手续;备案机关收到备案申请信息后,备案机关将按照《企业投资项目事中事后监管办法》实行监管,核实项目备案信息的真实性;在项目备案信息及材料不完整的,备案机关将提醒和指导项目单位进行补正;项目建设与备案信息不符的,备案机关责令其限期改正,逾期不改正的,依法处以罚款并列入失信企业名单,向社会公开;对发现涉嫌违法问题,按照法定权限和程序立案查处;当季度配电网可开放容量分配完毕后,该季度新增备案暂停,待下季度配电网可开放容量公布后恢复备案申报工作。

四、事中事后监管工作要求

(一)自然人户用分布式光伏项目网上申请备案后,提前准备申请人有效身份证明、电站地址权属证明、拟建项目基本信息等材料,备案机关将开展事中事后监督管理 。

(二)非自然人户用、一般工商业、大型工商业分布式光伏项目网上申请备案后,提前准备投资主体统一社会信用代码证书、电站地址权属证明、租赁协议、拟建项目基本信息等材料,备案机关将开展事中事后监督管理。

(三)项目单位在开工建设前还应当根据相关法律法规规定办理电网接入等其他相关手续。

备案过程中,如需帮助,请拨打咨询电话(0898)62931959、62912658,办公地址:琼海市人民政府大楼413办公室。


责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
200MW户用分布式光伏EPC总承包终止!来源:索比光伏网 发布时间:2026-10-23 08:55:28

2023年10月21日,宁夏地区一项总装机容量200MWp的户用分布式光伏项目EPC总承包招标正式终止。该项目原于9月30日启动招标,由内蒙古益军新能源科技有限公司作为招标人,资金来源为自筹5.6亿元,拟在备案区域内利用居民屋顶及庭院建设分布式光伏电站,并采用“全额上网”模式。终止公告明确指出,因项目招标内容发生调整,经研究决定暂停本次招标活动;后续是否重新招标、调整后的具体方案及时间安排,将另行通知。此次终止不涉及项目整体取消,仅为招标程序的中止与优化。

第二批10MW集中开工!天合富家工商业EMC跑出复制速度来源:天合富家 发布时间:2026-10-20 10:01:57

天合富家工商业EMC第二批6个项目集中开工,总容量约10MW,覆盖五省六大产业。面对竞价上网与市场化考验,以“原装3.0”硬标准和专业竞价策略护航收益;通过全额出资、零投入、25年兜底运营及AI加速并网,助力企业将闲置屋顶转化为稳健绿色资产。

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

华润云浮翔海光电分布式光伏发电项目顺利并网 预计年发电量732万千瓦时来源:云浮日报 发布时间:2026-09-30 11:35:06

华润云浮翔海光电分布式光伏发电项目于9月24日成功并网,是华润电力云浮公司迄今单体规模最大的分布式光伏项目,也是其建成投运的第七个综合能源项目。项目总装机容量5.988兆瓦,依托厂区屋顶资源建设,采用“自发自用、余电上网”模式,以10千伏电压等级接入电网。投运后预计年发电量732万千瓦时,可节约标准煤约2233吨、减排二氧化碳约6282吨,具有显著生态效益。该项目推动绿色电力就地消纳与富余电量上网协同,丰富了区域绿色能源供给,助力优化当地能源消费结构。华润电力云浮公司表示将持续拓展综合能源业务,深化与重点用能企业合作,加快多元绿色项目落地,服务区域经济高质量发展。(198字)

2027年起大型工商业光伏不纳入!海南新能源机制差价结算细则批复来源:海南省发改委 发布时间:2026-09-30 09:06:48

本文介绍了海南省发展和改革委员会于2026年9月批复的《海南省增量新能源项目可持续发展价格结算机制竞价实施细则(2026年V1.0版)》核心内容。该细则自印发之日起实施,适用于2025年6月1日后投产且未纳入既有机制的风电、光伏等增量新能源项目。明确自2027年1月1日起,新投产的大型工商业分布式光伏项目不再纳入电价竞价主体范围;此前已明确电价的光热项目及竞争性配置的海上风电项目亦不参与。细则规定了竞价组织方式、主体登记、申报与出清规则,并建立严格履约约束:未投产项目若实际并网时间较申报时间延迟超6个月,将作废竞价结果并取消三年内参竞资格。同时配套差价结算机制,强化信用管理与并网保障,旨在通过市场化竞价科学确定机制电价,引导新能源健康有序发展。

海南东方市分布式光伏发电项目备案服务指南发布来源:东方市发展和改革委员会 发布时间:2026-09-29 15:48:46

东方市发改委正式发布《分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目的备案管理,落实国家及海南省关于光伏高质量发展的政策要求。指南明确实行“谁投资、谁备案”原则,将项目分为自然人户用、非自然人户用、一般工商业和大型工商业四类,并对各类项目的建设地点、容量标准(按交流侧计算)、电压等级、装机规模上限及上网模式(全额上网、全部自发自用或自发自用余电上网)作出细化规定。备案需通过海南省投资项目在线审批监管平台办理,申报信息涵盖项目名称、投资主体、建设规模、总投资、接入方式等八项核心内容。同时,明确了发改部门、营商环境建设局、东方供电局在备案受理、协同监管和并网审查中的职责分工,并对材料准备、产权证明、用地红线一致性等实操要求作出具体说明。(199字)

内蒙古100MW分布式光伏项目EPC总承包招标来源:中国招标投标公共服务平台 发布时间:2026-09-29 05:41:41

内蒙古雄阔光伏发电有限公司于9月28日发布分布式光伏发电项目(一期)EPC总承包招标公告,项目规模为直流侧100兆瓦。该项目属分布式光伏,采用就近接入电网方式,不建设升压站及外送线路。EPC承包范围涵盖从地勘、设计(含初步设计与施工图)、设备材料采购(包括螺旋桩基础、光伏组件、支架、逆变器、变压器、电缆、并网箱、电表等),到安装施工、试验调试、试运行、移交验收、缺陷责任期及全部工程资料归档等全过程工作;同时负责项目并网相关手续协调与费用承担,如接入系统研究、送电后安全评价等。项目前期工作(如可研报告、接入批复等)不纳入本次招标。总工期为365天,以发包人签发的开工令为准。

《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》印发来源:深圳市生态环境局 发布时间:2026-09-22 09:04:30

深圳市生态环境局于9月21日印发《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》,正式替代此前的试行版。该方法学适用于在深圳碳普惠机制下,对装机容量不超过1MW的分布式光伏发电项目所产生温室气体减排量进行科学核算与核证。文件明确了项目准入条件:须为非重点排放单位管辖范围内的独立项目,符合国家及地方关于分布式光伏建设、并网及运行的法律法规与技术标准,并以并网验收文件作为装机容量认定依据。此外,同一申报主体可合并申报多个项目,但其核算周期内年均减排总量不得超过2万吨二氧化碳当量。此举旨在规范小微光伏项目的碳减排价值认定,完善本地碳普惠制度体系。

蒙古乌兰察布集宁区启动2026第三季度一般工商业分布式光伏项目申报来源:集宁区人民政府 发布时间:2026-09-21 09:15:24

集宁区发展和改革委员会于2026年9月20日发布通知,正式启动2026年第三季度一般工商业分布式光伏发电项目申报工作。此举旨在落实国家及内蒙古自治区关于分布式光伏管理的最新政策要求,结合区域电网消纳能力,推动产业高质量发展。本季度可开发总装机容量为9939.27千瓦,项目须建在党政机关、学校、医院、工商业厂房等建筑物及其附属场所,接入电压等级不高于10千伏,单个项目容量不超过6兆瓦;运行模式可选“全部自发自用”或“自发自用余电上网”,后者要求年自发自用电量占比不低于80%。申报主体须为国内注册、具备独立法人资格且信用良好的企业,须提交规范完整的申报方案及汇总表,材料受理截止时间为2026年9月28日。

浙江温州市鹿城区分布式光伏发电项目管理办法征求意见来源:鹿城区人民政府 发布时间:2026-09-17 09:25:22

《鹿城区分布式光伏发电项目管理办法》(征求意见稿)是温州市鹿城区为规范辖区内既有建筑分布式光伏项目建设、备案、建设、电网接入及运行管理而制定的系统性制度文件。办法依据国家及浙江省最新政策法规,明确区发改局为牵头主管部门,厘清住建、供电、应急、消防、综合执法及街镇等多部门职责分工,建立跨部门信息共享与协同监管机制。全文涵盖总则、适用范围、备案管理、建设管理、电网接入、运行管理等七章内容,重点对备案主体与程序、建筑合规性要求、屋顶安装高度与风貌管控、安全设施“三同时”、并网分类受理与技术标准、“可观可测可调可控”等新型调度要求、全生命周期安全生产责任及违规处置措施作出细化规定,旨在统筹发展与安全,推动分布式光伏健康有序落地。(198字)
