“430”抢全额,“531”抢电价,光伏重启饥饿游戏

来源:索比光伏网发布时间:2025-03-06 08:47:44

政策就像一枝“穿云箭”,指向哪里,行业的千军万马就冲向哪里。

春节前后,国家能源局、国家发改委分别发布了两个对分布式光伏影响重大的政策!一个是1月份,国家能源局正式印发《分布式光伏发电开发建设管理办法》。另一个是2月9日,国家发改委与能源局联合印发《关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》。

为了让存量项目平稳过渡,这两项政策分别以4月30日5月31日为时间节点,对光伏项目进行了“新老划段”,都给了行业3个多月的缓冲期。

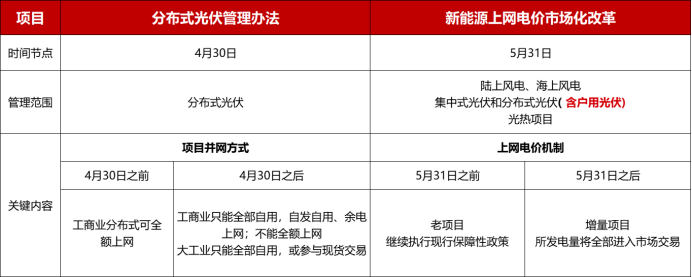

新老项目将享受不同的政策,具体见下表。

在文件出台后,为避免复杂的收益测算及市场竞价规则,赶在6月1日之前完成项目并网更为安全、稳妥,光伏将再现“531”抢装潮。

但由于距离6月1日的时间较近,集中式电站项目预期带来的增幅有限。“抢装潮”预计多在分布式光伏项目,尤其是工商业分布式。

政策效应在市场端表现明显

近日,多家一线光伏企业上调组件价格。根据索比咨询调研数据,受抢装需求带动,3月组件端排产提升至50GW+,环比上涨25%+,部分龙头公司满产。

晶科能源、天合光能、晶澳科技、通威股份、阿特斯等龙头密集调价,涨幅普遍为0.01-0.03元/W,此次调价释放行业止跌信号,但市场接受度仍待观察。此外,光伏玻璃、胶膜等辅材也确认涨价,涨价幅度5%-15%。

从最近的招标情况来看,头部组件企业在今年的中标项目中,投标价格均已在0.7元/W以上。

卡好时间节点是关键

在这股“抢装潮”中,大家都想抓住最后的机会,获取稳定的收益,但越是这种时候,越不能盲目跟风。

近日,在中国光伏行业协会举办的相关论坛上,正泰安能光伏星户用光伏事业部总经理刘圣宾算了一笔“时间账”:从签约到并网涉及选址、审批、施工、验收等环节,项目周期一般是90天-100天,部分省份超过100天。以当前时间计算,3月底前未能启动的项目将面临无法按期并网的风险。”

“如果不能在531之前并上网,若未来电价下行压力传导至开发端,为了节省成本,租金下调将成必然选择。目前农户的租金很高,很多地方已高达60元/块/年。如果引发履约纠纷,这个事就很难办了。”

“《管理办法》中也反复提及要切实保护农户的合法权益。因此,企业在开发新项目时,要谨慎考虑户用光伏电站的建设周期,把握好并网的时间节点,避免因电价变动影响农户收益。”刘圣宾如是说。

和行业内众多企业一样,保碧新能源也正积极抢抓“430”节点机遇。

针对大型工商业光伏的“抢装”,保碧新能源智慧能源事业部负责人顾斌表示,对6兆瓦以上的大型项目,公司将持极为谨慎的态度。在项目研判方面,未来会更加看重业主的资信状况,包括项目自发自用的比例与优质率,其中重点将聚焦于自发自用以及利用率。

固德威副总裁王英歌则认为,“抢装”企业们应意识到,当前单纯的开发模式已难以满足行业需求,精细化的运营管理将成为关键。

“电力现货价格低至一毛多钱的情况下,很难形成盈利模式,这就需要对中长期电价以及机制电价进行精准的预测分析和管理”王英歌表示,“可以预见,未来在用电负荷侧,大型工商业项目配置储能的情况会越来越多。只有配备储能,才能有效平滑自身的电力需求,实现用电成本的最优化,从综合成本角度考量,这是最经济的选择。”

“四可”要求不可忽视

除了时间节点外,《管理办法》明确规定新建的分布式光伏发电项目应当实现“可观、可测、可调、可控”

在此之前,江苏、陕西、湖北、江西、河南、安徽、山东等多个省份就已针对分布式光伏提出了“四可”功能的相关要求。

对于提升分布式光伏发电接入电网的承载力以及调控能力具有重要意义,同时也是一大挑战。

“存量电站方面,因逆变器无标准接口,各地情况不一,有的由电网提供,有的需企业承担,通常需规约与接口转换来实现 “四可” 改造,操作存在困难。”阳光新能源家庭光伏事业部副总经理田立表示,“新电站在政策出台前,我们就已着手逆变器改造。硬件上已按电网要求预留接口,减少转换环节,虽集成到逆变器还需时间,但统一标准或预留接口是更好选择。”

刘圣宾也呼吁,各地主管部门应加快建立统一的技术标准体系,清晰明确设备选型、安装规范以及权责边界等关键内容,以此推动户用光伏系统能够有序、高效地完成“可观、可测、可调、可控”功能的全面适配。

随着2025年6月1日新能源上网电价市场化改革的稳步推进,光伏行业将迎来更为深刻的变革。

对于光伏行业的从业者而言,当前的“抢装潮”既是机遇也是挑战。从业者可以借助行业的蓬勃发展态势,拓展业务版图,提升自身综合实力;同时也需要保持清醒的头脑和理性的思维,避免盲目跟风,审慎制定发展策略,以此来适应市场的动态变化,在激烈的市场竞争中站稳脚跟。


索比光伏网 https://news.solarbe.com/202503/06/387010.html
责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
一图读懂浙江最新工商业分时电价政策来源:浙江省发改委 发布时间:2026-06-29 09:10:52

浙江省发展改革委、省能源局于2026年5月28日发布《关于优化工商业分时电价政策有关事项的通知》(浙发改价格〔2026〕112号),明确自2026年7月1日起实施新版工商业分时电价政策。新政优化了峰谷时段划分,取消春秋季早高峰,延长并强化夏冬季晚高峰与尖峰时段;调整计价基数,仅上网电价、上网环节线损费用和系统运行费用参与分时浮动,输配电价及政府性基金附加不再浮动;峰谷价比调整为尖峰:高峰:平段:低谷:深谷=2.05∶1.85∶1∶0.4∶0.2。政策覆盖全体工商业用户,大工业用户须全年执行,一般工商业用户可自主选择且一年内不得变更。

比利时、荷兰、德国电价创历史新高来源:索比光伏网 发布时间:2026-06-24 18:23:45

受欧洲持续热浪影响,比利时、荷兰、德国及丹麦部分区域电价于晚间用电高峰时段创历史新高:比利时达1038.25欧元/兆瓦时,荷兰为902.47欧元/兆瓦时,丹麦DK1分区达786.83欧元/兆瓦时,德国亦升至747.10欧元/兆瓦时。高温不仅推高空调等制冷负荷,还削弱光伏与燃气轮机发电效率,导致可再生能源出力下降。数据显示,德国电力剩余负荷达51.5吉瓦,风电与光伏无法满足的缺口较常年同期高出约10.4吉瓦。尤其在日落后光照减弱、但制冷需求仍处高位的晚间时段,供需矛盾加剧,迫使市场启用成本更高的备用机组以维持平衡,从而推升电价。

山东5月机制结算参考价:光伏0.051元/kWh来源:国网山东电力 发布时间:2026-06-18 14:38:07

本文介绍了国网山东电力于2024年6月16日发布的2026年5月电力市场信息“明白纸”中公布的机制电价结算参考价。其中,风电的结算参考价为328.589元/兆瓦时,折合约0.329元/千瓦时;光伏为51.042元/兆瓦时,折合约0.051元/千瓦时。该数据反映了山东省电力市场对不同类型可再生能源发电的机制化价格安排,旨在指导相关市场主体参与交易与结算。需注意的是,所列价格为“机制结算参考价”,并非实际成交电价,其制定依据包括政策导向、资源特性及市场供需等因素。文中未说明具体计算方法或执行细则,仅提供当月两类电源的参考数值。(198字)

抢赢下半场!AI赋能,重塑户用光伏盈利边界来源:天合富家 发布时间:2026-06-18 06:57:57

户用光伏进入“运营为王”下半场!天合富家发布AI驱动的全新增长模式,以“一核聚能、双端发力、多景落地、全域共赢”四大引擎,打造数字化、系统化、长效化的“长跑者”生态,助渠道商从单点开发跃升为区域全能合伙人。

西班牙巴利阿里群岛太阳能项目暂停令正式生效来源:索比光伏网 发布时间:2026-06-17 19:01:31

西班牙巴利阿里群岛自2026年6月11日起正式暂停在乡村土地上新建光伏项目,依据为第4/2026号法案。此举旨在为编制全新的可再生能源与储能发展规划争取时间,该规划须在两年内完成并纳入《巴利阿里群岛能源行业总体规划》。暂停令不溯及既往,已获并网许可、自用型光伏、现有设施升级及混合能源改造项目不受限制。新规核心目标是协调可再生能源发展与农业用地保护、自然景观维护及生态资源可持续利用之间的关系,未来将通过划定适宜开发区域、明确项目规模与土地适配标准,构建兼顾能源转型、乡村保护和区域经济发展的制度框架。该举措延续了群岛自2019年确立的能源转型路径,即到2050年实现100%可再生电力供应,其中光伏发电为关键组成部分。(199字)

呼伦贝尔市2026年第二批次分布式风电、光伏项目竞配启动来源:呼伦贝尔市能源局 发布时间:2026-06-12 10:18:29

呼伦贝尔市于2026年6月11日正式启动2026年第二批次分布式风电、光伏项目竞争性配置申报工作。本次配置聚焦两类项目:一是仅限额尔古纳市和莫力达瓦达斡尔族自治旗(莫旗)开展的电网末端保供型分散式风电试点,旨在缓解当地电网末端网架薄弱问题、提升供电可靠性;二是面向全市一般工商业及大型工商业用户的分布式光伏项目,申报须依据国网呼伦贝尔供电公司公布的2026年二季度各地区可开放容量,并扣除同期“驭风行动”拟建项目规模后确定。各旗市区能源主管部门负责组织企业申报、初审材料,并须于6月23日前将汇总文件报送至市能源局新能源和可再生能源科。(199字)

贵州:风、光机制电价入围项目清单!来源:贵州省发改委 发布时间:2026-05-12 09:05:53

5月11日,贵州省发改委公布2026年新能源增量项目机制电价竞价结果。

贵州2026年增量新能源机制电价竞价启动来源:贵州电力交易中心 发布时间:2026-04-24 10:12:29

4月24日,贵州电力交易中心发布《关于开展2026年贵州省增量新能源项目机制电价竞价交易的公告》,组织开展贵州2026年机制电价竞价。2026年1月1日(含)至2026年12月31日投产或计划投产,且未纳入机制电价的集中式新能源增量项目,以省能源局提供的《贵州省2026年新能源增量集中式项目竞价清单》为准,清单相关信息由贵州电力交易中心点对点向各项目单位发布。2026年前未纳入机制电价的集中式新能源增量项目,同等具有参与资格。

广东省高州市谢鸡镇光伏项目遴选投资开发主体来源:高州市人民政府 发布时间:2026-04-15 17:48:05

关于公开报名参与谢鸡镇光伏发电项目开发的通知各相关企业、单位:为深入践行绿色发展理念,加快推进我镇绿色低碳转型发展,有效盘活镇域内存量闲置资源,持续壮大村集体经济,经镇人民政府研究决定,面向社会公开遴选光伏发电项目投资开发主体。高州市谢鸡镇人民政府2026年4月13日

通威暴增、英发满产、捷泰翻倍,抢出口,谁吃到了红利?——3月TOP20光伏电池片产量排名出炉!来源:索比咨询 发布时间:2026-04-15 17:35:14

专业化电池片厂在技术迭代和成本控制上仍具优势,但领先幅度正在缩小。专业化电池片厂面临“出口退潮”考验:3月表现最亮眼的专业化厂商,将直面出口需求回落。Q2随着需求回落,开工率将进一步下行。Q2随着这些因素消退,电池片排产将回归真实需求水平。索比咨询不对榜单内容的完整性、准确性或适用性作出任何形式的担保,亦不承担因依赖榜单信息所产生的任何直接或间接责任。

多地光伏项目击穿收益底线来源:财闻 发布时间:2026-03-30 13:50:53

近期,山东、山西等地发布调整、废止一些风电光伏发电项目通知,其中涉及多家央国企调整相关光伏投资布局。据不完全统计,2025年下半年以来,贵州、陕西、河北、山西等多地密集出手,废止或调整各类风光项目指标。截至目前,全国已有140多个风光项目被清理,总规模超过10GW,其中不乏多个央国企项目。业内人士指出,电价市场化直接挤压了项目收益空间。
