上半年29GW组件集采“背后”:价格难定、订单分化,招标陷入“内卷”式混乱

来源:光伏們发布时间:2021-08-17 08:40:08

自年初中核集团开启2021年首次大规模组件招标以来,截止到2021年6月底,国内以大唐、华电、中核为代表的电力央企已经陆续完成逾29GW的光伏组件招标与定标工作。

但在这上半年的历程中,无论是招标业主还是设备企业,都经历着一场场的“煎熬”,不仅是硅料涨价此起彼伏,谈判、议价、毁约更是常态。在双碳目标的催化下,光伏行业上、下游正走向一个极度火热却无序的发展通道中。

29GW组件定标详情

备注:大唐5GW集采中有2GW为备选项目,标红为框架招标

从定标情况来看,由于部分央企采取的是框架招标,实际中标人并未明确,在剔除此类招标逾10GW后,明确中标人的定标规模约为19GW。其中,中标规模TOP5依次为隆基、腾晖、英利、天合、东方日升;在一二线组件企业占比中,TOP6组件企业中标规模总计为9.616GW,占明确中标人总规模比重为51%。

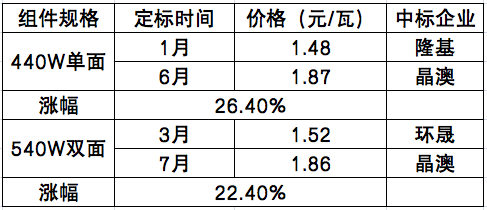

在价格方面,2021年上半年随着组价集采的推进,组件价格受硅料上涨影响,其报价也呈现快速上涨的趋势。从年初中核集团第一批1.3GW组件集采,隆基单面450组件报出1.48/瓦元的中标价格,到今年6月蒙能包头50MW技术领跑项目中晶澳以450单面1.87元/瓦的中标价格拿下上半年“标王”,组件涨幅约26%左右。相较于去年1.55元/瓦的定标均价而言,今年440+组件已经来到1.7元/瓦上下;540双面则由3月广东电力第一批组件集采的1.52元/瓦的中标价上涨至7月广东电力第三批组件集采的1.86元/瓦中标价格,涨幅约22.37%。

备注:由于项目集采面临的条件不一,故仅作参考

需要注意的是,随着硅料价格的小幅下滑,三季度华润电力最新800MW组件集采价格已经有所回落,部分头部企业报价正在贴近1.8元/瓦上下的平均线(详见《540双玻最低1.719,头部企业均价1.829元/瓦,华润电力800MW组件集采开标》)。但近期硅片、电池片价格的上涨则再次将组件价格拉入不确定的趋势中。

从一二线组件企业对比来看,相较于一线组件企业,同规格组件二线企业报价较一线组件偏低约5~10分/瓦左右。以中广核700MW组件集采为例,530+双面组件标段,一线组件企业报价均在1.83元/瓦附近,而实际中标的二线企业中标价为1.76元/瓦,价差约7分/瓦。需要强调的是,央企部分招标报价为综合单价,故整体报价仅作参考。

从组件规格来看,相比于2020年,今年大尺寸组件俨然已经成为央企的主流需求,530W+组件定标规模达到了18.36GW左右,而有明确组件规格的总定标规模为24.4GW,大尺寸组件占比为76%左右。从应用端来看,投资企业对于大尺寸组件的认可度正迅速提升。

订单分化明显:一线靠海外,二线低价抢订单

面对产业链价格持续上涨的态势,2021年组件企业的订单与报价策略分化明显。据光伏們统计,2020年明确中标人的组件招标规模为27.596GW,作为中标主力的TOP 6组件企业中标规模总计为16.975GW,占比为61.5%。

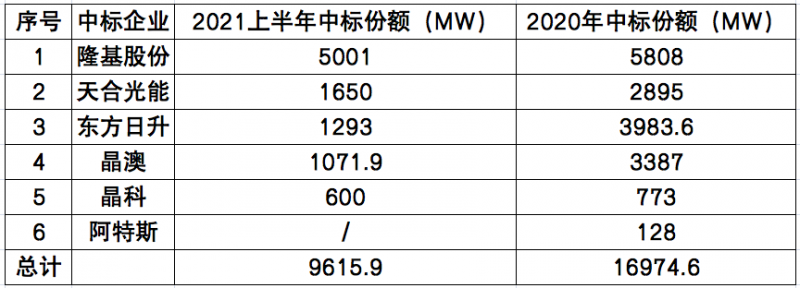

以数据对比来看,尽管隆基今年上半年依然以5GW的中标规模领衔,但TOP 6梯队的中标容量则出现了明显下滑。另外,由于产业链价格持续波动,国家电投、华能等电力央企的组件招标仍未启动。

备注:以上数据为公开可查数据,仅供参考

一方面,从国内市场来看,头部组件企业在去年亏本供货导致Q4订单骤增但净利润下滑的“经验”下,今年的报价显然更为保守。有一线企业明确表示,“三季度已经不接国内订单了,除非价格在1.8元/瓦以上的,产能优先供给价格较高的海外客户”。

这一点在一线组件上半年的策略中也体现的尤为明显,以晶澳、晶科、天合光能等为代表的海外出货占比较高的一线组件企业,基本依靠海外订单即可保障超过60-70%的开工率,在海外市场持续向好的情况下,一线组件企业并没有太大的动力面对国内市场主动降价。在上半年的涨价潮中,头部组件企业几乎没有通过降价来获取订单。

有投资企业戏称,面对今年的行业形势,业主已经从“甲方”做成了“乙方”,定价权与产品选择权基本掌握在制造企业手中。“组件企业在赌业主一定会安装,越是涨价的时候,一线组件企业反而越能把价格提上来”。

另一方面,从中标详情也可以看到,中标份额较为靠前的二线企业大多以低于头部报价0.05~0.1元/瓦的价格中标。在硅料价格上涨愈演愈烈的情况下,头部组件企业高价频出,而二线组件企业报价则基本低于整体平均价。在价格天平的倾斜下,面对双碳目标以及项目收益率底线的任务压力,投资商不得不将订单转向二线组件企业,但与此同时还要担心组件的交付能力。

博弈“内卷”,组件集采混乱

尽管项目招投标已称埃落定,但面对下半年可能到来的抢装潮,组件价格与供货仍然存在诸多不确定性。首先,一线组件企业在产能以及供应链管理上的优势仍然较为明显,一旦行业进入抢装高峰期,仅靠二三线组件企业恐无法保障组件的有效供应。有组件企业反馈称,上半年一些二线企业低价中标订单无法履约,最后仍然会落在一线企业手中,“但显然,目前也无法按照当时的投标价格供货,还得重新谈价”。

其次,如果供应链价格持续高位,以此前二三线组件企业的报价则很难覆盖成本的上涨,势必影响供货进度,甚至某二线组件销售人员表示,“中标价格那么低肯定是做不了的,主要目的是提醒业主还有另一种选择方向”,但对于二三线组件企业来说,“以低价换订单以及现金流的支撑也是另一种无形的价值增幅,大尺寸产线更换成本不菲,充裕的现金流可以加快产线更换,避免被市场淘汰。”

第三,尽管上半年招标的组件大部分已经定标,但据光伏們了解,其中不少订单由于价格原因迟迟未进入合同签署阶段,“即使签了合同,很多项目也还没有开始启动供货,这不仅仅是由于组件的问题,整个系统成本都上升了”,某组件企业销售负责人告诉光伏們。

鉴于当前的形势,今年的组件招标处于一片混乱中,业主定标后,价格与供应时间却无法保障;而组件企业由于供应链价格持续波动,无法对以期货形式报价供货的组件价格进行预判,同时对赌国有投资商背负的双碳目标压力,导致谈判、议价、毁约频发,行业信誉岌岌可危。

双碳目标的提出,旨在给新能源行业带来新的发展篇章,但上半年的历程却体现了行业在无尽“内卷”中上下游失衡的窘态,无形中增加了行业降本的代价。在“十四五”首年,新能源行业的发展还在混乱中抉择前行。

索比光伏网 https://news.solarbe.com/202108/17/342925.html

责任编辑:qypsolarbe
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
【索比辅材价格指数】光伏胶膜价格再降,光伏玻璃订单难见好转来源:索比咨询 发布时间:2025-11-14 10:15:59

更多价格信息/报告分析,扫码进入小程序注册登录免费查看本周EVA粒子价格不变。短期预计EVA价格或僵持整理。本周背板PET价格上涨,涨幅0.5%。PTA现货供应充足,布伦特原油价格跌至三周内的低点,成本支撑减弱。本周边框铝材价格上涨,涨幅1.1%。预计下周铝价或继续上行。本周支架热卷价格下降,降幅1.3%。下周来看,订单跟进难见明显好转,需求支撑不足,预计市场稳中偏弱运行,整体活跃度一般,部分成交存商谈空间。

采购BC组件!华电2个光伏项目组件集采招标来源:PV光圈见闻 发布时间:2025-11-05 11:49:01

10月31日,云南华电2025年光伏组件集中采购招标公告发布,招标人为华电(云南)新能源发电有限公司。招标公告显示,此次集采范围为华电云南区域2个新能源项目所需的N型高效BC单晶硅双面双玻组件,其功率不小于650W。此次招标项目工期预计为合同生效后15日内具备供货条件,原则上华电泸水佑雅3万千瓦光伏项目2026年3月底前、华电南华陆家垭口二期15万光伏项目2026年5月底前完成全部组件供货。

最高限价0.84元/W,铁塔能源河南分公司2025年分布式光伏组件招标来源:索比光伏网 发布时间:2025-09-22 16:14:35

9月19日,铁塔能源有限公司河南分公司2025年分布式光伏项目光伏组件(第一批)采购项目招标公告。本项目预估装机容量48218.84kWp,规格型号要求为单块光伏板功率640Wp、705Wp。此外,本项目设置最高投标限价,以采购基准价格清单为基准进行折扣报价,最高限价为综合折扣系数100%。其中单块光伏板功率640Wp组件限价0.84元/W,单块光伏板功率705Wp组件限价0.82元/W,投标人报价高于最高限价的,其投标将被否决。

830MW!云南光伏项目、组件集采招标来源:PV光圈见闻 发布时间:2025-09-09 13:39:42

近期,云南曲靖陆良县发布2025年第一批光伏发电项目招标,云南绿能新能源开发有限公司发布400MW光伏组件招标公告。招标公告内容显示,本批光伏发电项目均位于云南省曲靖市陆良县,总装机容量为43万千瓦,共包含5个光伏项目,计划投资约15.05亿元。云南绿能新能源第一批光伏组件集采招标:400MW9月4日,云南绿能新能源开发有限公司第一批光伏组件集中采购招标公告发布,项目建设单位为云投集团旗下企业云南绿能新能源开发有限公司。

TCL中环BC组件助力绿色交通,合肥地铁21.6MW分布式光伏项目开工来源:TCL中环 发布时间:2025-09-08 16:54:12

9月4日,首批TCL中环高效BC组件顺利运抵合肥地铁项目现场,标志着这一总容量21.6MW的分布式光伏项目正式启动建设。该项目由TCL中环提供全部光伏组件,将利用合肥地铁多条线路的车辆段、停车场屋顶及沿线飞顶空间建设分布式光伏发电系统,为城市轨道交通注入绿色动能。合肥地铁光伏项目由中国铁建电气化局集团投资建设,TCL中环将为其提供21.6MW高效BC组件。

泰国漂浮式光伏项目启动招标来源:索比光伏网 发布时间:2025-09-03 11:28:27

近日,泰国国家电力局发布“斯利那加林大坝漂浮式光伏项目3期”招标公告,这一举措标志着泰国在清洁能源领域的布局迈出关键一步。项目计划于2028年正式投入商业运行,建成后将成为泰国乃至东南亚地区规模领先的漂浮式光伏电站之一。值得注意的是,该项目是EGAT全国16座水库大坝漂浮光伏发展规划的重要组成部分。近年来,泰国积极推动能源转型,设定了到2030年可再生能源占比达30%的目标,漂浮式光伏项目是实现这一目标的重要抓手。

安徽120MW高速公路光伏项目组件招标终止!来源:索比光伏网 发布时间:2025-09-02 10:38:29

9月1日,安徽省部分高速公路120.28MW配套新能源EPC项目光伏组件终止公告。本项目招标人为安徽交控资源有限公司,项目终止的原因为进入第二信封报价文件评审的投标人数量不足3家,本项目终止。

限价0.66元/瓦,超出将否决!中国安能宁夏2GW光伏组件招标来源:索比光伏网 发布时间:2025-08-28 09:08:20

8月25日,中国安能一局国能灵绍直流配套灵武200万千瓦复合光伏基地工程光伏组件采购项目招标公告,工程项目位于宁夏回族自治区灵武市境内。招标型号为585Wp及以上双面双玻单晶硅N型高效光伏组件,招标容量2GW,要求分批交货,每批次自甲方供货需求下达起,乙方20天内配送到指定工作面完成交货。招标文件显示,项目含税招标控制价13200万元,税率为13%,含税控制单价在0.66元/W,投标单价超出含税控制单价的,将否决其投标。

不分技术类型,按转换效率划分标段!华能2025年6GW光伏组件招标来源:索比光伏网 发布时间:2025-08-22 16:01:47

8月22日,中国华能集团有限公司2025年光伏组件框架协议采购招标公告,招标人为华能能源交通产业控股有限公司。本次框架协议预估采购容量6GW,按低效组件、中效组件、高效组件分4个标段,标段划分如下:框架协议有效期自协议发布之日起至2026年3月31日。框架协议有效期自协议发布之日起至2026年3月31日。

【索比光伏价格指数】光伏组件结构性分化加剧,集中式项目价格或下调来源:索比咨询 发布时间:2025-08-14 11:48:40

本周组件价格不变。需求方面,国内装机环比显著下滑,招标转化率低,库存压力下集中式组件均价承压。短期内光伏组件价格整体持稳,但结构性分化加剧,集中式项目库存压力及弱需求下,价格或微幅下调。预计短期内硅料价格将呈现政策托底叠加库存压制的震荡格局。短期内,硅片价格预计呈现高位震荡,局部阴跌态势。N型TOPCon单晶210电池均价0.28元/W,N型TOPCon单晶210R电池均价0.28元/W。

华电20GW光伏组件招标:含TOPCon、HJT、BC来源:卡片光伏 发布时间:2025-07-31 10:18:51

7月29日,中国华电集团电子商务平台发布了中国华电集团有限公司2025-2026年光伏组件集中采购招标公告。本次集采包括N型TOPCon组件框架、N型高效组件框架两个标段,采购范围为框架有效期内华电集团部分新能源项目所需的N型TOPCon单晶硅双面双玻组件、N型高效单晶硅双面双玻组件,预估采购规模分别为18GW、2GW。
