上半年24GW组件中标全析:500W+占比超83%,隆基、日升、天合“疯狂”斩单(附各功率段组件中标价格)

来源:索比光伏网发布时间:2021-07-16 08:56:19

6月22日,某一线企业单晶单玻光伏组件报出2.011元/W的高价,把开年以来一直居高不下的组件价格拉至制高点。

据索比光伏网不完全统计,2021上半年共有24GW光伏组件公布了中标情况。其中,双面组件占比43%,单面占比57%。

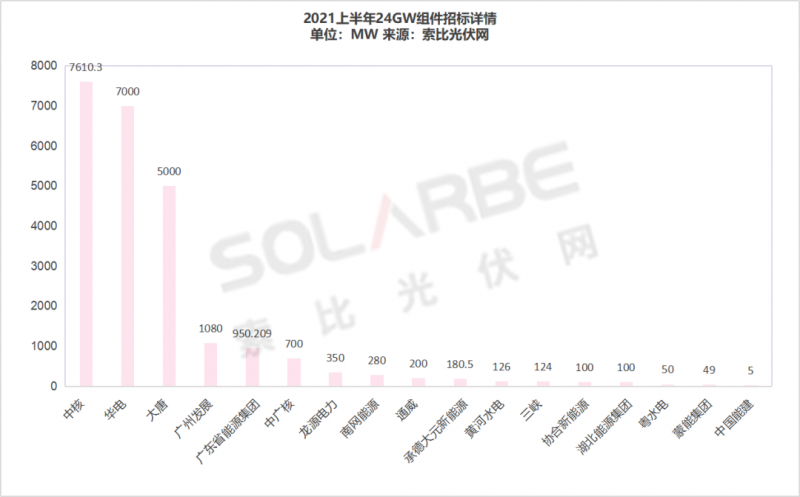

从招标方看,中核(7.61GW)、华电(7GW)、大唐(5GW)、广州发展(1.08GW)上半年组件招标规模已超吉瓦,广东省能源集团(950MW)、中广核(700MW)紧随其后。

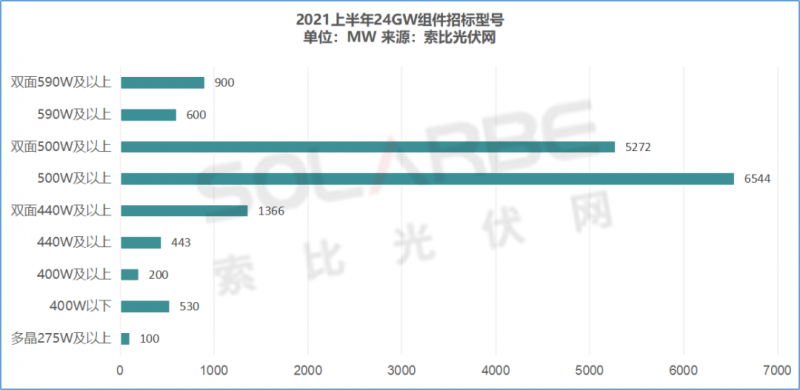

同时,随着大尺寸硅片技术的应用,光伏5.0时代逐步趋于成熟。在上半年明确组件功率的招标中,组件招标功率在500W及以上的有13.316GW,占招标总规模超83%,其中双面占46%。组件功率400/440W及以上的有2GW,双面占比68%,而多晶组件招标仅有100MW,招标人为中核南京。

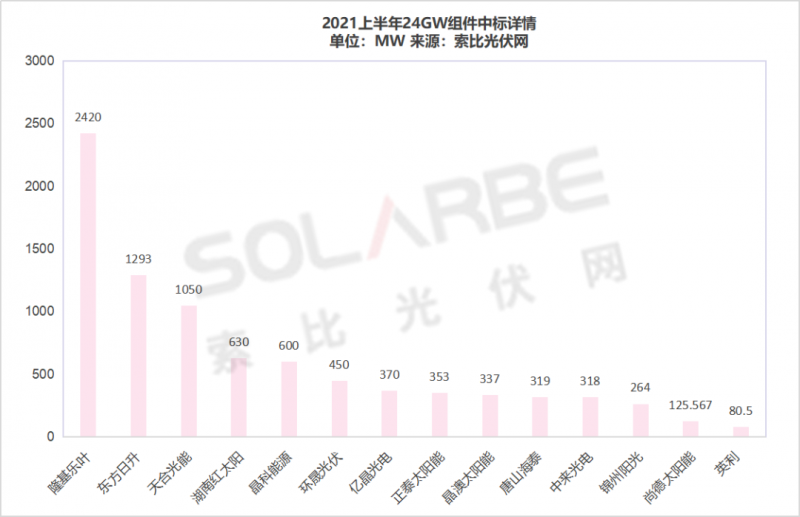

此外,从已知的企业中标情况来看,隆基乐叶仍是上半年光伏组件“抢单王”,共斩获2.24GW光伏组件大单,东方日升则以1.3GW登上2021上半年光伏组件中标第二名的宝座,排名第三的是天合光能中标1.05GW。湖南红太阳(630MW)、晶科(600MW)、环晟(450MW)、亿晶(370MW)、正泰(353MW)、晶澳(337MW)等也有不错的成绩。

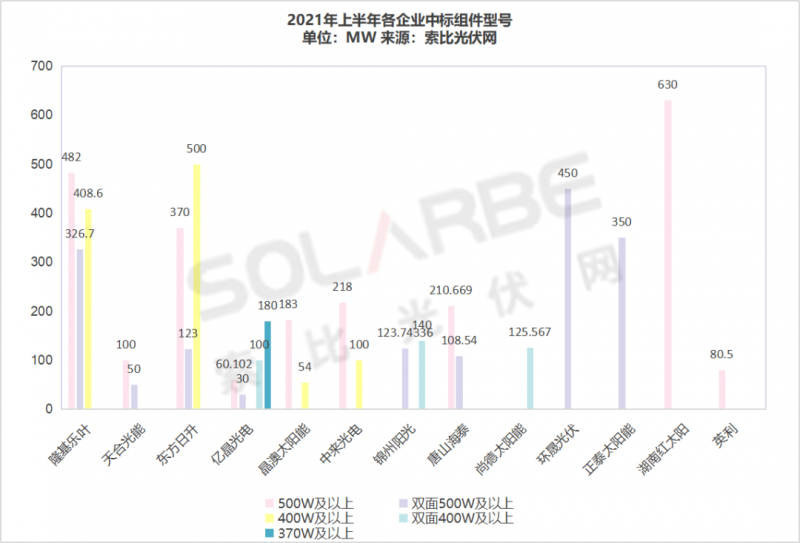

从公开已知的组件中标型号来看,光伏组件中标功率在500W及以上的,隆基乐叶共计809MW,双面占比40%;湖南红太阳630MW,均为单面;东方日升493MW,双面占比25%。此外,环晟光伏中标450MW、正泰350MW、唐山海泰319MW、晶澳183MW、中来光电218MW。以下为不同功率段组件的中标价格情况:






在中核南京2021年度多晶275W及以上光伏组件采购中,共有7家企业中标。其中英利中标价格最低,为1.37元/W,最高为湖南红太阳1.48元/W,中标均价为1.415元/W。






上半年400W-440W单面组件中标均价为1.62元/W。最低中标价为腾晖光伏1.465元/W,最高为1.69元/W,由湖南红太阳投出。中标标段均为中核南京2021年度400W及以上光伏组件采购,中标结果公布时间为5月6日,要求在采购合同签订15日内开始交货,每天不少于2MW,直至供货完成。

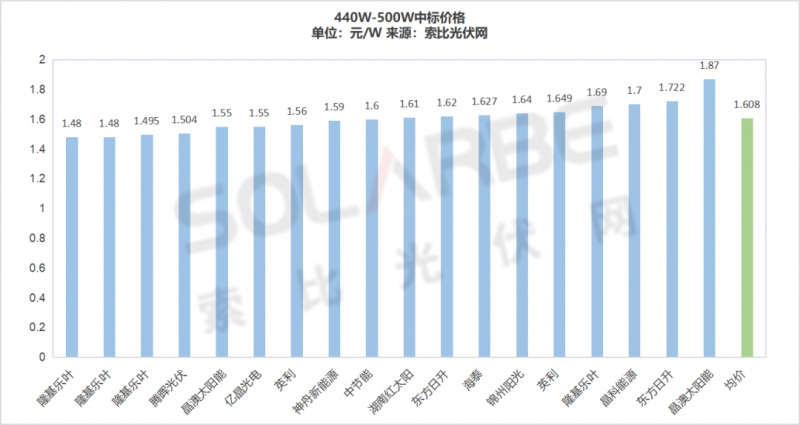

上半年440W-500W单面组件中标均价1.608元/W,国内一线厂商中标均价为1.6157元/W,二三线厂商中标均价1.5975元/W。

最低中标单价为隆基乐叶1.48元/W,中标标段为中核汇能2021年度单晶445/450W光伏组件采购,供货期为2021年5月-7月。

中标最高价为晶澳太阳能1.87元/W,中标项目为蒙能包头50MW光伏发电领跑技术基地项目450Wp光伏组件采购,中标时间为6月10日,要求在合同签订45天内交货。






双面440W-500W组件中标均价1.677元/W,一线厂商中标均价为1.692元/W,二三线厂商中标均价1.669元/W。

最低中标单价为腾晖光伏1.546元/W,最高为晶科能源1.76元/W,中标标段均为中核南京2021年度双面双玻单晶440W及以上光伏组件采购,5月6日中标,要求在采购合同签订15日内开始交货,每天不少于2MW,直至供货完成。

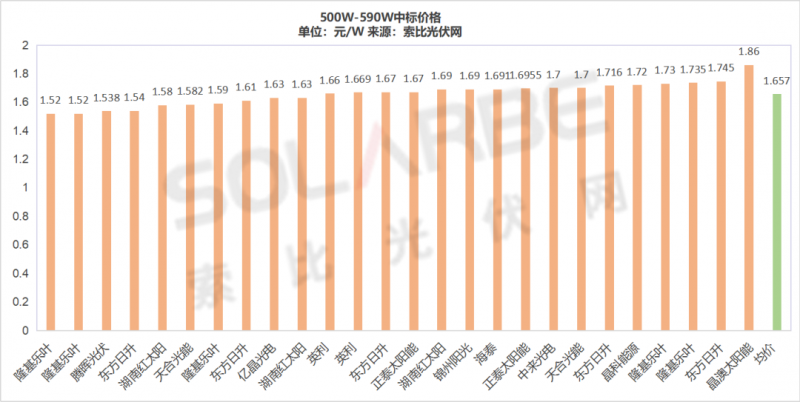

从500W-590W单面组件中标价格来看,中标均价为1.657元/W,一线厂商中标均价为1.661元/W,二三线厂商中标均价1.65元/W。

最低中标单价为隆基乐叶1.52元/W,中标标段为中核汇能2021年度单晶535/540Wp光伏组件采购,供货期2021年7月-8月。

最高中标单价为晶澳太阳能1.86元/W,中标标段为广东电力2021年第三批光伏组件采购,组件招标型号为单板正面功率为530Wp或以上、且电池片对边距182mm的组件,供货时间为2021年7月-10月。

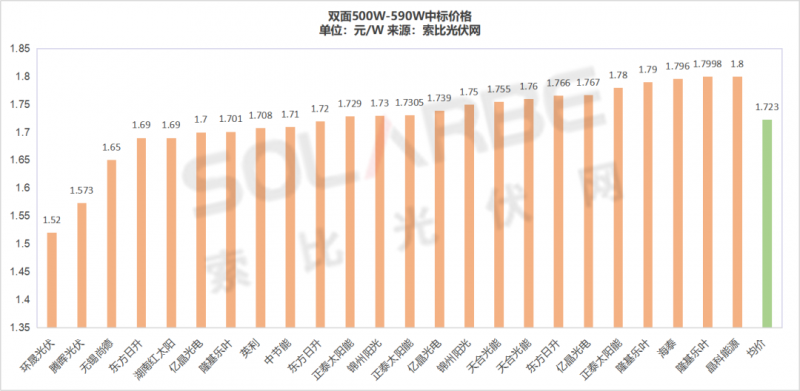

双面500W-590W组件中标均价为1.723元/W,一线厂商中标均价为1.742元/W,二三线厂商中标均价1.685元/W。

中标单价最低的是环晟光伏1.52元/W,中标标段为广州发展2020-2022年光伏组件采购(渔业光伏电站),投标型号为双玻540W组件,交货期2021年3月10日-2022年6月30日。

最高中标价为1.8元/W,由晶科能源投出,中标标段为中核南京2021年度双面双玻单晶500W及以上组件采购。

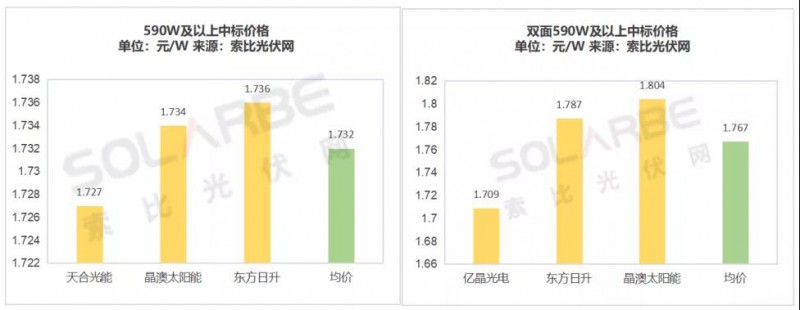

此外,中核汇能还曾对590Wp及以上功率段进行单独招标,从中标结果来看,590W及以上中标最低价为天合光能1.727元/W,双面590W及以上最低中标价为1.709元/W,由亿晶光电投出。

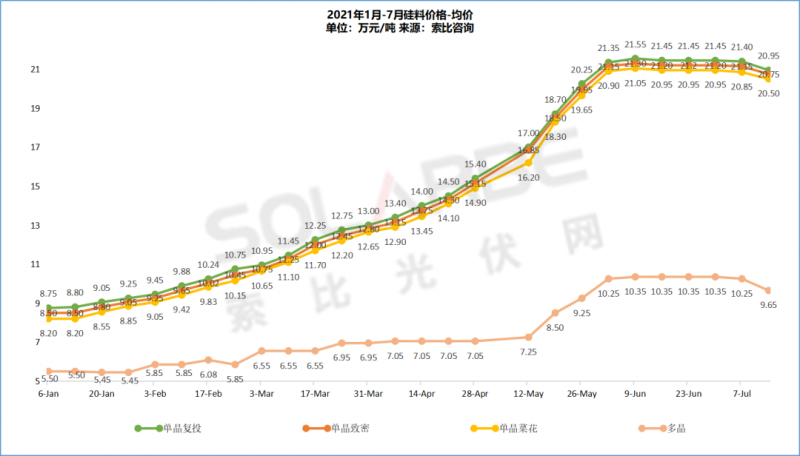

值得一提的是,在上半年结束之际,光伏行业发出了降价信号,六月中下旬硅料价格连续三周维稳,并在7月份迎来两连降。而隆基、中环、通威也赶在六月底前调低了硅片、电池片报价。






据索比咨询数据,六月份单晶复投料均价稳定在21.45万元/吨,单晶致密料均价稳定在21.20万元/吨。而经过“惊喜”两连降,单晶复投、单晶致密最新价格来到20.95万元/吨、20.75万元/吨。

附:2021上半年24GW光伏组件中标情况




责任编辑:solarbezhaojiaqi
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
总投资超3亿!湖南90MW光伏项目开工来源:京能清洁能源 发布时间:2026-10-14 10:35:53

湖南耒阳余庆90MW林光互补光伏发电项目于10月3日正式开工,总投资约3.04亿元。项目位于衡阳市耒阳市余庆街道,直流侧装机容量115.0045MW,交流侧并网容量90MW,采用720Wp单晶硅双面双玻组件,通过4回35kV集电线路接入哲桥110kV升压站,最终并入220kV烟洲变电站。建设单位为北京京能清洁能源电力股份有限公司西南分公司。项目创新采用林光互补模式,在保障光伏发电效益的同时,注重林地复合利用与林下植被恢复,兼顾生态修复与能源开发。整体建设周期为12个月,计划于2026年底实现全容量并网发电,目标打造湘南地区林光互补示范工程。(199字)

海陆并进!龙源电力启动6GW光伏组件招标来源:光伏前沿 发布时间:2026-10-14 10:18:38

龙源电力于2026年10月启动2026年度首批光伏组件框架采购招标,总预估容量达6GWp,其中海上光伏1GWp、陆上光伏5GWp。项目面向N型单晶硅双面双玻组件,按技术性能与应用场景分为7个标段:标段1–5为高效组件(正面转换效率≥24.0%),覆盖全部海上及大部分陆上需求;标段6–7为中效组件(效率≥23.2%),专供部分陆上项目。各标段明确最低供货容量,合计不低于6GWp。招标范围除组件本体外,还包括配套插头、备件、运输、安装指导、调试配合及验收支持等全周期服务。采购将根据实际项目建设进度分批落实,最终合同据实签订与结算。招标不接受联合体及代理商投标,文件发售及投标截止时间分别为2026年10月15日至20日、11月9日。

1:1.53!上半年澳大利亚户用储能增速反超光伏来源:TaiyangNews 发布时间:2026-10-13 08:57:08

澳大利亚清洁能源委员会(CEC)发布的《2026年上半年屋顶光伏及储能市场报告》显示,2026年上半年该国户用光伏与储能装机均创历史新高:新增屋顶光伏装机1.894GW(同比增长41%),安装系统180,878套(同比增长35%);同期新增户用电池储能系统276,011套(同比增长52%),增速首次反超光伏,达1:1.53的配套比例。这一增长主要受益于2025年7月启动的“更便宜的家庭电池计划”。报告指出,当前安装速度已显著高于澳大利亚能源市场运营机构(AEMO)预测,若持续此趋势,到2029–30财年,NEM小型光伏总容量将达40.3GW、用户侧储能达59.2GWh,分别较AEMO“阶梯式变革”情景高出13%和79%。(199字)

耀世首发|东方日升伏曦 AAA 级防眩光组件,高效向阳,告别眩光来源:东方日升新能源 发布时间:2026-10-12 06:31:13

东方日升伏曦AAA级防眩光组件首发,获TÜV莱茵AAA权威认证。首创玻璃+电池双层协同防眩光技术,搭载异质结平台,功率高达730Wp,兼顾高效发电与眩光抑制。专适机场、交通沿线、社区及地标建筑等敏感场景,破解光污染难题,满足环评合规要求,实现能源效率与建筑美学统一。

隆基绿能与凯伦股份签署战略合作协议来源:隆基光建 发布时间:2026-10-12 06:24:41

隆基绿能与凯伦股份签署战略合作协议,聚焦建筑光伏系统化融合。双方将整合光伏技术与防水建材优势,共建安全、高效、耐久的屋面发电系统,破解“发电效率”与“建筑安全”难以兼顾的行业瓶颈,推动BIPV向规范化、体系化发展。

国投电力120MW光伏组件招标来源:国投集团电子采购平台 发布时间:2026-10-12 05:59:32

国投电力就北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目,启动光伏组件设备采购(二次)公开招标。项目直流侧采购容量约119.9744MWp,要求供应商提供650Wp及以上的BC或TOPCon单晶硅双面双玻组件,尺寸为2382×1134mm,电池片尺寸不小于210mm×182mm,最大系统电压≥1500VDC(IEC标准),转换效率不低于24.1%(不含背面增益),功率公差为0~+3%。组件须配铝合金边框(厚度≥1.6mm,满足沿海环境要求),并配套同型号成品连接线及正负极插头。招标范围涵盖设计、制造、检验、包装、运输(含保险)、交货、开箱验收、技术文件交付、技术服务、质保及风险承担等全周期工作。工期为212日历天,不接受联合体投标。

东方日升、隆基中标老挝纳磨500MW光伏项目组件采购订单来源:大唐电子商务平台 发布时间:2026-10-10 09:24:43

老挝纳磨500MW光伏项目于10月9日公布组件采购中标结果:东方日升中标南片区,隆基乐叶中标北片区,中标单价分别为0.758元/W和0.798元/W。该项目分为南北两个片区,总装机容量约500MWp,共建设158个光伏方阵。南片区采用HJT或TOPCon技术的725Wp双面单晶硅组件,规模为343.09MWp;北片区则选用BC(背接触)技术的655Wp双面单晶硅组件,规模为287.28MWp。两片区技术路线不同,体现了项目对高效新型光伏技术的差异化应用。此次中标标志着该海外大型光伏电站进入关键设备供应阶段。

一级能效认证!琏升科技太阳能组件获强制性国标最高等级认证来源:琏升科技 发布时间:2026-10-09 18:31:18

琏升科技自主研发的太阳能光伏组件近日通过国家强制性标准GB 43432—2023《光伏组件能效限定值及能效等级》认证,获得一级能效标识,成为该标准实施以来首批获最高等级认证的企业之一。该标准于2024年正式生效,将光伏组件能效划分为三级,一级为最高要求,需在标准测试条件下实现光电转换效率、功率衰减率及综合能效比等多项指标全面达标。琏升科技此次认证覆盖其主流大尺寸、高功率PERC及TOPCon系列组件,表明其产品在光能转化效率、长期运行稳定性及单位能耗输出方面均处于行业领先水平。此次认证不仅体现企业技术研发与制造工艺的实力,也标志着我国光伏产品能效管理进入规范化、标准化新阶段。

国家能源集团152MW光伏组件招标来源:国能e招 发布时间:2026-10-09 09:54:52

国家能源集团广西公司就东兴江平渔光互补光伏项目四期工程启动光伏组件框架采购公开招标,总采购容量为151.80018MWp,对应N型单晶双面双玻655Wp高效组件共231,988块(含232块备件)。项目不包含组件安装工作,供货周期为6个月,拟分三批交付,每批在买方书面通知后30日内完成,交货地点为广西防城港市东兴市江平镇。中标单位将与东兴国阳新能源有限公司签订框架协议,有效期至2027年12月31日;若累计执行容量达协议预估总量,招标方可提前终止协议。本项目仅接受制造商投标,不接受联合体或代理商参与。

四川甘孜两河口抽蓄配套3GW光伏项目法人优选结果公示来源:甘孜藏族自治州发展和改革委员会 发布时间:2026-10-08 15:50:25

9月30日,四川省甘孜州公示了服务两河口混合式抽水蓄能电站的300万千瓦光伏项目法人优选评审结果,雅砻江(雅江)清洁电力有限公司位列第一。该项目为配套两河口抽蓄电源的清洁能源工程,共分5个场址,分别位于甘孜州雅江县的马它玛、红龙、错柯、柯拉三期和西俄洛,装机规模依次为40万、40万、110万、10万和100万千瓦。申报主体可独立或以联合体形式参与,须满足严格资质门槛:牵头方需具备清洁能源开发资质,且国内在建及已并网光伏装机总量不低于50万千瓦;独立申报主体(含母公司)总资产不少于20亿元、净资产不低于10亿元;若为联合体,则牵头方总资产与净资产分别不低于15亿元和8亿元。

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

Jessica
资深光伏媒体从业人
+关注
已关注
