4月6日,大唐集团2021—2022年度光伏组件战略采购以及黄河上游大庆125MW组件采购同日开标。

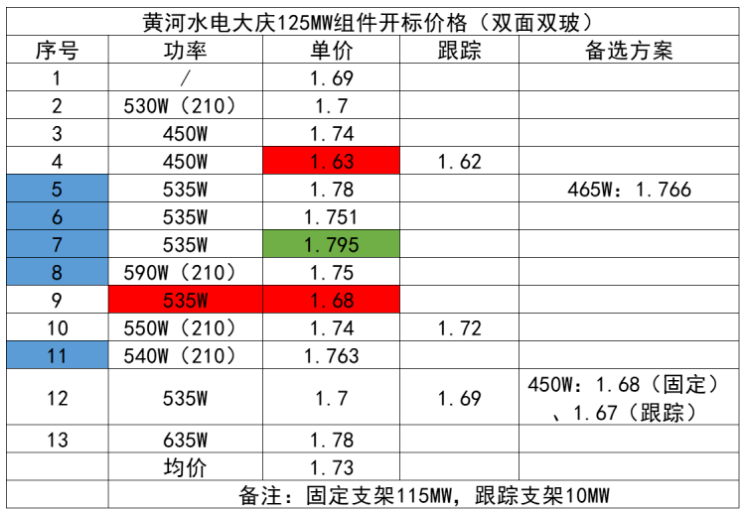

根据标书,黄河水电125MW组件采购需要于6月30日前完成交货。受供货时间影响,黄河水电此次招标价格仍然处于高位,从开标结果看,大部分厂家的报价仍维持在1.7元/瓦以上,仅有三家报价低于1.7元/瓦,均价1.73元/瓦。

从182与210来看,参与投标的组件企业分别有5家、4家,对应的均价分别为1.741元与1.738元/瓦,价格相差无几。值得一提的是,在此次开标中,首次出现了590瓦+(210)的组件报价。

从价格来看,以635Wp参与投标的产品与某龙头组件厂的535Wp报价相同,均为1.78元/瓦,而590Wp报价为1.75元/瓦,这几乎与五家182企业报出的535Wp均价1.74元/瓦相当。这意味着如果业主可以接受更大版型组件的话,大版型完全具备性价比。

从大唐的招标来看,此次招标预估采购总容量5000MW,其中首次采购3000MW,储备容量2000MW,投标企业均按照5GW进行报价,含1000公里运费进行报价(含税),其中530Wp及以上占比70%。

与去年类似的是,今年大唐集团仍然采用了综合单价作为价格评分方式,如下图,综合单价(A)(单位元/wp) = 单晶440Wp及以上光伏组件(B) * 0.3 + 单晶530Wp及以上光伏组件(C) * 0.7。

从综合单价来看,组件价格仍然没有明显的下降,几家一线大厂的综合单价均位于1.7元/瓦以上,均价为1.71元/瓦。这意味着,占比70%以上的530Wp组件报价至少在1.7元/瓦以上,这一价格对于不少地区平价项目的实施仍然颇具压力。

值得注意的是,在产业链价格持续上涨的周期内,大部分二三线厂家的价格普遍低于一线,在此次投标中,最低价1.625元/瓦来自于一家二线组件企业,大部分低于1.7元/瓦的报价也均来自于二三线厂家,不过从整个价格区间来看的话,各家的报价已经相对集中。

上周,根据PVInfolink产业链价格跟踪,多晶硅价格七连涨,飙至130元/kg,尽管玻璃价格出现了大幅下滑,其中3.2mm均价28元/平,单周降幅高超过30%,但对于组件厂家来说,4月份的减产仍然在持续,其中一线大厂进一步降至六成甚至以下的开工率。PVInfolink观察认为,终端需求不及预期,目前一季度组件需求统计数据预估在30-33GW,二季度的情况也不容乐观。

进入4月之后,行业寄希望于2020年竞价项目抢装630的小高潮带动终端需求,但目前来看,行业反馈的结果大相径庭,一方面辅材、电池片甚至组件企业库存高启,有信息统计称全行业组件库存规模超过10GW;另一方面也有消息表示,近期二三线组件厂正在逐步提高开工率。

在此前,光伏們曾分析认为,在目前的价格形势下,二三线企业以价格战争夺订单的战略卓然有效,不少读者表示反对,但实际上这一情况需要根据不同的细分市场进行具体分析。比如,相较而言,工商业分布式以及户用等项目对于价格的容忍度较高,那么对于这些业主来说,仍会优选一线品牌。但对于大型地面电站来说,维持项目在收益率底线是最优先考虑的。

责任编辑:zhoutianwei
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
国投电力120MW光伏组件招标来源:国投集团电子采购平台 发布时间:2026-10-12 05:59:32

国投电力就北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目,启动光伏组件设备采购(二次)公开招标。项目直流侧采购容量约119.9744MWp,要求供应商提供650Wp及以上的BC或TOPCon单晶硅双面双玻组件,尺寸为2382×1134mm,电池片尺寸不小于210mm×182mm,最大系统电压≥1500VDC(IEC标准),转换效率不低于24.1%(不含背面增益),功率公差为0~+3%。组件须配铝合金边框(厚度≥1.6mm,满足沿海环境要求),并配套同型号成品连接线及正负极插头。招标范围涵盖设计、制造、检验、包装、运输(含保险)、交货、开箱验收、技术文件交付、技术服务、质保及风险承担等全周期工作。工期为212日历天,不接受联合体投标。

单瓦发电量提升3.05%,腾格里沙漠实测再证至尊TOPCon组件沙戈荒场景价值来源:天合光能 发布时间:2026-10-09 10:26:55

天合光能甘肃武威沙漠实证显示:至尊N型TOPCon组件单瓦发电量较TBC提升3.05%,核心源于高双面率(贡献1.58%增益)与优异低辐照响应(早晚增益超2%),叠加抗紫外、耐沙尘高可靠性,精准适配沙戈荒大基地高反射、强紫外、高低温交替严苛环境。

国家能源集团152MW光伏组件招标来源:国能e招 发布时间:2026-10-09 09:54:52

国家能源集团广西公司就东兴江平渔光互补光伏项目四期工程启动光伏组件框架采购公开招标,总采购容量为151.80018MWp,对应N型单晶双面双玻655Wp高效组件共231,988块(含232块备件)。项目不包含组件安装工作,供货周期为6个月,拟分三批交付,每批在买方书面通知后30日内完成,交货地点为广西防城港市东兴市江平镇。中标单位将与东兴国阳新能源有限公司签订框架协议,有效期至2027年12月31日;若累计执行容量达协议预估总量,招标方可提前终止协议。本项目仅接受制造商投标,不接受联合体或代理商参与。

最低0.67元/W!中来、英利、正泰入围中电建4GW光伏组件招标来源:索比光伏网 发布时间:2026-09-29 05:08:35

9月26日,中国电建公示2026年第一批N型TOPCon光伏组件4000MWp集中采购项目中标候选人。该项目分为三个标包,总规模达4GW,中来光电、英利能源和正泰新能分别位列各包件第一中标候选人。此次招标报价极具竞争力,最低中标单价低至0.67元/瓦,反映出当前光伏组件市场在技术升级与成本优化双重驱动下的激烈竞争态势。作为主流N型技术路线代表,TOPCon组件成为本次集采的指定类型,凸显行业向高效电池技术加速转型的趋势。分析指出,中标企业凭借突出的成本管控能力和精准的价格预判能力,在约15家参标企业中胜出;该结果或将对后续大型央企光伏招标的定价策略与供应商选择产生重要参考影响。(198字)

双强标倒逼光伏材料无卤化:无卤阻燃剂厂家兴秀成的组件周边阻燃解决方案来源:咸宁新闻 发布时间:2026-09-23 17:42:51

本文介绍了2026—2027年光伏行业阻燃标准升级背景下,无卤阻燃材料的迫切需求与技术应对路径。工信部《光伏组件安全要求》强制性国标与新版GB 8624-2025标准同步实施,首次将光伏组件纳入建筑材料燃烧性能分级体系,明确要求接线盒、连接器、复合边框、线缆等外部聚合物部件必须满足V-1及以上阻燃等级,并通过“燃烧性能+产烟+滴落+烟气毒性”四维评价,无卤化由此成为合规底线。文章系统梳理了四大核心痛点:V-1达标与卤系禁用冲突、1500V系统对CTI≥500V的高压绝缘要求、25年户外服役下的耐候与抗析出挑战、BIPV场景的低烟无毒刚性约束。在此基础上,兴秀成公司依托磷氮系无卤阻燃技术,为四大光伏周边场景提供定制化解决方案,覆盖高CTI接线盒、耐候型连接器、V-0级复合边框及低烟无卤线缆,并已通过改性塑料企业进入宁德时代、比亚迪等头部供应链。全文聚焦政策驱动下的材料迭代逻辑与产业化落地路径。(198字)

减产落地不及预期,组件下行压力加大来源:索比咨询 发布时间:2026-09-17 09:32:06

本文分析了光伏产业链中组件、硅料、硅片及电池片环节的最新价格走势与供需动态。核心指出:组件价格虽暂稳,但受集采中标价(0.688–0.724元/W)下拉、海外出口淡季临近、二三线厂商低价抢单等影响,下行压力加大;减产落地不及预期,龙头因集采支撑减产有限,中小厂开工率已极低,行业分化加剧。上游方面,硅料库存高企、硅片与电池片环节采购保守、库存持续累积,供需失衡加剧,尽管报价短期坚挺,但成交清淡,各环节价格重心均面临下移风险。整体判断:在基本面未实质性改善前,产业链价格承压运行趋势难改。

中国能建启动15GW光伏组件集中采购招标来源:索比光伏网 发布时间:2026-09-17 08:46:59

中国能建于9月15日启动2026年度光伏组件集中采购招标,预估采购总量达15GWp。本次招标覆盖主流高效光伏技术路线,包括TOPCon、HJT和BC三种类型,且每类均细分为满足工程承包项目与自主投资项目两类需求的组件规格。为保障供应能力与技术成熟度,招标对投标人设定了明确的业绩门槛:近三年内,TOPCon组件销售业绩须不低于2500MWp,HJT不低于150MWp,BC不低于1500MWp。投标文件递交及开标时间统一设定为2026年10月9日上午10时。该采购计划体现了中国能建在新能源领域规模化布局与技术多元化协同的发展策略。

天合、正泰、晶科、隆基、英利入围中石化N型组件招标来源:中国电力招标网 发布时间:2026-09-15 15:09:45

中国石化于9月10日公示了2026年度分布式光伏发电项目N型光伏组件框架协议的评标结果,共五家光伏企业成功入围。入选企业包括天合光能、正泰新能、晶科能源、隆基乐叶和英利能源,均为国内主流N型组件制造商。此次招标面向中石化系统内分布式光伏项目的日常组件采购需求,采用框架协议形式,旨在为未来一年相关项目建设提供稳定、合规的高效光伏产品供应保障。N型组件因其更高的转换效率、更低的衰减率及更优的弱光性能,正逐步成为大型央企分布式光伏应用的优先选择。该结果标志着中石化在推进绿色能源转型过程中,持续强化供应链管理,并加速向高效、先进光伏技术路线升级。

晶科能源飞虎3荣获TÜV莱茵2026"质胜中国"光伏组件综合能效优胜奖来源:晶科能源JinkoSolar 发布时间:2026-09-09 09:13:30

晶科能源飞虎3组件获TÜV莱茵2026“质胜中国”综合能效优胜奖,量产效率达24.8%、功率670W、双面率85%、温度系数-0.26%/℃,基于IEC 61853标准在六大气候场景全面领先,显著降低LCOE,已加速落地全球多市场。

571.5块异质结组件!甘孜丹巴巴底光伏发电项目示范方阵2000v及1500v异质结双玻双面单晶光伏组件谈判采购公告来源:大唐电子商务平台 发布时间:2026-09-08 08:47:48

本文介绍了大唐国际丹巴新能源发电有限公司就甘孜州丹巴县巴底光伏发电项目示范方阵,发布异质结光伏组件采购公告的情况。公告于2026年9月6日通过大唐电子商务平台发布,拟采购571.5块2000V及1500V规格的异质结双玻双面单晶光伏组件,用于该示范方阵建设。采购采用公开谈判方式,由中水物资集团成都有限公司代理执行,首轮应答截止时间为2026年9月9日17时,报价有效期延至2026年12月12日。采购要求供应商按明细清单填报含税单价,具体技术参数、规格要求及售后服务等内容详见附件表格,付款方式以正式合同约定为准。(198字)

晶澳、东磁、华耀、弘元、晶科领衔,8月14.9GW光伏组件中标一览来源:索比光伏网 发布时间:2026-09-07 08:48:56

2026年8月,国内主要电力投资集团共发布约14.9GW光伏组件招标结果,涵盖12GW框架集采与2.9GW具体落地项目。框架集采中,超4.3GW未限定TOPCon或BC技术路线,强调“度电成本优先”,明确倾向TOPCon的容量达6.54GW,BC为1GW,比例约6.5:1;晶澳以9个标段居首,东磁、华耀、弘元等紧随其后。分析指出,终端业主更看重供应商的供应链稳定性、财务健康度及多技术路线协同能力,而非单纯低价。具体项目招标则突出执行刚性,对功率(如晶科中标项目要求650W/片、效率≥24.1%)、尺寸、供货时效等要求严格;弘元绿能凭中广核722.61MW大单成该类招标冠军,晶科、晶澳、通威亦表现突出。(199字)
