2020年分布式光伏怎么干?别太保守!

来源:全球光伏日参发布时间:2020-04-12 10:10:27
2020年4月2号,国家发改委印发《关于2020年光伏发电上网电价政策有关事项的通知》,纳入2020年财政补贴规模,采用“自发自用、余量上网”模式的工商业分布式光伏发电项目,全发电量补贴标准调整为每千瓦时0.05元,纳入2020年财政补贴规模的户用分布式光伏全发电量补贴标准调整为每千瓦时0.08元。到此,2020年光伏政策,补贴规模、补贴金额、补贴标准全部出台。

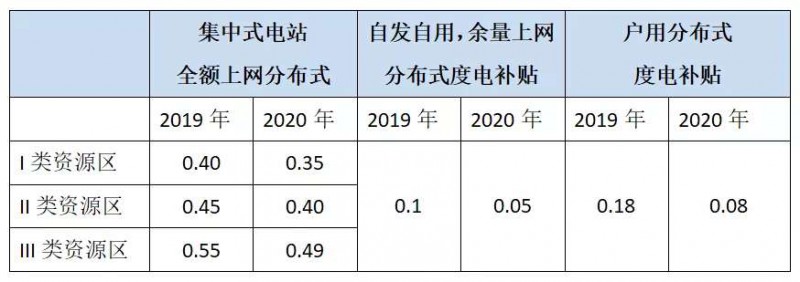

光伏电价

2020年3月国家能源局之前发布的《2020年光伏发电项目建设方案》,2020年度新建光伏发电项目补贴预算总额度为15亿元。其中:5亿元用于户用光伏,补贴竞价项目(包括集中式光伏电站和工商业分布式光伏项目)按10亿元补贴总额组织项目建设。竞争配置工作的总体思路、项目管理、竞争配置方法仍按照2019年光伏发电项目竞争配置工作方案实行。竞争指导价按照国家有关价格政策执行。

户用光伏纳入国家财政补贴范围的建设规模(即当年可安排的新增项目年度装机总量)按照年利用小时数1000小时和国家有关价格政策测算并按照50万千瓦区间向下取整确定。当截至上月底的当年累计新增并网装机容量超过当年可安排的新增项目年度装机总量时,发布户用光伏信息时的当月最后一天为本年度可享受国家补贴政策的户用光伏并网截止时间。

户用光伏要抓紧时间

从2017年开始,户用光伏的单户平均容量是越来越大,2017年户用容量约为6-8kW,2018年约为8-10kW,2019年约为10-15kW,到2020年,户用10-20kW会加大。参考2019年的安装情况,2020年受到疫情的影响,户用光伏推迟,估计从4月份开始批量安装。按照5亿的补贴总量,补贴为0.08元时,安装量为6GW,如果最后一个月控制得好,可以安装到6.5GW,因为今年可能是补贴最后一年,加上平均安装容量加大,接下来国内将会有一波安装高峰期,估计可以做到9-10月,所以户用光伏需抓紧时间安装。

竞价项目不用拼价格

2020年补贴竞价项目(包括集中式光伏电站和工商业分布式光伏项目)按10亿元补贴总额组织项目建设,即使不竞价,按最高补贴每千瓦时0.05元计算,至少也可安装20GW。但实际上竞价项目达不到这个数据,2019年就是前车之鉴,所以稍后的竞价项目不必太保守。

回顾2019年的竞价项目

2019年度光伏项目补贴预算总额度为30亿元,其中7.5亿元用于户用光伏(折合350万千瓦)、补贴竞价项目按22.5亿元补贴(不含光伏扶贫)总额组织项目建设,两项合计不突破30亿元预算总额。

2019年我国实际安装量是30.11GW,其中集中式光伏新增装机17.91GW,分布式光伏新增装机12.20GW。2019年竞价的结果,普通光伏电站366个,装机容量18.12GW,全额上网工商业分布式473个,装机容量0.56GW,自发自用余量上网分布式项目3082个,装机容量4.1GW,总共22.78GW,所以,2019年分布式竞价项目即使全部做完,测算年度补贴需求也只有17亿元左右,所需的补贴金额比预算减少了约5.5亿元,但实际上,据了解,2019年竞价项目仅完成了10GW左右,占比不到一半,实际补贴可能少于10亿。

所以,2020年竞价项目补贴价格不必太保守,今年国家留给大家的时间很充足,但要注重电站前期规划和设计,质量和电站收益,报上去的项目要尽量完成。
责任编辑:yinyeze
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.155元/W!国能6.46MWp分布式光伏项目中标候选人公示来源:索比光伏网 发布时间:2026-10-21 15:29:26

本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目成功并网发电来源:京能国际 发布时间:2026-10-14 10:42:34

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

广东2026年新能源机制电价竞价申报全指南:资格|规模|报价策略|风险避坑(粤发改价格函〔2026〕1805 号)来源:索比光伏网 发布时间:2026-10-13 08:42:35

粤发改价格函〔2026〕1805号文件发布,广东2026年新能源机制电价竞价正式启动,初始规模79.34亿千瓦时,较2025年增长58.68%,核心价格规则维持不变,集中式光伏、陆上风电不参与,报价精度细化至0.1%,10月13日登记截止。本文深度解读竞价规则、申报资格、报价策略及市场影响,附2025年官方结果对照,完整版报告扫码获取。

广东2026年机制竞价启动:电价0.2~0.4元/度来源:广东省发展改革委 发布时间:2026-10-12 05:53:05

广东省于10月10日启动2026年新能源项目机制电价竞价工作,面向2025年6月1日至2027年10月31日期间投产或承诺投产、且尚未纳入机制的分布式光伏项目(海上光伏试点项目除外)。本次竞价总电量规模为79.34亿千瓦时/年。申报规则明确:110千伏以下分布式光伏项目可申报电量比例上限为80%,其余分布式光伏项目为70%;电价竞价区间设定为0.20—0.40元/千瓦时,价格申报精度由1%提升至0.1%;中选项目将执行为期12年的固定机制电价。该机制旨在通过市场化方式引导分布式光伏有序发展,保障项目合理收益与系统调节能力平衡。

南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

京能国际北京顺义李桥镇鑫鑫焱焱1.3MW分布式光伏项目并网发电来源:京能国际 发布时间:2026-10-10 10:19:40

京能国际顺义李桥镇1.3MW分布式光伏项目于10月8日成功并网,采用“自发自用、余电上网”模式,年发绿电约116.83万千瓦时,年减碳1121.54吨,节约标煤258.66吨,助力北京构建清洁低碳能源体系。

重庆开州区2026年四季度17MW分布式光伏项目备案来源:重庆市开州区发改委 发布时间:2026-10-10 10:01:12

重庆开州区发布2026年四季度分布式光伏发电项目备案计划,总装机容量为17兆瓦,其中自然人项目1兆瓦、非自然人项目9兆瓦、一般工商业项目7兆瓦。备案自2026年10月13日上午10时起正式开放,此前提交的申请一律无效。备案实行两项核心原则:一是“同一台区先提交先备案”,即按投资主体在重庆市政务服务网提交合格申请的时间顺序进行,台区容量满额后暂停该台区当季备案,待电网升级改造完成后再恢复;二是“季度总量控制”,全区累计备案容量达17兆瓦上限后,当季不再受理任何新增备案申请。该安排依据《开州区分布式光伏发电项目服务指南(试行)》并结合区域电网承载能力制定。
