多晶最低1.63元/W 单晶最低1.777元/W 国家电投3GW组件集采开标

来源:光伏們发布时间:2019-08-21 17:06:21

8月20日,国家电投2019年度第五十八批组件集采开标,此次光伏组件采购容量为3.04GW(采购1.78GW+储备1.26GW),共包含9个标段,其中单晶标段共5个,采购容量为1270MW,储备容量为950MW;多晶标段共4个,采购容量为510MW,储备容量为310MW。

因尚未获得单晶1、2标段相关信息,故将剩余7个标段信息梳理如下:

需要注意的是,根据标书要求,国家电投此次组件集采要求各投标企业多晶标段1、2,单晶标段1以交货至黑龙江项目施工现场制定地点实际运费计入总价,并额外报出每100公里的运费价格;其他标段运费统一按1000公里计入总价。这意味着,对于工厂位于南方省份的企业,在多晶1、2以及单晶1标段的投标中,运费成本将略有增加。

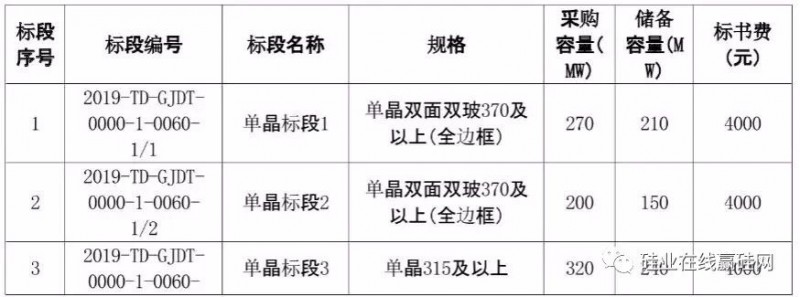

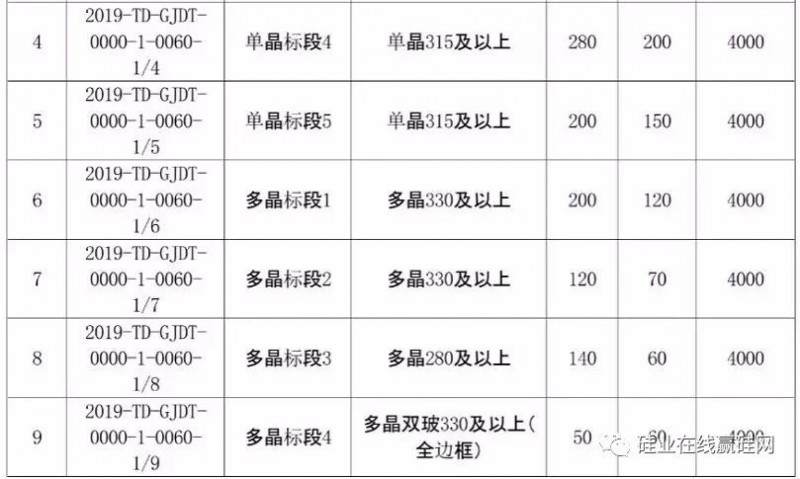

根据招标公告,本次投标人如对多晶标段1、2、3进行投标,必须对这3个标段全部进行投标,多晶标段1、2所投组件应为统一规格(功率);如对单晶标段3、4、5进行投标,必须对这3个标段全部进行投标,所投组件应为统一规格(功率)。各标段招标规格及容量如下表:


首先,单晶标段3-5规格为单晶315W及以上高效单晶组件,共18家企业参与投标,大部分为315W组件,另有两家分别投出更高功率的320W组件以及叠瓦325W组件。

从开标价格来看,此次投标价格远低于目前市场价(1.92-2.0元/瓦),最低报价1.777元/瓦,最高报价1.98元/瓦,平均报价1.862元/瓦。

近两个月以来,单晶PERC电池片受新增产能释放以及下游需求较弱的双重影响,价格持续崩跌,根据PV Infolink最新一周供应链报价来看,PERC电池片最低价已跌至0.89元/瓦,主流成交价格落在0.90-0.92元/瓦,跌幅已经超过24%,已跌破旧PERC产线的现金成本。

受上游供应链价格持续走跌的影响,PERC组件价格也呈现缓跌趋势。不过,随着下半年国内外市场的陆续启动,近期招投标项目逐渐增多,下游需求开始逐渐回暖。尤其中国、美国、日本、墨西哥、乌克兰等市场装机高峰将在四季度,因此预计四季度装机量将是今年需求最旺盛的季度。

多晶方面,多晶标段1-2规格为330W及以上,多晶标段3规格为280W及以上,共计15家企业参与投标;多晶标段4规格为全边框双玻330W及以上多晶组件,共11家企业参与投标。

多晶标段1、2除了其中某一家企业投出更高功率的355/360W多晶组件以外,其余厂商均为330W常规多晶组件;多晶标段3大部分均为280W多晶组件,另有两家分别投出高效PERC多晶285W组件以及295/300W多晶组件。

从开标价格来看,多晶标段1-2最低报价1.63元/瓦,最高报价1.885元/瓦,平均报价1.757元/瓦;多晶标段3最低报价1.671元/瓦,最高报价1.88元/瓦,平均报价1.757元/瓦;多晶标段4最低报价1.763元/瓦,最高报价1.96元/瓦,平均报价1.848元/瓦。

从多晶标段1-3的报价来看,不同厂商之间报价差异较大,其中最高报价者组件功率较其他家更高,或存在一定的溢价空间;而多晶标段4的双玻组件报价明显高于其他标段报价,基本与单晶标段的报价不相上下。

总的来看,多晶组件价格较目前市场价较为正常,甚至可以说有些许偏高。根据PV Infolink最新一周供应链报价来看,常规多晶275/330W组件价格在1.69-1.78元/瓦之间,主流成交价在1.70元/瓦左右。

这也再次印证了此前的观点,即在目前竞价及平价的大背景下,基于当前的单多晶差价,投资商或更青睐多晶组件的性价比,而让多晶组件价格在国内需求回温时能略有提升。

值得一提的是,在多晶组件价格呈上涨趋势,而单晶组件价格缓跌的情况下,单、多晶组件的价差将有所缩小,进一步提升单晶组件的性价比。

另外,根据招标公告,多晶标段1、2、3、4中,一个投标人中标的采购容量最多为320MWp;单晶标段1、2、3、4、5中标人不超过4家,招标人将根据投标人的价差,结合评标排序和对招标人有利的原则推荐中标人。

责任编辑:hanzhe
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
最低0.665元/W!华电2026年第二批5GW组件集采开标来源:索比光伏网 发布时间:2026-10-09 13:59:00

华电集团2026年第二批5GW光伏组件框架招标近日开标,共26家企业参与,报价区间为0.665—0.75元/W。其中,Top10品牌报价分化显著,最低价由某Top10企业报出(0.665元/W),另有Top10企业报价达0.7297元/W;Top4品牌中三家入围,报价均超0.7元/W。招标面向n型常规双面组件,要求转换效率不低于23.2%,组件功率不低于610Wp,且投标人须在2025年1月1日至2026年9月2日期间具备不少于1GW的同类销售业绩。值得注意的是,本次为框架招标,投标价不直接等同于最终供货价,综合条件与履约能力亦影响中标结果。分析指出,较低的准入门槛加剧了价格竞争,或使部分专注高效产品的厂商选择回避。

最低0.67元/W!中来、英利、正泰入围中电建4GW光伏组件招标来源:索比光伏网 发布时间:2026-09-29 05:08:35

9月26日,中国电建公示2026年第一批N型TOPCon光伏组件4000MWp集中采购项目中标候选人。该项目分为三个标包,总规模达4GW,中来光电、英利能源和正泰新能分别位列各包件第一中标候选人。此次招标报价极具竞争力,最低中标单价低至0.67元/瓦,反映出当前光伏组件市场在技术升级与成本优化双重驱动下的激烈竞争态势。作为主流N型技术路线代表,TOPCon组件成为本次集采的指定类型,凸显行业向高效电池技术加速转型的趋势。分析指出,中标企业凭借突出的成本管控能力和精准的价格预判能力,在约15家参标企业中胜出;该结果或将对后续大型央企光伏招标的定价策略与供应商选择产生重要参考影响。(198字)

天合光能至尊N型700W+组件赋能菲律宾光伏电站来源:天合光能 发布时间:2026-09-23 10:00:21

天合光能签约菲律宾Bugallon光伏电站,供应至尊N型700W+组件,以i-TOPCon技术应对热带高温高湿环境,年发电51GWh,减碳3.6万吨。项目获菲律宾能源监管合规认证,助力其2030年可再生能源占比达35%目标,彰显天合光能在东南亚市场的技术实力与本地化深耕成果。

0.724元/W!天长市工发供应链有限公司2026年度光伏组件采购(二次)中标结果发布来源:索比光伏网 发布时间:2026-09-16 08:46:53

天长市工发供应链有限公司于近日发布2026年度光伏组件采购(二次)中标结果公告。该项目计划采购总计约40MWp的光伏组件设备,用于天长市本地项目,实行分批次供货,要求在收到甲方通知后15个日历日内完成当批交付。合同服务期为一年,或至累计供货量达40MWp时终止,以先到者为准。安徽天大新能源有限公司成为中标人,中标总金额为2904万元,折合单价0.724元/瓦。该采购旨在保障天长市相关光伏项目建设所需的组件供应,体现了地方国企通过公开招标方式推进新能源基础设施配套建设的实施路径。

0.69-0.72元/W!国家能源集团100MW光伏项目组件中选公示来源:国能e招 发布时间:2026-09-14 09:28:46

国家能源集团山西公司临猗分公司于9月11日公示了临猗县100MW光储一体化项目光伏组件采购的中标候选人。该项目由国能山西新能源产业投资开发有限公司投资建设,计划采购单晶硅双面590W光伏组件约14.63MWp,涵盖组件本体、配套插头、备品备件、专用工具及全流程服务,包括工厂试验、包装运输、安装指导、调试配合与竣工验收等。招标共设一个标段,中节能太阳能科技(镇江)有限公司以1006.56万元总价(折合0.688元/W)位列第一中标候选人,英利能源发展有限公司以1048.99万元(折合0.717元/W)位居第二。公示标志着该光储一体化项目关键设备采购进入落地阶段。(199字)

0.65-0.69元/W不含税!中国铁塔30MW光伏组件采购公布中标结果来源:索比光伏网 发布时间:2026-09-14 08:45:22

中国铁塔浙江省分公司于9月9日公布2026—2027年光伏组件集中采购中标结果:浙江英丽科技有限公司和南京欧陆电气股份有限公司分别以0.69元/W和0.65元/W的不含税单价中标,份额为60%和40%,合计供应30MWp光伏组件。本次采购面向N型高效组件,单板峰值功率不低于620Wp,总预算为2800万元(含税)。合同金额按中标单价乘以实际分配容量据实结算,且以不含税金额为上限。项目旨在满足未来两年通信基站分布式光伏建设需求,体现央企集采对高效率、低成本光伏产品的规模化应用导向。(198字)

最低0.68元/W!南水北调集团组件集采开标来源:索比光伏网 发布时间:2026-09-10 08:47:22

中国南水北调集团于9月9日完成2026—2027年度光伏组件集中采购开标。本次招标分两个标段:标段一为1000MW双面双玻TOPCon组件,要求转换效率≥22.8%、182mm及以上尺寸电池片,共15家企业投标,报价区间0.68–0.76元/W,均价0.7193元/W;标段二为300MW双面双玻BC组件,效率要求≥23.8%,7家企业参与,报价0.757–0.778元/W,均价0.7704元/W。5家厂商同时竞标两标段,价差平均为0.06元/W。相较以往,本次报价更为集中,企业调价趋于谨慎,普遍小幅上浮0.5–1.5分/W,主要受上游价格波动及“调价后锁定45天”的新规则影响。

0.685~0.748元/W,正泰、晶澳、英利等入围中核4.3GW组件集采!来源:智汇光伏 发布时间:2026-08-20 09:26:30

8月18日,中核集团公示2026—2027年度光伏组件设备一级集中采购项目中标候选人,总采购规模达4.3GW。该项目于7月20日开标,共吸引20家组件企业参与投标,报价区间为0.66—0.765元/W,平均报价0.7118元/W;最终正泰、晶澳、英利、通威、华耀、隆基六家企业入围,其投标单价集中在0.685—0.748元/W之间。本次集采面向中核集团及下属成员单位的光伏项目建设需求,是其年度重要设备采购安排之一。相较前期市场水平,整体报价呈现明显下行趋势,反映出当前光伏组件价格竞争持续加剧。(198字)

0.73元/W!晶科组件中标海南120MW复合光伏项目来源:索比光伏网 发布时间:2026-08-19 08:42:03

本文介绍了文昌市昌洒镇100MW复合光伏项目的光伏组件设备采购中标结果。该项目位于海南省文昌市昌洒镇东北部,占地约1400亩,规划直流侧装机容量120MWp、交流侧100MW,采用29个3.2MW和3个2.6MW光伏发电单元的分布式布局,配套组串式逆变器、35kV集电线路及新建220kV升压站,并通过一回220kV线路接入霞山(东群)变电站。晶科能源股份有限公司成功中标,中标总价为8760.94万元(含税),折合组件单价约0.73元/瓦。

美国光伏进口限价!组件$0.38/W、电池$0.22/W,12月4日起执行来源:索比光伏网整理 发布时间:2026-08-07 09:24:16

美国政府于2024年8月6日由特朗普总统签署行政令,依据《1962年贸易扩展法》第232条,对进口多晶硅及光伏相关产品实施最低进口价格(MIP)与附加关税措施,旨在强化本土供应链。该政策自2026年12月4日生效,设定多晶硅、多晶硅锭与晶圆、太阳能电池和组件四类产品的最低进口价,分别为每公斤21美元、100美元,以及每瓦0.22美元和0.38美元;同时对公告所列多晶硅锭等衍生品加征15%从价关税。此外,行政令授权商务部设立激励计划:企业若承诺于2029年1月20日前在美国新建、翻新或扩建相关生产设施,可申请部分进口设备及产品关税豁免。

姚江沿岸绿色标杆|余姚宝湾 3.84MW 光伏项目,尤利卡 550W 单玻组件助力获评国家一级绿色仓库来源:尤利卡太阳能 发布时间:2026-08-03 09:02:50

余姚宝湾物流中心建成3.84MW屋顶光伏电站,采用尤利卡550W单玻组件,年发绿电370万度,降本260万元、减碳1980吨,成功斩获国家一级绿色仓库认证。项目精准适配姚江高湿工况,轻量耐候、高效稳定,彰显光伏赋能传统物流绿色升级的标杆价值。
