在玻利维亚及其邻国智利,大型项目的进展顺利,组件安装和电网基础设施建设均达到了里程碑。
玻利维亚能源部本周表示,位于玻利维亚西部高原城市Oruro附近的一个100MW项目的一期50MW工程即将完工。

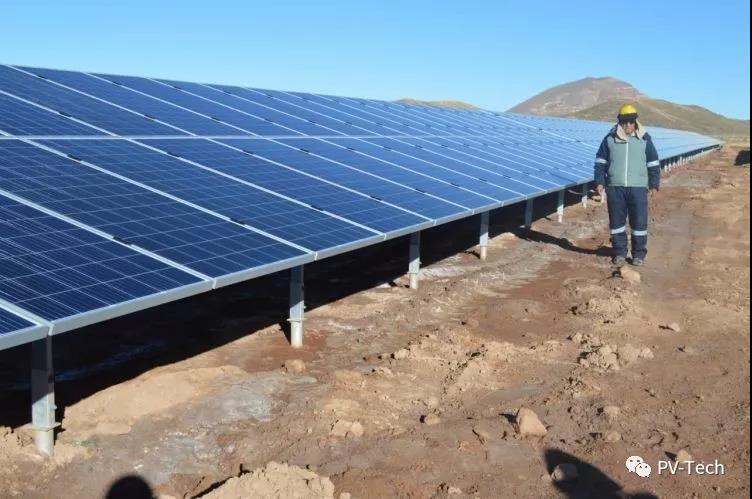

Oruro州长Víctor Hugo Vásquez最近视察了这一项目,EPC公司TSK Group为项目安装了5.73万块组件,这一数字低于这一100MW综合体项目此前宣称的逾15.1万块组件。
能源部预计,首批50MW项目将于8月底或9月初进行全面开发。当前工作集中在项目的电力线路上。
Caracollo市的计划所需投资额为3900万美元。其中大多数(80%)来自法国开发资金,其余部分由欧盟(15%)和玻利维亚(5%)提供。
Oruro 光伏计划被称为玻利维亚迄今为止规模最大的计划。早期项目包括Potosí的60MW项目,已于去年九月并网。
阿塔卡马沙漠两处新项目签署并网协议
开发商Mainstream Renewable Power签署了位于智利阿塔卡马沙漠边缘的293MW光伏项目的并网协议。
根据协议,由Transelec建设的一条220kV输电线路将连接170MW的 Rio Escondido项目和123MW的 Valle Escondido项目。Transelec是一家垄断企业,据称,该企业迄今为止已连接了智利64%的可再生能源项目。
输电线路跨越55公里,用于从这两个项目调度电力至Transelec的Cardones变电站,沿途建有180个传输塔。
Mainstream正在阿塔卡马的Tierra Amarilla开发的这些项目使用的组件数量分别为Rio Escondido项目——逾55万,Valle Escondido项目——38.2万。
这些项目标志着Mainstream首次进军智利光伏行业。Mainstream在拉丁美洲、非洲、亚洲和欧洲管理着10GW风电和太阳能产品组合。
南美阿塔卡马沙漠的已有光伏项目建设热火朝天,现又加入了这两个项目。五月末,Sonnedix (171MW)和Solarpack (123MW)项目的开发取得了突飞猛进的发展。
