猜测:未来光伏平价上网项目将不得申报补贴

来源:光伏盒子发布时间:2019-03-12 09:05:07
 各类型光伏项目参与补贴竞价引争论

2019年2月18—22日,国家能源局就“2019年光伏项目管理办法”召开多次征求意见会议,基本确定在全国范围内以“补贴降幅”排名确定项目名单的模式。

但是关于如何竞价,哪些各类型的光伏项目能否参与竞价,由于各自的立场不同,与会各方产生了激烈的争论。

争论的核心主要集中在下面的两个问题:

问题一:存量无补贴指标项目(包括已经并网、在建)是否可以参与竞争?

问题二:具备“平价上网”条件的项目是否会以极低补贴参与竞争,导致2019年无平价上网项目?

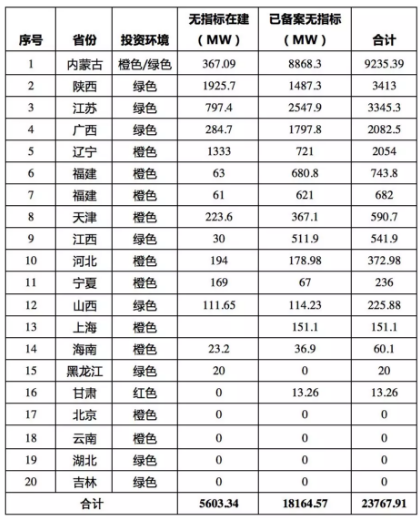

对于第一个问题:已经有20个省能源局早前就已经法开始了各省的无指标项目(在建、已备案)排查工作,涉及项目容量高达23.77GW。


除上述20省之外,山东、浙江、青海、河南、安徽尚未公示,据推测各省备案的已开工和未开工的项目都超过1GW的规模。

由于涉及到多方的利益,最后讨论的意见是“看实际情况再做决策”。

对于第二个问题:由于具备“平价上网”条件的项目,可以以极低补贴价格参与“有补贴”项目的竞价,在竞价的环节将具有极大的优势。

不少项目业主认为即使一旦不中标,也再回头重新申请“平价上网”试点项目。

进而导致原本无补贴的“平价上网”项目,将和暂时无法做到的“无补贴”的普通光伏项目(主要是地面电站和工商业电站)同时展开竞争,瓜分原本就不多的30亿的光伏补贴,这就对需要补贴的光伏项目尤为不利。

2月22日,各省能源局的相关负责人在国家能源局开完研讨会后,陆续公布的一些地方政策似乎也表明了态度。

截止到昨日,有6省转发了国家能源局《关于积极突进风电、光伏发电无补贴平价上网有关工作的通知》,并要求上报“平价上网”试点项目,公示本省不同状态光伏项目规模。

平价上网

相信在接下来的十几天中,陆续还会有其他省份发出各自的平价上网项目申报文件。

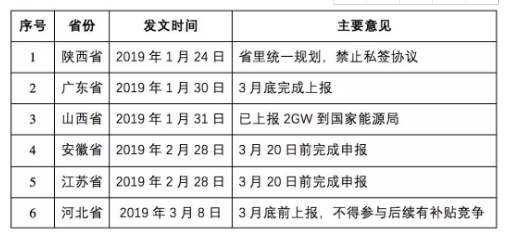

各省的态度

陕西省明确指出:省能源局正组织相关单位编制全省平价上网总体规划和建设方案;有关地方政府不得私自和企业签订平价上网项目开发合同或协议;

广东省和山西省则比较鼓励无补贴项目,山西省能源局发布《关于推进山西省风电、光伏发电无补贴平价上网有关工作的通知》,要求企业在2月22日之前,将试点项目上报省能源局。同时,据了解,山西省收到超过10GW的项目清单,已经将其中优质的2GW项目清单上报到国家能源局。

安徽省和江苏省能源局给了一个明确的时间节点3月20日前完成申报。

河北省的态度则非常明确:2019年3月8日,河北省发改委下发了《关于开展光伏平价上网试点项目申报工作的通知》,并要求在3月31日前完成申报,同时强调:上报光伏平价上网项目,未来不得参与申报后续有补贴的计划!

考虑到河北省是最近转发通知的省份,同时又是表态最明确的的。所以,我们可以大胆猜测一下,未来的光伏政策中,很有可能:光伏平价上网项目将不得申报补贴!

随着,能源局座谈会争论核心的问题逐步解决和明确,考虑到两会等宏观的因素,随着各省摸底无补贴项目,上报时间节点3月20日(周三)的不断临近,2019年光伏补贴政策已呼之欲出!

责任编辑:zhoutianwei
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华润光伏项目EPC中标候选人公示来源:索比光伏网 发布时间:2026-10-16 13:47:15

10月13日,华润电力就曹妃甸石化产业基地绿色低碳能源光伏发电项目(EPC)工程I标段发布中标候选人公示,中建三局集团有限公司位列第一中标候选人,投标报价为4300万元。该项目直流侧装机容量为15兆瓦,据此折算单价约为2.867元/瓦。中标范围涵盖工程设计、采购、施工及试运行等全过程总承包工作,其中采购内容包括透明光伏组件,并延伸至组件的监造、运输与现场保管等环节。公示期为10月13日至10月16日。该标段是华润在曹妃甸石化基地推进绿色能源转型的重要配套工程之一。

重新报批!中核汇能300MW光伏项目公示来源:阳山县人民政府 发布时间:2026-10-16 09:21:44

本文介绍了中核阳山300MW农光互补光伏项目二次重新报批的审批前公示情况。该项目位于广东清远市阳山县小江镇五个行政村,装机容量仍为300MW,采用440Wp单晶硅组件及配套组串式逆变器、箱式升压变压器和220kV升压站等系统。因前期备案用地存在矿山、养殖场等障碍,导致约4560亩已批但未利用土地无法实施,项目需新增用地2029.4535亩,并调整选址范围,由原三村扩展为五村分区布局,升压站位置与规模保持不变。虽用地结构多次优化,总投资额(12.39亿元)及建设内容均未变动,本次属重大变动后的第二次环评重新报批。

华润40MW复合光伏项目开工!来源:赤壁市人民政府 发布时间:2026-10-16 09:20:33

10月13日,华润赤壁神山40MW复合光伏发电项目在湖北省赤壁市神山镇正式开工。该项目由华润新能源(赤壁)有限公司投资建设,总投资约1.3亿元,主要建设40兆瓦光伏场区及一座220千伏升压站,采用单块615瓦峰值的单晶双面光伏组件。作为神山镇推动绿色低碳发展与乡村振兴的重点工程,项目创新采用“农光互补”等复合开发模式,旨在盘活当地低效园地资源,提升土地综合利用效率。光伏电站设计运营周期为25年,建成后预计年均发电量达5405.05万千瓦时,兼具能源供给、生态保护与乡村产业协同发展的综合效益。

云南255MW光伏项目二次竞配来源:永德县发展和改革局 发布时间:2026-10-15 13:54:02

本文是云南省永德县关于2025年第三批新能源项目(二次)市场化竞配的磋商公告。公告依据云南省发改委、能源局多项政策文件,面向社会公开遴选投资主体,开发总规模255MW的光伏项目。项目分为两个标段,允许企业单独或联合参与;明确要求开工后1年内全容量并网,开发期25年,期满无偿收回;上网电价执行云南省及国家最新市场化定价政策,并强调项目须具备电网调节能力。竞配企业须具备合法资质、良好信用与财务能力,严禁倒卖指标、转包分包等行为,且对未按期开工等违约情形设定了严格退出与赔偿条款。磋商文件获取及响应截止时间、地点、监督部门等程序性事项亦一并公布。

2026年第十批可再生能源发电补贴项目清单公布来源:新能源云 发布时间:2026-10-15 13:52:16

本文公布了2026年第十批可再生能源发电补贴项目清单,依据财政部、国家发展改革委、国家能源局等多份政策文件要求,经国网新能源云平台申报、国家电网初审、省级主管部门确认、可再生能源信息管理中心复核及公示程序后正式发布。本批共纳入新增补贴项目11个,总核准/备案容量189.81兆瓦,其中集中式项目3个(169兆瓦)、分布式项目8个(20.81兆瓦);同时对补贴清单进行动态调整,变更项目29个,总容量515.68兆瓦,含集中式8个(506兆瓦)和分布式21个(9.68兆瓦)。清单由国家电网有限公司于2026年10月15日发布,体现补贴管理的常态化与规范化。

户均拟补贴5万泰铢,泰国推进“大众光伏”计划来源:TaiyangNews 发布时间:2026-10-15 10:13:54

泰国政府推出扩容版“大众光伏”计划,拟投入750亿泰铢(分两期:500亿和250亿),目标覆盖最多150万户家庭,每户提供5万泰铢安装补贴。该计划将公共光伏总容量从5GW提升至10GW,支持装机容量不超过10kW的屋顶、地面及漂浮式光伏系统。参与家庭可与电力部门签订20年购电协议,余电以2.20泰铢/kWh价格上网,单表售电上限为5kW。三家国有银行提供年利率2.5%、最长7年的专项贷款,售电收入自动扣还。为保障系统稳定,政府同步推进电网升级,涵盖发电预测、智能电表、实时监控及储能整合,并要求制定光伏组件与电池回收方案。

12天高效交付!弘元绿能助力华电腾格里河西新能源基地80万千瓦光伏项目建设来源:弘元绿能 发布时间:2026-10-15 06:39:35

弘元绿能12天高效交付华电甘肃腾格里沙漠80万千瓦光伏项目320MW组件,彰显全产业链协同与紧急履约硬实力。文章揭秘其快速响应机制与沙戈荒基地供应保障能力,并预告10月22日兰州“新能源大基地+算电协同”零碳大会。

墨江龙坝205MW光伏项目全容量并网投运 绿色动能赋能“双碳”目标来源:墨江发布 发布时间:2026-10-15 06:28:58

中广核墨江龙坝205MW光伏项目于2026年9月20日实现全容量并网投运,标志着该项目正式投产运营。项目自2025年9月17日开工,历时一年,历经升压站受电(2026年2月8日)、首批单元试运行等关键节点,如期完成建设目标。建设过程中,地方政府与项目方协同攻坚,通过逐户协调化解租地矛盾,并采取“雨天备料、晴天上人”等弹性施工策略应对雨季挑战,保障工程进度。项目在带动地方发展方面成效显著:累计吸纳当地劳动力约5000人次,促进劳务增收约500万元;优先采购本地建材与服务,拉动相关产业增收约1200万元,有力支撑了墨江县绿色能源转型、“双碳”目标落实及乡村全面振兴。(199字)

杭州年产2GWN型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)来源:杭州自然资源局 发布时间:2026-10-15 06:25:14

杭州市规划和自然资源局于10月14日发布《西政工出〔2023〕3号年产2GW N型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)》公告,对已批准的项目建设方案进行局部调整。该项目由格普光能(杭州)有限公司建设,计划于2026年10月15日至24日间实施。主要修改内容包括:优化机动车与非机动车停车位配建数量;将4.1W/40厂房建筑高度由原52.3米调整为56.6米,并同步调整9层、10层屋顶层高;在2#楼10层屋面新增庭院设计。调整系因实际建设需求变化而提出,旨在完善功能布局与空间利用,确保项目符合“未来工厂”智能化、绿色化建设要求。

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目成功并网发电来源:京能国际 发布时间:2026-10-14 10:42:34

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。

重大变更!江苏60MW光伏项目公示!来源:兴化生态环境局 发布时间:2026-10-14 10:38:54

本文介绍了江苏兴化市临城街道60MW渔光互补光伏项目环评文件受理公示情况。该项目由兴化市绿能聚光能源有限公司建设,选址于临城街道南山社区与安洲村,占地57.27万平方米,总投资约2.19亿元,工期6个月。项目采用660Wp光伏组件共106,488块,直流侧装机容量约70.28MWp,交流侧额定容量60MW。需特别说明的是,该项目系对原24MW渔光互补项目的重大调整:装机容量由24MW提升至60MW,所利用坑塘水面面积由412亩增至859亩,建设地点未变;相关调整已于2026年7月完成备案变更并取得新版备案证,环评文件亦按重大变动要求重新报批。目前项目尚未开工。
