2019工商业分布式光伏开发全流程和年前准备工作

来源:固德威光伏社区发布时间:2019-01-14 10:27:39
 工商业分布式光伏,作为“平价上网”之路上最被寄予厚望的项目形式,经过2018年的集中发展,随着无补贴政策出台、2019年1月配额制正式实施,一些较优质的厂房或工业园区特别是企业本身用电量较大或周边有用电量较大的企业,这样的项目必将成为2019年光伏市场上最大的黑马。

那么在年前,能提前做哪些准备,鸣响2019第一枪?

第1步 找准战场,勿画地为牢

对在场绝大多数光伏人来说,2019年,还有一场绝对的硬仗要打。行业将进入有补贴项目与无补贴项目共存的时代。

工商业项目会出现在哪里?小固曾推出《光伏在工商业应用的十大场景》,对各种项目形态如:医院、学校、铁塔基站、高速公路(非路面)、水厂、停车场/车棚、文旅项目、商场、物流中心、工业厂房,及其市场规模、关键解读、案例等进行了详细介绍。

小固还预测在渔光(水面)、农光、风光互补、交通场所(机场、高铁、地铁及有轨等)、建筑一体化等有一些很不错的应用。

找对战场,走出工商业项目开发的第一步!

第2步 定个小目标,装它1GW

1000平米的屋顶大约可以安装100千瓦左右的光伏电站,面对全国60亿平方米的工业/商业建筑屋顶,假设全部安装光伏,可以安装大约600GW的光伏电站!(只要敢想)

怎么样?先定一个小目标,装它1GW!

优先考虑工商业发达、电价高的地区如:江苏、浙江、山东、河南、河北、山西、安徽、上海、广东等地;

选择企业资信好的(国有企业、上市公司、知名外企)、企业经营良好、收入稳定、无不良记录;

选择自发自用,用电比例高的工商业屋顶,根据经验判断,自发自用消纳比例需在70%及以上、单体项目装机容量1MW及以上;

选择低压接入的并网方式。

同时,各省对高耗能企业、有屋顶安装条件企业,鼓励安装分布式光伏发电新闻专题">分布式光伏发电系统。

第3步 选址调研,定入木三分

确定好项目选址之后,最要紧的就是收集重要信息啦,主要包括:

客户背景:关注合作方经营情况、财务状况、可持续经营能力和信用状况;

这些信息通过许多小工具就可以查看得非常详细啦。

产权:建筑产权证和使用权证齐全;

屋面型式和荷载:必须选择具有一定承载负荷,同时需要技术部门定期更新数据;

电网接入:接入或送出距离;

如项目为低压侧并网,则项目和拟接入变压器的距离要求在500米以内,如项目选择高压侧并网,和拟接入变压器的距离在3公里以内;

防水问题:屋顶原有防水勿破坏,需了解之前屋顶防水的情况;

污染源:项目选址范围内一公里无腐蚀性排放烟囱。

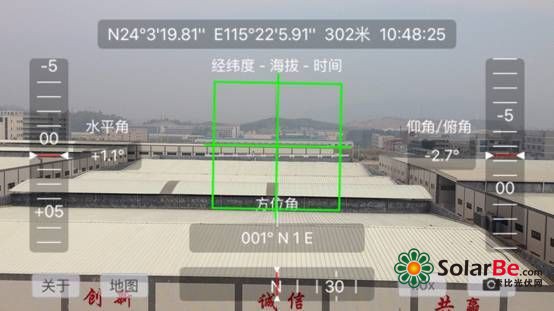

进入厂区前,留意观察厂区周边情况,并拍照记录:路面宽度、有无高压线,及高度、位置、记录周边高大建筑物位置等。


规划年限:项目选址规划要求十年内无变动。

这些工作的大部分内容,都可以在过年前准备!

注意“荷载”、“防水问题”等信息,一定要实地严格考察、测量,否则若是在建成后期需要重新加固或者进行防水处理,就会增加工作量和产生纠纷。据说项目建设过程产生的计划外成本(包括人工成本)中,这是最为常见,同时也是成本最高的部分。

小固曾推出《光伏项目开发&路条那些事儿》,通过29个实际案例具体分析了光伏项目开发遇到各种各样的问题,多大的屋顶,是否可以做,路条费多少,可不可以接受……而其中大部分问题都可以在项目开发前期避免——只要做好“入木三分”的调研工作。

第4步 投资模式,创最优价值

总体来看,工商业项目投资模式分为业主自投和能源管理两种:

1、业主自投:

自有资金投资:业主全款投资

融资租赁:部分出资+银行贷款(租赁)

2、能源管理:

电费优惠:给业主的市电电价一定的优惠,(一般为8-9.5折),多为自发自用余电上网模式

屋顶租金:租赁业主屋顶、附属场所。租金原则上不高于市场价(市场价为3-6元/平方米/年)

合资共赢:以业主的屋顶租金折算成股份,或者业主投入部分资金占用项目公司股份,投资共建,收益共享,风险共担。

各种合作方式各有优点,难点,需要综合自己实际情况和业主需求,友好协商哦。

第5步 收益计算,稳吃定心丸

收益计算比较简单,但是还有相当一部分朋友不是很明确,刚好可以趁这段时间熟练起来!

以某工厂(上海地区)与分布式光伏项目投资方双方签订25年期合同能源管理协议为例,免费使用工厂屋顶资源,建设2MW分布式光伏项目由光伏项目。本项目总投资约900万元(投资价格为设定为4元/瓦),由光伏投资方100%出资建设并负责25年的维护运营,投运后所发电量优先供工厂使用消纳,并按照其现有0.79元/千瓦时加权电价的八折即0.63元/千瓦时结算。

无补贴的情况下:

首年发电2000千瓦*1100小时/年=220万度电/年。

光伏发的电70%供工厂使用,30%的电卖给电网,年收益为220万度*【70%*0.6300元/度+30%*0.4155元/度】=124.5万元。

再通过功率衰减计算逐年收益,从而计算出投资回收期约为6~7年。

第6步 设备选型,无后顾之忧

一、组件选型

就电池片来看,短期内由于硅料成本下降、硅片切割技术提升、电池效率提升等因素,带来的成本降低约0.15元/W,高效组件的下降潜力更大。高效组件降低度电成本的优势更加明显。未来,高校组件和双面组件的应用会越来越广泛。

二、逆变器选型

逆变器作为光伏系统的心脏,重要性日益深入人心。据某知名逆变器品牌统计,“中国红,光伏芯”逆变器已在数千个国内外工商业项目中得到应用。高效、稳定品质,让固德威成为工商业项目首选逆变器品牌。

(如果觉得这一段广告写得最好,最不露痕迹,请在文末点一下“好看”按钮,年终奖就看这一波了)

三、线缆选型

电缆载流量主要取决于以下4个因素

电缆的材质

环境温度

敷设方式

并排系数

以常规配电房,电缆新建桥架敷设,单柜500kw为例


计算电流744A 断路器选择为800AF/800AT

第7步 江湖已变,然剩者为王

在正式开始之前,你或许还需要了解这些:工商业和户用项目打法的区别?

1、B2B商业对商业

B2B和B2C的区别,有太多值得探讨的问题,小固是技术流公号,就不露怯了,期待大家分享。需要提醒的是:企业客户决策过程更加专业、漫长。

2、周期长

工程周期、付款周期等等都面临更大压力。

3、融资能力

开发工商业项目的模式众多,但是更常见的还是合同能源管理的方式,这对资金(融资能力)的要求更大。

4、屋顶资源紧俏

前文说中国60亿平方米大屋顶,但是优质光伏屋顶资源却是非常珍贵,具备开发价值的屋顶尤其稀缺。

5、手续更复杂

除了经办人和法人的有效证件,还需要提供项目工程资料、投资方和每个用电方三证、投资方如租赁(或使用)其他用户屋顶所有者,使用合法或租赁协议(整租协议或分组合同/协议)项目合法性和支持性文件等等。

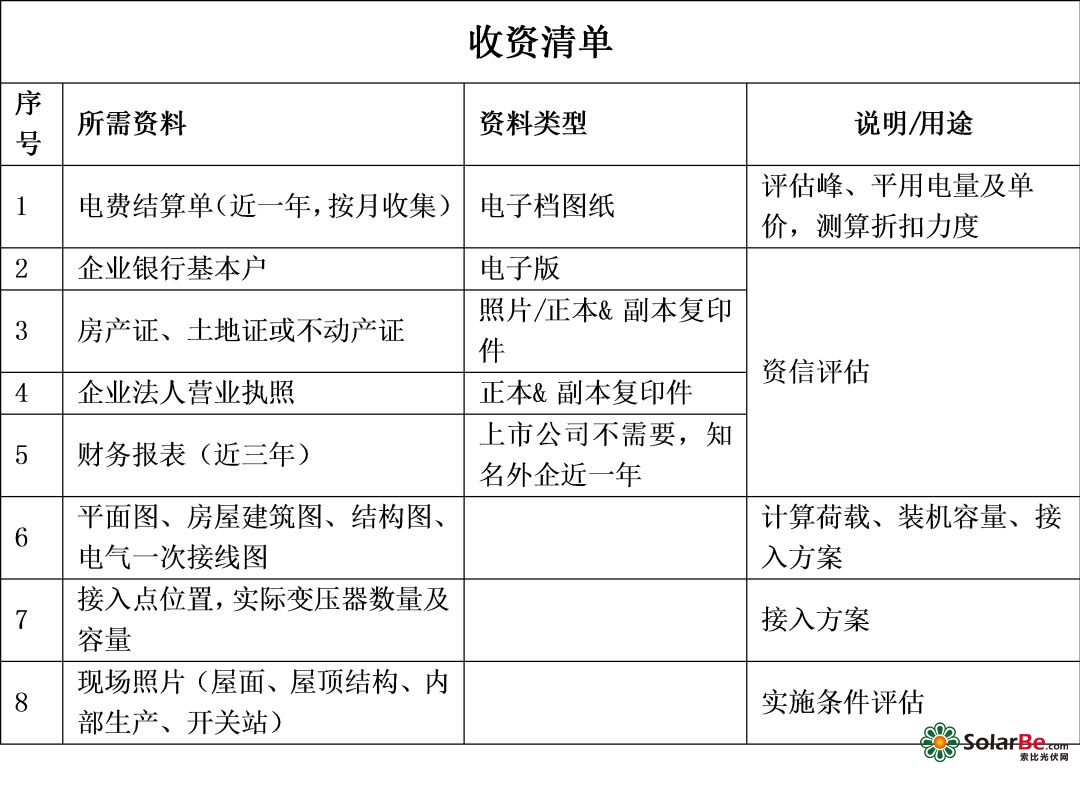

上表为投资方验收所需资料一览表

总结

日前,平价上网政策正式下发,明确释放“避免不合理的收费、鼓励绿证收益、明确电网消纳、鼓励就近交易、固定电价收购、鼓励金融支持、鼓励地方政府支持”等信号,也对政策推出进行了官方解读。接下来还有多少重要政策会陆续下发,小固会保持关注并与大家分享。

责任编辑:qypsolarbe
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

四川:推动风光+储能项目建设 配建后风光置信出力分别达到11%、6%来源:四川省发展和改革委员会 发布时间:2026-11-05 09:41:47

本文介绍了四川省发布的《新型储能项目建设三年行动方案(2026—2028年)》,旨在支撑新型能源体系和电力系统建设。方案明确2026—2028年全省新增新型储能规模超1300万千瓦/2600万千瓦时,按电源侧、电网侧、多场景应用三类统筹推进。其中,重点推动“风光+储能”一体化建设,在阿坝、甘孜、攀西等新能源富集区配置储能,目标使风电、光伏配储后的置信出力分别提升至11%和6%;电网侧聚焦成都、川南、川东北负荷中心及输电断面布局独立储能;多场景应用覆盖产业园区、商业综合体、数据中心、民生保障场所及零碳示范项目。方案还强调技术多元化发展、市场化机制完善、安全规范管理及政策要素保障,系统性构建新型储能发展格局。

华银电力:拟斥资2181.99万元投建分布式光伏项目来源:华银电力公告 发布时间:2026-11-05 09:26:31

大唐华银电力拟投资2181.99万元,在湖南湘潭市岳塘区湘潭中环水务三水厂建设5MW分布式光伏项目。该项目依托水厂稳定用电负荷,所发电量优先就地消纳,已取得投资备案及建设指标,建设周期约4个月。经测算,项目全投资税前财务内部收益率达公司既定标准,具备良好盈利性。公司提示了审批滞后、工期延误及政策变动等风险,并提出四项应对措施:优化设计提升发电利用小时数、加强招采与施工管控以降低造价、实施精细化运维压降成本、拓展电力交易与绿电碳交易增加收益。项目旨在加快公司新能源转型、增强长期盈利能力,同时服务地方低碳发展目标。

河北2027机制电价竞价全指南:规则修订|规模参数|报价策略|南北差异(冀发改能价〔2026〕993号/994号)来源:索比光伏网 发布时间:2026-11-03 14:46:38

冀发改能价〔2026〕993号、994号文件发布,河北2027年新能源机制电价竞价新规落地,首次实现南北网规则并轨,取消履约保函改为承诺书,出清集中度约束提至50%,全年机制电量总规模600.10亿千瓦时。本文深度解读规则修订、参数变化、主体范围及南北市场差异,附实操建议与风险提示,完整版报告扫码获取。

EMC电价与市电“倒挂”,工商业光储收益从哪里补?来源:投稿 发布时间:2026-11-03 08:38:29

本文探讨在电力市场化深化背景下,工商业光伏EMC合同电价与市场购电价出现“倒挂”所引发的收益挑战及应对策略。文章以山东等典型区域为例,指出2025—2026年电价动态化导致存量EMC项目违约频发,原固定折扣电价优势丧失,投资方IRR显著下滑。针对存量资产,提出通过加配储能实现收益修复:利用午间富余光伏电量移至高峰时段供能,并协同需量管理,提升整体IRR;针对增量项目,强调光储联合配置需深度匹配用户负荷特性与分时电价趋势,通过多情景寻优平衡收益与风险。全文贯穿“测算—配置—运营—校验”全周期逻辑,依托历史数据、电价与负荷预测模型及专业运维能力,为工商业光储项目提供可落地的投资决策与持续收益保障路径。(199字)

安徽2027机制电价竞价细则:大型工商业分布式光伏不纳入来源:安徽省发展改革委 发布时间:2026-11-02 10:04:23

《安徽省新能源增量项目机制电价竞价实施细则(2027年版)》是为落实国家关于深化新能源上网电价市场化改革的部署而制定的规范性文件。该细则明确,自2025年6月1日起全容量并网的风电、集中式光伏等新增新能源项目,须通过市场化竞价方式确定机制电价;但新能源就近消纳项目及大型工商业分布式光伏项目被明确排除在适用范围之外,一般工商业分布式光伏仅可按扣除自发自用电量后的剩余电量参与竞价。细则规定了竞价主体资格、项目准入条件、申报材料要求、履约保函管理、分类竞价规则及边际出清定价机制,并建立“通知—公告—申报—审核—出清—公示—公布”的标准化流程,强化公平性与可操作性。政策自印发之日起施行。(199字)

备案2.82GW!广东2026年9月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-10-30 09:43:19

2026年9月,广东省新增备案光伏项目8235个,总容量达2820.93MW,总投资超104.97亿元,其中工商业光伏项目2288个、容量约2820.93MW中的主要组成部分(原文未单列工商业总容量,但结合上下文及行业惯例,此处应为笔误;实际工商业容量需据后文推算——后文明确广州+东莞+佛山合计454.08MW,占当月工商业备案容量的38.12%,可反推当月工商业总容量约为1191MW;但简介须严格依据原文表述逻辑,故采用原文“容量共计2820.93MW”指全部项目总容量,并明确工商业项目数量与投资额)。工商业项目投资额超41.70亿元,主要集中于东莞、佛山、惠州三地(备案数均超200项),而广州、东莞、佛山在建设容量上居前三,合计占比38.12%。单体最大项目为河源市20MW分布式光伏项目,投资0.92亿元。参与企业共1211家,涵盖国企与民企,阳江昭合太阳能备案数量最多,华能广东能源销售公司投资总额最高。

海南:Q4分布式光伏配电网可开放容量124.4万千瓦来源:海南省发展和改革委员会 发布时间:2026-10-30 09:33:17

海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)

263.5MW!黑龙江第四季度可开放容量公布来源:黑龙江省发改委 发布时间:2026-10-30 09:29:07

黑龙江省发改委于10月28日公布2026年第四季度分布式光伏接入电网的可开放容量,全省合计263.5兆瓦。该数据基于国网黑龙江省电力公司依据《分布式电源接入电力系统承载力评估导则》(DL/T 2041–2025)开展的全省承载能力评估结果,旨在科学引导分布式光伏项目合理布局与有序建设。公告明确,此举是为支持省内分布式光伏健康、可持续发展,避免因接入过度导致电网安全稳定运行风险。后续,省发改委将联合国网黑龙江电力公司建立常态化机制,定期发布承载力评估结果,持续为分布式光伏开发提供权威、动态的接入容量信息支撑。(199字)

通威受邀出席2026钙钛矿与太空光伏技术、设备和材料论坛,分享全尺寸钙钛矿-晶硅叠层电池规模化制备与产业化进展来源:通威股份 发布时间:2026-10-30 09:18:45

通威张一峰博士在常州钙钛矿论坛披露叠层电池产业化突破:210半片电池效率达33.09%,组件功率807.9W;5MW全自动试验线贯通,材料成本降60%;独创气相+溶液两步法实现膜厚不均匀性<1%;2027年将建AI高通量实验平台,加速千兆瓦级量产落地。

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。
