“十三五”光伏装机目标或扩容百吉瓦 12省急缺指标!

来源:北极星太阳能光伏网发布时间:2018-12-04 09:31:46
“531”重击5个月过后,光伏行业似乎等来了政策暖风。2018年11月2日,国家能源局召开关于太阳能发展“十三五”规划中期评估成果座谈会,商讨调整“十三五”时期光伏发电及光热发电的装机规划目标。

据相关参会人员透露,“十三五”光伏装机目标有望超过250GW甚至达到270GW。而于2016年12月发布的《太阳能发展“十三五”规划》中,2020年的光伏累计装机目标被标记在105GW。“膨胀”两倍之多的新目标令业内人士再次对未来市场充满前景。

事实上,针对105GW的“十三五”目标划线,国家能源局新能源司副司长梁志鹏于2017年初便多次强调,这并不是一个上限,而是一个指导性的发展规模,如果市场环境进展得比较好,建设规模就会发展得大一些。

实际的光伏装机量也早已突破105GW这一大关!截至2017年6月底,我国光伏累计装机容量达101.82GW,两个月之后的8月底累达到117GW,“十三五”装机目标已提前完成。而截至2018年10月底,我国光伏规模已达到165GW。

在国家“十三五”规划目标打破的同时,地方规划指标也早已捉襟见肘。2016年底至2017年初,地方各省相继公布了“十三五”时期的能源发展目标,其中2020年光伏累计装机容量目标也被着重提及。

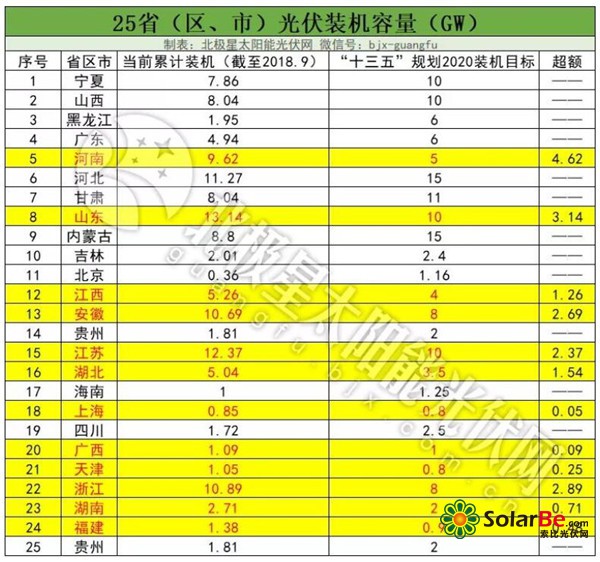

据北极星太阳能光伏网统计25省区市的“十三五”时期光伏装机容量完成情况,截至2018年9月底,河南、山东、江西、江苏、湖北、上海、广西、天津、浙江、湖南、福建12省市已超额完成规划。国家指标盘子的扩大,这些省份无疑将率先受益。

而大幅超出规划容量的省份如河南、山东、江苏、浙江等省,近几年的市场大热无疑集中式于一个关键词——分布式光伏。

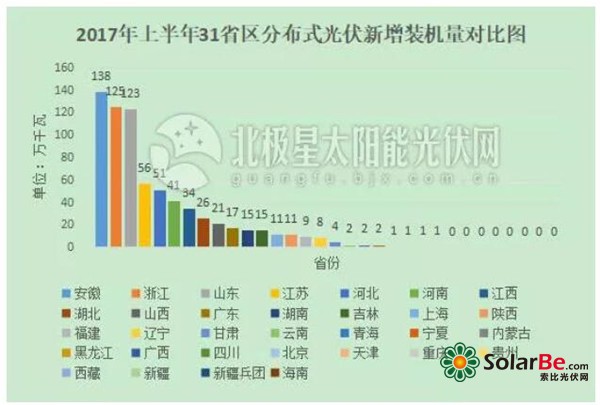

从2017年伊始,受益于政策支持与补贴驱动,国内分布式光伏备受市场热捧,特别是户用分布式,光伏企业悉数进场。据统计,去年分布式光伏新增装机创历年新高超过19GW,其中,安徽、浙江、山东仅2017年上半年新增装机便超1GW。

“531”新政之后,10GW左右的指标限量按下2018年分布式光伏的“减速键”,户用光伏市场冲击尤甚,几乎暂停。但今年第三季度,分布式光伏新增装机仍达近5GW,占据“半壁江山”。

考虑消纳及土地因素,若“十三五”装机目标扩容落定,未来两年国内年均新增装机仍以40~50GW速度前进,分布式光伏无疑将继续承担主角之一,而经济水平、地方补贴优越的浙江、安徽、江苏等地分布式光伏装机仍将快速增长。

然而掣肘于补贴缺口困境,即使国家指标扩容,各类型光伏项目也将被规范于合理的增速范围内。就分布式光伏而言,按照“531”政策走向,未来两年的规模或仍被限制于10GW左右。上述指标紧缺的省份除了争抢有限的带补贴的分布式光伏项目外,无补贴分布式光伏项目和自带单独指标的户用光伏或是额外机遇。

无补贴分布式光伏项目:在国家补贴退坡及平价上网倒逼下,探步无补贴分布式光伏项目成为必然。对此,国家能源局不仅表态此类项目各地可自行实施,而且正式批复了山东东营首个无补贴示范项目落地。

针对无补贴示范项目的经济效益,一家已开发数个相关项目的企业工作人员介绍,自用比例、电价、屋顶条件等边界条件至关重要。相比此前附加补贴,开发企业的让利空间变窄,目前可开发市场主要集中于浙、沪工商业经济发达的区域,优质企业数量多,且用电量大。以位于浙江的500KW中小工商业屋顶分布式光伏项目为例,自用比例80%,平均电价0.8元/度,交易电价打八五折,项目全投资收益率可以达到11%左右。

单独下发指标的户用光伏:据悉,在11月2日举行的太阳能发展“十三五”规划中期评估成果座谈会上,相关主管领导认可了对户用分布式光伏与工商业分布式进行单独管理的思路。未来户用指标有望单独下发,部分业内人士猜测2019年的户用指标或在5GW左右。若5GW指标落地,已陷停滞状态的户用光伏将再重回2017年的火爆光景(2017年,户用光伏新增50万户,装机约4GW)。
责任编辑:zhoutianwei
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
土耳其发布2040能源愿景:光伏装机目标112GW,储能140GWh来源:TaiyangNews 发布时间:2026-11-12 08:47:41

土耳其在COP31前夕发布《国家能源2040》规划,确立以可再生能源为核心的发展路径。该愿景提出,到2040年光伏装机达112GW(较2025年26GW增长超四倍)、风电达63GW(较15GW大幅扩容),风光合计装机达175GW;同步配套建设140GWh储能系统,以提升电网灵活性与可再生能源消纳能力。整体电力总装机将从2025年底的123GW增至2040年的281GW,总投资约1900亿美元,其中可再生能源领域需投资约1000亿美元。届时,可再生能源在电力结构中占比将升至77%,电气化率达36%;用电量预计从365TWh增至680TWh,电动汽车等新兴负荷贡献显著。规划还涵盖年度可再生能源招标、海上风电、小型分布式电站(≤1MW)及核电(目标10GW)等多元路径,并已启动YEKA GES-2026招标,首批785MW项目落地九省,推动清洁电力生产与天然气进口替代。

云南楚雄州收回南华县五顶山光伏发电项目开发权来源:楚雄州发展和改革委员会 发布时间:2026-11-10 09:30:48

云南省楚雄州发改委近日发布公告,决定收回南华县五顶山光伏发电项目的开发权。该项目原为楚雄州2025年第二批新能源项目市场化竞争性配置中的第3标段,装机容量2.5万千瓦,由云南德沪新能源有限责任公司于2025年11月19日公示确认为中选开发企业。后该公司主动向州发改委提交申请,提出退出该项目的开发建设。经州发改委研究并依据相关规定,认定其退出行为符合程序要求,遂依法作出收回开发权的决定,并面向社会予以公告。此举系对新能源项目开发主体履约情况的规范管理,确保资源高效配置与项目有序推进。

贵州下发628MW风、光项目指标,中能建、国家电投入选来源:贵州省能源局 发布时间:2026-11-06 07:28:01

贵州省能源局于11月5日发布通知,正式下达黔西市甘棠风电场等4个风电光伏发电项目的建设计划,总装机规模达628兆瓦。这批项目涵盖风电与光伏两类可再生能源,是贵州加快清洁能源布局、推动能源结构优化的重要举措。通知明确由中能建(中国能源建设集团)和国家电投(国家电力投资集团)两家中央企业牵头开发,体现了大型能源国企在地方新能源项目建设中的主导作用。项目将按计划推进前期工作、核准及建设,建成后有助于提升贵州可再生能源装机比重,支撑区域能源低碳转型与电力保供能力。该批指标的下达标志着贵州2023—2024年度重点新能源项目进入实质性实施阶段。(198字)

重庆首瑞建设:获云南200MW光伏项目指标来源:智汇光伏 发布时间:2026-11-05 09:34:44

重庆首瑞建设(集团)有限公司近日成功中标云南省昭通市鲁甸县两个光伏发电项目投资主体资格,分别为李家山光伏项目和龙头山光伏项目(二期),各规划建设10万千瓦装机容量,合计20万千瓦(200MW)。两项目均位于鲁甸县境内,建设内容包括光伏电站本体及配套工程。根据招标要求,项目须在开工后8个月内具备投产条件,并于开工之日起1年内实现全容量并网。此次中标标志着重庆首瑞建设正式进入云南新能源投资开发领域,是其拓展西南地区清洁能源业务的重要进展。(198字)

国家能源集团310MW光伏指标被收回来源:普洱市发展和改革委员会 发布时间:2026-11-04 09:11:16

云南省普洱市发改委近日发布通知,决定收回墨江县两处光伏发电项目的建设指标与开发权。这两处项目分别为装机容量19.5万千瓦的曼婆光伏项目(业主为国能普洱新能源有限公司,属2025年第一批次)和装机容量11.5万千瓦的那苏光伏项目(业主为国能普洱发电有限公司,属2025年第二批次),合计规模达31万千瓦。此次收回系经普洱市人民政府专题会议研究同意,主要原因是项目未能按期推进或未满足相关开发要求。后续,普洱市将对上述指标开展重新评估,并组织新一轮业主竞争性配置工作。此举反映出地方政府对新能源项目落地时效与实施质量的强化监管。

京能集团:获云南楚雄100MW光伏项目指标!来源:云南省楚雄州发改委 发布时间:2026-10-28 09:06:03

京能(武汉)清洁能源有限公司成功入选云南楚雄“己衣中村光伏发电项目”市场化竞争性配置的第一开发候选企业,获得该项目100兆瓦光伏装机容量的开发权。该项目依据楚雄州发改委于2026年9月23日发布的配置公告开展评审,由专业评审委员会完成综合评估并形成《评审报告》。公示期自2026年10月27日至11月2日,期间接受社会监督及书面异议反馈。公示由楚雄彝族自治州发展和改革委员会委托、云南科律工程管理咨询有限公司具体承办,相关联系方式已一并公布。该结果标志着京能集团在西南地区新能源布局取得实质性进展。

Masdar签署希腊550兆瓦以上太阳能项目协议并建立绿色数据中心合作来源:indexbox 发布时间:2026-10-27 10:31:57

阿布扎比未来能源公司(Masdar)与希腊达成两项关键合作:一是收购并建设装机容量超550兆瓦的大型太阳能光伏项目,预计2026年底前投运,年发电量可满足逾20万户家庭用电;二是联合Khazna数据中心,共同开发绿色数据中心,整合可再生能源供电与储能解决方案。两项举措旨在响应希腊因人工智能、云服务和数字基础设施扩张而激增的电力需求,支撑其打造欧洲数字中心的战略目标。项目依托Masdar在可再生能源与储能领域的专长,以及Khazna在数据中心运营方面的经验,并通过Terna Energy平台拓展其在东南欧的布局。同时,Masdar计划为该太阳能设施加配电池储能系统,以提升电网稳定性与灵活性。合作亦深化了阿联酋与希腊建交五十余年来在能源、AI及前沿技术等领域的战略伙伴关系。(199字)

华润电力:获云南500MW光伏项目指标来源:智汇光伏 发布时间:2026-10-23 09:22:14

华润电力旗下华润新能源(景洪)有限公司成功中标云南省西双版纳州勐腊县2026年度第一批新能源项目,共获3个光伏项目开发权,总装机容量500MW,包括丁家寨(180MW)、曼庄(200MW)和新发(120MW)光伏发电项目,总投资约19.7亿元。此举是华润电力在云南新能源布局的重要进展。文章同时梳理了近期云南省多地新能源指标竞配情况:9月下旬至10月初,耿马县、保山市、元江县、永善县、鲁甸县及红河州陆续完成多批次风光项目投资主体优选,累计规模超4GW,中广核、华能、云南能源集团等多家企业参与并中标。整体反映出云南省正加快推进2026年度新能源项目建设落地。

用电需求和光伏弃电量双双创新高,印度电网限制+储能不足问题加剧来源:TaiyangNews 发布时间:2026-10-22 09:04:47

本文基于印度能源与清洁空气研究中心(CREA)发布的《2026–27财年第二季度印度季度能源快报》,概述了印度电力系统在可再生能源快速发展背景下面临的结构性挑战。2026–27财年二季度,印度用电负荷创历史新高(7月达270GW),光伏装机达168GW、占总装机约30%,发电量同比增39%,单日发电纪录达7.05亿度;但受电网输送能力不足、调度机制不完善及储能严重短缺制约,仅7–8月即弃光14.62亿度、弃风3.73亿度,总弃电量达18.35亿度。截至2026年8月,全国投运电池储能仅9.1GWh,远低于已招标的151GWh;储能对夜间高峰的支撑率不足2%。报告强调,需统筹需求预测、可再生能源出力与储能部署,审慎规划新增火电,避免产能闲置,并指出未来数年需巨额投资(预计超4.79万亿卢比)以满足2031–32财年储能需求。

新疆兵团第七师下发135MW光伏指标来源:第七师胡杨河市发展改革委 发布时间:2026-10-13 08:55:00

新疆兵团第七师胡杨河市于2026年10月10日公示2026年第一批市场化并网新能源项目,仅包含1个集中式光伏发电项目——第七师125团135MW光伏项目,由胡杨河市钟顺新能源有限公司投资建设。项目位于第七师125团,规划建设装机容量13.5万千瓦,配套建设光伏场区、集电线路、110kV汇集升压站及1回110kV送出线路,接入柳沟220kV变电站。该项目建设旨在落实兵团关于加快新能源发展的部署要求,优化区域电源结构,提高绿色电力供给比例;投产后将有助于缓解七师电网电力供应缺口,促进新能源就地消纳,并支撑当地工业负荷持续增长。目前项目处于公示阶段,公示期5个工作日,后续将按程序申报纳入兵团市场化并网项目清单。

中电建获甘肃300MW光伏治沙项目指标来源:甘肃省武威市凉州区人民政府 发布时间:2026-09-24 09:14:22

9月21日,甘肃省武威市凉州区人民政府公示凉州区九墩滩30万千瓦(即300MW)专项光伏治沙项目竞争性配置结果,中电建新能源集团股份有限公司甘肃分公司成功中标。该项目属国家支持的“光伏+生态治理”示范类型,旨在通过在沙漠化区域建设光伏发电设施,实现清洁能源开发与防沙治沙协同推进。项目选址于凉州区九墩滩,依托当地光照资源丰富、土地资源相对充裕的条件,将光伏板阵列与植被恢复、沙障建设等生态措施相结合,在发电的同时抑制地表风蚀、促进土壤固定和局部生态改善。此次指标配置是甘肃省落实新能源发展与荒漠化防治双重目标的重要举措之一,中电建作为中标方,后续将负责项目的投资、建设及运营。
