被禁止、被拆除、并网难 这些分布式光伏困难你遇到过吗?

来源:智汇光伏发布时间:2018-09-17 09:55:53

由于分布式光伏项目建设在用户侧,深入我们生活的方方面面,利益相关方多,因此在发展的过程中也遇到诸多问题,例如:

1)被城管当成违法建筑拆除;

2)所在地区,处于各种考虑,不允许安装;

3)安装后,由于各种原因并不上网。

一、光伏项目被拆除案例

1厦门集美区:屋顶光伏一律当违建处理!

近日,厦门市集美区城市管理行政执法局发布《关于商请供电部门协助查处太阳光伏发电设备建设问题的函》,认定利用屋顶建设太阳能光伏发电设施的行为一律按照违法建设处理,要求供电公司暂停对利用太阳光伏发电设备的用电申请及相关协议的签订。






2浙江省义乌市案例

2016年3月1日至3日期间,义乌市执法局福田大队组织人员在对北下朱三户屋顶违法搭建的光伏发电设备大型钢结构固定支架予以拆除,共计450平方米。


2015年义乌市居民屋顶光伏发电设备发展迅猛,共有137户安装使用。但同时有些居民趁此在屋顶违法搭建光伏发电设备大型固定安装支架,有些高度甚至高达4米,引起邻里不满。

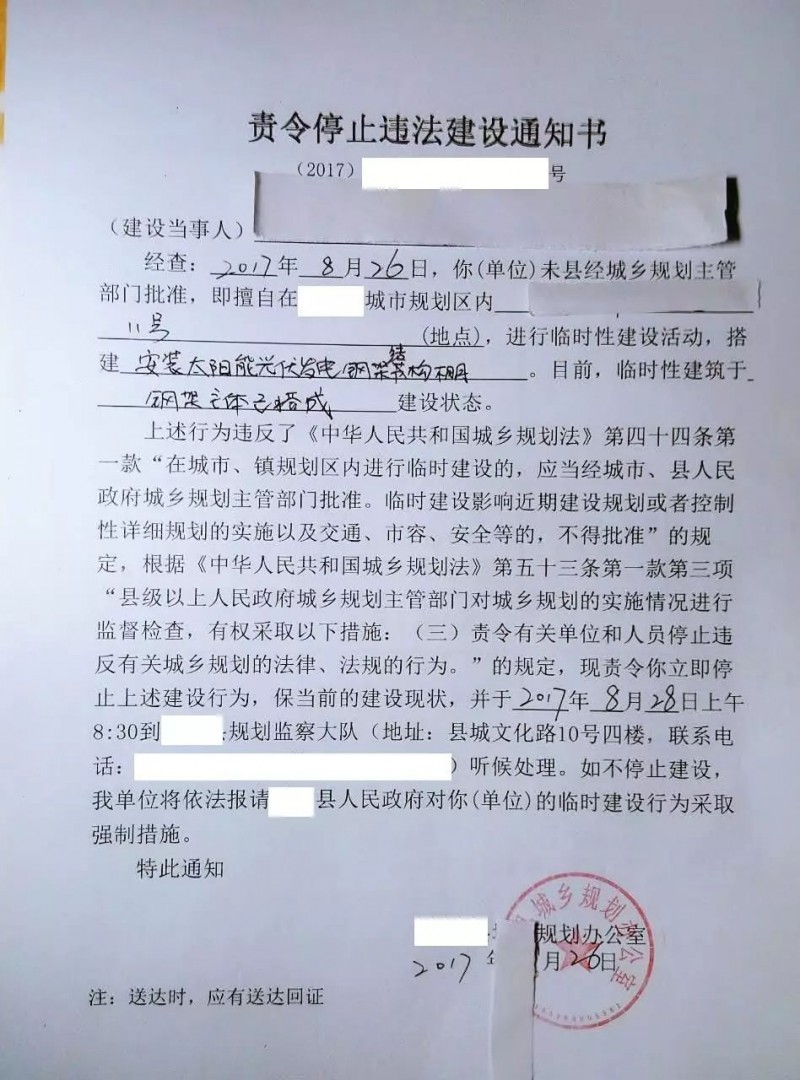

2015年12月起福田执法大队多次接到群众举报:北下朱村有用户搭建光伏发电棚,执法人员现场检查发现共有三户用户在未取得规划许可证的情况下搭建支架,执法人员要求其停工并发放了限拆通知书。

福田大队队员告知太阳能公司执法局《关于光伏发电项目安装问题的几点意见》,明确未取得规划审批手续擅自搭建光伏发电设备固定支架属违法建设,要求太阳能公司协助用户拆除光伏发电支架。福田大队制定方案、精心组织、加班加点将北下朱三处光伏发电固定支架顺利拆除。

2江西省南昌市案例

2016年3月,江西省南昌市王女士在她位于南昌县澄湖东路澄湖春天小区的家中建设分布式光伏发电站,建设面积约40平方米,装机容量为5千瓦。

然而,7月11日,在王女士家人未到场的情况下,南昌县城管委执法队员强制拆除了建好的晶硅板框架。


王女士提供了《南昌市千家屋顶光伏发电示范工程项目审批表》,南昌市能源局、南昌县发展和改革委员会、国网江西省电力公司南昌供电分公司均在该表上盖了公章,准许建设;并由在政府备案的企业——南昌坤能科技有限公司建设。

“业主在搭建光伏发电设施前,拿了相关材料提供给物业,之后同意业主在四楼平台处搭建设备。”南昌县澄湖春天小区物管亿家和物业公司负责人表示。

南昌县城管委城市管理大队二中队负责人回应称,“业主要在建光伏发电站前,把相关手续上交城管部门。若有关建设影响市容市貌,城管队员依旧会依法拆除。”

在南昌,光伏发电设施被城管部门拆除曾发生过多次。城管部门拆除光伏发电设施,可能是担心居民假借安装光伏发电,进行其他不符合规定的搭建。

3湖北省武汉市案例

王先生的案例:

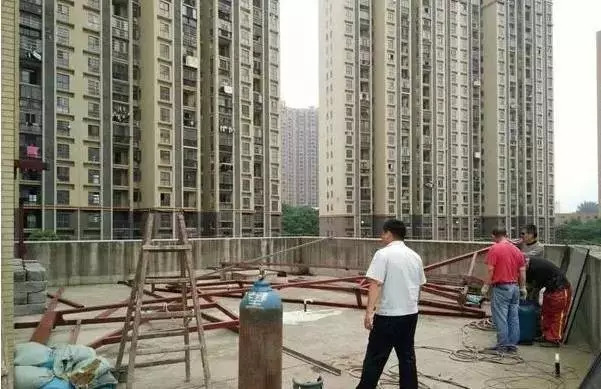

2016年5月,湖北省武汉市江夏区“阳光100”小区业主董先生花20万元建了个屋顶光伏发电站。让董先生没有想到的是,屋顶光伏发电站建成第一天,就被城管拆除了,理由是这是违法建筑。


李先生的案例:

5月23日,黄陂区城管滠口中队执法人员巡查到汉北首府小区时,发现该小区3-1-301室正在搭建钢构违建房,准备用于光伏发电。由于李某提供的相关资料不齐全,因此执法人员责令其5月24日上午前自拆完毕。5月25日上午,武汉市黄陂区城管委联合滠口街拆除一处用于光伏发电的违建钢构房,拆除面积45平方米。


武汉市城管局有关人士表示,虽然国家鼓励单位和个人安装、使用光伏发电系统,但李某在手续不全的情况下违法搭盖钢结构房,在自家房屋的阳台上安装光伏发电设施,属于违建,必须拆除。

光伏电站合法需要满足两个条件:

1)光伏发电站所依托的建筑物及设施应合法。城管部门曾经碰到过有市民为了让太阳能板采光更好,在屋顶上用砖砌起数米高的支撑体,用来搁放太阳能板,支撑体是违法建筑,对其进行了拆除。如果合法,城管是不会拆除的。

2)武汉市屋顶建光伏发电站,除了少数在单位、私房上建的,建筑物与设施所有人是同一主体,多数市民都是在公共屋顶上自建光伏发电站,按照规定,建设者应该征得其他业主同意,否则仍属违规建设。

4河南省省洛阳市案例

上述几起拆除案例都是2016年,且均为户用光伏,大家彼时了解相对较少。近日,河南省洛阳市下属县的某单位收到规划局的文件,该单位楼顶的光伏发电设施属于违建,被责令拆除!


二、光伏项目被禁止安装

如果说因为建的太高,被当成违建拆除,还情有可原;然而,有的地方干脆禁止安装分布式光伏项目。

1担心拆迁补偿禁止

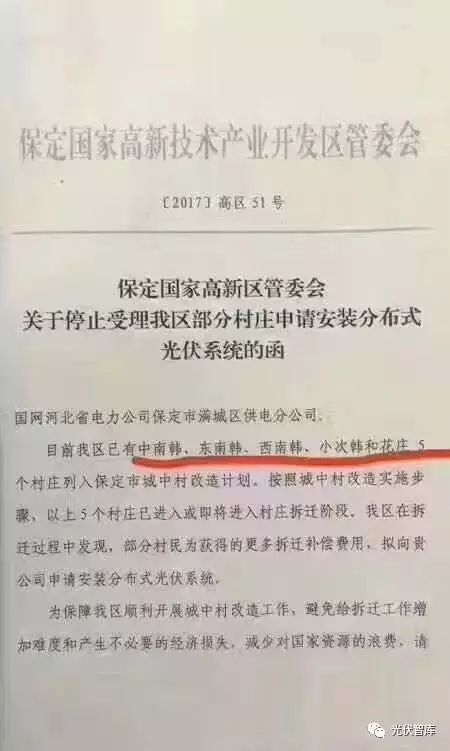

今年5月,保定市国家高新区管委会下发了《关于停止受理我区部分村庄申请安装分布式光伏系统的函》([2017]高区51号)。文件提出:

由于高新区内的5个村庄确定要拆迁,部分村民为获得拆迁补偿费用,申请安装分布式光伏系统。因此,停止受理5个村庄的分布式光伏系统申请。


之前,保定周边某县已经发生了几例安装光伏电站后又进行了拆迁的案例,具体补偿方案有如下两个:

方案一:按照设备总价的80%~100%进行补偿,拆除的家用光伏电站设备自行处理,可以转卖,也可以异地安装。

方案二:按照设备总价的1.2~1.5倍进行赔偿,但家用光伏电站设备将被拆除带走。

这两种方案各有优劣,方案一虽然补偿的少,但后续收益大;方案二虽然补偿多,但不过是一锤子买卖。而且有很多地方上的小集成商利用第二个方案进行大肆宣传,甚至忽悠称:有拆迁计划的城中村村民抓紧时间安装了,这样可以获得补贴和拆迁补偿双重收益。

这种情况下安装光伏电站的业主关注的不再是电站质量、售后质保和发电收益,而是什么时候拆迁给补偿;利用这一点宣传的小集成商,其产品质量也要大大存疑,在客户自己都不关注质量的情况下,还能指望小集成商提供好产品吗?

为了造成浪费,很多划入拆迁的区域被停止进行光伏项目的备案。除了保定市外,全国很多其他省份也有类似的情况。

2因噎废食式禁止

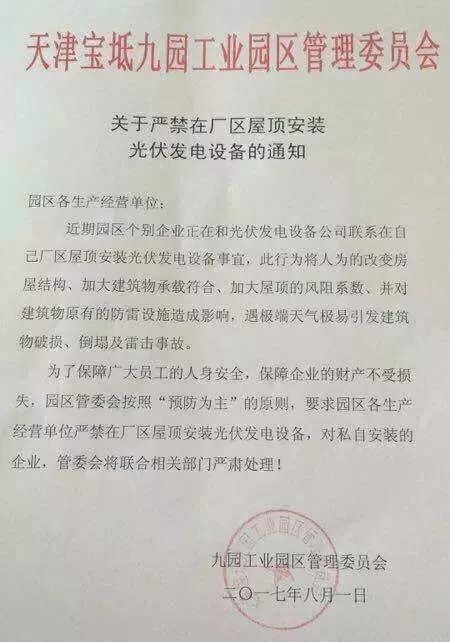

就在不久前,天津市宝坻九园工业园区就出明文规定,禁止在屋顶建设分布式光伏项目。


“不作为,就不会出问题”!这种凭主观臆断就一刀切禁止的行为,是典型的“懒政”。

三、分布式光伏项目无法并网

1内蒙古低碳大厦被迫关停太阳能发电

位于机场路的低碳大厦,在设计之初就以清洁能源为主,供热系统采用天然气。大厦还自建100千瓦的分布式光伏发电供电系统,预计年发电量15万度。

2014年,低碳大厦分布式光伏发电系统建成后,向呼和浩特市供电局申请入网发电,但审批手续一直办不下来。因为入不了网,低碳大厦每天通过太阳能发的四五百度电只能自用,周六日因为办公楼没有单位办公,太阳能发的电还得关闭,白白浪费掉。起初,在低碳大厦安装太阳能项目施工方的指导下,大厦物业还能操作,让太阳能发电得到自用。后来,因为物业人员流动,新来的人操作不了,出现了“倒送电贴钱”的状况,大厦自己发的电不但不赚钱,还得倒过来给供电局钱,大厦物业方不得不关闭太阳能发电。

据低碳大厦安装太阳能项目施工方负责人向记者介绍,低碳大厦2014年建成后就开始向呼和浩特市供电局申请入网。对此,呼和浩特供电局相关人员也到现场勘查过,按照供电局的要求,大厦方还花费数万元安装了派接箱,但不知道什么原因,申请入网还是没有通过。

低碳大厦用电价格每度约为0.54元,如果大厦每年发的15万度电能够入网或自用,将节约成本81000元。7月份,低碳大厦向供电部门交电费26327元,也就是说,大厦太阳能发电至少够大厦用3个月。“放着节能环保的东西不让用,不知道相关部门是怎么想的?”采访中,低碳大厦的一些工作人员说。

2金三角光纤科技审批手续6年才办下来

内蒙古金三角光纤科技有限公司(以下简称:金三角光纤科技)是呼和浩特市鸿盛工业园区一家集塑料光纤光缆产品研发、生产和销售于一体的民营高新科技企业。2011年,太阳能光伏发电装置的价格是每瓦22元到24元之间,企业如果自建分布式光伏发电站,国家将给予每块太阳能板11元的补贴。项目在建时补贴先发放70%,剩余30%等项目建好验收后再发放。看到这一红利后,该公司开始在厂房及办公楼上自建2兆瓦的太阳能电站。因为当时太阳能板的价格正处在高峰期,所以加上国家补贴,企业投入也达到了上千万元。2011年,该项目顺利完成。2012年,金三角光纤科技开始向呼和浩特市供电局申请并网发电,直到今年7月份,金三角光纤科技才申请成功。

采访中记者了解到,起初,电站建成后因为入网手续一直没有审批下来,光伏发的电只能自用。公司在生产高峰期,自己发的电几乎够用。但还是有半年的时间公司每天只能用400千瓦的电,剩余的电只能白白浪费。后来,公司因转产,光伏发电项目只能在楼上成了摆设。

8月16日,听说金三角光纤科技光伏发电在7月份申请入网成功,记者与内蒙古太阳能行业协会执行会长温建亮来到鸿盛工业园区的金三角光纤科技。因为工作人员不在,记者在电话中了解到,金三角光纤科技光伏发电手续已经办下来了,但还没有安电表。

“分布式光伏发电遭遇入网难是事实。而每年到协会来咨询光伏发电上网的有一百多家,大家听说光伏发电上网难后,都纷纷打了退堂鼓。”内蒙古太阳能行业协会执行会长温建亮对记者说。

赵永青从安装好设备到申请并网成功,用了一年多的时间。提起申请并网的经历,赵永青苦笑着摇头:“难!实在太难了!跑得我心力交瘁……还好,总算是办下来了。”

“虽然我是内蒙古太阳能行业协会执行会长,这是我第一次见到真正意义上的光伏发电上网。可见其他一些已经建成的分布式光伏发电上网有多难。现在,市区内一些单位用光伏发电,都是单向表,也就是在光伏发电时除去自用的部分省下钱外,多发出来的电自己用不了输入电网,供电局不但不给钱,还得按往电网输入的电量给供电局钱。没有实现真正意义上的光伏发电入网。”温建亮说。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
南方电网广东东莞供电局:东莞分布式光伏容量突破500万千瓦来源:羊城晚报 发布时间:2026-10-21 09:23:30

东莞分布式光伏并网容量于2026年突破500万千瓦,年发电量约55亿千瓦时,减碳效果显著。文章聚焦南方电网广东东莞供电局在推动分布式光伏高质量发展中的实践:一是提速并网服务,通过“靠前走访、定制方案、绿色通道”实现最快45天并网,推广“合同能源管理”模式降低企业用能门槛;二是强化电网支撑,加大主配网投资,完成网架升级,全市镇街光伏承载力评价全部达“绿色”水平,并提升午间削峰能力;三是优化技术路径,提供低压并网等个性化方案及“绿能管家”全程服务,助力企业降本增效。此举为东莞制造业绿色转型和“双碳”目标落地提供了坚实能源保障。(198字)

发出第一度绿电!湖南耒阳光伏项目并网成功来源:中国葛洲坝机电 发布时间:2026-10-21 08:57:39

10月16日,中国能建葛洲坝机电公司投资建设的湖南耒阳市东湖圩乡100兆瓦光伏发电项目成功实现首批场区并网发电,发出首度“绿电”。该项目位于耒阳市东湖圩乡,采用640瓦单晶硅双面双玻组件与320千瓦组串式逆变器,配套建设110千伏升压站及输电系统。建设过程中,项目部通过“网格化+同进同出+危大工程旁站”管理模式强化安全管控,克服征地协调、雨季施工等困难,优化工艺、加快调试,高效推进关键节点。作为衡阳市重点清洁能源项目,建成后年均发电量约1.22亿千瓦时,相当于每年节约标准煤3.69万吨,减排二氧化碳6.89万吨、二氧化硫19.5吨、氮氧化物21.82吨。(199字)

安徽鸠江区核查公示长期未建成、并网无电量分布式光伏名单来源:鸠江区发展和改革委员会 发布时间:2026-10-21 08:56:00

安徽芜湖市鸠江区发展和改革委员会联合国网芜湖市江北供电分公司,依据安徽省能源局2025年40号文相关规定,对辖区内长期未建成并网或并网后长期无发电量的分布式光伏项目开展清理核查。根据文件要求,完成备案并取得电网接入意见后12个月内未建成并网的项目,须明确清理标准并及时处置。经排查统计,共发现116个超期未建成并网、1个已并网但长期无电量输出的项目,其中部分现场无发电设备或已丧失恢复发电条件。现将上述117个项目名单予以公示,公示期为2026年10月9日至10月23日,接受社会监督与情况反映。

巴西发布能源规划,2036年分布式光伏装机92GW,电池储能7.2GW来源:TaiyangNews 发布时间:2026-10-21 08:50:58

巴西能源研究局(EPE)与矿产和能源部(MME)联合发布的《十年能源扩展规划(PDE 2036)》草案,提出2027—2036年能源发展路径。规划预计,分布式光伏(含屋顶系统)装机将从2026年的约50GW增至2036年的92GW,其中户用系统达41GW,覆盖1350万用户;同期电池储能装机目标为7.2GW,并配套建设4GW需求响应及2GW抽水蓄能设施,以增强电网灵活性。风能与太阳能发电量届时将占全国总发电量约三分之一,可再生能源整体占比维持在近90%。全社会用电量年均增长3.4%,2036年达979TWh,数据中心用电量将增长十倍。规划期内总投资约3.3万亿雷亚尔,含960亿雷亚尔投向分布式发电,并推动3.19万公里输电线路和99600MVA变电容量扩建。草案正公开征求意见至2026年11月6日。

鄂州发电公司光伏再利用二期项目成功并网发电来源:动态宝 发布时间:2026-10-20 16:02:56

鄂州发电公司光伏再利用二期项目近日成功并网发电,厂前区光伏电站总装机容量达360千瓦,年均发电量约39万千瓦时。项目创新采用新旧组件混搭模式,共安装465块光伏组件,其中100块为退役旧组件,重点开展兼容性、稳定性与发电可靠性实证研究,为退役光伏组件规模化循环利用提供技术支撑和可复制应用范式。依托一、二期项目,公司已形成覆盖检测分级、缺陷识别、故障诊断、功率预测及标准化装配的全链条技术体系,获专利14项、主导制定国家标准9项。相关成果入选国际电信联盟“人工智能向善”优秀案例,并在第五届全球数字贸易博览会获得行业权威推荐。下一步将完善旧组件检测、翻新与运维全流程标准体系,推动光伏资源化、规模化循环利用。

第二批10MW集中开工!天合富家工商业EMC跑出复制速度来源:天合富家 发布时间:2026-10-20 10:01:57

天合富家工商业EMC第二批6个项目集中开工,总容量约10MW,覆盖五省六大产业。面对竞价上网与市场化考验,以“原装3.0”硬标准和专业竞价策略护航收益;通过全额出资、零投入、25年兜底运营及AI加速并网,助力企业将闲置屋顶转化为稳健绿色资产。

2.93元/W!广西南宁2.44MWp分布式光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-10-20 09:40:24

广西华润五丰(南宁)食品交易中心一期2.44MWp分布式光伏发电EPC项目近日完成招标并公示中标结果。该项目由广西华润能源科技有限公司作为招标人,选址于广西南宁市,总装机容量为2.44兆瓦峰值(MWp),采用设计—采购—施工(EPC)总承包模式建设。经公开招标,智诚建科设计有限公司成功中标,中标金额为714.92万元,折合单价约2.93元/瓦(W)。该价格反映了当前分布式光伏EPC市场的工程造价水平,项目建成后将为食品交易中心提供清洁能源支持,助力区域绿色低碳发展。

江西上饶市广信区屋顶分布式光伏建设项目管理征求意见稿来源:广信区人民政府 发布时间:2026-10-20 09:22:34

本文是江西上饶市广信区发展和改革委员会发布的《关于规范广信区屋顶分布式光伏建设项目管理的意见(修订)(征求意见稿)》的公开征集公告及政策文本。背景为现行试行意见实施一年后,为提升管理效能、保障项目高质量发展,拟修订并正式出台新规。意见围绕行业协同管理、分类备案流程、建设场所负面清单、产权合法性审查、产权人意愿核实、建设技术与风貌规范、监督执法与违规处置七大方面作出系统规定:明确多部门职责分工;优化自然人与非自然人项目的差异化备案路径;划定禁止建设光伏的区域和建筑类型;强调产权清晰、房屋安全及农户真实意愿;细化屋顶光伏安装高度、形态、防火及相邻权益要求;建立乡镇巡查、部门联动、信用惩戒与社会监督相结合的监管机制。全文旨在构建权责明晰、程序规范、安全可控、风貌协调的屋顶光伏管理体系。(199字)

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

解锁分布式光储“最优解” | 正泰新能亮相第五届江西分布式光储研讨会来源:正泰新能Astronergy 发布时间:2026-10-19 07:11:21

10月15日,正泰新能在江西双碳大会亮相,发布ASTRO N7/N8系列分布式光伏新品:N7 Pro达670W,适配高温工商业场景;N8户用款集成防积灰边框与自洁玻璃。聚焦屋顶承重、阴影、湿热等痛点,提供全场景定制化解决方案,助力江西分布式光伏高质量发展。

23.3GW可开放、102个镇街接入受限,广东公布四季度分布式光伏承载力结果来源:广东省能源局 发布时间:2026-10-19 06:39:52

广东省能源局于10月15日发布《2026年第四季度分布式光伏接入电网承载力评估结果》,对全省124个县(市、区)的分布式光伏可接入能力开展系统评估。结果显示,当前全省尚有约23.3吉瓦(GW)的分布式光伏可开放容量,整体资源潜力较大;但受配电网承载能力制约,部分区域已出现接入瓶颈,其中102个镇(街)被明确列为接入受限区域。通告同步公布了各县(市、区)的承载力评估等级及对应可开放容量数据,并首次以镇街为单位披露受限名单,旨在引导分布式光伏项目科学布局、有序开发,避免局部电网过载,提升并网效率与系统安全水平。
