外线费用过高、土地问题依旧,第三批部分领跑基地推进受阻

来源:光伏們发布时间:2018-07-31 20:54:33

新政出台之后的这个6月,过得有些漫长,即将到来的630,除了没那么热的并网抢装节点外,还有一个重要的事件节点,即第三批领跑基地的开工节点。根据国家能源局《国家能源局关于公布2017年光伏发电领跑基地名单及落实有关要求的通知》,第三批领跑基地需要于2018年6月30日前全部开工建设,12月31日前全部容量建成并网。

据光伏們了解,这项在光伏电站建设过程中需耗时最久的大项目——外线工程,在第三批领跑基地的推进中依然是最“棘手”的问题之一,110kV打包招标、强制摊派费用、中标价格高于市场价……这或将成为领跑项目能否按时并网的关键。

当时,在大同一期基地中,所有项目就为了等待外线几乎拖到了截止日期前一刻才并网。除了时间压力,对部分中标企业来说,高于市场价的接网外线公摊成本和当时基地承诺的外线建设条件都成为不得不承受的压力。

送出线路打包对外招标,强制企业分摊外线费用——是否合理?

领跑者计划推进到第三批,国家能源局从前期的基地申报等方面千方百计的降低投资企业的非技术成本。在国家能源局《关于推进光伏发电“领跑者”计划实施和2017年领跑基地建设有关要求的通知》中曾明确,“基地所在地省级电网企业应负责投资建设基地的电力送出工程,至少应承诺投资建设基地配套的汇集站及以上输电线路,承诺投资建设基地各项目升压站之外全部电力送出工程的优先。在基地所在地政府与电网企业约定在一定期限内由电网企业回购电力送出工程资产的前提下,地方政府可采取其他方式统一建设接网及汇集站等电力送出工程,但不得由基地内项目投资企业分摊工程费用”。

而日前,青海德令哈、格尔木两个领跑者基地要求各投资企业签署《光伏发电“领跑者”应用示范基地电网送出及公共基础设施共建工程建设协议书》,其中建设内容包括330kV变电站扩建工程、110kV升压站及配套工程、新建110kV线路以及光伏发电站前期咨询。

这意味着领跑者基地办将上述内容统一打包招标,并要求企业均摊外线工程费用。但根据国家能源局文件,汇集站及以上的输电线路应由省级电网投建或者在一定期限内承诺回购这部分资产,而在青海两个领跑者基地中,原本应由企业自建的110kV升压站却被地方政府强制打包对外招标。

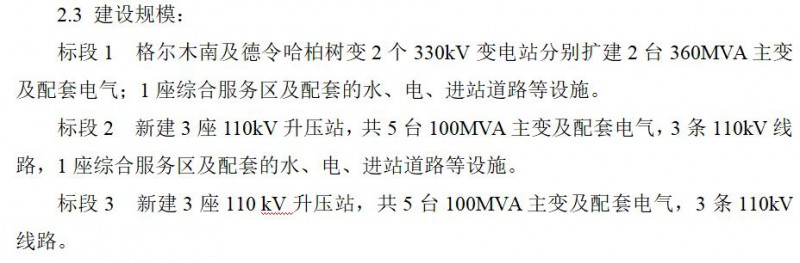

6月14日,青海德令哈、格尔木光伏发电“领跑者”应用示范基地电网送出及公共基础设施共建工程项目公示中标名单及价格,此次招标主体为海西州发展投资有限责任公司,招标工程共包括三个标段,分别为:

根据中标价格,青海领跑基地每100MW的项目大约需要均摊6000万的外线工程费用,这6000万包含了330kV汇集站、送出线路以及110kV升压站的建设费用。而企业测算,根据市场价格,这个费用大概为4000万左右,中标价格相当于高出正常市场价格的50%。

此外,地方政府以及青海电网对330kV变电站的回购事宜态度也是模棱两可,“地方政府要求投资企业自己去跟青海电网沟通回购事宜,而青海电网给出的回复是‘你们先投资建设,后期还要视资产估值等情况再决定是否回购’”,某企业相关负责人向光伏們透露。

据光伏們了解,从第一批大同基地到第二批的八个基地,也有部分领跑者基地是通过均摊费用来建设送出工程,甚至有100MW项目均摊1亿外线费用的情况。但到了第三批领跑基地时,电价已经竞竞争了收益率“地板”的时候,显然,投资企业已无法再承担额外成本的增加,尤其是在青海如此低的电价之下。

各基地进展情况差异较大,第三批领跑基地如期完成依然存在困难

6月30日,是国家能源局要求各领跑基地开工的最后时间。一般来说,普通光伏电站的并网流程大概需要约半年的时间。而留给领跑基地的时间,更为紧迫。

4月底,吉林白城领跑基地成为第三批中首个宣布开工的基地,送出工程方面,除了2个220kV升压站之外其余都将由地方电力公司承担,预算2.3亿的升压站和集中运维体系总费用平摊到每瓦只有0.4元。根据计划,5月5日这两个升压站将正式启动建设。

据光伏們了解,目前已经开工的领跑基地除了白城之外,还有河北海兴、江苏泗洪、陕西渭南、山西寿阳以及青海德令哈、格尔木均已宣布开工。但各基地的送出工程建设进度以及条件却并不一致。

其中,青海两个基地详情已在上文中有所介绍;江苏泗洪、宝应外线费用由江苏省电力公司负责承建;陕西渭南政府以及国网公司承诺外线工程建成后将由电网公司进行回购,目前先由企业均摊,折合到每瓦费用约为0.4元;寿阳基地220kV升压站由电网公司承建,但由企业自建的110kV升压站以及送出线路在地方政府推荐的施工企业报价要略高于市场价格;大同二期目前在推进中也存在争议;达拉特旗外线分摊费用还未确定;河北海兴仍未确定外线设计方案。

一直以来,送出线路的建设都被投资企业戏称为地方政府参与光伏领跑基地的一块肥肉,某业内人士评论上述事件时表示,“这不是一直以来的惯例吗?对地方政府来说到嘴的肥肉没道理不吃啊!”

重蹈覆辙,外线跟土地依然是“老大难”

实际上,第二批领跑基地推进不顺利,土地跟外线是其中最主要的两个问题。在第三批领跑基地申报时,国家能源局也针对之前出现过的问题进行了细致的规则要求,土地跟外线也是重中之重。

但光伏們采访了解到,在第三批领跑基地中,除了外线之外,各基地在土地上依然存在问题。其中招商文件中原本承诺不收水面租金的宝应目前将租金涨到了1280元/亩,导致了前期进展困难;河北海兴在开发协议中加入了600元/亩的盐碱地综合治理费用以及300元/亩的青苗补偿,目前土地流转情况还未清晰,前期推进较为缓慢;山西寿阳则因为规划土地中出现了大量的基本农田、未成林造林地、公益林地等土地性质以及沟壑、山脊等地形地貌问题导致了土地整体利用率过低,而这些土地信息在招商文件中并未提及,目前地方政府不得不先将二期的土地资源释放以供投资企业选择。

从目前情况来看,相关基地的前期规划以及招商文件中的承诺同现实情况差距较大,同时各基地的进度差异也很大。据光伏們了解,还有约三分之一的基地因为各种各样的原因未签署开发协议。

实际上,领跑基地的进度与地方政府的态度密切相关。虽然国家能源局一直力图通过领跑基地来压低中国光伏电站建设的非技术成本,实现平价上网,但从地方政府申报领跑基地的目的来看,平价上网也许并不是他们的首要目标。

换句话说,领跑基地在地方上承担了除了平价上网之外的更多“义务”。但是,中国光伏行业的发展的确已经到了关键时刻,投资企业收益率底线的一降再降已经无法再接受额外成本的增加了,这不仅是出于投资企业的考虑,还包括度电成本的下降以及中国未来能源转型的需要。

索比光伏网 https://news.solarbe.com/201807/31/291671.html

责任编辑:shirleyhu
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
美国NREL揭示:N型组件存在严重紫外线衰减问题来源:PV光圈见闻 发布时间:2025-09-19 10:23:09

研究人员呼吁加强国际标准,以检测光伏组件中的紫外线诱导衰减问题。此前他们在运行中的n型组件中发现了“严重”的此类问题。NREL的研究发现n-PERT电池中紫外线诱导的衰减率很高。在随后的湿热应力测试后,观察到紫外线照射电池的表面电阻进一步严重衰减。“这表明随着电池和组件设计的不断发展,需要更严格的UVID鉴定标准,以及需要更基本地了解UVID衰减模式及其复合应力因素,”他们说。

需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

海南“136号文”:机制电价竞价上限0.4298元/千瓦时,增量陆上风光项目执行12年!(征求意见)来源:光伏头条 发布时间:2025-07-11 11:49:43

光伏头条获悉,7月10日,海南省发展和改革委员会就《关于海南省深化新能源上网电价市场化改革的实施方案(征求意见稿)》公开征求意见。

受政策影响,国家能源集团终止三个光伏EPC招标来源:光伏們 发布时间:2025-07-11 10:34:56

7月10日,国家能源集团发布三个光伏EPC工程公开招标终止公告,涉及项目规模352MW,终止原因为受国家新能源政策影响。

风光协同,中广核为三晋发展贡献绿色动能!来源:中广核新能源 发布时间:2025-07-10 16:11:26

习近平总书记在山西考察时指出,要努力在推动资源型经济转型发展上迈出新步伐,奋力谱写三晋大地推进中国式现代化新篇章。

CPIA:我国钙钛矿太阳能电池发展情况来源:钙钛矿材料和器件 发布时间:2025-07-10 15:20:25

近日,中国光伏行业协会分享了年度报告中第七篇,我国钙钛矿太阳能电池发展情况我国钙钛矿太阳能电池发展情况

重磅!海南省136号文省级文件征求意见,增量项目75%机制电量,执行12年!来源:卡片光伏 发布时间:2025-07-10 15:16:36

7月10日,海南省发改委发布关于公开征求《关于海南省深化新能源上网电价市场化改革的实施方案(征求意见稿)》意见的通知

重在落实!《云南省推动绿电直连建设实施方案》发布来源:理想能源网 发布时间:2025-07-10 14:40:01

关于印发《云南省推动绿电直连建设实施方案》的通知

内蒙古能源局关于库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程(蒙东布尔陶500千伏输变电工程)核准的批复来源:内蒙古太阳能行业协会 发布时间:2025-07-10 14:37:02

内蒙古自治区能源局关于库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程(蒙东布尔陶500千伏输变电工程)核准的批复

国家发改委:初步建成全国统一电力市场体系来源:中国电力报 发布时间:2025-07-10 11:48:45

7月9日,国务院新闻办公室举行“高质量完成‘十四五’规划”系列主题新闻发布会。国家发展改革委副主任李春临在发言中指出,初步建成全国统一电力市场体系,南方区域电力市场启动了连续运行,南网5省区现在已经实现“统一交易、同台竞价”,国网、南网实现了跨经营区常态化交易,2024年全国市场化交易电量占到了全社会用电量比重已经高达63%。

国能投、中核、中广核等多家央企启动光伏电站灾后修复紧急采购来源:光伏們 发布时间:2025-07-10 11:30:48

7月8日,国家能源集团海南公司乐东公司发布崇高岭光伏电站“蝴蝶”台风灾后修复项目紧急采购采购。
