突破极限:需求弹性助力太阳能、风能等可再生能源市场发展

来源:落基山研究所北京发布时间:2018-07-06 13:56:14

随着美国燃煤发电量稳步下降,哪种能源将最终替代煤炭来满足美国电力需求的问题仍然没有答案。因过去十年开采技术不断进步而价格低廉的天然气是一个潜在候选。而技术的突破性进展和创新商业模式的出现使无论大规模还是分布式风电和太阳能电力项目的长期价格屡创新低,他们也成为了天然气发电的强劲竞争对手。

这些趋势可能并不是互相排斥的。事实上,许多电力行业参与者认为天然气和可再生能源可以携手共同发展。多年来,美国电力公司和系统运营商一直主张通过修建天然气发电装机能够有效平衡波动的可再生能源并满足峰值负荷,还指出了电网内可再生能源发电比例也许存在“上限”。此外,风能和太阳能资源丰富时会降低能源价格,这种“优先顺序效应”会降低可再生能源项目开发的投资回报率,并有可能进一步限制它们在整个发电系统中所占的比例。

但是,这一分析仅描述了供应侧的情况而忽视了需求侧的弹性。落基山研究所在最新报告《需求弹性:实现低成本低碳电网的关键》中展示了需求弹性可以成为比燃气电厂成本更低、污染更少的替代品来平衡电网中的可再生能源。我们通过模拟在大范围地理区域内调度需求弹性,将一天之中用电需求高但可再生能源供应不足时段的电力消费转移到可再生能源供应充足的时段。研究发现,与依赖于燃气发电相比,这种策略能够显著地降低用户成本,减少可再生能源弃风弃光现象,降低峰值需求和碳排放。

为什么提高可再生能源发电装机比例会限制其自身经济效益

由于运营成本低廉,新增可再生能源装机常常会替代电网中成本更高的发电装机,从而降低整体批发电力价格。系统中波动性可再生能源装机量的升高也会造成能源需求和供应之间的不匹配,因燃煤电厂和核电厂等缺乏弹性的发电装机无法在可再生能源丰富时段降低出力,迫使可再生能源降低出力,增加可再生能源弃风弃光的风险。

可再生能源供应和随时段变化的电力需求之间的不匹配,再加上缺乏弹性的火力发电装机,会极大地降低可再生能源项目的收益,阻碍它们市场份额的增长。例如,在加利福尼亚州和美国中西部地区,可再生能源应用比例的提高、电网拥堵和其他发电设施缺乏弹性等原因正在造成可再生能源发电收益的下降。

将可再生能源与需求而不是供应相结合

落基山研究所的最新报告展示了如何通过利用控制和通信技术来管理能源消费,从而解决需求与供应不匹配,以及可再生能源“价值缩水”的问题。一般而言,需求响应技术仅注重于在高负荷时段削减负荷,而我们的研究分析了需求弹性在转移一天中电力消费时段方面起到的作用,同时保持一天中电力消费总量不变。

我们在《重塑能源》研究中重塑情景的基础上,对未来德克萨斯州高比例可再生能源电力系统每小时的电力供需情况进行模拟。分析结果显示,在8种家用和商用终端电力负荷中使用需求弹性技术,将电力需求转移到可再生能源丰富的时段能够平缓净负荷曲线并降低峰值负荷,极大地降低下午时段对发电量爬升的需求。与缺乏弹性需求的系统相比,需求弹性能够通过减少弃风弃光使可再生能源的价值提高30%以上,大幅提高开发新建可再生能源项目的吸引力。

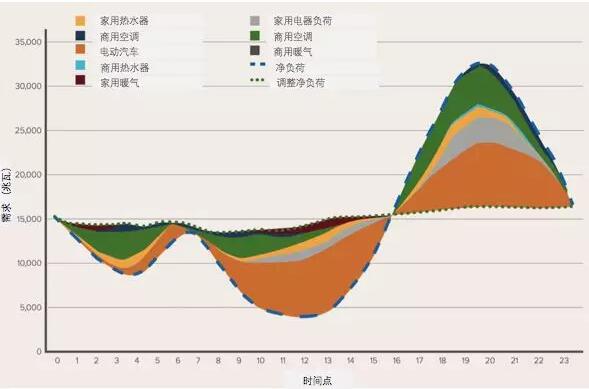

图1:日常需求弹性净负荷与变化

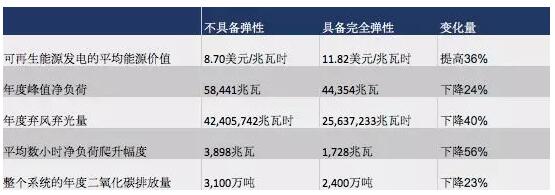

需求弹性不仅可以使需求更好地匹配波动性的能源供应,还能够以比仅依靠燃气电厂综合成本更低、碳排放更少的系统来平衡可再生能源并满足峰值负荷需求。总体来看,在模拟系统中利用需求弹性能够每年避免大约20亿美元的发电成本,并减少1/5的二氧化碳排放。这一量级的弹性需求还能够减少40%的可再生能源弃风弃光,降低24%的净负荷峰值(总负荷减去可再生发电),并减少56%的数小时负荷爬升(“鸭子曲线”)平均幅度。


表1:模型分析结果汇总

将需求弹性纳入系统规划

要完全实现这些效益,必须将需求弹性作为一种核心资源纳入电网和资产规划的各个阶段。如果在采购决策中没有充分考虑需求弹性,可能会造成燃气电厂或新建基础设施的过度投资,当需求弹性随着机器学习和数据分析技术的进步而变得更具经济可行性且应用更广泛时,这些投资可能会成为搁浅资产。在设定电网中可再生能源供应份额目标时,需求弹性能够通过大幅提高新建可再生能源装机的价值而进一步提高之前确定的可再生能源应用上限。将需求弹性与可再生能源项目结合还能够降低项目开发商和承购商面临不确定回报时的部分价格风险。

激励电力公司和电力用户投资需求弹性

一个多世纪以来,电力公司收入由服务成本决定这一监管原则都在鼓励电力公司优先考虑监管部门列出的能够纳入电费计算的资本投资,因为在传统商业模式下这样能够带来更高的收益。然而,新的监管条例开始出现,允许电力公司通过投资或采购低成本和/或第三方持有的需求弹性并将其作为电网资源来维持传统投资回报。这些对传统电力公司商业模式的调整将为扩大需求弹性在系统规划决策中的应用起到关键作用。

能源用户在购买新的弹性技术的决策过程中也将需要足够的激励。其中,价格补贴能够降低投资成本,而旨在奖励电网友好消费方式的分时电费能够改善用户投资回报。此外,非物质性激励措施,比如增加自动化和控制技术的应用来提高用户体验,能进一步鼓励用户参与电力公司的需求弹性项目。

气候和用户的双赢机遇

美国电网已经来到了十字路口。落基山研究所预计可能有大约半数的现存燃煤、燃气和核电厂将在今后的15年内退役,造成大量的发电装机缺口需要填补。与此同时,可再生能源价格正在以比预计更快的速度下降,造成了可再生能源应用率的加速上升。投资新建燃气电厂来替代退役电厂以及平衡波动的新建可再生能源设施会在今后的数十年中锁定大量成本和碳排放。但我们通过最新研究证明了需求弹性可以成为更清洁、更经济的替代方式,为可再生能源、电力公司和能源用户等带来新的价值。


索比光伏网 https://news.solarbe.com/201807/06/289978.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
阳光能源助力香港最大堆填区太阳能发电场项目,高效组件驱动绿色转型来源:阳光能源 发布时间:2026-06-02 08:46:23

本文介绍了香港将军澳新界东南堆填区太阳能发电场项目正式启用的情况。该项目是全港首个纳入“上网电价计划”的堆填区光伏项目,也是目前同类中规模最大的可再生能源设施,由阳光能源提供并安装约1850块高效单晶硅组件,年发电量达120万度,可满足360户家庭用电,年减碳53万公斤,相当于种植2万棵树。项目建于已修复堆填区斜坡,占地仅约14万平方英尺,不足该区修复土地总面积的2%,具备显著扩容潜力。文章还指出,阳光能源作为本地上市光伏企业,已参与多个香港分布式光伏项目,并将持续依托技术与服务优势,支持香港对接国家“十五五”绿色发展战略,推动闲置及修复土地向清洁能源基地转型。(199字)

国家能源局:2026年4月全国可再生能源绿色电力证书核发及交易数据来源:国家能源局 发布时间:2026-06-01 17:42:11

2026年4月,国家能源局共核发可再生能源绿色电力证书(绿证)2.37亿个,覆盖181.48万个可再生能源发电项目,其中可交易绿证1.77亿个,占核发总量的74.85%;核发电量对应时段主要为2026年3月,占比72.16%。当月全国绿证交易量达7110万个,包括绿色电力交易绿证2972万个和单独交易绿证4138万个。在单独交易中,电量生产年份为2024年、2025年和2026年的绿证分别成交422万、3512万和204万个,对应平均价格依次为1.12元/个、4.63元/个和5.84元/个,呈现随生产年份临近而价格上涨的趋势。

香港已修复堆填区中规模最大太阳能发电设施启用来源:新华社 发布时间:2026-05-29 09:32:07

香港将军澳新界东南堆填区太阳能发电场于28日正式启用,是该市已修复堆填区中规模最大的太阳能设施,也是首个接入上网电价计划的同类项目。该电站占地约1.3公顷,安装约1850块太阳能板,预计年发电量达120万度,可满足约360户家庭年用电需求。项目由内地、香港与海外企业组成的联营公司自资建设并运营,属香港第二个在已修复堆填区建成的太阳能发电系统。其多功能设计整合了堆填区修复、沼气利用与太阳能发电,每年可减少碳排放53万公斤,相当于种植约2万棵树。特区政府强调,此举助力落实《香港气候行动蓝图2050》,推动2035年前零碳能源占比升至60%—70%,最终实现2050年净零发电目标。

年内光伏装机规模有望首超煤电来源:大众网 发布时间:2026-05-26 17:24:31

截至2026年4月底,全国发电总装机达39.9亿千瓦,其中太阳能发电装机12.5亿千瓦、风电6.6亿千瓦,同比分别增长26.2%和22.0%,增速显著高于整体水平。在“双碳”目标驱动下,新能源保持大规模投产态势,中国电力企业联合会预计,2026年全年新增装机将超4亿千瓦,其中新能源新增超3亿千瓦;全国总装机有望于二季度突破40亿千瓦,太阳能发电装机规模年内将首次超过煤电,年底风光合计装机占比将达到总装机的50%。

报告显示,全球风能和太阳能发电量首次突破天然气水平来源:路透社 发布时间:2026-05-22 09:46:01

英国智库Ember周四分析的数据显示,今年4月,全球风能和太阳能发电总量为首个月,超过天然气发电量。埃姆伯表示,此举是一个更广泛的趋势,而非对伊朗冲突后化石燃料价格飙升的反应,但他补充说,此举正值逆风和太阳能发电正帮助许多受危机影响的国家减少对天然气进口的依赖之际。4月份,风能和太阳能共同发电占全球电力的22%,而燃气发电为20%。

意大利可再生能源招标: 10GW光伏+16GW风电来源:光伏情报处 发布时间:2026-05-21 15:38:40

意大利能源管理机构GSE发布公告,公布2026年与2027年可再生能源招标计划,拟通过招标投放10吉瓦光伏装机容量与16吉瓦风电装机容量。他补充称,与欧盟就招标最终审批的沟通已接近完成。在2025年12月收官的FerX机制首轮招标中,GSE共向474个项目分配7700兆瓦光伏装机容量。本次招标最终中标均价为0.06637欧元/千瓦时,较GSE设定的0.073欧元上限价格低27.7%;中标均价仅比未执行NZIA标准的首轮招标高出0.010欧元/千瓦时。

2026年第五批可再生能源发电补贴项目清单发布来源:新能源云平台 发布时间:2026-05-21 08:45:10

此次纳入2026年第五批可再生能源发电补贴清单的项目共5个,核准/备案容量254.6兆瓦,均为集中式发电项目。国家电网有限公司2026年5月15日

明阳集团埃塞项目总投资增至148亿美元,布局风光电+绿氨产业来源:氢云链 发布时间:2026-05-13 09:27:50

中国可再生能源巨头明阳集团在第四届“投资埃塞俄比亚”论坛期间签署了100亿美元投资协议,已获得埃塞俄比亚投资委员会颁发的投资许可。根据委员会公告,公司已将计划投资额外增加41亿美元,使总承诺金额达到约148亿美元。第一阶段,明阳集团将开发一个投资74.7亿美元的大型可再生能源项目,总发电量为8.4吉瓦,其中风能5.4吉瓦,太阳能2.8吉瓦。明阳集团是第四届“投资埃塞俄比亚”论坛期间签署约131亿美元投资协议的七家公司之一。

哈萨克斯坦今年一季度可再生能源发电量同比增长15%来源:中新网 发布时间:2026-05-11 09:20:00

哈萨克斯坦能源部5月6日发布消息称,2026年第一季度,哈萨克斯坦可再生能源发电量达23亿千瓦时,同比增长15%。为进一步扩大可再生能源发电规模,哈萨克斯坦今年计划投运10个新的可再生能源项目,包括4座风电站、5座太阳能电站和1座水电站,新增项目总装机容量为245兆瓦。数据显示,2025年,可再生能源发电量占哈萨克斯坦全国发电总量的7%。消息称,到2035年,哈萨克斯坦计划新增超过8吉瓦可再生能源装机容量。

加拿大安大略省1.3GW风光招标结果出炉,能源开发与社区共赢来源:TaiyangNews 发布时间:2026-04-15 17:11:41

加拿大安大略省独立电力系统运营商根据“长期2号征求建议书”招标结果,选出了14个可再生能源项目,总装机容量达1.315GW。安大略省IESO选定的所有项目均避免占用优质农田,并有至少50%的原住民社区参与。加拿大可再生能源协会安大略省政策总监EricMuller表示,LT2采购计划对于用电侧而言是一次重大胜利。随着安大略省电力需求增长及电网去碳化进程加速,IESO计划在LT2RFP框架下继续运行多个投标,以确保2029年及2030年以后的电力供应。

官宣100GW,韩国的可再生能源“野心”来源:PV光圈见闻 发布时间:2026-04-10 17:13:03

韩国已宣布计划在本十年末之前,将其运营中的可再生能源容量从目前的37GW增至近三倍,达到100GW。继2024年政府启动2.8GW新增可再生能源发电容量招标之后,本周公布的计划是政府为将韩国能源结构转向可再生能源所做的最新尝试。2025年,韩国经济财政部公布了向太阳能电池和组件研究投资2290万美元的计划,作为实现“能源独立”目标的一部分。
