江西、湖北、河南等多省暂停集中式光伏扶贫项目推进

来源:智汇光伏(PV-perspective)发布时间:2018-05-17 10:23:36

1、江西、河南、湖北、山西多省暂停光伏扶贫项目

2018年3月26日,国家能源局 国务院扶贫办联合下发了《光伏扶贫电站管理办法》,对光伏扶贫的管理工作进行了调整。随后,各省也按照国家的意见,对省内的光伏扶贫的管理工作进行了调整。

据知情人士介绍,目前,江西、河南、湖北、山西、新疆,河北多省对于2017年12月31日前未并网的集中式光伏扶贫项目,都暂停建设。新疆,河北尚未获得正式文件。

据统计,2017年,至少有11个省720万kW的集中式地面电站指标全部用于光伏扶贫。这类项目如果2017年12月31日前未并网将面临较大政策风险。

2、江西省发改委关于光伏扶贫的通知

2018年5月11日,江西省发改委下发《关于光伏扶贫扩面工程有关事项的通知》(赣发改能源[2018]448 号)

一、根据 2017年12 月底以来国家 最新政策要求 ,所有增量光伏扶贫项目巳由各县报入国务院扶贫办信息系统,等待国家批复,省发改委 、省扶贫办目前无批复权限。

二、根据国家相关政策,未经批复项目不得开工。各地要对本地区的光伏扶贫项目进行梳理,评估可能因为政策变化导致的风险。

三、在国家正式批复前,我省暂不对光伏扶贫建设规模进度 进行考核 。

3、湖北省枣阳市发改委关于光伏扶贫的通知

2018年5月10日,湖北省枣阳市发改委和扶贫办联合发布关于停止开发光伏扶贫项目的通知,文件中指出:国家能源局2018年将不对湖北省下发光伏扶贫建站指标,各地应停止开发光伏扶贫项目,各部门对在建和拟建的光伏扶贫项目停止建设。市发改局,市扶贫办将会建议市政府把各地扶贫资金打包参股到风电项目中,收益率比光伏发电高。

4、河南省电网公司关于光伏扶贫的通知

2018年4月30日,河南省电力公司营销部发布《关于暂停光伏扶贫电站报装业务的通知》,要求各供电公司为规范光伏扶贫电站建设管理,保障光伏扶贫实施效果,确实做到精准扶贫,经与省发改委新能源处沟通,决定自2018年5月1日起暂停受理光伏扶贫电站(含户用、村级、集中式)的报装业务!

2018年4月30日,河南省电力公司营销部发布《关于暂停光伏扶贫电站报装业务的通知》,要求各供电公司为规范光伏扶贫电站建设管理,保障光伏扶贫实施效果,确实做到精准扶贫,经与省发改委新能源处沟通,决定自2018年5月1日起暂停受理光伏扶贫电站(含户用、村级、集中式)的报装业务!

根据 2017年12月29日,国家能源局、国务院扶贫办联合发布 的国能发新能〔2017〕91号《 “十三五”第一批光伏扶贫项目计划的通知》文件,河南并不在十三五第一批扶贫目录之内!因此暂停光伏扶贫的受理理所当然!其余地区的光伏扶贫电站都是假扶贫!

关于暂停受理光伏扶贫电站报装业务的通知

各供电公司:

根据关于印发《光伏扶贫电站管理办法》的通知(国能发新能〔2018〕29号)的要求,为规范光伏扶贫电站建设运行管理,保障光伏扶贫实施效果,确实做到精准扶贫,经与省发改委新能源处沟通,决定自2018年5月1日起暂停受理光伏扶贫电站(含户用、村级、集中式)的报装业务,其他分布式电源报装业务正常开展,特此通知!

国网河南省电力公司营销部

2018年4月30日

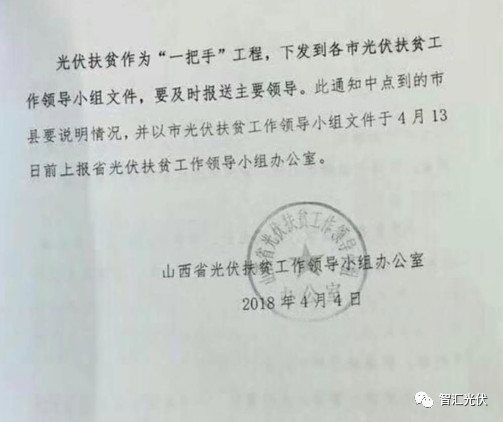

5、山西省扶贫办加强光伏扶贫监管的通知

FR:智汇光伏(PV-perspective)

索比光伏网 https://news.solarbe.com/201805/17/287608.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
1.66元/W!江西吉安6.6MW光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-09-02 09:23:54

华能江西吉安公司安义四期分布式光伏项目EPC中标揭晓:江西蓝博电力以1102.7万元(1.66元/W)中标,建设规模6.63MWp,项目位于南昌市安义县。该中标单价反映当前分布式光伏EPC市场行情,凸显区域开发热度与成本竞争力,值得关注。

河北保定206.55MW风、光项目公示来源:保定市发改委 发布时间:2026-09-01 10:55:29

保定市发展和改革委员会于2026年8月31日公示拟申报纳入河北省年度开发建设方案的7个风电、光伏发电项目,总装机容量达206.55万千瓦(即206.55MW)。此举依据河北省发改委关于实行风电、光伏项目投资主体公开招标的相关通知,项目通过市级公共资源交易平台,采用“双盲”评审方式完成投资主体招标程序。公示期为2026年9月1日至9月5日,旨在接受社会监督;如有异议,可于公示期内向市发改委新能源科反映。附件列出了各项目具体信息,包括项目单位及容量等明细。

3.12元/W!河南5.06MW焦作分布式光伏项目EPC公示中标候选人来源:光伏盒子 发布时间:2026-08-31 07:18:43

本文介绍了河南中化新能源风神轮胎(焦作)分布式光伏项目EPC总承包的中标候选人公示情况。该项目位于河南省焦作市,总装机容量为5.06兆瓦,由中化新能源有限公司作为招标人组织建设。公示显示三家单位入围候选:第一候选人为江苏常凯建设发展有限公司联合成都初方电力设计有限公司,投标总价约1392万元,折合单价2.75元/瓦;第二候选人为郑州科锐同源电力设计有限公司,报价约1518万元,单价2.99元/瓦;第三候选人为河南省启源电力勘测设计有限公司,报价约1579万元,单价3.12元/瓦。公示内容涵盖各候选人的联合体构成、投标金额及单位造价等关键信息。

江西一光伏企业被申请破产清算来源:破产重整案件信息网 发布时间:2026-08-31 06:44:35

2023年8月25日,自然人郭冬华、胡世年以江西鬲羽光伏能源有限公司不能清偿到期债务、明显缺乏清偿能力为由,向江西省共青城市人民法院申请对其破产清算。该公司成立于2023年5月,法定代表人为张皓然,注册资本200万元,主营业务为太阳能发电技术服务。截至申请时,该公司已被法院列为被执行人,累计被执行金额达37.34万元;同时因未履行生效法律文书确定的义务,被纳入失信被执行人名单,并被限制高消费。其涉及的全部案件总标的额为40.49万元。上述情况反映出该公司自成立不足一年即陷入严重债务危机与经营困境,资不抵债状态已较为明确,成为破产清算申请的直接动因。

福建漳州梳理滞后项目清单,推进集中式光伏电站项目建设来源:漳州市发改委 发布时间:2026-08-27 08:52:10

漳州市发改委近期赴漳浦、云霄、东山等地开展实地督导,聚焦集中式光伏电站滞后项目,系统推进问题整改与建设提速。文章围绕三大核心举措展开:一是精准梳理滞后项目清单,按用地报批、土地流转、送出工程等关键环节分类识别堵点,区分客观制约、协调困难及企业主观不力等因素,实行差异化处置;二是优化跨部门协同服务,强化发改牵头作用,联动自然资源、林业、水利及属地乡镇,打通审批、要素保障与并网投产全流程,实施全过程闭环督办;三是严守安全底线,压实企业安全生产主体责任,将安全管控覆盖土建、安装、架设全周期。后续将依托“44336工作机制”,压实三方责任,加快项目落地并网,支撑现代化滨海城市建设。

赣发改价管512号解读|江西增量新能源机制电价竞价细则修订 工商业光伏保留资格与规则全梳理来源:索比光伏网 发布时间:2026-08-25 14:18:12

赣发改价管〔2026〕512号江西省增量新能源机制电价竞价细则修订版解读,工商业分布式光伏保留竞价资格,详解60%边际入选门槛、取消履约保函、四可并网要求、延期处罚规则,附申报策略与省际对比,完整版报告扫码获取。

因投标人异议 ,某地政府控制资源光伏项目EPC暂停来源:广东惠州市公共资源交易中心 发布时间:2026-08-24 14:20:13

本文介绍了广东惠州市惠城区政府控制资源光伏发电项目(一期)EPC招标因投标人异议而暂停的事件。该项目总装机容量83.081MWp,拟利用全区14个街道/镇的行政事业单位、医疗机构等公共建筑屋顶建设分布式光伏,采用EPC总承包模式。招标文件要求投标单位及管理人员须在惠州市建筑业信用信息平台完成资质与人员信息录入并提供截图,但多家潜在投标人反馈:电力行业设计资质和《承装(修、试)电力设施许可证》因平台审核范围限制无法录入或办理更新,且主管部门职责划分不清,导致无法满足形式要件。招标人于8月19日发布公告,确认暂停全部招标活动。该事件折射出新能源项目在跨行业资质管理与地方信用平台衔接中存在的系统性梗阻。

江西:工商业光伏2027年仍可参与机制电价来源:江西省发展和改革委员会 发布时间:2026-08-20 14:03:56

本文介绍了《江西省增量新能源项目机制电价竞价实施细则(修订版)》的核心内容,聚焦工商业光伏等新增新能源项目的电价形成机制。细则明确,自2025年6月1日起投产的集中式与分布式风电、光伏项目(不含已明确电价的竞争性配置项目),须通过省级竞价平台参与机制电价竞争;其中,分布式项目可由聚合商统一代理参竞。竞价按技术类型分类组织,采用边际出清方式确定统一机制电价,并设定申报充足率下限以保障充分竞争。机制电量规模综合考虑装机容量、利用小时数及消纳责任权重等因素动态核定,单个项目电量上限与实际并网容量、厂用电率及历史平均利用水平挂钩。机制电价执行期限依据投资回收周期设定,起始时间自项目全容量并网次月起算。细则还明确了资质审核、流程公示、履约考核、信用管理及争议处理等保障机制,自2026年9月19日起施行。(199字)

江西省增量新能源项目机制电价竞价实施细则(修订版)印发来源:江西省发改委 发布时间:2026-08-20 09:50:05

《江西省增量新能源项目机制电价竞价实施细则(修订版)》是江西省为落实国家新能源电价市场化改革部署而出台的规范性文件,自2026年9月19日起施行。细则明确,2025年6月1日后全容量并网的集中式与分布式风电、光伏项目(不含已明确电价的竞争性配置及源网荷储等就近消纳项目),须通过公开竞价确定机制电量与机制电价。竞价由省发展改革委牵头、国网江西电力依托专用平台组织实施,遵循透明、统一、规范原则,覆盖申报、审核、出清、公示、考核全流程。细则细化了并网认定标准、主体资质、分类竞价安排、电量规模核定、价格上下限设定及边际出清规则,并强化投产履约考核、信用管理与争议处理机制,旨在以市场化手段促进新能源高质量发展与可持续消纳。(199字)

阿特斯:持续关注太空光伏等前沿技术,已积极推进相关工作来源:摩尔光伏 发布时间:2026-08-20 09:09:04

阿特斯(688472)正多线推进前沿技术布局与全球化产能建设。一方面,公司持续关注太空光伏等前沿技术方向,并已开展相关前期工作;其储能产品亦具备高海拔环境适配能力。另一方面,公司加速美国本土化制造布局:旗下子公司CSPowerTech位于印第安纳州的HJT电池工厂一期(2.1GW)已于7月24日正式投产,系美国首座专注量产高效n型双面异质结电池的基地,总投资近10亿美元,规划总产能6GW。该工厂所产电池将供应阿特斯美国组件厂,支撑北美地面电站及工商业分布式项目需求。目前一期处于产能爬坡阶段,二期建设同步推进;预计明年随着产线稳定和产能释放,美国本土一体化制造能力将显著增强。业务模式采用“合资+租赁并行”策略。

云南凤庆县60MW集中式光伏项目优选结果公示来源:凤庆县人民政府网 发布时间:2026-08-18 14:30:06

云南省凤庆县于2026年8月12日至14日公示了2025年第二批集中式光伏发电项目投资主体优选结果,公示期满后确认中标单位。其中,“山头田光伏发电项目”作为该批次重点项目,装机规模为60兆瓦(MW),经竞争性磋商程序评审,最终由云南省绿色能源产业集团有限公司中标,成为该项目投资主体。本次优选工作由凤庆县发展和改革局组织,云南中益工程项目管理有限公司代理,严格依据相关法律法规及磋商文件执行。公示信息同步发布于《中国招标投标公共服务平台》和凤庆县人民政府网,确保公开透明。项目属云南省能源电力领域重点建设内容,旨在推动当地绿色能源产业发展与可再生能源规模化应用。(198字)
