【干货】光伏项目基础种类及应用

来源:智汇光伏(PV-perspective)发布时间:2018-03-07 10:42:24

本文全面介绍了光伏项目的基础类型及应用,包含两部分:

1)地面电站基础类型及应用

2)分布式项目基础类型及应用

篇幅较长,可收藏后慢慢看。

地面电站基础类型及应用

1光伏电站基础形式

1、基础形式分类

光伏电站的基础都包含哪些型式?

注:1. 表中符号○表示适用;△表示可以采用;×表示不适用;-表示此项无影响;

2. 表中桩基础指的是微型短桩,其它桩基础应按现行行业标准《建筑桩基技术规范》JGJ 94 的相关规定进行选择;

3. 对于岩石植筋锚杆基础尚应要求岩石的完整程度为较完整~完整,且适用于岩石直接出露的场区;

4. 寒冷、严寒地区冬季施工不宜采用现浇施工工艺。

2、基础形式应用条件的说明

由于地面太阳能发电站支架布置场区一般较大,因此:

如地下水影响基础施工,采取降水措施会造成工程造价的大幅增加,对于此类场地不建议采用扩展式基础。

对于灌注桩,如地下水高于桩端埋深,会影响成孔施工、混凝土浇筑,在增加施工成本的同时留下质量隐患,因此也不建议此类场地采用灌注桩。目前光伏发电站工程中的灌注桩基本都是采用干成孔的施工工艺,因此场地的土层需满足成孔过程中不缩径、不塌孔的条件,在软土地层和松散的粉土、砂土、碎石土中不易成孔,因此此类场地不宜采用灌注桩。

现浇混凝土基础,无论是扩展式基础还是桩基础,在寒冷、严寒地区冬季施工由于养护的问题不宜采用。

在密实的砂土、碎石土中施工压(击)入式预制桩,如混凝土预制方桩、预应力混凝土管桩等,一方面难以施工,另一方面存在施工阻力大易造成桩体损坏的风险,因此不适合使用。

螺旋钢桩在密实的砂土、碎石土中直接旋拧施工也会存在施工阻力大易造成桩体损坏的风险,但通过“引孔旋拧”的施工工艺可以解决这个问题,在我国西北戈壁地区有大量的工程施工成功案例。然而,对于含大量漂石、块石的地层,通过“引孔旋拧”的施工工艺仍不能解决螺旋钢桩施工难以钻进的问题,且坚硬的岩石对钢桩的镀锌层磨损严重,因此不应采用。

岩石地层中采用植筋锚杆基础必须确保基岩基本完好,且具有较大体量,能承担对支架基础的锚固和全部荷载。对于结构大部分破坏、裂隙发育的岩石不应采用植筋锚杆基础。

2各类基础简介

1、 钢筋混凝土独立基础

      1)定义

钢筋混凝土独立基础由基础底板(垫层)与底板上面的基础短柱组成,在光伏支架的前后立柱下面分别设置。短柱顶部设置预埋件(钢板或地脚螺栓)与上部的光伏支架相连,需要一定的埋深和一定的基础底面积;基础地板上覆土,用基础自重和基础覆土重力共同抵抗环境荷载导致的上拔力,用较大的基础底面积来分散光伏支架向下的垂直荷载,用基础底面和土壤之间的摩擦力以及基础侧面与土壤的阻力来抵挡水平荷载。

2)优点

传力途径明确,受力可靠;抗水平荷载的能力最强,抗洪抗风;适用范围广;

形式简单,对地质条件要求较小,施工方法简单,无需专门的施工机械;

开挖后基础槽壁无塌陷现象,基槽成型率高;

施工时模板一次加工成型,可多次循环利用,使用方法简单,可以有效提高每天基础的浇筑量。

3)缺点

埋置较深,所需的钢筋混凝土工程量大,人工多,土方开挖及回填量大;

施工周期长,对环境的破坏力大。

4、施工流程及适用环境

这种基础的局限性太大,在当今的光伏发电站已经很少使用。

2、钢筋混凝土条形基础

1)定义

通过在光伏支架前后立柱之间设置基础梁,从而将基础重心移至前后立柱之间,增大了基础的抗倾覆力臂,可以仅通过自重抵抗风载荷造成的光伏支架倾覆力矩;

条形基础与地基土的接触面积较大,适用于场地较为平坦、地下水位较低的地区。因为基础的表面积相对较大,所以一般埋深在200至300mm之间。

2)优点

基础埋置深度可相对较浅,不需要专门的施工工具,施工工艺简单。

3)缺点

需要大面积的场平,开挖量、回填量较大,混凝土需求量大,且养护周期长,所需人工多。

对环境影响较大,

基础埋深不够抗洪水能力差。

4)适用环境

此类基础型式多应用于地基承载力较差,对不均匀沉降要求较高的平单轴光伏支架中。

3、预制钢筋混凝土桩

1)定义

预制钢筋混凝土桩采用直径约为300mm的预应力混凝土管桩或截面尺寸约 200*200mm预制钢筋混凝土方桩打入土中,顶部预留钢板或螺栓与上部支架前后立柱连接。其受力原理与现浇钢筋混凝土桩相同,造价比现浇钢筋混凝土桩稍高。

2)优点

可批量制作,施工更为简单、快捷,施工速度快;

施工不存在填挖方,仅需简单场平。

3)缺点

造价相对较高;

采用静压或锤击设备将桩体挤压入土内时,桩体可能会引发灌注桩断桩、缩颈等质量事故,需对桩顶采用钢筋网加固,增加造价,且垂直度不易保证。

4)适用环境

多用于淤泥质土、粘性土、填土、湿陷性黄土等。

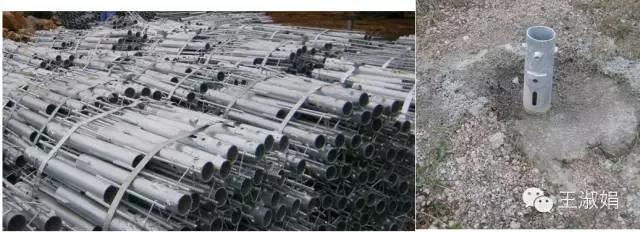

4、现浇钢筋混凝土桩

1)定义

采用直径约300mm的圆形现场灌注短桩作为支架生根的基础,桩入土长度约2m,露出地面300-500mm,桩入土的长度可根据土层力学性质决定,顶部预埋钢板或螺旋与前、后立柱相连。这种基础施工过程简单,速度较快,现在土层中成孔,然后插入钢筋,再向孔内灌注混凝土即可。

2)优点

成孔较为方便,可以根据地形调整基础顶面标高,顶标高易控制,

混凝土钢筋用量小,开挖量小,节约材料、造价较低、施工速度快;

对原有植被破坏小。

3)缺点

对土层的要求较高,适用于有一定密实度的粉土或可塑、硬塑的粉质粘土中,不适用于松散的砂性土层中,松散的砂性土层易造成塌孔,土质较硬的鹅卵石或碎石可能存在不易成孔的问题。

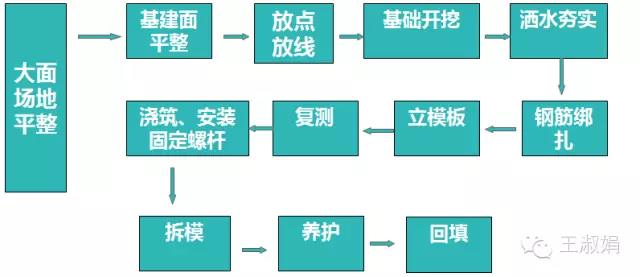

4)施工流程及适用环境

适用于一般填土、粘性土、粉土、砂土等。

Φ>600mm钻孔灌注桩的工艺流程

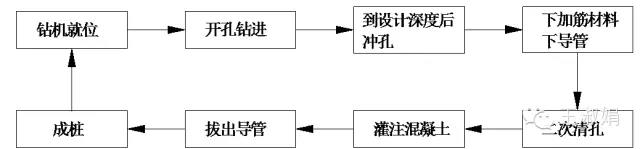

Φ<400mm钻孔灌注桩的工艺流程

5、岩石植筋锚杆基础

1)定义

一般是把热轧肋钢筋固定于灌细石混凝土的岩石孔洞内,借助岩石、细石混凝土、带肋钢筋之间的粘结力来抵抗上部结构传来的外力。是由设置于岩土中的锚杆和与锚杆相连的混凝土承台或型钢承压板共同组成的基础。

2)适用环境

适用于直接建设在基岩上的柱基以及承受拉力及水平力较大的建筑物基础。岩石锚杆是置于岩土体中并与岩土体紧密接触的杆件。

6、螺旋钢桩基础

1)定义

在光伏支架的前后立柱下面采用带螺旋叶片的热镀锌钢管桩,旋转叶片可大可小、可连续可间断,旋转叶片与钢管之间采用连续焊接。

施工过程中采用专业机械将其旋入土体中。螺旋桩基础上部露出地面,与上部支架之间采用螺杆连接。通过钢管桩桩侧与土壤之间的侧摩阻力,尤其是旋转叶片与土体之间的咬合力抵挡上拔力及承受垂直载荷,利用桩体、螺旋叶片与土体之间桩土相互作用抵抗水平荷载。

2)优点

施工快捷方便、大幅缩短施工周期,无需场地整平,无土方开挖量;

成孔方便,可以根据地形调整基础顶面标高,方便调节上部支架,可随地势调节支架高度;

可在包括北方冬季的各种气候条件下照常施工;

不需要场平,最大限度的保护场区植被,且场地易恢复原貌,对环境的影响小,所需人工少,螺旋桩可以进行二次利用。

3)缺点

但用钢梁较大,且需要专门的施工机械,造价相对较高;

基础水平承载能力与土层的密实度密切相关,要求土层具有一定的密实性,特别是接近地面的浅土层不能够太松散;

螺旋桩基础的耐腐蚀性较差,尽管可以采用加厚热镀锌,但不适用于有较强腐蚀性地基及岩石地基。

4、适用环境

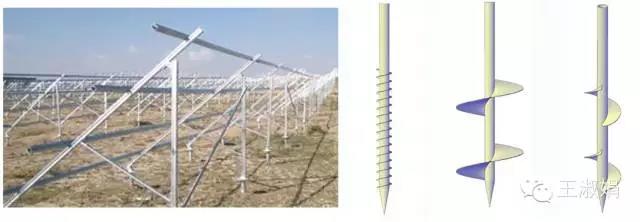

适用于沙漠、草原、滩涂、戈壁、冻土等。

分布式光伏基础类型及应用

1、混凝土基础的分类

按施工方式可分为:预制水泥基础和直接浇筑基础。

根据其大小可分为:独立底座基础和复合底座基础。下文按此分类进行阐述。

1、独立底座基础

独立底座为前后支架分开放置在混凝土平面屋顶上,独立底座按柱体形状分为方形柱、圆形柱。

a.方形柱

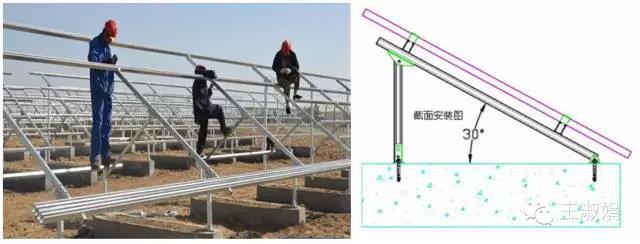

方形柱基座从连接方式上分为:支架与水泥基础基座螺丝连接、支架连同水泥基础一起浇筑、支架直接压在混凝土基础凹槽下、混凝土直接放置在支架上。

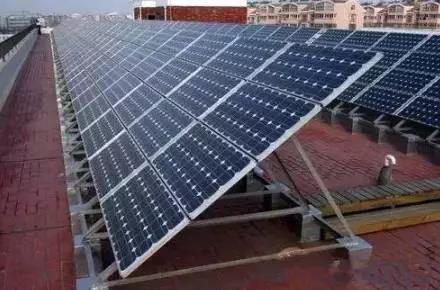

图1 支架与水泥基础基座螺丝连接

图2 支架连同水泥基础一起浇筑

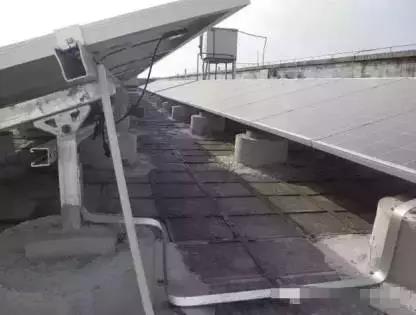

图3 支架直接压在混凝土基础凹槽下

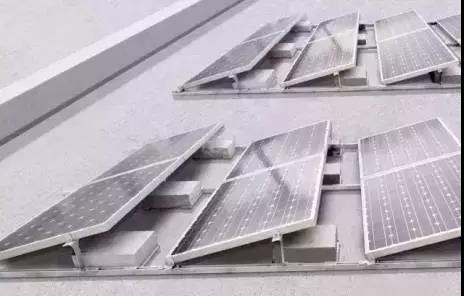

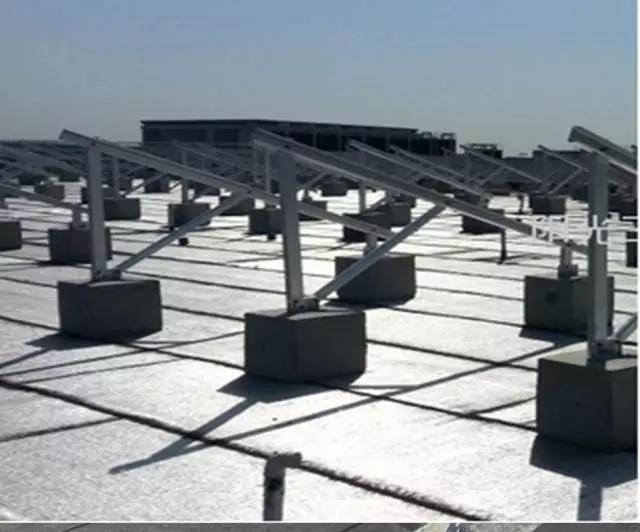

图4 混凝土直接放置在支架上

2.圆形柱

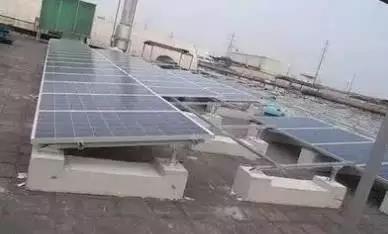

圆形柱基座从连接方式上分为:支架与混凝土基础基座螺丝连接、支架连同水泥基础一起浇筑。

图5 支架与水泥基础基座螺丝固定连接

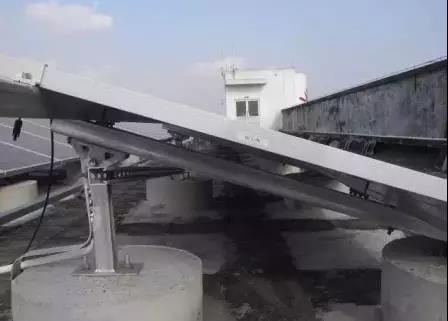

图6 支架连同水泥基础一起浇筑

2、复合底座基础

复合底座基础也称条形基础,将前后支架连接为一体,具有更好的抵抗载荷能力。其与支架的连接方式可分为:支架与混凝土基础基座螺丝连接和支架连同水泥基础一起浇筑。

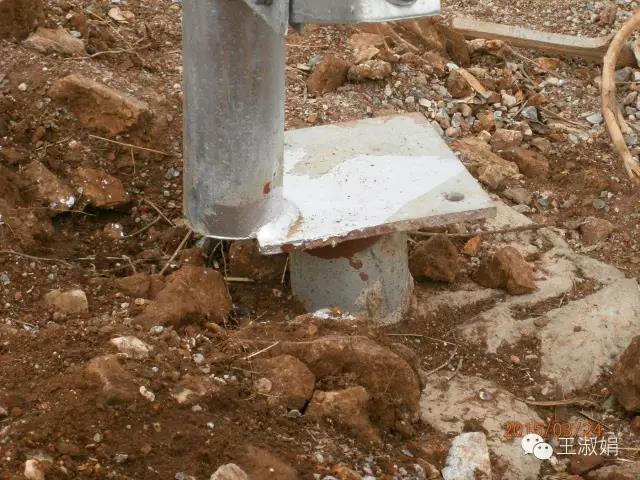

图7 支架与混凝土基础基座螺丝连接

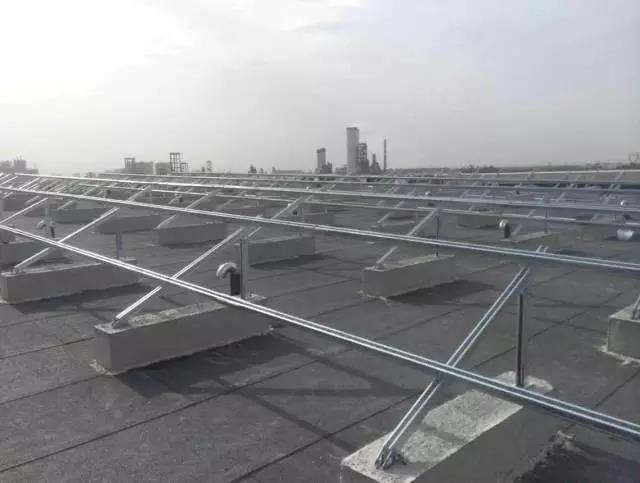

图8:支架连同水泥基础一起浇筑

2、彩钢瓦基础的分类

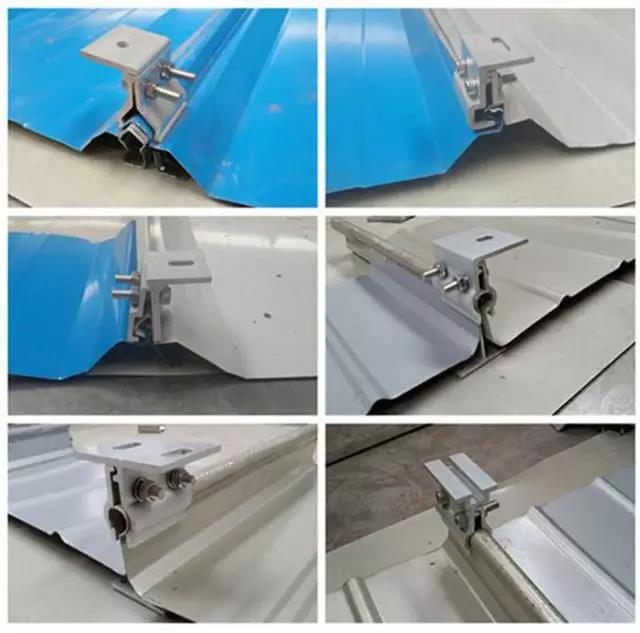

彩钢瓦没有基础,一般采用夹具固定在彩钢瓦的瓦楞上。

根据瓦楞形状,有各种形式的夹具供选择。

劣质基础案例

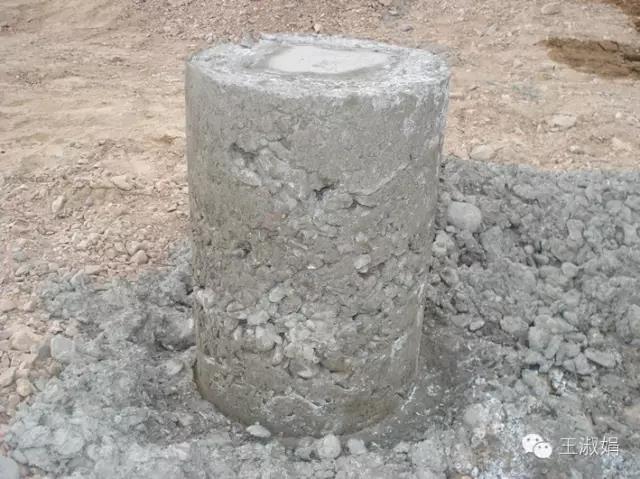

掉渣的桩基础

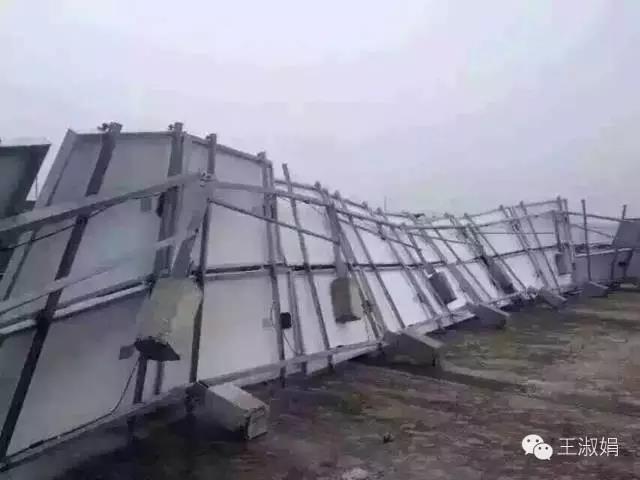

被吹翻的独立基础

错位的锚杆基础

FR:智汇光伏(PV-perspective)

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
板上发电 板下生绿——新能源公司汾阳复合光伏项目全容量并网来源:特变电工新能源 发布时间:2026-09-24 09:42:01

特变电工汾阳复合光伏项目31个单元全部并网,创新采用“园光互补+草光互补”模式,在山地、园地、草地等非耕地实现板上发电、板下留绿。项目攻克大坡度施工难题,应用无人机、螺旋钻机等智能装备,配套完成复杂跨越送出线路,为山西山地新能源开发树立标杆。

3.41/W!贵州六盘水1.3MW分布式光伏项目EPC公示中标结果来源:光伏盒子 发布时间:2026-09-24 09:40:40

贵州六盘水钟山区天生湖水厂1.3MW分布式光伏项目EPC中标揭晓,浙江江能联合贵州奥长以443.5万元(3.41元/W)中标,为水务设施绿色转型提供新范本。

中广核451MW光伏项目公示来源:普洱市生态环境局 发布时间:2026-09-24 09:37:14

云南省普洱市生态环境局于9月21日公示了中广核旗下公司投资建设的6个光伏项目环评文件。这些项目均采用“茶光互补”模式(洪安项目为常规光伏),总装机容量达415MW(交流侧),直流侧安装容量合计548.1887MWp,总投资约17.4亿元。项目分布于西盟、孟连、宁洱三县多个乡镇,其中代格拉村、勐马、新寨(二期)3个项目由中广核新能源(普洱)有限公司建设,其余3个由中广核新能源(孟连)有限公司建设,两家公司均受中广核云南新能源有限公司控股。各项目工期为12至15个月,计划于2026年10月或12月开工,2027年12月前建成。代格拉村项目曾因选址限制由新厂镇调整至力所拉祜族乡。

1.72~1.81元/W,华能云南260MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-09-24 09:30:11

本文介绍了华能云南丽江市永胜县汇源光伏发电项目EPC工程总承包的中标公示情况。该项目交流装机容量260MW,直流侧达325MW,位于云南省丽江市永胜县。9月22日,招标方华能(丽江)清洁能源有限公司公示中标候选人,中国葛洲坝集团电力有限责任公司以1.719元/W的最低投标单价位列第一,其余候选单位报价在1.72~1.81元/W之间。公告详细列明了EPC承包范围:涵盖勘察设计、设备材料采购(含光伏组件、逆变器、升压站及送出线路等主要设备,国产化要求明确)、建筑工程(含场区、道路、升压站、220kV送出线路及水保生态修复等)、安装与调试、并网涉网试验、专项验收及全过程合规手续办理等。项目要求5个月内实现全容量并网,并对质量、安全、环保、电网接入及责任划分作出严格约定。

云南保山583MW风光项目优选开发业主来源:保山市人民政府 发布时间:2026-09-24 09:16:56

云南省保山市于2026年9月21日发布2026年第一批新能源项目投资开发主体竞争性优选公告,面向社会公开遴选582.5MW风光项目业主。项目共分6个标段,含3个光伏标段(总容量240MW)和3个风电标段(总容量342.5MW)。公告明确差异化建设时限:光伏项目要求业主签约后10个工作日内签协议、1个月内完成备案、备案后2个月内开工(前期审批可豁免最多2个月)、开工后8个月内投产、1年内全容量并网;风电项目须于2027年12月31日前核准并开工,2028年10月31日前投产并网。优选工作由云南招标股份有限公司代理,严格依据云南省相关能源管理文件执行,对投资主体的资金实力、经营状况、信用记录及合规能力提出明确要求,不接受联合体及权属转让。(199字)

2.129元/瓦!46.1MW分布式光伏项目的中标结果发布来源:索比光伏网 发布时间:2026-09-24 08:42:14

9月23日,苏州中鑫新能源有限公司发布湖北武汉武钢有限46.1MW分布式光伏项目中标公告,阳光新能源开发股份有限公司以2.129元/瓦的综合单价中标。该项目位于武汉武钢厂区,总装机容量46.1兆瓦,按区域分为三个批次建设:非硅钢区域须于2027年3月前全容量并网,新能源无取向硅钢区域不晚于2027年4月,高端取向硅钢区域不晚于2027年8月;各批次均要求自开工起105天内完成全容量并网,工期以“105天”与“最晚并网时限”中较早者为准。项目采用单一标段招标方式,涵盖设计、采购、施工及并网全过程。

国家能源局:2026年8月全国新增建档立卡光伏项目3972个来源:国家能源局 发布时间:2026-09-23 15:21:23

国家能源局于2026年9月23日发布公告,通报2026年8月全国新增建档立卡新能源发电项目(不含户用光伏)情况。当月共新增项目4007个,其中光伏发电项目占绝对多数,达3972个,包括集中式光伏23个和工商业分布式光伏3949个;风电项目29个,生物质发电项目6个。公告明确区分了不同技术类型的项目数量与分类,并指出风电、集中式光伏及生物质发电项目的详细清单以附件形式公布,而工商业分布式光伏项目清单则需通过国家可再生能源发电项目信息管理平台网站查询。该数据反映了当月新能源电力装机建设的结构性特征,凸显分布式光伏在新增项目中的主导地位。

华能30MW光伏项目公示!来源:西双版纳州生态环境局 发布时间:2026-09-23 10:09:24

9月21日,云南西双版纳州生态环境局对巴达光伏发电项目环评文件启动拟审查公示。该项目位于勐海县勐遮镇三个行政村,由华能新能源(勐海)有限公司投资建设,系华能新能源控股子公司。项目总投资约1.23亿元,总占地36.95公顷,额定装机容量30兆瓦,实际安装容量35.9268兆瓦峰值,采用650瓦峰值单晶硅光伏组件,属“茶光互补”类型项目。施工周期为6个月。作为清洁能源基础设施工程,项目旨在利用当地土地与光照资源,在保障生态协调前提下提升可再生能源供给能力。(199字)

中企在阿塞拜疆投资建设的大型光伏项目正式并网来源:新华社 发布时间:2026-09-23 08:55:35

由寰泰能源投资建设的阿塞拜疆戈布斯坦100兆瓦光伏电站于9月16日在巴库正式并网。该项目位于加拉达格区,安装约20万块太阳能电池板,配套建设一座110千伏升压站,年发电量预计达2亿千瓦时,可节约天然气约4500万立方米、减少碳排放约9.7万吨。作为中阿能源合作的重要成果,项目恰逢两国自2025年建立全面战略伙伴关系后务实合作深化期。阿塞拜疆总统阿利耶夫在并网仪式上肯定可再生能源合作成效,强调该领域已成为双边合作亮点,并表示欢迎更多中国企业赴阿投资绿色能源项目。此举亦契合阿方加速能源转型、提升绿色电力出口能力的国家战略。

晶澳智慧能源助力中欧跨采产业园光伏项目并网,赋能零碳转型!来源:晶澳智慧能源 发布时间:2026-09-22 10:17:34

9月20日,晶澳智慧能源与中江科技合作的扬州中欧跨采产业园0.75MW分布式光伏项目成功并网。项目利用8个屋面,采用晶澳N型高效组件,实现“自发自用、余电上网”。25年总发电量达2016万度,年减碳682吨,为园区绿色转型注入强劲清洁能源动力。

牧光互补 绿动高原 | 正泰新能赋能甘南400MW光伏项目来源:正泰新能Astronergy 发布时间:2026-09-22 10:16:40

甘南碌曲县400MW“牧光互补”光伏项目落地海拔3500米高原,由正泰提供ASTRO N TOPCon组件、300kW/320kW逆变器及EPC总包,创新实现“板上发电、板间养殖”。项目年发电6.46亿千瓦时,减排CO₂1331万吨,兼具生态修复、牧业增效与乡村振兴多重价值。
