本工程从施工进度上在格尔木市接入聚明变330kv汇集的13家光伏企业中是第一个完成电站主体工程的,并于12月4日顺利通过第一批次青海省电网公司对电站的启动前并网验收,12月9日通过第一批次青海省发改委对电站的竣工前预验收工作,12月16日,电站成功并网。

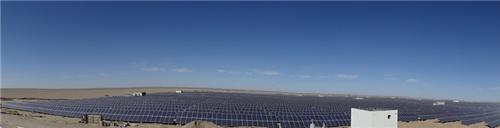

大唐格尔木20MWp太阳能光伏并网电站全景图 |
大唐格尔木20MWp太阳能光伏并网电站局部图 |
供稿:北京科诺伟业科技有限公司
