干货!从光伏项目IRR分析EPC造价与光资源的重要性

来源:PV兔子发布时间:2017-11-27 14:44:54

索比光伏网讯:从国电投最新一批开标结果来看,组件单晶标段(285W及以上)最低价格报至2.63元/瓦,报价在2.7元/瓦以上的企业共有4家,大部分企业报价维持在2.7-3元/瓦之间。从多晶(270W及以上)的报价来看,要明显低于单晶。其最低价格报至2.48元/瓦,大部分报价在2.6-2.8元/瓦之间。可见光伏电站核心设备价格的不断降低的大趋势已经不可阻挡,大有2020年实现评价上网得趋势。为此,来分析一下光伏项目EPC价格的不断降低对光伏项目IRR的影响以及影响光伏IRR的主要两大因素(光资源、总造价)的重要性。

以下为测算的边界条件:

按照基本假设条件进行成本核算,选择不同地区相对应的利用小时数和标杆电价。

I类优质地区,度电成本最低,约为0.38元/KWh,内部收益率达到12.58%。

II、III类地区,度电成本相对较高,分别为0.47元/KWh、0.61元/KWh,内部收益率达到10.5%和6.55%。

I类地区:IRR影响因素分析

固定EPC成本,随着利用小时数提高,内部收益率随之增长。例如,当EPC成本固定为7元/W时,利用小时数平均每提升50小时,IRR约增长1%。

固定利用小时数,随着EPC成本提升,内部收益率随之下降。例如,当利用小时数固定为1600小时数时,EPC成本越小,IRR越高。例如,当EPC成本为5元/W时,IRR为28.21%,随着EPC成本增长至9元/W,IRR下降至5.29%。具体如下图所示:

更重要的是,对于I类优质地区,资本金IRR对EPC成本的敏感性大于对利用小时数的敏感性。应加快降低EPC成本。当EPC成本固定,利用小时数平均每提升50小时,IRR增长较为稳定,约1%。当利用小时数固定,EPC成本越小,IRR下降幅度越大,IRR下降幅度远大于1%。所以说IRR对EPC成本的敏感性大于对利用小时数的敏感性。具体如下表所示。

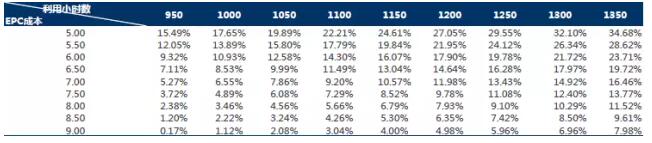

表1:I类地区大型光伏电站IRR对于EPC和利用小时的敏感度分析(单位:元/W,小时)


II、III类地区:IRR影响因素及敏感度分析

对于II、III类地区,我们发现IRR影响因素及变化趋势均同I类地区相似。

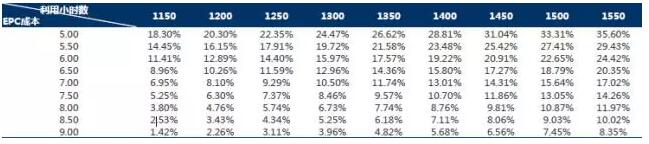

表2:II类地区大型光伏电站IRR对于EPC和利用小时的敏感度分析(单位:元/W,小时)

表3:III类地区大型光伏电站IRR对于EPC和利用小时的敏感度分析(单位:元/W,小时)

对于II、III类地区,资本金IRR对EPC成本的敏感性均大于对利用小时数的敏感性,应加快降低EPC成本。

资源越优质,IRR对EPC成本的敏感度越高

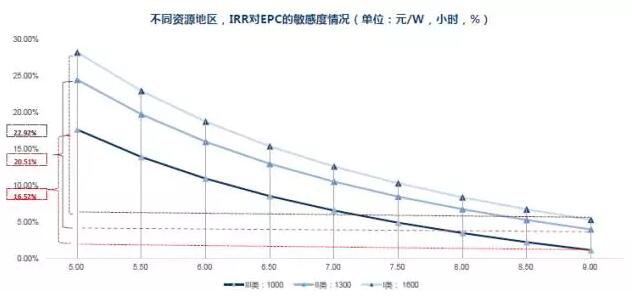

最后综合来看,资源越好的地区,IRR对EPC成本的敏感度越高。

随着规模生产和技术水平提高,内部收益率有望高于25%。

资源优质的地区,应优先降低EPC成本;对于资源次级地区,应对优先提高发电量及光伏发电利用率。

原标题:【干货】从光伏项目IRR分析EPC造价与光资源的重要性


索比光伏网 https://news.solarbe.com/201711/27/127913.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华能陕西神木100MW光伏项目全容量并网来源:华能陕西新能源分公司 发布时间:2026-09-03 10:04:04

2026年8月31日,华能陕西神木100兆瓦光伏项目实现全容量并网发电,助力华能陕西新能源分公司总装机容量突破300万千瓦。该项目位于风沙频发、地形复杂的陕北地区,建设过程中面临自然条件恶劣、工期紧张、施工难度大等多重挑战。建设团队坚持安全与质量双控,科学优化施工组织,有序推进升压站建设、支架安装、组件铺设、集电线路敷设及设备调试等关键环节,通过精细化管理与标准化作业保障工程高效推进。项目从首次并网到全容量投产顺利完成,体现了高效的建设能力与执行力。未来,该公司将持续开发陕北风光资源,服务国家“双碳”战略,推动“十五五”期间新能源高质量发展。(198字)

国家发展改革委召开“六张网”重大项目协调推进机制会来源:国家发展改革委 发布时间:2026-09-03 10:02:59

2026年9月2日,国家发展改革委召开“六张网”重大项目协调推进机制会议,聚焦统筹推动新型基础设施建设。会议围绕健全政银企协作机制、加快项目库建设与动态更新展开,强调加强发改、工信、住建、水利、能源等多部门及地方政府协同,深化与国开行、工行、招商银行等金融机构的信息共享,提升“投贷联动”效率。同时,要求系统梳理一批优质工程项目向社会公开推介,吸引多元投资主体参与;强化政府投资撬动作用,同步优化价格形成机制、收费政策及配套支持措施,探索可持续商业模式,凝聚各方合力,扎实推进“六张网”重大项目落地实施。(198字)

企业省电用什么方法好?节能改造和装光伏储能,90%的企业把顺序搞反了来源:海尔新能源 发布时间:2026-09-03 09:53:38

本文围绕2026年制造业企业能源成本激增与政策强约束背景,系统厘清节能改造与光伏储能的逻辑关系与实施顺序。文章指出,二者并非并列选项,而是分属“提升用能效率”和“优化能源供给”两个不同层级:节能改造通过高效设备、工艺优化和AI能源管理降低单位产出能耗;光伏储能则侧重自发自用与峰谷套利,替代高价外购电。核心论点是:必须“先节能改造、后光伏储能”,否则将导致系统容量虚高、投资收益稀释及项目评估失真。结合2026年峰谷价差收窄、光储单一盈利模式失效等新变量,文章提出“三步走”路径——能源审计诊断→针对性节能改造→基于优化负荷精准配置光储,并强调需叠加需量管理、虚拟电厂等多元收益。最后呼吁企业依托具备全周期服务能力的专业伙伴,实现科学决策与高效落地。(199字)

中国能建浙江一光伏项目开工来源:中国能建葛洲坝一公司 发布时间:2026-09-03 09:23:30

8月31日,中国能建参与建设的浙江杭州富阳区鹿山街道集中式光伏项目正式开工。该项目位于富阳区鹿山街道三和村、南山村、汤家埠村核心片区,由广东能源集团下属杭州富阳粤电新能源有限公司投资开发,直流侧总装机容量31.38MW,交流侧31.15MW。项目分为四个子项目同步推进,涵盖三和村(两处)、南山村及鹿山街道片区。采用标准化集中式开发模式,通过统一规划、统筹土地资源与同步施工,提升土地综合利用效率。此前,中国葛洲坝集团第一工程有限公司于8月7日以约6590.90万元、2.12元/W(交流侧)中标EPC总承包;8月19日,横店东磁以2027.40万元、0.654元/W中标31MW光伏组件供应。

国家电投治理约1.7万座分布式光伏电站,挽回6.26亿度电量损失来源:电投综能 发布时间:2026-09-03 09:21:56

国家电投集团综合智慧能源有限公司牵头开展分布式光伏电站“评诊治”专项行动,聚焦未投运、投运未发电及低性能三类问题电站,自2024年5月启动以来,截至7月底已完成1.7万余座电站的摸排、诊断与治理,挽回电量损失6.26亿千瓦时,占理论可发损失电量的5.76%。工作依托专项工作组统筹推进,建立覆盖农户、电网、运维商、设备厂家四类主体的闭环管理机制,推行“台账摸排—属地处置—法律兜底—标准固化”流程,并针对限电、运维响应、设备协同等关键环节优化响应时效与责任落实。通过天枢智维平台强化数字赋能,实现远程监控、智能预警与闭环工单管理,同步推广13项提质增效实践,推动运维经验向标准化、智能化转化。(199字)

广西启动2027年机制电价竞价:不含工商业,电价0.15~0.36元/度来源:广西壮族自治区发展和改革委员会 发布时间:2026-09-03 09:07:43

广西发改委与能源局于2026年8月31日发布通知,正式启动2027年新能源增量项目机制电价竞价工作。本次竞价面向2025年6月1日至2027年12月31日期间全容量并网、且此前未纳入机制电价范围的集中式风电和光伏项目,明确排除就近消纳项目及各类工商业分布式光伏。竞价电量规模为全区符合条件项目年度预测上网电量的40%,单个项目可申报机制电量不超过其总上网电量的80%。申报电价区间为0.15—0.36元/千瓦时,执行期限统一为12年。竞价按风电、光伏两类分别组织,要求申报充足率不低于120%,由广西电力交易中心具体实施。项目主体自愿参与,分散式及分布式项目可自主或委托代理申报。(199字)

宁夏苏银产业园绿电直连等基础设施项目投资主体遴选来源:苏银产业园管理委员会 发布时间:2026-09-03 08:55:38

宁夏苏银产业园于2026年8月27日发布公告,面向社会公开遴选绿电直连等基础设施项目投资主体,旨在加快推进国家级零碳园区建设,落实国家“双碳”战略及绿电直连相关政策。该项目总投资约9亿元,由中选企业全额自筹,涵盖六大核心内容:200MWp以上新能源电源及专用输配电网建设(含新型储能)、光伏建筑一体化设施、虚拟电厂运维与电力交易诊断服务、源-网-荷-储协同的智能微电网系统、居民片区清洁能源供暖改造,以及园区企业节能降碳技术升级。项目分期实施,绿电直连部分须在开工后6个月内并网,其余配套工程须于2027年底前全部建成投运。合作采用“谁投资、谁运维”模式,并计划共建零碳园区技术创新应用中心。(199字)

中国华电在欧洲投资的首个光伏电站开工建设来源:华电海投 发布时间:2026-09-02 15:33:03

中国华电所属华电海投公司于9月1日在罗马尼亚多尔日县科托菲尼开工建设154.7兆瓦光伏电站,这是该集团在欧洲投资建设的首个绿地光伏项目。项目采用双面高效电池组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套建设升压站与输电线路,以提升清洁能源转化效率和并网能力。建成后预计2028年一季度投运,年发电量约2.4亿千瓦时,将显著增强罗马尼亚南部电网供电能力,支持当地能源结构转型与可再生能源目标实现。该项目不仅推动中国光伏装备和工程技术服务“走出去”,也标志着华电在欧洲新能源市场实现从零到一的战略突破,对深化中罗能源合作、“一带一路”能源高质量发展及全球清洁能源伙伴关系建设具有示范意义。(199字)

华电300MW光伏项目公示来源:忻州市行政审批服务管理局 发布时间:2026-09-02 09:29:08

本文介绍了山西省忻州市原平市能源转型与生态治理风光示范基地光伏项目的最新进展。项目分两期建设:一期为400MW光伏项目,已于6月26日获忻州市行政审批服务管理局受理环评;二期为300MW光伏项目,于8月27日公示环评受理信息。二期项目位于原平市大牛店镇、云水镇,占地2094.21公顷,总投资10.09亿元,工期5个月,拟安装55.6万块N型BC 650Wp双面单晶硅组件,划分为105个方阵。项目实施主体经历变更:最初由山西忻州神达能源集团承建,后于2025年11月28日经山西省能源局批复,变更为华电新能源集团山西分公司。一期项目投资12.47亿元,同样采用同型号高效组件。

1.66元/W!江西吉安6.6MW光伏EPC中标结果公示来源:光伏盒子 发布时间:2026-09-02 09:23:54

华能江西吉安公司安义四期分布式光伏项目EPC中标揭晓:江西蓝博电力以1102.7万元(1.66元/W)中标,建设规模6.63MWp,项目位于南昌市安义县。该中标单价反映当前分布式光伏EPC市场行情,凸显区域开发热度与成本竞争力,值得关注。

海拔4700米!西藏雅江中下游规模最大光伏项目竣工来源:中国电建 发布时间:2026-09-02 09:20:47

西藏曲松县罗布沙850兆瓦光伏项目一期(200兆瓦)近日由中国电建建成并通过竣工验收,成为雅江中下游地区规模最大的光伏清洁发电项目,所在地平均海拔达4700米。该项目是西藏雅中清洁能源基地首批重点商业化工程,占地约4289.59亩,分四期开发。中国电建旗下成都院与水电九局分别承担升压站、送出线路、变电站扩建及150兆瓦光伏场区等建设任务,共安装34.8万块组件、64台箱变和704台逆变器。面对高海拔、大温差与施工协调难等挑战,团队自主研发低代码数字化管控平台,集成14项功能模块,实现进度可视化、资金透明化、物资动态化和安全智能预警,并创新应用无人机天眼系统提升巡检与施工精度。项目年发电量3.74亿千瓦时,可节约标准煤2.46万吨、减排二氧化碳6.85万吨,有力支撑高原能源保供与“双碳”目标。(199字)
