“6·30”费力赶工,忽然不让并网了?冀北超百万千瓦光伏并网问题待解

来源:中国能源报发布时间:2017-07-24 15:48:18

对光伏行业而言,“6·30”是一个极为重要的时间节点。在此节点之前并网的光伏项目,享受上一年的补贴电价;之后并网的项目,则享受新一年度的光伏上网电价。


冀北地区百万千瓦电站等待并网

“一前一后”的补贴电价差距惊人,且时限长达20年。以2017年为例,一、二、三类资源地区,“6·30”后并网的光伏项目,电价补贴下调幅度分别达到19%、15%和13%,因此,抢装“6·30”在光伏行业几成必然。

冀北光伏集体遭拒

“6·30”临近,通过验收、拿到手续的冀北地区光伏项目业主,正满心欢喜地等待“6·30”最后并网合闸的时刻,却不曾想到,被冀北电网6月28日发布的一纸通知搞得一脸蒙圈。

据记者了解,国网在“6·30”两天前,即6月28日突然下发通知指出,冀北地区2016年可利用小时数低于规定的1400最低利用小时数,同时弃风弃光“双降”目标也未完成,因此,冀北地区所有光伏项目将不能放行并网。

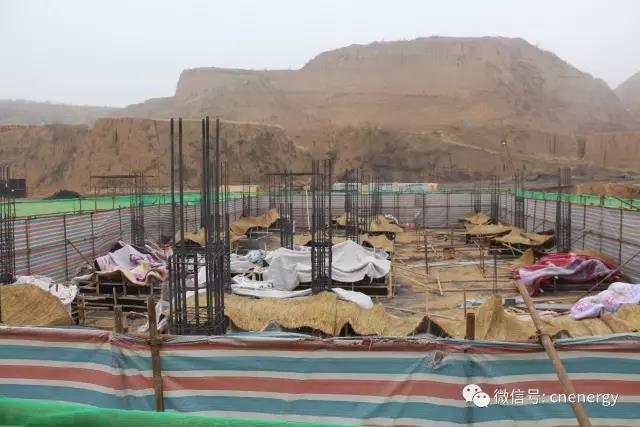

光伏项目24小时施工作业、冬季赶工。

截至记者发稿,冀北电力给到河北省能源局的数据显示,涉及15个光伏项目,总计33万千瓦,被该文件拦截在“6·30”前夜。而在“6·30”之后,河北省共计有29个,规模达110万千瓦的光伏项目以及张承风电基地无法并网,其中包括数个为冬奥会服务的奥运光伏廊道项目。

采访中,记者明显感受到光伏电站投资商焦灼不安的情绪。

“为了保证光伏项目能按期并网发电,我们企业采取了非常规的方式加快建设速度。高要求、多数量的配置管理人员及施工人员、24小时施工作业、冬季赶工、高价采购各类设备等措施,不惜一切代价、历尽千辛万苦,高质量、高标准完成工程建设。”某光伏电站负责人在接受采访时向记者大倒苦水,“现在,在我们拿到所有的质检、生产、并网手续后,却在没有任何预警下遭遇限电,让我们有些想不通,也不明白错哪儿了?”

让该光伏项目负责人着急的是,“晒着太阳”的光伏项目每天巨额的损失。上述电站负责人给记者算了一笔账:以我们承建的100兆瓦项目为例,按照每天6.5小时发电小时数、2016年三类地区补贴电价0.95元/千瓦时计算,一个月电费收入就损失1852万元。

另外,企业还承受着接近8元/瓦建设成本,这一项目,按照20%的资本金,80%的贷款、7%的利率标准计算,每个月财务融资费用的损失也在400万元之上。两者累加,一个百兆瓦的光伏电站项目的直接经济损失就已超2200万元。

“如不能尽早全额并网,企业正常运行将难以为继,濒临破产。”该负责人说。


国网发文引发热议

对于国网发文中提到的标准是否具有参考性?企业、政府和国家电网都各执一词。

国家电网向记者提供了国家发改委、国家能源局先后制定并发布的一系列文件。并指出,根据《国家发展改革委、国家能源局关于做好风电、光伏发电全额保障性收购管理工作的通知》,国家已经明确了未达到最低保障收购年利用小时数的省(区、市),不得新建风电、光伏电站项目。其中,要求冀北地区2016年保障性收购利用小时数为1400小时。但根据《国家能源局关于2016年度全国可再生能源电力发展监测评价的通报》(国能新能[2017]97号文)的结果来看,冀北地区2016年光伏发电年利用小时数仅为1382小时,的确没有达到规定的光伏最低保障收购年利用小时数,因此并不符合并网的要求。

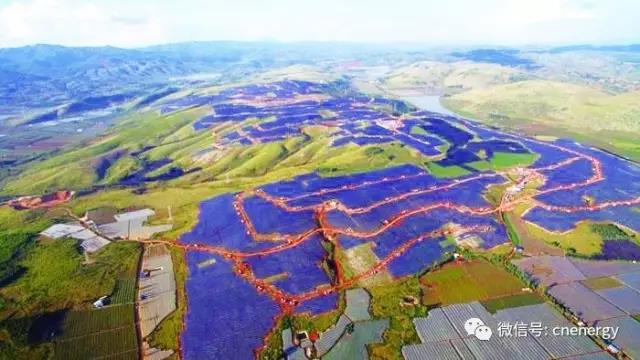

赶工期,光伏项目在冬季施工。

“1382小时数的统计方式并不科学。”另一光伏电站项目负责人说,在冀北地区29个项目中,有19个因为不同原因,平均利用小时数未达到1400小时。其中,比较普遍的是,一些以实验研究为主的电站项目以及有限电、前后有遮挡、设备没有调试完成的项目均被纳入整体核算,拉低了冀北地区有效利用小时数,导致发电小时数据良好的企业也无法并网,这种“一刀切”的做法明显是不合情理的、欠妥的。

另外,记者注意到,《国家电网公司关于印发2017年促进新能源消纳工作安排的通知》(国家电网发展[2017]277号文,对各省电力公司制定了非常明确的2017年新能源受阻电量和受阻率的“双降”标准。而这一指标,也成为国网不接纳光伏项目并网的重要依据。经过国网公司初步测算,京津唐及冀北地区即使不再新增新能源装机,也难以实现2017年“双降”目标。

但有业内专家指出,国网277号文,将考核各省电力公司弃风弃光的上限标准定得过高,考核过于严格,没有充分考虑新能源企业可接受的弃风弃光的容忍度。“与其并不上网,合理弃一些风光也未尝不可。”

针对国网“双降”标准,河北省能源局相关人士也并不认同。该人士表示,今年冀北地区“双降”指标微升,主要是因为新能源建设的规模扩大了,目前,冀北地区弃风、弃光率在全国范围内仍处在较低水平,弃风弃光并不严重。

已获政府多部门关注

企业、政府、国网,多方利益难以协调,僵持不下。但光伏企业遭受到的重大经济损失,已经引起了河北省政府和国家能源相关部门的关注。

河北省能源局相关人士介绍,就光伏并网情况,省里已和电网公司、国家能源局进行了先期沟通和汇报。近日,国家审计署、国务院督查组也陆续进驻省内,了解和跟踪事态发展。


冀北地区29个光伏项目,共涉及全产业链上下游企业几百余家。

“这个问题还是要尽快解决的。”上述省能源局人士解释,“当前光伏企业最关心的两个方面,一个是尽快并网;一个是希望享受上一年补贴电价,这些要求省政府都在积极协调。考虑到此次并网的实际情况,河北省希望以光伏企业申报国网验收的日期为准,确定企业所享受的电价,不能因验收工作的滞后和不力,再次影响这些企业的并网和收益。”

据记者了解,以电网验收日期为准,在他省已有先例。针对2017年新能源并网新形势,山东省物价局已率先正式发文,将根据国家能源局《关于调整2016年光伏发电建设规模有关问题的通知》(国能新能[2016]383号)规定,光伏电站上网电价涉及投运时间认定的,山东省统一明确为电网企业并网验收日期。

在采访中,也有行业专家指出,冀北地区国网“6·28”的发文,有可能也并不是针对“6·30”光伏企业的集中并网,而是对冀北地区全年并网情况采取的应对措施。若如此,光伏企业将更加堪忧下半年的并网环境。

“企业对政府还是很有信心的,相信国家会协调、解决好这个问题。如果事情推进顺利,希望我们的光伏项目在7月底能顺利并网。”上述光伏电站负责人表示。

据了解,冀北地区29个光伏项目,共涉及全产业链上下游企业几百余家,从业人员数量数以万计,影响巨大,相关事件的进展,本报将会持续关注。

FR:中国能源报

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
海上光伏项目并网投产突破100万千瓦来源:连云港日报 发布时间:2026-11-27 13:22:16

中核田湾200万千瓦滩涂光伏示范项目位于连云港市连云区田湾核电温排水区域,用海面积约2.83万亩,是国家第三批大型风电光伏基地项目、全国最大海上光伏项目,也是全球首个“核热光储多能互补”新能源样板工程。项目创新采用立体分层用海模式,与核电温排水用海复合利用,实现“核电+光伏”协同,并通过光伏遮蔽降低海水温度,缓解温排生态影响。作为国内首个经国务院常务会议审批用海权属的项目,其用海类型为电力工业用海,期限27年。截至当前,项目已安装光伏组件163万千瓦(整体进度约77%),累计并网投产超100万千瓦;配套陆上升压站建成,储能电站已于2024年6月全容量投运。建成后年均发电超22亿千瓦时,可年节约标煤68.12万吨、减排二氧化碳177万吨。(199字)

国家电投泉源光伏发电项目全容量并网发电来源:国家电投集团陕西电力有限公司 发布时间:2026-11-27 04:14:29

国家电投泉源100MW光伏发电项目及配套40MW/80MWh储能系统于11月22日实现全容量并网发电,是国家电投陕西公司在山东区域首个光储一体化项目。项目自4月开工,历时7个多月,在送出线路跨越铁路、公路、河道及多条运行线路等复杂条件下,通过党建引领、“党旗领航”工程推动组织优势转化为建设动能;党员骨干带头攻坚,协同解决跨胶新铁路封网、储能设备供货滞后、多工序交叉等难题,优化施工组织与工序衔接,严控安全质量。项目建成不仅支撑了陕西公司效益提升和高质量发展,也为山东省能源绿色低碳转型提供了有力支撑。

广东:到2030年粤港澳大湾区绿色低碳产业集群产值超6万亿元,积极参与“沙戈荒”新能源基地等建设来源:广东省人民政府 发布时间:2026-11-25 09:25:19

广东省印发《推进粤港澳大湾区世界级绿色低碳产业集群建设实施方案》,提出到2030年,大湾区绿色低碳产业集群产值突破6万亿元。方案聚焦清洁能源、新能源汽车、新型储能、氢能、光伏、先进核能、海上风电及绿色算力基础设施八大重点领域,系统布局技术研发、装备制造、场景应用与产业链协同。强调强化粤港澳三地联动及与京津冀、长三角的绿色协作,深化东中西部产业对接,积极参与“沙戈荒”新能源基地、国家战略性矿产资源基地等重大项目建设,并落实“西电东送”“东数西算”等跨区域战略。同时,推动海上风电全产业链发展、氢能“制储输用”一体化、光伏技术迭代升级、核能“发电+非电”综合利用,以及新能源汽车和绿色算力基础设施提质扩容,全面提升大湾区绿色低碳产业能级与辐射带动能力。(199字)

青海刚察“牧光互补”项目一期 20万千瓦光伏项目并网发电来源:青海日报 发布时间:2026-11-24 08:47:01

青海刚察县“牧光互补”100万千瓦光伏项目一期工程(20万千瓦)于11月17日正式并网发电,同步建成30MW/60MWh储能系统及330千伏升压站。项目投运后,刚察县新能源总装机容量由138.05万千瓦增至158.05万千瓦。该工程立足草原生态实际,在不改变草场用途、不影响畜牧业生产的前提下,探索光伏发电与生态畜牧业协同发展新模式。预计年均上网电量3.61亿千瓦时,可节约标准煤约20.68万吨、减排二氧化碳约51.52万吨,助力“双碳”目标实现和祁连山生态屏障建设。此外,项目通过村企合作带动泉吉乡两个村集体经济发展,促进牧民就近就业与增收。

中国能建华东院总承包的2GW“阿电入乌”区域互济新能源(1.7GW光伏)并网来源:华东电力设计院 发布时间:2026-11-23 14:58:12

本文介绍了中国能建华东院总承包的内蒙古“阿电入乌”区域互济新能源项目(含170万千瓦光伏、30万千瓦风电及30万千瓦/60万千瓦时储能)首次并网发电的进展。作为内蒙古首个跨盟市保障性新能源项目,项目位于阿拉善盟乌兰布和沙漠腹地,占地33平方公里,是国内同地质条件下规模最大的沙漠光伏EPC工程。项目采用“板上发电、板下种植、治沙改土”一体化模式,投运后年输送绿电41.8亿千瓦时,可治理沙漠8.7万亩,减碳380余万吨。面对沙尘频发、流动沙丘、多标段交叉施工等挑战,项目创新实施“五边”建设模式,融合航测建模与AI优化设计,构建数字化、精益化、安全化管理体系,并依托党建联建强化协同。项目成功并网标志着华东院在大型沙漠新能源基地建设能力上的重要突破。

一线风采|水城光伏项目吹响全容量并网攻坚号角来源:中国安能一局融媒体中心 发布时间:2026-11-17 09:04:26

文章介绍了中国安能一局贵州公司水城光伏项目全力推进全容量并网攻坚的进展与举措。该项目位于贵州六盘水市水城区,总装机容量341.1486兆瓦,是贵州省“十四五”新能源标杆工程和落实“双碳”战略的重点项目,建成后年发电量约3.8亿千瓦时,可满足12万户家庭用电,年减排二氧化碳约32万吨。面对山地地形复杂、气候多雨多雾等施工挑战,项目部以党建引领生产,成立党员攻坚专班,聚焦土地协调、设备保供、安全质量管控等难点任务,优化施工组织,强化过程监管。当前多项建设任务压茬推进,部分方阵已实现并网带电。下一步将倒排工期、防控冬季风险,全力冲刺全容量并网目标,确保高质量交付。(199字)

工商业光伏并网哪家材料准备全?要备哪些、按什么顺序——一份可对照的备案与验收清单来源:阳光电源 发布时间:2026-11-16 17:37:48

本文围绕工商业光伏项目并网过程中的材料准备问题,系统梳理了从备案到结算的六个关键阶段(备案、接入申请、设计施工、中间检查、并网验收、结算归档),强调材料完整性不在于罗列项目,而在于严格对标属地政务服务平台与供电企业公开的办事指南,明确每类材料的名称、申报主体、办理顺序及责任归属。文章指出地区差异显著,不可套用外地经验,并以阳光电源SG、SH、SBH系列设备为例,说明其在并网认证(如IEC/VDE标准)、防护等级(IP66、C5)、电能质量参数(谐波畸变率<3%)、平台能力(iSolarCloud秒级监控、扫码建站)等方面提供的公开资料,可有效支撑设备侧合规性审查与验收记录留存。最后提出可直接嵌入合同的交付清单模板,突出“依据可查、责任可溯、记录可验”的实操逻辑。(198字)

内蒙古200万千瓦“阿电入乌”区域互济新能源项目全站反送电及首次并网来源:阿拉善高新技术产业开发区 发布时间:2026-11-16 09:22:57

内蒙古首个跨盟市保障性新能源项目——200万千瓦“阿电入乌”区域互济新能源项目,于11月12日实现全站反送电及首次并网。该项目总投资约79.24亿元,建设30万千瓦风电、170万千瓦光伏及30万千瓦/60万千瓦时储能系统,通过储能调节平抑风光出力波动,保障外送电力安全稳定。依托中长期绿电协议,项目每年可向乌海市输送清洁电力41.8亿千瓦时。创新采用“板上发电、板下种植、治沙改土”模式,预计治理修复沙漠8.7万亩,年节约标准煤126万吨、减排二氧化碳380万吨。项目将优化阿拉善与乌海两地能源结构,打通就地消纳与跨区域外送双通道,支撑高耗能产业绿色转型和“双碳”目标落地。(199字)

开工!华能长发6万千瓦光伏项目全面启动建设来源:华能九台电厂 发布时间:2026-11-16 09:18:54

华能长发6万千瓦光伏项目于11月10日在吉林松原市前郭尔罗斯蒙古族自治县正式开工,进入全面建设阶段。作为吉林省自带负荷试点标杆工程,该项目贯彻“以荷定源”开发理念,紧密对接国家新能源就近就地消纳政策,配套负荷覆盖长春重点产业园区及城市轨道交通等民生与产业用电主体,所发电量优先供给对应负荷,有效降低企业用能成本,缓解绿电消纳难题,探索源荷协同新路径。项目投运后,年均可节约标准煤约3万吨,显著减少二氧化碳、二氧化硫等污染物排放,实现生态、社会与经济效益协同提升。面对东北高寒冬季施工挑战,建设方将严控安全、质量与进度,确保项目按期并网,助力吉林省新型电力系统构建和清洁能源基地建设。(199字)

三峡能源江西长胜光伏电站实现全容量并网来源:中国三峡能源 发布时间:2026-11-13 09:28:57

三峡能源江西长胜光伏电站于11月11日实现全容量并网发电,项目位于赣州市宁都县长胜镇,装机容量41.4兆瓦,并配套5兆瓦/10兆瓦时电化学储能系统。作为林光互补示范项目,其采用“板上发电、板下种植”模式,统筹新能源开发与林农经济发展,提升土地综合利用效益。建设过程中,项目克服山地地形破碎、红壤松软、气候多变等困难,强化全过程安全质量管控,落实特殊作业审批、边坡与防雷专项治理及极端天气应对措施;依托党建引领,推动管理团队下沉一线、协同攻坚;对标“四型”团队标准,开展技术研习与廉洁教育。投运后,年均发电约5890万千瓦时,可节约标煤1.78万吨、减排二氧化碳4.84万吨,为赣南革命老区乡村振兴和农村能源革命提供绿色支撑。(199字)

印尼100吉瓦光伏计划面临多重障碍来源:sxcoal 发布时间:2026-11-10 10:49:44

印尼提出三年内建成100吉瓦光伏装机容量的雄心目标,但面临多重现实障碍。截至2026年年中,全国光伏装机仅约1.5吉瓦,与目标差距巨大。核心挑战包括:一是产业生态尚未成熟,需统筹国家电力公司PLN、开发商、承包商、制造商及融资方等多方协同;二是监管体系缺乏确定性与政策连贯性,影响各方参与意愿;三是项目开发周期长,从规划到并网流程复杂,亟需跨部门协调;四是融资难度大,大规模投资依赖项目财务可行性、市场稳定性及公众接受度。为提升融资透明度,气候政策倡议组织(CPI)已推出电力行业融资仪表板,助力识别投资机会与资金动态。(198字)
