屋顶为王下:光伏降低度电成本的设计新思路

来源:发布时间:2017-07-18 09:00:59

根据国家能源局统计,2017年1季度,分布式光伏装机达到2.43GW,相对于2016年同比增长了148%;有机构预测,2017年全年的分布式装机在9GW以上,相对于2016年增长100%以上。分布式光伏项目迎来快速发展期。

地面电站的租金,一般在300~500元/亩之间,折合0.45~0.75元/ m2。而分布式光伏项目的屋顶租金要远高于这一标准。随着分布式光伏项目受市场热捧,优质屋顶越来越难得,屋顶租金越来越贵。部分企业在投标中甚至给出10元/m2的屋顶租金。在此情况下,设计是更多的会追求更高的“单位面积发电量”,或者更低的“度电成本”。本项目将从这两个角度进行讨论。

前提条件

1、项目场址

假设项目位于山东烟台,水平面年总辐射量为1460kWh/m2;

2、项目规模与屋顶租金

项目规模为3MWp,10kV并网,工业混凝土屋顶,年租金为6元/m2;采用60片型号为270Wp的光伏组件。

3、项目电价

如果全额上网,则电价为0.85元/kWh(含税,下同);

如果自发自用、余电上网,则自用部分按照山东10kV的工商业电价0.7489元/kWh九折考虑,为0.674元/kWh;上网部分按照0.3729元/kWh;全部电量考虑0.42元/kWh的国家补贴。

提高单位面积的发电量

1、优化倾角设计

根据当地太阳能资源的分布情况,当固定倾角为32°时,倾斜面接受的辐射量最大;此时,

3MW项目理论占地面积为(仅考虑通道,前后不遮挡)0.0451km2;

若项目系统效率按82%考虑,则项目的年发电量为395.88万kWh;

单位面积的年发电量为87.84kWh/m2。

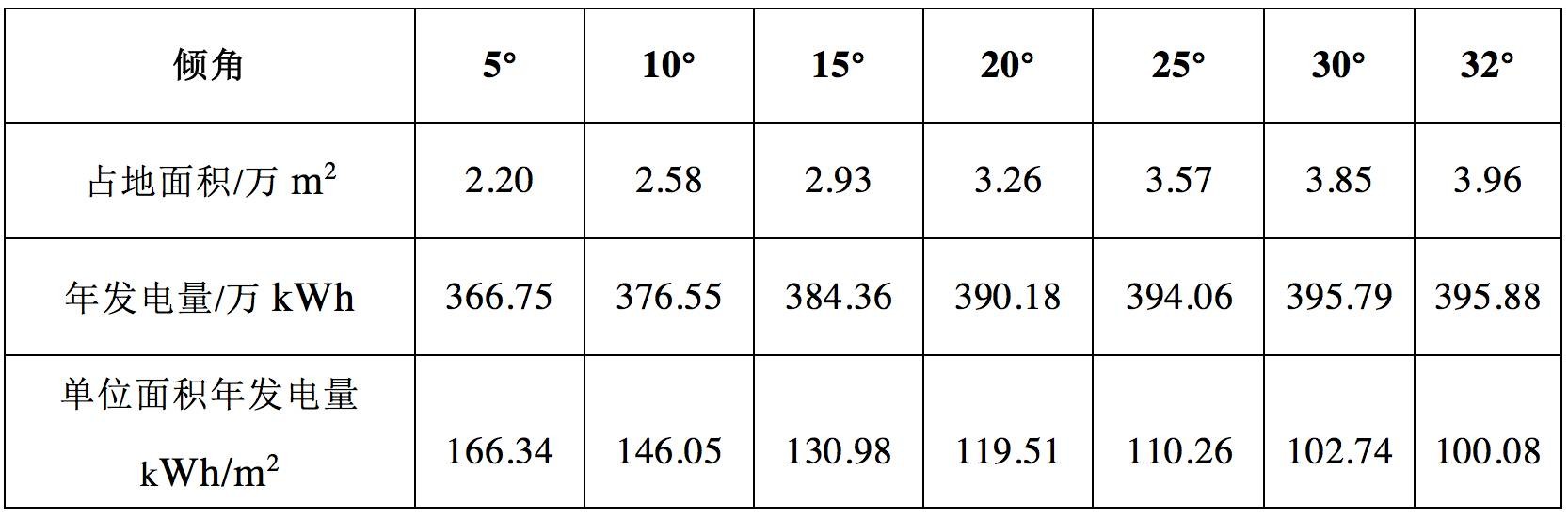

如果倾角降低,将导致发电量降低;然而同时,占地面积将减少。对倾角为5°~32°时,项目单位面积的发电量进行计算,结果如下表。

表1:不同倾角时的单位面积年发电量

从上表可以看出,当方阵倾角降低,前后间距变少,装机密度增加,虽然总发电量减少,但单位面积的发电量越来越大。

相对于最佳倾角32°,倾角为5°时,总发电量降低了7.4%,但单位面积的发电量增加了66.2%。

2、使用高转化效率组件

使用高转化效率组件是提升单位面积发电量最有效的方法。表1中数据时采用270Wp组件为基础进行计算,若采用300Wp的高效组件,则5°~32°时单位面积的发电量如表2所示。

表2:采用高效组件的单位面积发电量

采用270Wp组件和300Wp组件时,单位面积发电量的对比如下表所示。

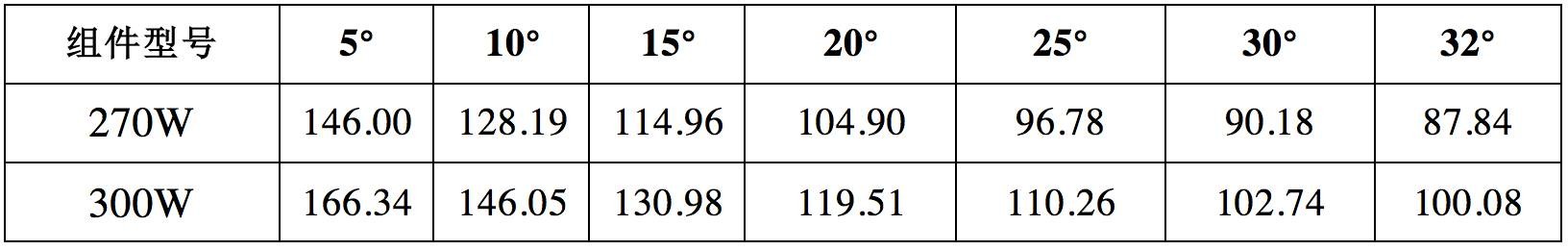

表3:不同型号组件单位面积发电量对比(单位:kWh/m2)

从上图可以看出,高效组件的单位面积产出量高出普通组件高出13.9%。

当倾角为5°时,每平米的年发电量高出20kWh,更加集约的利用了屋顶资源。

降低度电成本分析

单位面积的产出量提高,体现了对有限屋顶的集约化利用;然而,其中一个重要原因是安装量增加,投资密度加大。因此,单位投资产出比更能体现投资的经济性。

无论是倾角降低还是使用高效组件,都会使项目占地面积减少,因此

1)线缆、桥架等长度会减少,相应投资减少;

2)线损会降低,系统效率提高,发电量升高。

然而,由于两项影响较少,下文暂不考虑。

项目投资分初始投资和年运营成本两部分,改变倾角和使用高效组件,会带来两部分的变化,从而改变资金的投入产出比。

1、改变倾角对产出比的影响

由于项目规模不变,因此初始投资不变。

倾角变化的主要影响为非最佳倾角带来发电量降低、减少占到从而节约租金。将两项对比如下表。

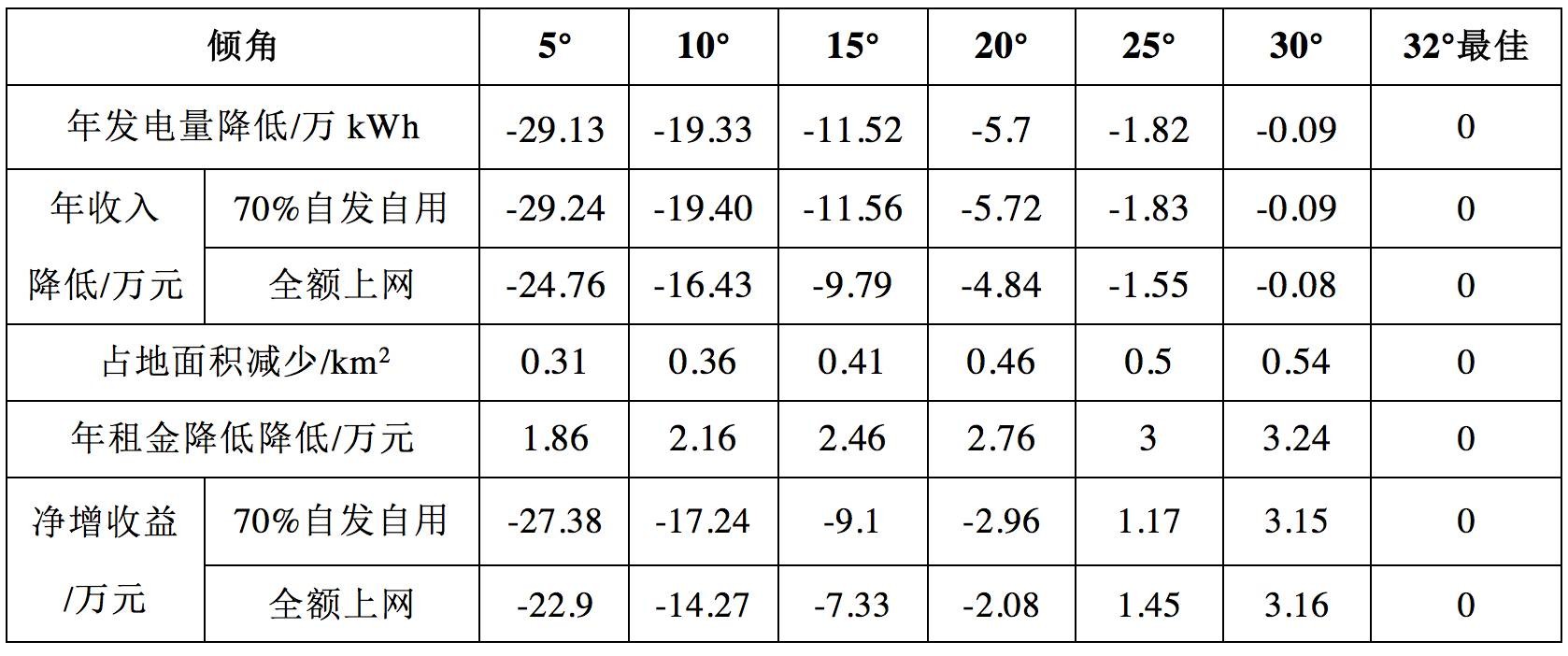

表4:改变倾角对年租金的影响

从上表可以看出,在屋顶租金为6元/m2的情况下,与最佳倾角32°相比,

倾角为5°~20°时,提高单位面积发电量节省的租金,不足以弥补年电费收入的减少,

而25°~30°时,提高单位面积发电量节省的租金,高于年电费收入的减少。

为了寻找技术经济的最佳倾角,对25°~32°时的情况进行详细分析,如下表所示。

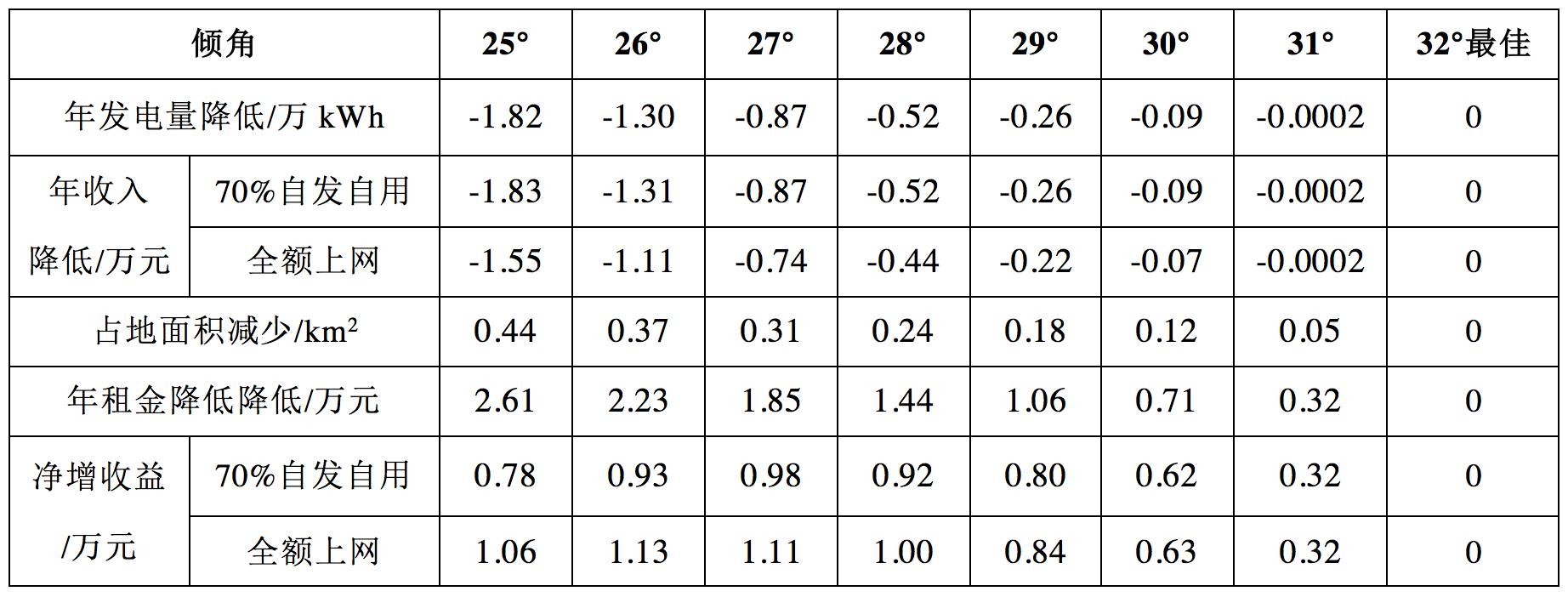

表5:倾角为25°~32°时技术经济分析

从上表可以看出,由于电价不相同,当采用“自发自用、余电上网”模式,电价较高,倾角为27°时项目的度电成本最低;与32°相比,相当于度电成本下降了0.25分。

当采用“全额上网”模式,电价相对较低,倾角为26°时项目的度电成本最低。与32°相比,相当于度电成本下降了0.28分。

可见,在如今屋顶租金高昂的情况下,适当降低安装倾角,减少发电收入,但增加装机容量从而减少屋顶租金,会提高项目的投入产出比,降低度电成本。

下一页>

2、高效组件对产出比的影响

使用高效组件可以带来两方面的影响:

1)组件价格提高、BOS成本降低,导致初始投资变化;

2)发电量不变但租金降低。

3MW的项目采用270Wp组件和300Wp组件的初始投资不相同的部分进行简单对比,如下表所示。

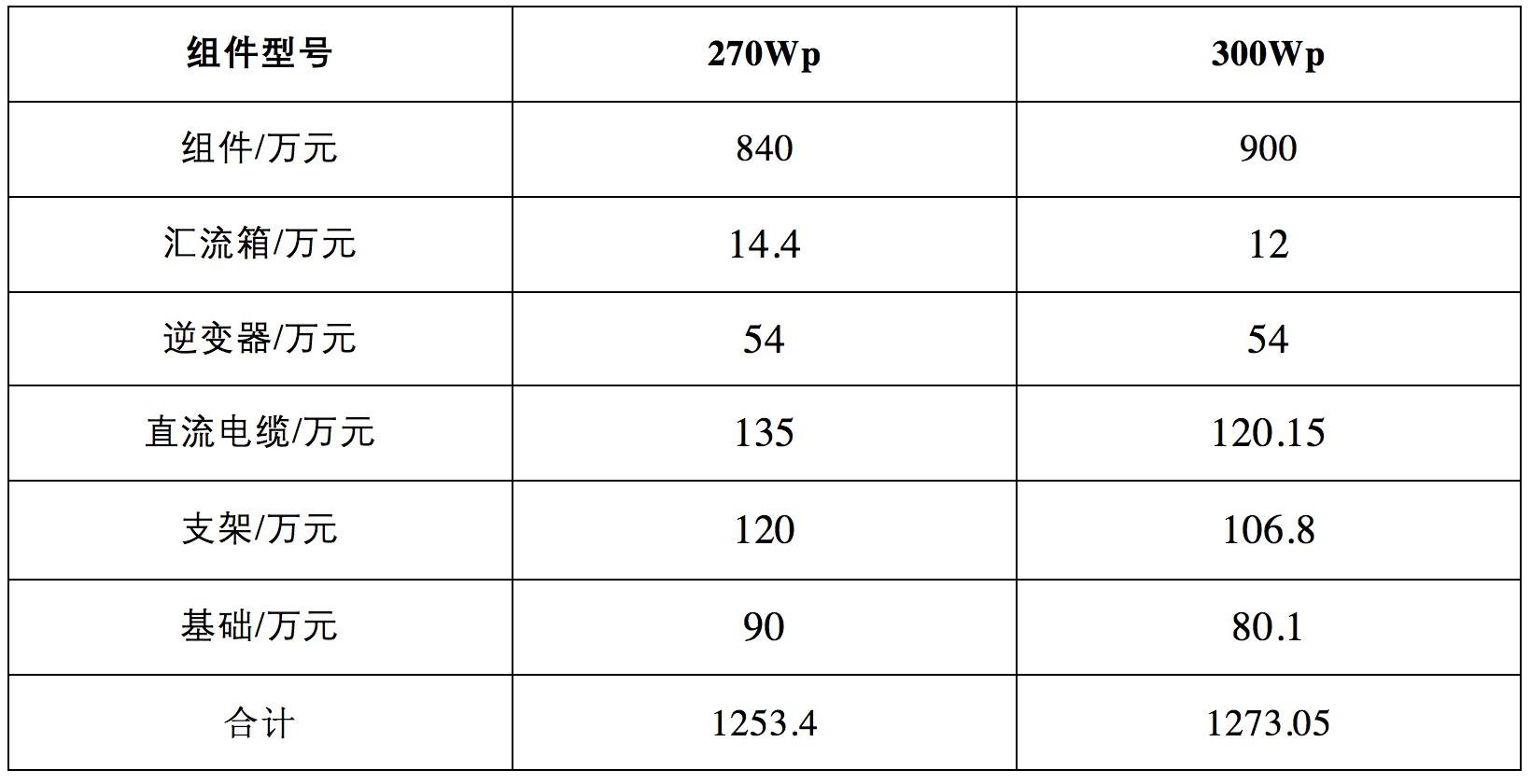

表6:采用不同型号组件初始投资差异

说明:按照目前情况,高效比普通贵0.2元/W考虑。

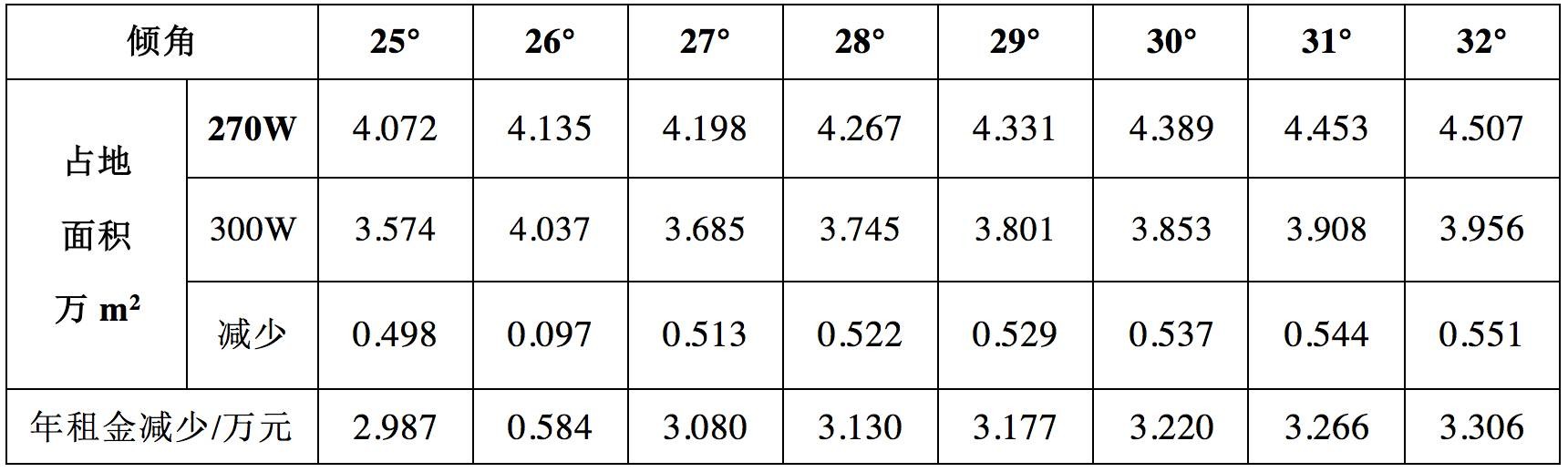

从上表可以看出,高效组件的初始投资仍比普通组件贵19.65万元,折合6.55分/Wp;然而,使用高效组件后,未来的年屋顶租金会大大降低,不同倾角时的年租金差异如下表所示。

表7:采用不同组件的年租金变化

从上表可以看出,当倾角为5°~32°时,使用高效组件,3MWp项目的年租金大约降低2.987~3.306万元,角度越大,租金节省越明显。

按照行业基准收益率8%为折现率考虑,20年租金降低折合初始投资降低29.32~32.46万元。

通过对比可以发现:

3MWp项目使用高效组件虽然初始投资增加了19.65万元,但年屋顶租金可以节省2.987~3.306万元左右,折合初始投资29.32~32.46万元。因此,使用高效组件可以实现20年内减少10~13万的总投资,折合20年平均的度电成本降低了0.11~0.15分。

结论

由于分布式光伏项目投资快速增加,优质屋顶受热捧,租金连年看涨。在此情况下,屋顶租金对项目收益产生较大影响。通过研究发现,在设计上的改进,可以提高项目的经济性。

在本文假设的项目条件下:

倾角为32°时发电量最大,但将倾角降低到26°、27°时度电成本最低,比32°可降低约0.25分。

使用300Wp的高效组件相对于270Wp的普通组件,20年的度电成本可以降低0.11~0.15分。

可见,在目前的屋顶租金水平下,降低方阵倾角,使用高效组件都可以有效提高单位面积的发电量,并能提高资金的投入产出比,降低度电成本。

索比光伏网 https://news.solarbe.com/201707/18/136673.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
光伏上市企业拿到6.46亿元补贴来源:索比光伏网 发布时间:2026-07-17 08:46:21

中节能太阳能于7月16日发布公告称,2026年1—6月,其下属光伏发电项目公司累计收到可再生能源补贴资金6.46亿元,同比增长475.93%;其中,国家层面发放的可再生能源补贴为5.95亿元,同比大幅增长687.46%。该补贴主要面向已纳入可再生能源发电补贴清单的光伏项目,系国家对符合条件的绿色能源项目的政策性支持。公司指出,上述补贴资金的及时回笼显著改善了经营性现金流状况,有助于缓解项目建设与运营中的资金压力,对整体财务健康和持续经营能力产生积极影响。此次补贴规模显著提升,反映出政策支持力度加大及公司存量光伏项目合规性与申报效率的提高。

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。

7家不合格!关于铜仁高新区工商业分布式光伏发电项目招商资格审查合格单位的公示来源:铜仁高新区 发布时间:2026-07-14 09:10:24

本文公示了铜仁高新区工商业分布式光伏发电项目招商资格审查结果,明确7家单位未通过审查。为规范招商准入流程,主办方依据《铜仁高新区工商业分布式光伏发电项目招商二次比选公告》对意向报名单位开展资格审查。公示期为2026年7月10日至13日,期间通过审查的企业须足额缴纳50万元招商比选保证金至指定财政专户;逾期或未足额缴纳者视为自动放弃比选资格。中标企业保证金自动转为项目保证金,未中标企业保证金将于比选结果公示结束后3个工作日内原路径无息退还。公示期内,相关异议须以加盖公章或签名的书面形式提交至铜仁高新区经济发展组,并附有效联系方式。

6.86亿债务化解背后:一座光伏电站的司法重生之路来源:湖南高院 发布时间:2026-07-10 06:31:24

本文介绍了湖南平江县菖蒲塘光伏电站通过破产重整实现司法重生的全过程。该电站曾因管理不善陷入严重经营困境,负债6.86亿元,濒临破产。平江法院于2022年提前介入,经评估认定其具备绿色资产价值与重整可行性,依法受理实质合并重整申请。审理中坚持“公平偿债与盘活绿色资产并重”,依托府院联动机制协调解决税费减免、土地续租等难题;面对灾情,顺势推动技术升级与产能提升;创新采用公开抽签方式遴选战略投资人,并制定“担保债权现金清偿+普通债权留债延期”的差异化清偿方案,将清偿率由30%提升至75%。重整期间保障员工权益、延续生产经营,并深化“板上发电、板下种植”模式,最终实现企业涅槃、债权人获益、地方绿色发展与乡村振兴多维共赢。(199字)

山地光伏电站如何选型设计?破解复杂地形落差的三重难题来源:阳光新能源网 发布时间:2026-07-06 11:20:50

本文探讨了山地光伏电站选型设计的关键挑战与系统性解决方案。面对平价上网背景下优质平地资源日益枯竭的现实,光伏开发加速向山地丘陵等复杂地形转移,但由此引发三大难题:地形高差与坡度多变导致传统二维设计失效、阴影遮挡加剧影响发电效率;支架选型与基础施工受地质和坡度制约,单立柱、双立柱及柔性支架需差异化适配;生态保护要求与重型施工方式存在突出矛盾。文章强调“因地制宜”为设计核心,提出从支架类型、组件精细化排布(结合坡向与逐时立体阴影建模)、轻量化基础形式(如螺旋桩、微型桩)及数智化工具应用(无人机测绘、iSolarSim仿真软件等)多维度协同优化。最后以阳光新能源广西宜州100MW山地项目为例,验证其「魔方」技术平台在选址、设计、施工全链条中的落地成效。(199字)

重庆巫山县发布分布式屋顶光伏发电项目风险告知书来源:巫山县发改委 发布时间:2026-07-03 15:45:53

重庆巫山县发改委于2026年7月2日发布《分布式屋顶光伏发电项目风险告知书》,旨在提醒居民理性参与光伏项目。文中明确指出,此类项目实行告知性备案,仅具程序合法性,不构成政府对质量、收益或安全的担保;项目成败取决于企业资质、技术方案及合同约定。告知书系统梳理了五大风险:虚假宣传误导、房屋结构与施工安全隐患、金融诈骗(如“阴阳合同”和以居民名义融资)、合同争议陷阱(如异地管辖、收益划转失控、过度保管责任)以及售后缺失、收益不符预期、长期合约影响拆迁权益等其他问题,并提出四项实操建议,强调审慎签约、拒绝违规授权、评估房屋承载力及留存书面凭证,切实保障群众合法权益。

澳门拟在新建公共建筑及运动场计划设太阳能发电来源:澳门广播电视台 发布时间:2026-06-16 10:40:17

澳门特区政府正积极推进绿色能源转型,计划在新建公共建筑及运动场馆中安装太阳能光伏发电系统,并于2026年中旬在路氹城建设供轻型与重型车辆使用的超级充电站。后续将依据社会需求和场地条件,在现有或临时公共停车场、街道等增设充换电设施,提升电动车使用便利性。针对国际能源价格波动带来的影响,环保局联合经济及科技发展局、消费者委员会和社会工作局回应议员质询,表示持续关注本地燃油供应与价格稳定,通过跨部门燃料监察小组加强与业界沟通,并推动各类燃油优惠措施,协同推进“油转电”进程。(199字)

晶澳品牌焕新深读:当“稳健者”说出“野心”,AI算力时代的光伏棋局怎么下?来源:索比光伏网 发布时间:2026-06-15 16:35:51

2026年6月2日,晶澳在上海举办品牌焕新发布会,正式确立“一个晶澳”统一品牌架构,由JA SOLAR、JA ESS、JA GREEN、JA CAPITAL四大子品牌构成闭环生态,定位升级为“全球可靠的绿色能源伙伴”。面对AI算力爆发带来的高电力需求,晶澳提出三层差异化竞争力:一是光伏技术持续领先,以28.2% BC电池效率刷新世界纪录;二是储能业务长期深耕,覆盖多场景并即将发布新一代产品;三是以AI驱动的智慧能源系统能力,聚焦与客户共创解决方案。公司正从组件制造商转向光储智一体化服务商,并通过资本协同与全球渠道加速AIDC等新兴场景落地,推动品牌叙事由“卖产品”向“赋能力”跃迁。(199字)

起拍价约1.72亿!河北晋州市光伏发电使用权拍卖来源:石家庄市公共资源交易平台 发布时间:2026-06-11 14:16:34

本文介绍了河北晋州市公共机构屋顶光伏发电使用权的公开拍卖事宜。该标的将于2026年6月17日10时在石家庄市公共资源交易平台以网络电子竞价方式举行,使用期限为25年,起拍价为1.721729亿元,竞买保证金为500万元。竞买人须为境内注册、具备独立民事责任能力的企业,且未被列入“信用中国”及“中国政府采购网”的各类失信名单;不接受联合体报名。参与流程包括:6月16日16时前完成平台用户注册、CA数字证书绑定、网上报名并上传营业执照等资质文件;同日16时前将保证金汇至指定账户;17时前持相关材料到拍卖公司办理竞买手续。公告还明确了预展安排、资料提交要求及联系方式等操作细则。

昆明市生态环境局拟审批《120MW夕阳光伏发电项目一期环境影响报告表》的公示来源:昆明市晋宁区人民政府 发布时间:2026-06-02 17:01:32

昆明市生态环境局拟对《120MW夕阳光伏发电项目一期环境影响报告表》进行审批公示。该项目位于昆明市晋宁区夕阳乡荒山荒地,由国能昆明新能源有限公司建设,总投资约4.29亿元,环保投资335.95万元,新建120MW光伏电站及110kV升压站,不包含送出线路。报告全面分析了施工期与运营期的环境影响:施工期重点管控扬尘、施工废水、噪声及固废,采取洒水抑尘、废水回用、低噪设备、分类处置等措施;运营期聚焦油烟与恶臭控制、生活污水再生利用、变压器油等危废防渗管理、噪声达标排放及固体废物分类处置与风险防控。项目各项环保措施可行,环境影响总体可控。公示期为5个工作日,公众可依法提出意见或申请听证。(199字)

高景太阳能申请光伏组件及其制备方法专利,显著提升了光伏组件在严苛环境下的长期可靠性来源:金融界 发布时间:2026-05-29 17:57:44

青海高景太阳能科技有限公司、广州高景太阳能科技有限公司及高景太阳能股份有限公司联合申请了一项名为“一种光伏组件及其制备方法”的发明专利(公开号CN122121274A,申请日为2026年3月)。该专利聚焦提升光伏组件在高温、高湿等严苛环境下的长期可靠性,核心在于创新性地采用双层级功能涂层结构:前板玻璃侧设含离子捕捉剂的第一涂层,背板玻璃及边框侧设含片状纳米屏障填料的第二涂层,分别从化学捕获和物理阻隔两个维度协同抑制电势诱导衰减(PID)效应。该方案提供了一种高效、低成本的外部防护新路径。文中还简要介绍了三家申请企业的成立时间、所在地、主营业务及知识产权布局概况。
