2017上半年电力数据发布 :光伏装机增量再创记录 弃风量弃风率双降

来源:国家可再生能源中心发布时间:2017-07-17 16:18:55

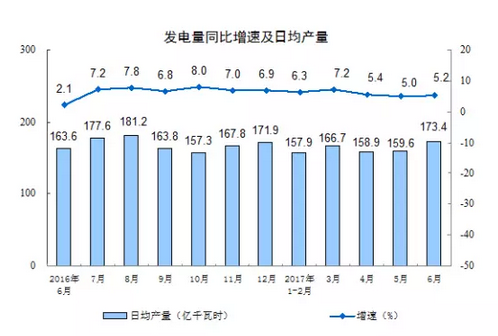

今日,国家统计局发布2017年1-6月份规模以上工业发电量29598亿千瓦时,同比增长6.3%。其中新能源方面,太阳能发电量289亿千瓦时,同比增长最快,达35.1%;风力发电量1327亿千瓦时,同比增长17.9%。


同时,国家可再生能源中心今日发布,预计2017年上半年(1-6月)新增光伏发电装机容量达到24GW。此前,国家能源局相关数据显示,到2016年底,中国累计光伏装机量为77.42GW。那么至此,中国累计光伏装机已经超过100GW,达到101GW的规模。

根据国家可再生能源中心相关重点企业及行业咨询机构数据分析, 2017年上半年风电增速趋缓,新增装机预计在550万千瓦左右。

通过国家可再生能源中心根据相关重点企业及行业咨询机构数据分析不难看出,分布式光伏发电提速,风电继续保持平稳态势将成为2017年下半年的主旋律。

分布式光伏提速

据国家可再生能源中心分析,2017年光伏发电装机的显著特点是分布式光伏提速,光伏电站趋缓。2017年6月份新增装机13GW,其中分布式光伏超过3GW。自2016年630创造半年新增22GW装机以来,6月已成为光伏行业发展风向标。今年的630节点后,中国上半年的新增装机打破了去年同期的记录。

在光伏行业大跃进的影响下,分布式光伏似乎已变成一个不得不追随的趋势。1-6月,光伏电站新增装机1700万千瓦左右,分布式光伏新增700万千瓦,为2016年同期新增规模的近3倍。从新增装机分布上来看,中东部仍然是我国光伏发电热点地区,其中华东地区和华中地区占比超过全国的50%。

根据国家可再生能源中心对主要企业及行业资讯机构相关信息分析,2017年下半年分布式光伏发电仍将保持较快发展,加上新增并网的领跑者基地、光伏扶贫项目,预计全年光伏发电新增装机将超过4000千瓦。

风电增速趋缓

国家可再生能源中心根据相关重点企业及行业咨询机构数据分析, 2017年上半年风电增速趋缓,新增装机预计在550万千瓦左右。6月份新增装机将继续保持在80万千瓦左右,预计风电累计装机将突破1.54亿千瓦。

从各地新增装机情况来看,2017年上半年中东部地区风电建设提速,新增装机主要集中在河南、江西、湖北、江苏、广西五个地区。预计上半年中东部地区新增装机将超过300万千瓦,在全国新增装机占比超过50%。受弃风限电影响和风电投资监测预警机制约束,“三北”地区风电建设增速明显放缓。预计今年上半年宁夏、甘肃等地将无新增装机,山东、河北和青海等地成为“三北”地区新增装机的主力。

2017年上半年弃风电量和弃风率较去年同期出现双降,风电产业发展质量持续提升,预计全国弃风电量较去年同期下降25%左右,弃风率预计较去年同期下降5个百分点。

2017年下半年,风电将继续保持平稳发展态势,预计全年风电新增装机将略高于去年整体水平。此外,2017年风电新增装机地域转移特征明显,东中部和南方地区新增装机总量将首次超过“三北”地区。全国弃风限电范围和规模将有所减缓,全年弃风电量预期不超过450亿千瓦时。

FR:国家可再生能源中心

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

土耳其发布2040能源愿景:光伏装机目标112GW,储能140GWh来源:TaiyangNews 发布时间:2026-11-12 08:47:41

土耳其在COP31前夕发布《国家能源2040》规划,确立以可再生能源为核心的发展路径。该愿景提出,到2040年光伏装机达112GW(较2025年26GW增长超四倍)、风电达63GW(较15GW大幅扩容),风光合计装机达175GW;同步配套建设140GWh储能系统,以提升电网灵活性与可再生能源消纳能力。整体电力总装机将从2025年底的123GW增至2040年的281GW,总投资约1900亿美元,其中可再生能源领域需投资约1000亿美元。届时,可再生能源在电力结构中占比将升至77%,电气化率达36%;用电量预计从365TWh增至680TWh,电动汽车等新兴负荷贡献显著。规划还涵盖年度可再生能源招标、海上风电、小型分布式电站(≤1MW)及核电(目标10GW)等多元路径,并已启动YEKA GES-2026招标,首批785MW项目落地九省,推动清洁电力生产与天然气进口替代。

华银电力:拟斥资2181.99万元投建分布式光伏项目来源:华银电力公告 发布时间:2026-11-05 09:26:31

大唐华银电力拟投资2181.99万元,在湖南湘潭市岳塘区湘潭中环水务三水厂建设5MW分布式光伏项目。该项目依托水厂稳定用电负荷,所发电量优先就地消纳,已取得投资备案及建设指标,建设周期约4个月。经测算,项目全投资税前财务内部收益率达公司既定标准,具备良好盈利性。公司提示了审批滞后、工期延误及政策变动等风险,并提出四项应对措施:优化设计提升发电利用小时数、加强招采与施工管控以降低造价、实施精细化运维压降成本、拓展电力交易与绿电碳交易增加收益。项目旨在加快公司新能源转型、增强长期盈利能力,同时服务地方低碳发展目标。

Masdar签署希腊550兆瓦以上太阳能项目协议并建立绿色数据中心合作来源:indexbox 发布时间:2026-10-27 10:31:57

阿布扎比未来能源公司(Masdar)与希腊达成两项关键合作:一是收购并建设装机容量超550兆瓦的大型太阳能光伏项目,预计2026年底前投运,年发电量可满足逾20万户家庭用电;二是联合Khazna数据中心,共同开发绿色数据中心,整合可再生能源供电与储能解决方案。两项举措旨在响应希腊因人工智能、云服务和数字基础设施扩张而激增的电力需求,支撑其打造欧洲数字中心的战略目标。项目依托Masdar在可再生能源与储能领域的专长,以及Khazna在数据中心运营方面的经验,并通过Terna Energy平台拓展其在东南欧的布局。同时,Masdar计划为该太阳能设施加配电池储能系统,以提升电网稳定性与灵活性。合作亦深化了阿联酋与希腊建交五十余年来在能源、AI及前沿技术等领域的战略伙伴关系。(199字)

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

用电需求和光伏弃电量双双创新高,印度电网限制+储能不足问题加剧来源:TaiyangNews 发布时间:2026-10-22 09:04:47

本文基于印度能源与清洁空气研究中心(CREA)发布的《2026–27财年第二季度印度季度能源快报》,概述了印度电力系统在可再生能源快速发展背景下面临的结构性挑战。2026–27财年二季度,印度用电负荷创历史新高(7月达270GW),光伏装机达168GW、占总装机约30%,发电量同比增39%,单日发电纪录达7.05亿度;但受电网输送能力不足、调度机制不完善及储能严重短缺制约,仅7–8月即弃光14.62亿度、弃风3.73亿度,总弃电量达18.35亿度。截至2026年8月,全国投运电池储能仅9.1GWh,远低于已招标的151GWh;储能对夜间高峰的支撑率不足2%。报告强调,需统筹需求预测、可再生能源出力与储能部署,审慎规划新增火电,避免产能闲置,并指出未来数年需巨额投资(预计超4.79万亿卢比)以满足2031–32财年储能需求。

巴西发布能源规划,2036年分布式光伏装机92GW,电池储能7.2GW来源:TaiyangNews 发布时间:2026-10-21 08:50:58

巴西能源研究局(EPE)与矿产和能源部(MME)联合发布的《十年能源扩展规划(PDE 2036)》草案,提出2027—2036年能源发展路径。规划预计,分布式光伏(含屋顶系统)装机将从2026年的约50GW增至2036年的92GW,其中户用系统达41GW,覆盖1350万用户;同期电池储能装机目标为7.2GW,并配套建设4GW需求响应及2GW抽水蓄能设施,以增强电网灵活性。风能与太阳能发电量届时将占全国总发电量约三分之一,可再生能源整体占比维持在近90%。全社会用电量年均增长3.4%,2036年达979TWh,数据中心用电量将增长十倍。规划期内总投资约3.3万亿雷亚尔,含960亿雷亚尔投向分布式发电,并推动3.19万公里输电线路和99600MVA变电容量扩建。草案正公开征求意见至2026年11月6日。

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

高层“纠偏”,光伏装机能否触底反弹?来源:Mr蒋静的资本圈 发布时间:2026-10-09 08:46:33

本文围绕当前光伏装机增速大幅下滑的严峻形势,分析国家能源局近期召开的可再生能源调度会议所释放的政策转向信号。2026年1—8月,国内光伏新增装机97GW,同比骤降58%,凸显行业发展承压;而“十五五”期间年均需新增约160GW才能达成2030年1700—2000GW的装机目标,进度明显滞后。会议提出四项关键举措:加快推进大型基地建设、健全价格结算与竞价机制以提升项目收益率、疏解消纳瓶颈、清理非技术性开发障碍。文中指出,136号文导致电价市场化后收益率偏低,抑制投资积极性,尤其影响央国企新增项目决策;但7—8月单月装机已现同比增长(28%、50%),显示政策纠偏初见成效,行业或正迎来触底回升拐点。(199字)
