屋顶分布式光伏现场考察看什么?问什么?要什么?

来源:计鹏新能源发布时间:2017-07-05 09:33:50

在大型地面光伏电站标杆电价一降再降的情况下,分布式屋顶光伏项目自2013年8月国家发改委出台对分布式光伏发电项目按照度电补贴0.42元/千瓦时后就一直没有下调,并且各级地方政府还陆续出台了初装补贴、度电补贴等相关政策,导致了分布式屋顶光伏开发如火如荼。屋顶,尤其是集中连片的大面积屋顶成为抢手资源。屋顶现场考察要获取哪些信息,才能够初步判断是否具备开发价值?本文简单从看什么、问什么、要什么三个方面来就说一下。

一、看什么  可用于分布式光伏项目建设的屋顶通常分为彩钢瓦屋顶、混凝土屋顶,瓦面和石材屋顶一般不具备大规模开发的条件。对于所有形式的屋顶首先要从以下几个方面观察(1)拟开发屋顶的建筑周边是否有其他建筑物、构筑

物和树木的遮挡。如果遮挡的阴影范围比较严重,则不具备开发价值。

图1:树木遮挡

(2)屋面的坡度、朝向,南北朝向且坡度较大的屋顶,北向屋面不建议开发。(3)女儿墙的高度,例如在北京地区正南正北的屋顶,东西两侧1m高的女儿墙9:00~15:00遮挡距离约2.7m,南侧1m高的女儿墙9:00~15:00遮

挡距离约2.0m。

图2:女儿墙

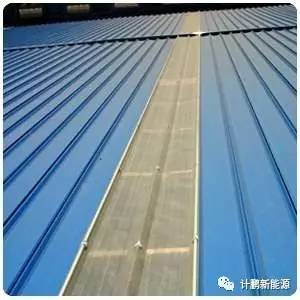

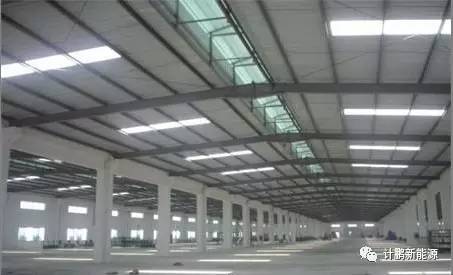

对于彩钢瓦屋面,采光带和通风口是彩钢瓦屋顶最常见的“障碍物”。(1)采光带;大面积的彩钢瓦屋面厂房通常会布置有采光带,光伏组件在铺设时会做避让处理;采光带有的与屋面处于同一水平,PVC材质宽度在

0.6~1.0m,均匀分布于屋面,对于组件铺设影响不大。也有宽度1m以上凸出屋面的设计。

图3-1:采光带1

图3-2:采光带2

图3-3:采光带3

还有的会高出屋面2m以上,宽度也在2m以上,兼具采光通风的作用,会造成较大范围的阴影,十分不利于光伏组件的布置。

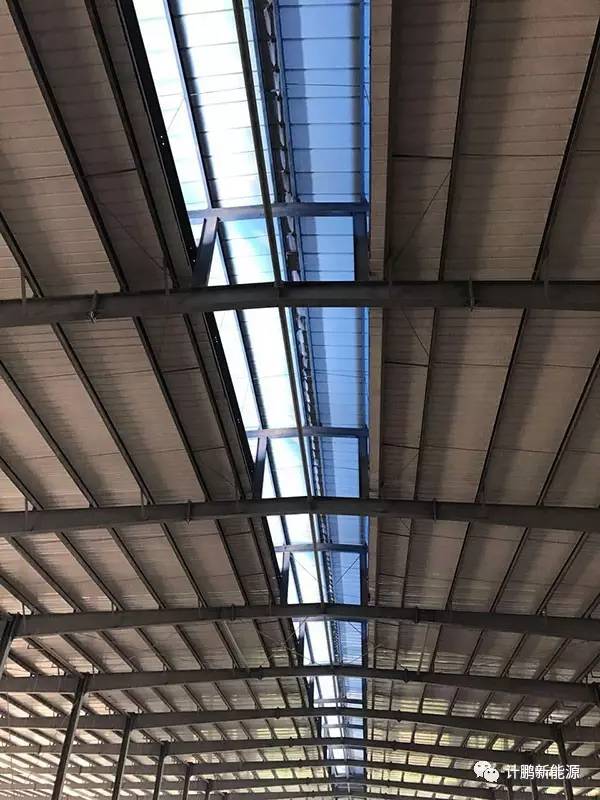

图4:采光通风窗

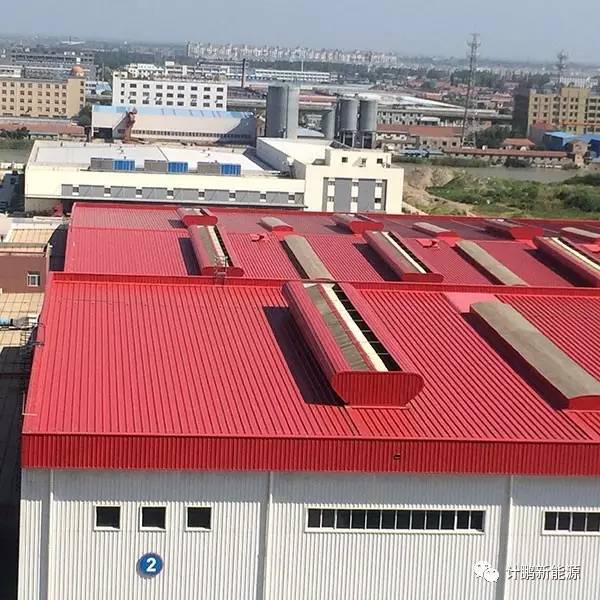

(2)通风口/通风设备;通风口一般沿屋脊设置,高出屋面1.5~2m,宽度也在1.5~2m。

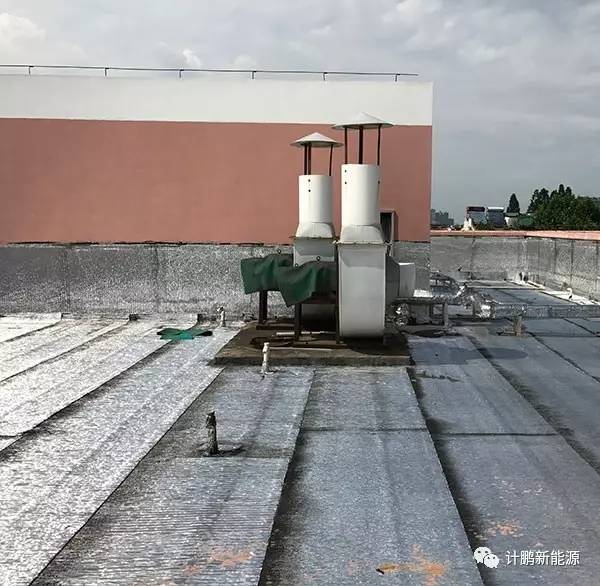

图5:通风口

小型通风机约1.0~1.5见方,均匀分布在屋面。

图6:小型通风机

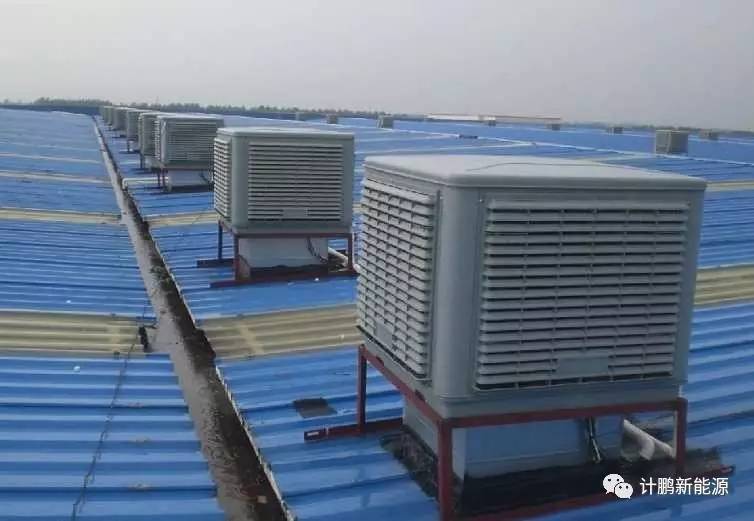

也会有大型的通风降温设备。

图7-1:大型通风降温设备

图7-2:大型通风降温设备

图7-3:大型通风降温设备

几种通风口、通风设备都会造成阴影范围大小不一的遮挡,在估算屋面可利用面积时要予以考虑。

另外,彩钢瓦屋面还要看一下面板的形状,一般有角驰型彩钢瓦、直立锁边型、梯型,其结构形式如下。

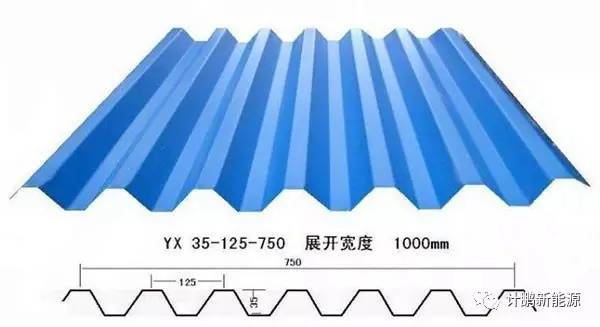

图8-1:角驰型

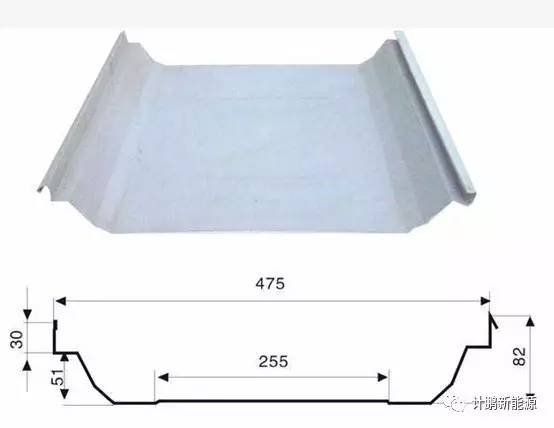

图8-2:直立锁边型

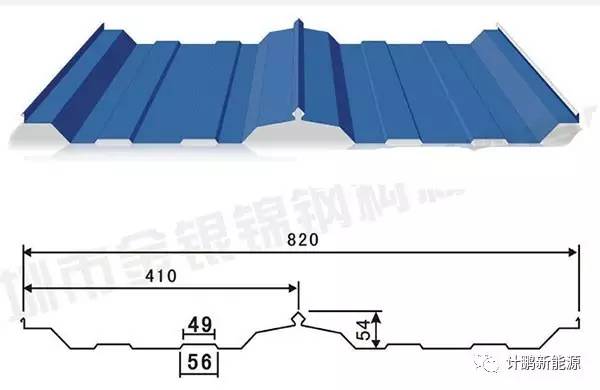

图8-3:梯型

角驰型和直立锁边型彩钢瓦,可以直接采用夹具作,不破坏彩钢瓦的完整性,而梯形彩钢瓦的安装方式会破坏彩钢瓦的整体性,存在漏水隐患,防水工程可能会增加项目的投资。

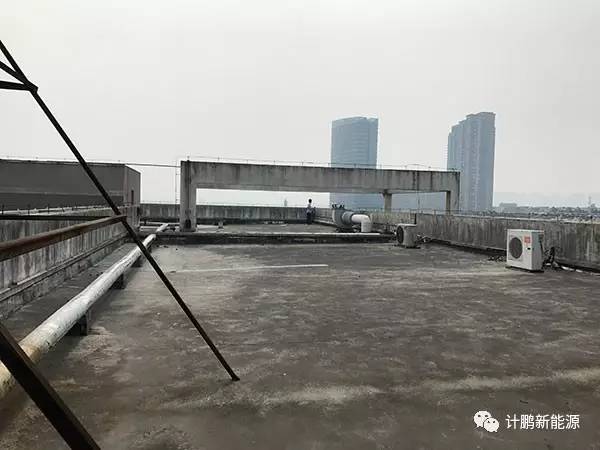

混凝土屋面一般单体建筑面积不会特别大,而不利于光伏组件布置的因素却比较复杂:(1)楼梯间空调间;(2)空调室外机;(3)通讯设备;(4)管道;(5)热水器;(6)异性构造等等,这些都会影响到屋顶实际

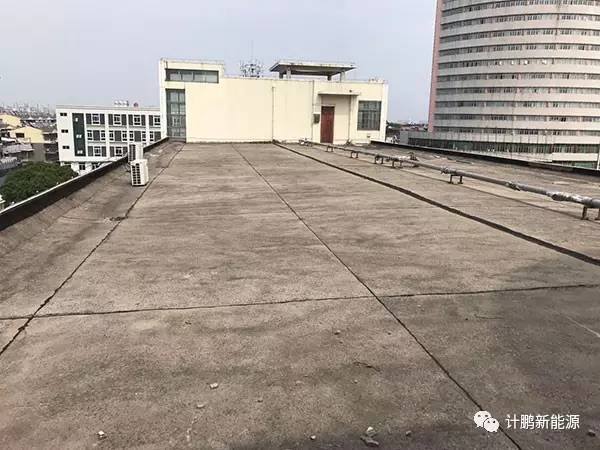

可利用面积。

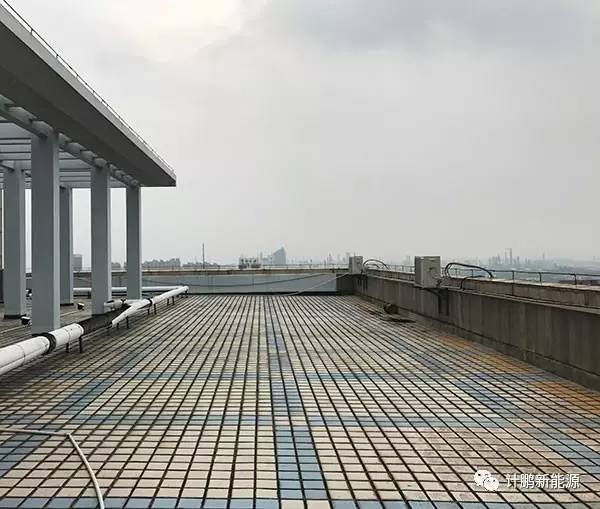

图9:空调间楼梯间、管道

图10:空调室外机、通讯设备、热水器

图11:设备

图12-1:异性构造

图12-2:异性构造

现场考察时可携带测距仪记录下“障碍物”宽度、长度、数量,在估算可利用面积时将占用的面积和产生的阴影范围扣除,以便进行可开发容量的估计。

二、问什么  在现场考察时可以与企业相关人员一方面了解一下建筑屋顶情况,如建筑的产权、建设时间、设计年限,通常彩钢瓦屋面的使用年限是10~15年,如果即将到年限就要慎重考虑。建筑屋顶的承载力情况,彩钢瓦屋顶活荷载

满足设计标准值0.5KN/m2一般就可以铺设光伏组件,混凝土屋顶活荷载满足设计标准值2.0KN/m2一般就可以建设。当然后续还需要进一步进行承载力验算。

另一方面了解企业是否有产权证、土地证、规划证,房产是否有抵押等情况,例如地方建投统一建设的标准化厂房企业租赁的情况,就要明晰权责。再有可以了解一下企业的生产工作时间,用电量情况,以及屋顶租金或

者电价折扣方面的想法等等。

三、要什么  现场考察初步判断具备开发条件,那么可以向企业索要相关图纸,包括建筑屋顶平面图、建筑结构图及建筑设计总说明;配电室总平面布置图、主接线图;以及近一年各月电费结算单;光伏发电时段(早8:30-晚17:30)用电负荷分布情况等等。以上作为下一步设计的基础资料。

FR: 计鹏新能源

索比光伏网 https://news.solarbe.com/201707/05/115855.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
严选全球顶尖伙伴 保障电站长久收益|中正能源以高标准供应链赢得客户信赖!来源:中正能源 发布时间:2026-07-23 16:22:51

本文介绍了中正能源在工商业分布式光伏领域的高质量发展实践。公司以保障客户25年长期收益为核心,坚持严选全球Top5光伏组件(如隆基、爱旭、创维)和逆变器(如华为、阳光电源)品牌,注重设备可靠性与实证性能,例如隆基防积灰组件、华为智能逆变器在东莞中京科技园等项目中显著提升发电效率。同时,中正能源联合央企背景工程方(如苏美达)强化施工质量,并依托自研功率预测技术(误差≤3%)与专业运维体系,提供全周期运营保障。目前已在珠三角落地40余个项目、总装机超60兆瓦,服务华为园区、天虹商场等标杆客户。伴随“双碳”战略深化,公司还将服务延伸至零碳认证、绿证交易等绿色增值服务,助力企业盘活屋顶资源,实现经济与环境双重价值。(198字)

窗口期收紧!安徽征求竞价细则意见,2027 年后工商业分布式光伏无缘机制电价来源:安徽省发展改革委 发布时间:2026-07-23 09:54:00

安徽省发改委就《新能源增量项目机制电价竞价实施细则(修订稿)》公开征求意见,核心是收紧工商业分布式光伏参与机制电价的准入窗口。新规明确:2025年6月1日起全容量并网的新能源项目适用该机制;但自2027年1月1日起投产的一般及大型工商业分布式光伏项目,将被排除在机制电价执行范围之外,不再享受差价平衡政策,须全部电量直接参与市场化交易。机制电价通过年度竞价分配保障电量,按“机制电量×(机制电价-市场均价)”结算,实现收益托底与超额返还。修订还优化了申报、电量管控、履约惩戒等配套规则。意见征集截至2026年8月19日,正式实施后将常态化开展年度竞价。地面电站、风电及户用光伏暂不受此限。(199字)

亮剑澳洲!携手OSW,高景GBC满屏系列亮相路演来源:高景太阳能股份有限公司 发布时间:2026-07-23 09:30:49

高景太阳能携BC满屏组件完成澳洲路演,作为全球唯二量产企业,其一体化纯黑设计、25.0%最高效率、-0.26%/℃超低温度系数及CEC认证,精准适配澳洲高温多尘环境,获渠道商高度关注,加速布局高增长分布式光伏市场。

分布式光伏数智化时代,创维靠什么打通绿电增值“最后一公里”?来源:索比光伏网 发布时间:2026-07-22 16:09:27

本文介绍了创维光伏为应对分布式光伏产业由粗放建设转向长效运营的转型需求,推出的“羲寰能源(InfraCosmos)数字平台”。在“双碳”战略驱动下,分布式光伏规模激增,但分散性导致运维低效、设备协议不互通、储能与碳资产价值难以释放等问题日益突出。为此,该平台以物联网、AI与大数据技术为支撑,构建“天玑”“天璇”“天枢”“天权”四大核心模块:分别实现项目全周期数字化管理、智能故障识别与自动化运维、虚拟电厂级资源聚合与电力交易、以及微电网多能协同与碳资产精细化核算。平台已接入超200万台终端,具备高兼容性、高预测精度与分钟级结算能力,推动分布式光伏从硬件供应商向“全球智慧能量生态构建者”升级,旨在打通绿电增值的“最后一公里”,支撑零碳目标下的产业高质量发展。(199字)

内蒙古康巴什区:2026年分散式风电、分布式光伏发电项目优选来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-07-22 10:02:14

内蒙古康巴什区于2024年7月21日发布2026年分散式风电与分布式光伏发电项目开发主体优选公告,计划在辖区内建设总装机容量9万千瓦的新能源项目,其中分散式风电4万千瓦、分布式光伏5万千瓦。公告明确项目须严格遵循国家及自治区最新政策要求,实行公开竞争性优选,由康巴什区发改委委托第三方机构组织评审,重点考察企业综合实力、技术方案、前期工作进展及多场景融合能力。申报企业须具备独立法人资格,无严重失信记录,且不得存在已获规模但长期未建的情形。项目实施实行全过程管控:分布式光伏须在批复后3个月内完成备案、12个月内投产;分散式风电须6个月内完成核准、18个月内投产。建设须坚持“就近接入、就地消纳”原则,严控场址、规模及投资主体变更,严禁倒卖项目,并鼓励与乡村振兴、零碳园区等融合发展。(199字)

吉林公布分布式光伏2026年3季度接入配电网可开放容量表来源:吉林省能源局 发布时间:2026-07-22 09:51:33

吉林省能源局公布2026年三季度分布式光伏可开放容量表,依据最新国标DL/T 2041-2025测算,面向全社会公开。此举为各地政府、电网企业及投资主体提供精准接入依据,有效期至下次公告发布,标志着分布式光伏并网管理迈向精细化、透明化新阶段。

3.62元/W!湖北武汉16.19MW分布式光伏项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-07-22 09:36:26

本文介绍了湖北武汉青山串场分布式光伏发电项目EPC总承包中标候选人公示情况。该项目由武汉数智能源投资有限公司招标,位于武汉市青山船厂园区,规划建设直流总装机容量约16.199 MWp。公示显示三家中标候选人:第一候选人为京东方能源科技股份有限公司(联合山东省环能设计院),投标报价约5847.8万元,折合单价3.61元/W;第二候选人为陕西中圆建设工程有限公司,报价约5750.7万元,单价3.55元/W;第三候选人为河南省启源电力勘测设计有限公司,报价约5872.2万元,单价3.62元/W。公示内容涵盖各候选单位名称、联合体构成(如适用)、投标金额及折算至每瓦的单价。

工业园区分散屋顶光伏统一规划:数智驱动全局最优来源:咸宁新闻 发布时间:2026-07-21 17:13:06

本文针对工业园区内屋顶分散、结构多样、面积不一等现实难题,提出以“数智评估—全局寻优—场景适配”为核心的分布式光伏统一规划方法论。依托阳光新能源「魔方」技术平台及系列智能工具(如iSolarBP踏勘建模软件、iSolarBP Pro全局优化系统、iSolarTool大型设计软件),实现高效三维建模、高精度发电与经济性评估,并支持多目标(容量最大、成本最低、收益最高)一键式全局寻优,显著提升装机容量(5%–7%)、降低线缆成本(20%以上)及综合建设成本(2–3分/W)。同时,通过iClean(彩钢瓦屋顶)、iBlock(混凝土平顶)、iBuilding(BIPV新建/翻新屋顶)等场景化产品,适配不同屋顶类型与空间形态。该方法已在多个头部企业园区落地验证,累计应用超6.5GW,支撑工商业光伏高质量规模化发展。(198字)

3.42元/W!湖北7.567MW分布式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-07-20 08:55:23

本文介绍了湖北际华三五零九纺织有限公司7.567MW分布式光伏项目EPC中标结果。该项目位于湖北省孝感市汉川市,利用厂区屋顶建设光伏发电系统,总装机容量为7567.36kWp,拟安装11824块640Wp光伏组件,并配套新建一套后台监控系统。项目由武汉数智能源投资有限公司招标,经公示,中标单位为湖北旷轩鼎廓建设工程有限公司与武汉华源电力设计院有限公司组成的联合体,中标价为25883532.34元,折合单价约3.42元/瓦。

2.27元/W!江苏泰州5.796MW分布式光伏发电项目EPC中标结果公示来源:光伏盒子 发布时间:2026-07-20 08:53:57

本文介绍了江苏泰州一处分布式光伏发电项目的EPC总承包中标结果。该项目为大唐扬动股份有限公司5.796MW分布式光伏项目,由大唐泰州热电有限责任公司招标,建设地点位于泰州市姜堰区。经公示,湖南省工业设备安装有限公司中标,中标金额为1321.0458万元,折合单价2.27元/瓦。该价格体现了当前分布式光伏EPC市场的成本水平,也反映出项目在规模、地域及实施条件等方面的综合特征。作为典型的工商业屋顶分布式光伏项目,其建成投运后将有助于提升当地清洁能源消纳能力与企业绿电使用比例。(198字)

湖南东安县发展和改革局关于我县2026年三季度分布式光伏可开放容量的公示来源:东安县发展和改革局 发布时间:2026-07-17 16:02:38

东安县发展和改革局于2026年7月15日公示了该县2026年第三季度分布式光伏可开放容量,核定为0.1357万千瓦。该数据依据湖南省发改委等三部门联合印发的湘发改能源规〔2025〕843号文件,以及永州市发改委关于发布全市当季可开放容量的统一部署制定。测算工作由国网东安供电公司具体实施,并经东安县发改局班子会议审议确认。公示旨在落实上级关于规范分布式光伏管理、有序引导项目开发的要求,保障电网安全与新能源消纳能力相匹配,同时向社会公开透明地提供容量信息,为相关投资主体开展项目前期工作提供依据。
