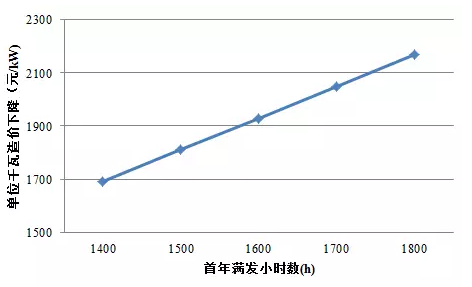

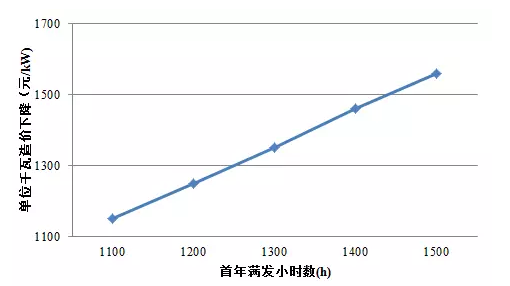

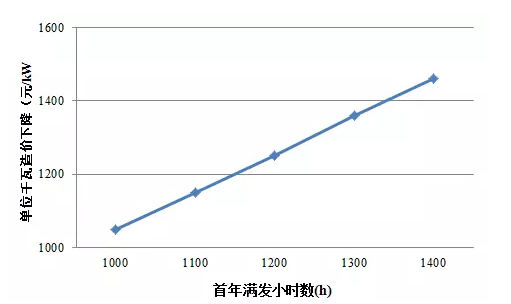

本文通过测算,发现630后投资要下降1~2.2元/W,项目才能获得相同的收益。
一、630前后电价差别
为什么抢630?因为前后电价相差太大。要想获得高电价,要同时满足两个条件
条件一:2016年12月31日备案
条件二:2017年6月30日前并网
上述两个条件是要同时满足,如果2016年12月31日后备案,即使630前并网,也获得不了高电价!
表:630前后电价差异(单位:元/kWh)

从上表可以看出,630后电价下调0.13~0.15元/kWh,下降13.27%~18.75%。如果造价相同,收益肯定会大幅降低。
什么样的项目需要抢?
1)普通地面光伏电站项目
2)全额上网的分布式光伏项目
二、抢630带来的各种问题
抢630将面临以下问题:
1光伏组件价格高目前,由于大量项目集中抢630、但产能无法突然增加的原因,光伏组件出现“一片难求”的局面。在供需失衡的情况下,光伏组件出现逆市上涨的情况。2016年630后的一次大型招标中,组件下降0.8元/W的情况!另大量抢630的企业大呼不值!
由于930的存在,2017年的630后组件肯定不会出现2016年的大幅下降,但肯定会有一定幅度的下降。

2施工成本高由于大量项目集中施工,具备施工能力的队伍有限;且项目要加班加点,业主要支付抢工费用。因此,可以此时的施工成本肯定要高于平时的施工价格。
另外,抢并网肯定会带来“三边工程”,设计变更、设备到货不及时造成窝工、抢工造成的失误等都会造成项目投资的增加。

3施工质量差每次抢并网之后,都是大量的“消缺”工作。
“慢工出细活”,抢出来的工程总是问题不断。因此,项目并网后很长一段时间都要忙于消缺工作。既影响了项目正常的发电量,又增加了项目投资。

三、630值得抢吗?
尽管有上述总总问题,但大家还是前赴后继的抢630,这是为什么?算一个帐就清楚了。
