工商业屋顶业主该如何充分利用免费的屋顶资源

来源:光伏说 网络发布时间:2017-05-25 23:59:59

多重优势明显

说到工商业光伏发电系统和户用的光伏系统类似,它是由组件、支架、汇流箱、配电柜以及并网逆变器等设备组成,其工作原理是在有太阳辐射的条件下,光伏发电系统的太阳能电池组件阵列将太阳能转换输出的电能,经过直流汇流箱集中送入直流配电柜,由并网逆变器逆变成交流电供给建筑自身负载,多余的电量可以并入电网。

这几年光伏发电在国内取得前所未有的发展,屋顶也因此变成一项资源,特别是那些成片的工商业屋顶更是相当珍贵。用户可以利用原有闲置的工厂屋顶安装光伏发电系统,此举可谓是一举多得!既可以减少企业的能源消耗,又充分的利用了闲置的资源,起到了节能减排的作用,同时为企业带来经济效益。

一些生产性企业屋顶少则几千平,多则几万平,在通常的情况下工商业的屋顶是处于闲置状态的,把闲置的屋顶安装光伏发电,可以把原有的固定资产重新盘活,另外企业生产过程中往往是高能耗,加上电费是工业用电,每个月下来电费开销相当庞大。而安装光伏发电后企业可以缓解能耗开销,多余电可以上网出售。从投资角度来看,因为国家扶持以及可以持续运行25年,工商业光伏发电系统被认为是较好的投资方式,一般在7-8年内可以回本。

另外,工商业光伏发电系统可以降低企业的能耗,完成政府规定的节能减排指标。加上不受资源分布地域的限制,利用建筑屋面的优势安全可靠,无噪声,无污染。这也是许多事业单位,中大型企业建设光伏发电的主要原因之一。

工商业光伏发电系统建设周期短,安装时间短,并网接入方便灵活等多重优势明显!

收益如何

从光伏电站角度来说,作为一种新能源,依然有很多人对这个清洁能源不了解,对做这个系统也并不了解,对他的成本和收益也是半信半疑。因此,面对这个问题,给大家来详解一下,工商业太阳能光伏发电及收益到底怎样?

►建设成本主要包含以下因素

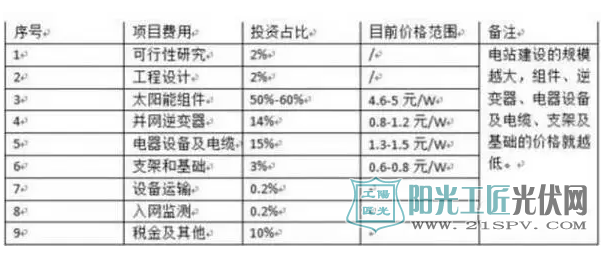

光伏 电站建设成本主要包含以下因素


►实际案例说明


由于在屋顶建设光伏电站,因此土地成本也可省去,通常在湖北省地区,屋顶光伏电站的成本在每瓦6-10元之间。具体价格用户与光伏公司商谈之后决定。

以上是屋顶光伏电站建设需要的成本支出明细。我们以一个实际案例来进一步说明屋顶光伏电站的支出项目明细。一个200KW的工商业屋顶当时建设成本,并网之后实际投资列表分析。

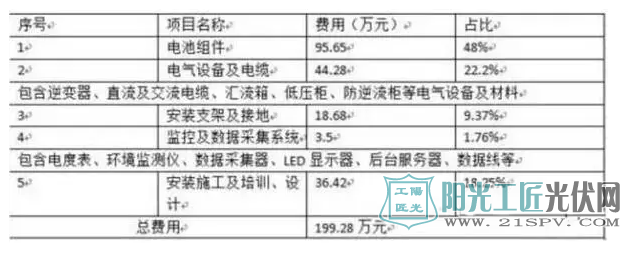

屋顶<a href=光伏电站实际案例说明" />

►经济效益

一个200KW的工商业屋顶,最终价格199.28万元,差不多就是按照10元/瓦的价格来计算。

那么肯定会有人说,这个项目到底划不划算呢?我们来算算经济账。

这个屋顶每天白天8点-17点时段发电,现在用电电价为1.2元,国家补贴0.42元,卖电价格为0.478元。我们假设光伏电站发出来的电,这家企业自用比率为80%,卖电比率为20%。

节约电费:年发电量*自用比率*(国家补贴+电费价格)

卖电收益:年发电量*卖电比率*(国家补贴+上网电价)

计算结果如下节约电费:200000*0.8*(0.42+1.2)=259200元

卖电收益:200000*0.2*(0.42+0.478)=35920元

回收年限:1992800/(259200+35920)=6.7年

6.7年成本回收之后,系统还可以运行13年之久,这13年都是纯收益。而且如果当地有省级补贴或者市级补贴的话,那么回收成本就更快。

从以上的计算可以看出,家用光伏电站对于工商业屋顶来说,经济效益显著,如果当地有补贴政策,那么家用光伏发电还是一门较好的投资项目。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
机制搭台 场景拓展——浙江省整县光伏试点(钱塘区)建设经验来源:浙江省发展改革委 发布时间:2026-11-12 10:13:27

本文介绍了浙江省杭州市钱塘区作为整县屋顶分布式光伏开发试点的建设实践与阶段性成果。在省级统筹部署下,钱塘区以机制创新、资源摸排和流程优化夯实基础,构建“134X”工作体系,形成覆盖工业、地面、机构三类领域的开发格局;通过“光伏+园区、建筑、交通、农旅”四维融合拓展应用场景,建成全省首个超百万千瓦级“渔光互补”集群;依托“优惠企、做实富民、做强产业”三链联动,实现降本增效、村集体增收和绿色产业集聚,已招引绿色能源项目7个、总投资近百亿元。目前全区光伏装机达200万千瓦,支撑两个省级零碳园区创建,为全省整县光伏推广提供了可复制的经验路径。(199字)

关于2026年9月全国新增建档立卡新能源发电(不含户用光伏)项目情况的公告来源:可再生能源信息管理中心 发布时间:2026-11-10 09:42:41

2026年9月,全国新增建档立卡新能源发电项目(不含户用光伏)共3552个,总规模体现结构性特征:其中光伏发电占绝对主体,达3536个,包括集中式项目53个和工商业分布式项目3483个;风电项目15个;生物质发电项目仅1个。所有项目均已完成国家层面的建档立卡登记,纳入可再生能源项目管理体系。风电、集中式光伏及生物质发电项目的详细清单作为附件随公告发布;而数量庞大的工商业分布式光伏项目清单,则统一在国家可再生能源发电项目信息管理平台网站公开查询。该公告由国家能源局于2026年10月27日正式发布,旨在及时反映当月新能源发电项目备案进展,为行业统计与政策实施提供基础数据支撑。(199字)

弘元绿能包头基地 5.62MW屋顶光伏项目顺利并网来源:弘元绿能 发布时间:2026-11-10 09:35:02

弘元绿能包头基地5.62MW屋顶光伏项目并网,首年发电825.8万千瓦时,全部自发自用;盘活5.3万㎡厂房屋顶,高效组件+智能配套,助力零碳工厂建设。叠加徐州、江阴、无锡等多基地光伏实践,打造制造业绿电自给新范式。

中东非光伏的“选型逻辑”正在改写:爱旭ABC为何成为政策高压下的价值解来源:爱旭股份 发布时间:2026-11-10 09:24:38

中东非光伏正从“潜力市场”跃升为全球增量主战场,2025年装机超30GW。高辐照、强政策与严苛环境倒逼选型逻辑升级:从低价竞争转向全生命周期价值竞争。爱旭ABC组件以25%+效率、-0.26%/℃优温系数、强抗沙尘与低衰减,精准破解“降本”与“保发”双重难题,并加速构建20国本地化渠道与标杆项目验证体系。

全球约有 3,000吉瓦的风电、光伏、电池储能装机正在排队等待并网来源:国际能源小数据 发布时间:2026-11-10 09:05:56

国际能源署《Renewables 2026》报告指出,全球约3,000吉瓦的风电、光伏及电池储能(含光储/风储混合)项目正排队等待并网,较上年增长60%,相当于现有全球电力装机总量的三分之一。报告强调,电网接入能力已成为当前能源转型的最大瓶颈,主因包括:新能源项目开发周期短于电网扩容周期;混合项目按最大出力申报导致容量虚高与“占位”现象;以及电网投资回报机制不畅抑制提前建设。欧美正推进改革,如英国按项目成熟度重排队列、美国实行“先备资金、先建先得”。报告警示,并网梗阻若不缓解,将威胁2030年可再生能源目标达成。对中国而言,虽无显性“排队”,但弃风弃光与消纳约束本质相同,凸显电网协同已成为新能源发展的核心制约与关键投资方向。(198字)

阳光下的“屋顶绿洲”——江苏整园光伏开发一线观察来源:新华网 发布时间:2026-11-09 10:09:54

本文聚焦江苏省推进“整园光伏开发”的实践探索。面对制造业大省绿电需求旺盛与企业屋顶资源零散、自建受限的矛盾,江苏出台分布式光伏发展方案,明确到2030年装机达1.2亿千瓦目标。宿迁、镇江、常州等地率先试点:宿迁推行“一园一案”和“双网融合”,已落地19个示范项目;镇江打造“绿色开关站”,实现光伏集中汇集与就近消纳闭环;常州运用AI工具精准识别6000万平方米屋顶资源,提升规划效率。截至8月,江苏光伏总装机突破1亿千瓦,分布式占比超70%。整园开发通过统一规划、集中接入、就地消纳,有效破解重复建设、并网标准不一等问题,推动由“发出绿电”向“用好绿电”转型,助力绿色生产力发展。(199字)

2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

天津:鼓励具备条件的各类园区建设光伏+储能+充电一体化项目来源:天津市发展和改革委员会 发布时间:2026-11-05 09:04:14

本文介绍了《天津市电动汽车充电基础设施高质量发展行动方案(2026—2030年)》的核心内容,旨在系统推进全市充电设施体系化、智能化、绿色化升级。方案提出到2027年和2030年,分别建成超50万台、65万台充电设施,支撑百万级电动汽车充能需求;聚焦“两区三中心”等重点区域优化网络布局,差异化推进城市、乡镇及偏远地区充电覆盖;实施居民社区配建强化、重型货车专用网络建设、光储充一体化示范、车网互动(V2G)应用、大功率充电推广等八大重点行动;同步加强电力配套、数字监管、安全治理与投融资保障,构建覆盖广泛、结构合理、安全高效、绿色低碳的高质量充电基础设施体系,服务天津交通能源绿色低碳转型和“十五五”发展目标。(198字)

扬企在南通开建大型光伏项目来源:扬州日报 发布时间:2026-11-04 10:23:36

扬州洁源新能源公司在南通如皋市启动建设其首个大型域外屋顶集中式光伏项目——百适乐运动科技集团19.9MW光伏发电项目。该项目利用厂区彩钢瓦屋顶,采用顺坡平铺与分体式夹具安装工艺,不破坏原有屋面结构。建成后将实行“全额上网”模式,所发电量经逆变升压至20kV后并入公共电网。项目预计首年发电2635.5万千瓦时,25年平均年发电量达2501万千瓦时;相当于每年节约标准煤约7627.5吨,减排二氧化碳约20363吨、二氧化硫155.1吨、氮氧化物52.53吨,具有显著的节能减排效益,有力支撑区域绿色低碳转型。(199字)

从规模到高质量,光伏电池装备如何突围?来源:索比光伏网 发布时间:2026-11-02 08:57:52

本文介绍了将于2026年11月13日在长沙举办的“光伏电池及制造装备创新生态发展研讨会”的相关安排。会议由国家光伏装备工程技术研究中心主办、中国光伏行业协会支持,旨在响应我国光伏行业从规模扩张转向高质量发展的新阶段需求。当前,国产电池片装备持续升级,推动晶硅电池效率不断提升,但少银化、无银化及提质增效等技术挑战也对装备企业提出更高要求。研讨会将聚焦电池技术趋势、装备与供应链协同创新、产业破局路径等核心议题,汇聚主管部门、企业、科研院所及金融机构代表,促进产学研用深度融合。会议规模预计150—200人,实行提前报名制,强调务实组织与高效交流,以支撑光伏产业技术升级与可持续发展。(198字)

天合开拓者取得对接装置及光伏跟踪器专利,可使次对接端向靠近或远离主对接端的方向移动来源:金融界 发布时间:2026-10-30 13:33:47

天合开拓者光伏支架(江苏常州)有限公司近日获得一项名为“对接装置及其适用的光伏跟踪器”的实用新型专利(授权公告号CN224919601U),该专利聚焦于光伏跟踪器主梁间的机械对接技术。其核心在于设计一种可调节对接装置,用于连接相邻的第一、第二主梁:其中第一主梁的主对接端固定于装置的第一对接部,而第二主梁的次对接端则由带运动机构的第二对接部承托,该机构能驱动次对接端沿轴向靠近或远离主对接端,从而实现安装间隙的动态调节与精准对位。该技术属于光伏主梁安装领域,旨在提升支架装配效率与结构适配性。该公司成立于2019年,专注光伏支架研发制造,目前已累计拥有247项专利。(198字)
