农光互补光伏电站不应忽视的土地费用

来源:智汇光伏发布时间:2017-05-23 09:09:21

随着中东部农光互补电站的大规模建设,“土地费用”在总投资中所占比重越来越大。电站投资商如果按照在西部荒漠戈壁(未利用地)的经验来估算农光互补电站的土地费用,则会此项费用的造成大大低估。

一、土地的相关费用

1一次性缴纳的费用一般包含下列5项费用:

全国工业用地出让最低价、

耕地占用税、

草原植被恢复费、森林植被恢复费(根据地类交其中一种)

水土保持费

新增建设用地有偿使用费

2)每年缴纳的费用:

城镇土地使用税。

二、土地费用的标准

1全国工业用地出让最低价光伏发电属工业项目,工业用地出让最低价标准为60元/平方米,即4万元/亩。

2016年10月,国土部给天津国土局的复函:

对于使用农用地新建光伏发电项目的,包括光伏方阵在内的所有用地均应按建设用地管理!

国土资源部2016年土地核查中第一次把光伏项目用地作为了专项重点核查内容。根据监测情况,要求我国中部某省“凡是2016年被监测到的光伏用地图斑,都必须严格执行国土资规【2015】5号文件,占用农用地的必须按建设用地进行变更”。

《关于支持新产业新业态发展促进大众创业万众创新用地的意见》

(国土资规【2015】5号)

光伏、风力发电等项目使用戈壁、荒漠、荒草地等未利用土地的,对不占压土地、不改变地表形态的用地部分,可按原地类认定,不改变土地用途,在年度土地变更调查时作出标注,用地允许以租赁等方式取得,双方签订好补偿协议,用地报当地县级国土资源部门备案;对项目永久性建筑用地部分,应依法按建设用地办理手续。对建设占用农用地的,所有用地部分均应按建设用地管理。

可见,一般的光伏电站中,综合楼、升压站、硬化路面等都是按照建设用地来操作的;但如果占用农用地,则全面积都要按“建设用地”进行管理。

如果把光伏电站全面积的土地类型变更为建设用地,需要补交“全国工业用地出让费用”。1万kW的电站,大约需要补交1200万元!单位千瓦造价增加1200元/kW,即1.2元/W

2土地使用税土地使用税的征收标准范围较大,一般在0.6~30元之间,具体如下。

(一)大城市1.5元至30元;

(二)中等城市1.2元至24元;

(三)小城市0.9元至18元;

(四)县城、建制镇、工矿区0.6元至12元。

近日,山东省地级市税务局就“光伏电站土地使用税征收问题”向省税务局请示。

太阳能光伏发电清洁便利无污染,但占地面积较大,建议太阳能光伏发电企业土地使用税实行税收优惠。现在地税机关面临着这样一个困境:全额征收该类企业土地使用税,将大大加大企业负担,企业面临关停,将对当地企业发展相当不利,政府意见很大。如果对企业“放水”管理,地税机关将面临渎职刑责。另外,有的光伏发电设备在上面采集光能发电的同时,下面还中只有农作物,而按规定用于种植的土地应予以免税,该如何处理?

光伏企业项目占用农业用地,是否缴纳城镇土地使用税?光伏企业为节约占地成本,大面积处理荒山、鱼塘、牛舍屋顶、甚至农村居民房顶等,在上年用于建设光伏发电板,对于直接租用或占用农业生产用地的,因是占用的土地上方空间,不影响农业生产,建议依据条例第六条第五款直接用于农、林、牧渔、业的生产用于免税。

省税务局回复如下。

一是按照现行规定,光伏发电没有税收优惠政策。

二是应税面积的确认,凡符合财税[2006]56号规定,由光伏发电企业作为实际使用人、缴纳土地使用税的情况下,按照合同约定的土地面积作为应税面积。

三是对目前存在的“农光互补”经营形式,财政部与总局内部沟通的意见是,没有税收优惠政策。


从这份核定书可以看出,该项目的征收标准为:

土地使用税:5元/m2

耕地占用税:21.5元/m2

3耕地占用税农光互补电站占用耕地,应该缴纳耕地占用税。


该费用的征收依据为《中华人民共和国耕地占用税暂行条例》(2008年1月1日起施行),具体收费标注如下表。

耕地是指用于种植农作物的土地;占用林地、牧草地、农田水利用地、养殖水面以及渔业水域滩涂等其他农用地建房或者从事非农业建设的,比照本条例的规定征收耕地占用税。

表 :国内颁布的最新政策


说明:1)经济特区、经济技术开发区和经济发达且人均耕地特别少的地区,适用税额可以适当提高,但是提高的部分最高不得超过当地适用税额的50%。

2)占用基本农田的,适用税额应当在当地适用税额的基础上提高50%。 军事设施、学校、幼儿园、养老院、医院占用耕地免征税。3)铁路线路、公路线路、飞机场跑道、停机坪、港口、航道占用耕地,减按2元/m2。

4森林植被恢复费/草原植被恢复费根据光伏项目所占土地的地类,需要缴纳“森林植被恢复费”或“草原植被恢复费”的一种即可。一般农光互补电站缴纳“耕地占用税”后,不需要再缴纳这项费用。

1)森林植被恢复费

宜林地不低于3元/m2

灌木林地不低于6元/m2,

林地不低于18元/m2,

2)草原植被恢复费

天然牧草地为6元/m2

人工不草地为4元/m2

关于森林植被恢复费/草原植被恢复费的实际征收标准,还要到当地林业主管部门和财政税务具体了解。

真实案例:一地多属性,费用交双份!

辽宁省朝阳市17个电站正在热火朝天赶630的时候,却被当地门介入要求停工,每天面临了数十万的工程窝工损失。背后原因是:这些“问题”地块同时有两种土地属性:林地和草地。

根据辽宁发改委对项目备案的要求,投资商只需要取得县级林业部门土地意见函和辽宁国土厅土地意见函即可。这些被强制停工的电站所占用的地块,在林业部门的资料库中,属于宜林荒山,而在国土部门的资料库中,则属于其他草地,即未利用地。原因是据知情人士透露,在多年前当地为了获得更高的补贴,将部分地块分别申报成了林地和草地,也就是既能获得林地补贴、也能获得草地补贴。

光伏电站投资商已经向林业部门缴纳了“森林植被恢复费”后,当地的畜牧部门随后来征收“草原植被恢复费”。在遭到拒绝后,畜牧部门将这种“违法现象”了省及中央督查小组,并报案认为光伏电站了草原,已经构成犯罪,可上升到刑事案件处理。一位电站的项目公司法人已经接到机关的电话传唤,项目被叫停。

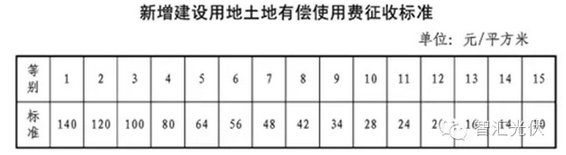

5新增建设用地有偿使用费国家根据新增建设用地所在地区,一共把新增建设用地土地等别划分为15等,具体征收标准从10元每平米至140元每平米不等,具体见下表:


三、农光互补电站的土地费用

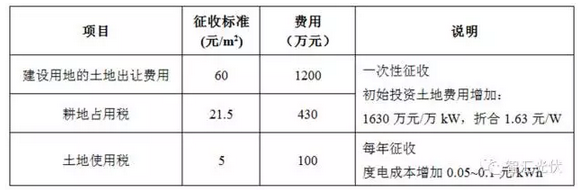

1万kW的农光互补电站,在中东部地区占地约为0.2km2,涉及的土地相关费用包括但不限于:


假设该项目在太阳能资源相对较好的地区,年满发小时数为1300h,1万kW的年发电量为1300万kWh。

仅仅由于土地使用税一项,折合一度电增加0.077元/kWh!!

如果项目在太阳能资源相对较差的地区,年满发小时数为1100h,1万kW的年发电量为1100万kWh,则仅仅由于土地使用税一项,折合一度电增加0.091元/kWh!

FR:智汇光伏


索比光伏网 https://news.solarbe.com/201705/23/113427.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2026年光伏电站投资格局解析:60GW项目拟并网,中石油、大唐、华电领衔来源:光伏們 发布时间:2026-01-15 09:30:23

从当前已经明确的项目清单来看,入围机制电价的集中式光伏项目规模总计约56GW左右,考虑到部分未公开名单的省份,2026年已经可以锁定约60GW的地面光伏新增装机。叠加不纳入机制电价竞争的风光大基地以及沙戈荒基地项目,2026年集中式光伏领域预计仍能保持80~100GW左右的新增装机;如果按照往年集中式与分布式大致保持在1:1的增长比例话,预计2026年全年光伏新增装机可能会落在160~200GW左右。

3.062元/W,天津300MW分布式光伏EPC中标公示来源:智汇光伏 发布时间:2026-01-15 08:44:23

1月14日,滨海新区轻纺城1号路至6号路300兆瓦分布式光伏电站项目EPC总承包中标候选人公示,项目招标人为中谷(天津)新能源有限公司。

广东集中式光伏竞配:总规模6.5GW,全省不再新上地面集中式光伏电站来源:广东省发展改革委 发布时间:2026-01-12 08:31:36

1月9日,广东省发展改革委 广东省自然资源厅 广东省生态环境厅 广东省水利厅发布关于印发《广东省存量地面集中式光伏电站竞争性配置工作方案》的通知,处理已备案且投入资金建设、但未纳入省开发建设清单的地面集中式光伏电站开发建设问题。

300MWp、容配比1.5、2.08亿美元,东南亚最大漂浮光伏电站落地马来来源:海外新能源 发布时间:2026-01-09 10:06:18

近日,由阿联酋阿布扎比未来能源公司(Masdar)牵头,联合马来西亚本土企业Citaglobal与Tiza Global组成的联合体,成功与马来西亚国家电力公司Tenaga Nasional Berhad签署了一份为期21年的购电协议。这标志着位于彭亨州切雷赫(Chereh)水坝、总投资额超过8.5亿马来西亚林吉特(约合2.08亿美元)的大型漂浮式太阳能光伏项目进入了实质性的开发建设阶段,一个清洁能源新地标即将诞生。

680万美元预付款打水漂,美国一光伏项目永久搁浅来源:全球光伏 发布时间:2026-01-08 14:53:58

一份未获许可的光伏项目合同,不仅让一座规划中的100MW光伏电站永久搁浅,更直接终结了一位地方大员的政治生涯,并引发持续数年的刑事追查。

海泰课堂 | 寒冬天气,如何保障光伏电站的安全?来源:海泰新能 发布时间:2026-01-08 11:23:37

海泰课堂|寒冬天气,如何保障光伏电站的安全?

史陶比尔x风行电力 | 携手共筑工商业光伏电站安全的新标杆来源:索比光伏网 发布时间:2026-01-08 10:01:01

来源/史陶比尔STAUBLI

中节能太阳能公司贵州福泉200MW农业光伏电站项目全容量并网来源:中节能太阳能 发布时间:2026-01-07 10:11:58

近日,太阳能公司贵州省福泉市道坪镇200MW农业光伏电站项目全容量并网,标志着该项目即将迈入全面投运新阶段。2025年,项目团队围绕B标段143MW建设任务,优化施工方案,采取分段并行作业、轻型机械运输、模块化安装及“日调度、周闭环”复盘等精益管理举措,高质量完成全部光伏区与配套工程建设,实现全年任务圆满交付,为区域清洁能源发展树立了高效建设的新标杆。

申通地铁:光伏电站累计规模达67.3MW来源:卡片光伏 发布时间:2026-01-06 16:23:39

1月5日,申通地铁发布关于全资子公司投建光伏项目顺利并网的公告。公告显示,截至2025年底,上海申通地铁股份有限公司全资子公司上海地铁新能源有限公司于2025年度投建的4.9兆瓦分布式光伏项目已全部并网发电,共涉及上海地铁4号线蒲汇塘,5号线莘庄,11号线赛车场,13号线北翟路,17号线朱家角等5个基地,上述项目预计未来年均发电量约520万kWh,减排二氧化碳约0.22万吨,节约标煤约0.15万吨。随着2025年度新建光伏项目的顺利并网,新能源公司实际经营管理的光伏电站规模将累计达约67.3兆瓦,未来年均发电量约占上海地铁轨道交通路网用电总量的2.5%。

重庆市首个高等院校屋顶建设的分布式光伏电站并网来源:华电重庆 发布时间:2026-01-06 08:49:31

2025年12月31日,华电重庆文理学院屋顶分布式光伏项目全容量并网发电。

突破 更全面 | 410MW!晶澳DeepBlue 5.0将助力韩国最大地面光伏电站来源:晶澳科技 发布时间:2026-01-05 17:10:09

近日,晶澳科技成功签署韩国最大规模地面电站项目——海南北一日用太阳能发电项目(해남 북일 태양광 발전사업)的独家供货协议。该项目是韩国政府推进碳中和战略的重点举措,涵盖8个电站子项目,分布于海南郡北日面及康津郡新川面,总容量达410MW,全部采用DeepBlue 5.0组件,目前所有子项目发电事业许可均已全部完成。

新闻排行榜
本周
本月
