“绿能宝”兑付危机:多方追款中

来源:发布时间:2017-05-17 11:18:59

正在试水中的网上融资租赁模式还没满3年,如今就触礁了。引领这股风潮的绿能宝近期爆发了租金兑付逾期问题,数千投资者希望能快速解决以便保住自己的本金。

记者获悉,自4月17日该事件出现以来,绿能宝的逾期问题已被警方关注并介入,公司也承诺2.2亿元租金将会在180天内完成所有兑付。因此如果按照上述承诺,资金偿付的具体时间为今年11月前。目前,绿能宝正在催款、变卖资产及向政府相关部门求援,预计5月底首先到位第一笔资金800万元。

涉及2.2亿元投资人资金

绿能宝是一个融资租赁平台,实体为江苏绿能宝融资租赁有限公司(下称“绿能宝公司”)、上海美桔网络科技有限公司,属于上市公司SPI旗下。近期该公司称,因光伏补贴延迟等原因,致使目前平台的提现出现逾期现象,投资人不能按期兑付提现金额。

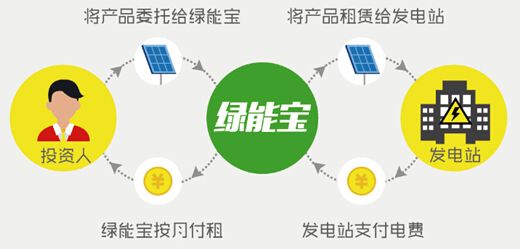

SPI相关负责人曾透露,以该公司推出的一款“美桔1号-绿能宝”为例:普通大众(即投资人)可通过SPI的互联网购买该款产品,最低投资额为1000元。而这1000元现金其实对应了实物“光伏电池板”。随后,这些钱由绿能宝公司来操作,并将买好的电池板再租给河北巨鹿的一家太阳能发电项目,用于后者建设电站。除此之外,据记者了解,除了购买电池板等方式之外,部分绿能宝融资资金的去向实际是光伏电站项目的前期建设资金。

SPI上述人士也对记者透露,截至目前,该平台逾期的支付租金为2.222亿元(包括2.2亿元本金和77.76万元利息),涉及5746人。“接下来的时间内,我们有信心于短期内通过第三方介入、具备短期偿还能力的项目款项催收事宜来(偿付逾期资金)。”绿能宝公开表示。

据公开资料及绿能宝方面对记者的解释来看,目前其涉及了以下几部分的融资:第一,融资租赁平台逾期的线上平台项目,总额为4.29亿元。第二,已进入司法诉讼程序、通过法律手段正在追讨的EPC及线下项目欠款,总额为3.865亿元。第三,线上平台承租人逾期未支付的正常租金、正常售后回租的到期及逾期项目,涉及资金3085万元,而平台逾期支付的租金为2.22亿元。“简单来说,绿能宝拖欠投资人的资金是2亿多,”前述SPI相关人士表示。而绿能宝也称,其平台承租方的资产总额大于投资人的租金总额,因此逾期租金收益的兑付是有信心的,公司不会让投资人收益受到损失。

绿能宝承诺投资人,将在180天内向投资人兑付。不过,因款项催收、项目融资、项目销售及逾期项目起诉等事宜需要一定时间,从5月中旬开始暂不能按T+30的形式启动兑付,公司会根据项目回笼资金的具体情况尽快实现兑付。5月份企业预计回笼的资金共计三笔,金额分别为800万、200万、500万,金额合计1500万。6月份回笼资金将达4200万左右。

多方追款中

绿能宝称,目前追回欠款的方式有以下三种:催收对方欠款、变卖电站项目、向相关部门申请过桥贷款等。

“新余润峰能源有限公司所欠的200万尚未到账。前期已到账资金绝大部分用于部分线上租金的支付,极小部分用于公司日常运营。4月10日和5月11日的两笔资金(润峰公司)没有履行,预计在5月20日前后到账。其他回笼资金500万元则会由公司管理层安排一笔现金用于兑付。”绿能宝表示。记者在采访新余润峰公司相关人士时,其对于欠款一事说得十分模糊,不愿正面回应。


此外,与绿能宝相关的特茵不织布、土石方、佛山科舟新能源、寻乌、阿拉善智伟、牛牛充电桩、绿能租车、内蒙古祺通、寿光上口项目、菜央子项目共10个项目均已进入法律程序,催收款项合计金额7162万元。而恒基伟业中卫二期30MW项目的EPC工程款,已获诉讼法院判决约5500万,收款进入执行阶段。

截至2017年5月12日,绿能宝公司法务部门所进行的案件中,尚在诉讼的为9起,拟诉讼的为10起。一位山东地区的电站项目负责人在接受记者采访时表示,该事件已引起警方注意且也介入了。目前该负责人所管理的电站已并网,“我们从项目洽谈到建成花了几年时间,主要还是资金和其他复杂原因(拖延的),当然国家补贴拖延也是一方面。”

通常情况下,一个电站建成后就会获得电费收入,但如果建设时间从几个月拉长到几年,那么前期沉淀的资金就可能会被拖延,以至于短期内无法收回。

而就出售电站换取资金一事,该公司称正在处置个别电站资产,因商业洽谈原因还不能确认可获资金总额。

“由于光伏产业资金需求量大,周期长,一直面临着融资难的问题,想通过政策性银行或商业银行贷款等渠道融资更是难上加难。目前我公司已向苏州工业园区相关部门领导提出了希望获得银行过桥贷款的期望,并承诺提供具有说服力的债权作为抵押。公司的央企股东与合作伙伴也在积极帮助公司安排项目融资。”绿能宝如此表示。

光伏补贴拖延

此次绿能宝出现的兑付延期问题,公司称主要原因是国家补贴延迟所致。

本报曾报道过,国家对光伏项目的补贴额存在一定缺口,部分光伏电站项目并网后,补贴不到位加上本身资金偿付有问题等多重原因,导致前期建设期的资金难以支付。而绿能宝的操作方式,恰恰是要依靠这些电站的建设期资金返还,来实现对投资者的租金承诺。

目前国家补贴滞后的最主要原因,是可再生能源发展基金的资金缺口所致。国家发改委、能源局、财政部等相关部门正在从增加收入和减少支出两方面梳理此问题,一方面可再生能源电价附加已从最初的每度电2厘经多次上调至目前的每度电1.9分;另一方面,逐步降低可再生能源发电项目的上网电价。

那么,电站从实际操作中该如何拿到这笔补贴?原来,这笔资金是随电费征收并由电网公司上缴至国家财政部所管理的可再生能源发展基金,再用于支付新能源发电项目。

财政部根据各省新能源发电项目的实际发电量将补贴款下发至省级电网公司,再由省级电网公司下发至各新能源项目。实际的补贴额,则根据每度电的补贴额乘以累计上网电量来计算,而如果项目未能并网或者由于天气和限电等原因难以达成预期电量,那么补贴额也就无从谈起。

目前绿能宝的这一逾期兑付事件可能还不仅仅是补贴问题,从已经披露的情况看,公司在同一段时间内出现了多起电站的资金难题。一位不愿透露姓名的绿能宝前员工分析称,首先,绿能宝前期上马的电站项目不少,兑付也较正常,但后期通过融资租赁所产生的资金不足,出现了“剪刀差”问题。第二,部分电站长期拖欠已是不争的事实,一旦进入借钱循环模式,作为中间方的绿能宝就被夹在其中。

光伏亿家副总裁马弋葳则对记者表示,类似绿能宝这样的融资租赁业务本身就有方案设计的缺陷:电站是一种通过长期电费收入来支持其盈利的项目。而融资租赁的回款期太短了,有的甚至是几个月,因此无论谁来操作,方案执行过程中都可能出现资金兑付难题。光伏电站融资难确实是现实,但要采取这类方式建电站的话,就要想办法来避免租金逾期的现象。

索比光伏网 https://news.solarbe.com/201705/17/140761.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
协合运维打造内蒙古首个公共机构能源托管项目,综合能效提升40%来源:协和运维 发布时间:2025-07-11 09:36:44

位于呼市核心区的政务综合体,正经历一场脱胎换骨的绿色蜕变。 作为协合运维旗下协合新源(北京协合新源科技发展有限公司)实施的自治区首个公共机构能源托管项目,这座4.3万㎡的政务综合体通过能源系统建设、节能改造和智慧能源管理平台的部署,将实现主楼全年零碳运行。

赞比亚总统希奇莱马来了!晶澳DeepBlue 4.0 Pro全容量供货该国最大项目来源:晶澳科技 JA Solar 发布时间:2025-07-10 15:13:39

在赞比亚凯布韦,非洲炽热阳光照耀下,一座承载着当地能源希望的百兆瓦级光伏电站正式并网发电!近日,由中国电建承建、全部采用晶澳科技DeepBlue 4.0 Pro光伏组件的赞比亚凯布韦100MW光伏项目举行盛大并网仪式。赞比亚总统哈凯恩德·希奇莱马(Hakainde Hichilema)亲临现场揭牌剪彩,盛赞该项目为“赞比亚迈向1000MW光伏目标的关键里程碑”。

反季增长!屋顶太阳能价格飙升,澳太阳能发电量同比增16%来源:PV光圈见闻 发布时间:2025-07-10 11:39:07

​尽管冬季来临,澳大利亚整体太阳能发电量降至全年最低水平,但该国国家电力市场(NEM)中的大型地面电站光伏和屋顶太阳能光伏发电量仍实现了同比增长。

深度 | 政策机遇与实践挑战并存 绿电直连探路前行来源:电联新媒 发布时间:2025-07-10 09:36:09

近日,国家发改委、国家能源局联合出台《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号,以下简称“650号文”)。650号文试图在电网的“主干道”供电之外,给与市场主体一个新的绿电采购选项:以用户为中心,开辟一条点对点的“专属通道”,允许新能源电站通过专用线路,直接供给特定的用电企业,使企业能够拥有一套“量身定制”的绿电供应方案。

TCL Solar携手AU Solar与Madina Solar 共拓巴基斯坦太阳能市场新蓝图来源:环晟光伏 发布时间:2025-07-08 11:55:21

近日,为加速巴基斯坦可再生能源发展进程, TCL Solar与巴基斯坦知名太阳能企业AU Solar Solution Pvt. Ltd.及Madina Solar Pvt. Ltd.达成重要战略合作。两家企业分别与TCL Solar 举行签约仪式,正式确立合作伙伴关系。根据协议,AU Solar和Madina Solar将作为TCL Solar在巴基斯坦的官方授权经销商,计划在2025年分别为当地市场提供150兆瓦和100兆瓦的高效太阳能组件。

英国加速清洁能源转型来源:中国能源报 发布时间:2025-07-08 09:11:08

近期,英国能源供应商OVO发布了一个气候转型计划并表示,如果不改变政策,将阻碍英国实现净零目标的进程。“我们计划在未来几年内呼吁政府进行适当改革。”除了成本和经济激励之外,OVO发布的计划还呼吁加强行业合作,以增加英国的热泵安装。

德国光伏装机突破107.5GW来源:索比光伏网 发布时间:2025-07-07 16:12:29

7月5日,德国太阳能工业协会(BSW-Solar)发布数据显示,该国光伏累计装机容量已达107.5GW,覆盖屋顶、阳台及露天场地等多元场景,标志着德国在2030年实现215GW目标中正式跨越半程节点。

全部采用异质结组件!关于《中广核阜阳市颍东区杨楼孜镇110MW光伏项目环境影响报告表》审批前公示来源:阜阳市生态环境局 发布时间:2025-07-07 09:17:56

根据建设项目环境影响评价审批有关规定,经审查,我局拟对《中广核新能源阜阳有限公司中广核阜阳市颍东区杨楼孜镇110MW光伏项目环境影响报告表》作出审批意见。为保证审批的严肃性、公正性和公众知情权,现将该项目环评文件基本情况予以公示,公示期为5天。如有意见,请于公示期内将书面意见反馈至市政务服务中心生态环境局窗口处。

科学视角下的安全解析:光伏发电阳光棚对人体是否有危害?来源:索比光伏网 发布时间:2025-07-05 14:16:33

在"双碳"目标推动下,中国分布式光伏装机量持续攀升。截至2025年6月,全国屋顶光伏累计装机突破200GW,其中光伏发电阳光棚作为"光伏+"模式的典型应用,正以年均30%的增速进入千家万户。然而,随着光伏棚在城乡屋顶的普及,关于"电磁辐射致癌""光污染伤眼"等争议也甚嚣尘上。小编将从电磁安全、结构安全、环境健康三个维度,结合权威机构检测数据与典型案例,揭示光伏阳光棚的真实“安全边界”。

光伏发电:绿色能源背后的安全真相大揭秘来源:索比光伏网 发布时间:2025-07-03 18:02:13

在环保理念日益深入人心的当下,光伏发电作为一种清洁、可持续的能源形式,正逐步融入人们的日常生活,并在世界各地得到大规模应用。然而,关于光伏发电是否会对人体造成危害、是否存在辐射风险等问题,仍有一部分人心存疑虑。就让小编带您更全面地认识光伏发电。

英国发布太阳能战略新规划:阳台光伏系统即将合法化来源:索比光伏网 发布时间:2025-07-02 14:27:56

英国政府近日公布最新太阳能战略规划,宣布将放宽对"阳台光伏系统"的安装限制,允许公寓及租房群体通过即插即用型太阳能设备降低电费支出。此举被视为英国实现2030年太阳能装机容量增长三倍目标的关键一步,标志着该国清洁能源政策向更包容、更灵活的方向转型。
