辽宁省普通光伏电站项目建设进展信息 共4.3GW备案光伏项目

来源:发布时间:2017-04-24 11:17:59

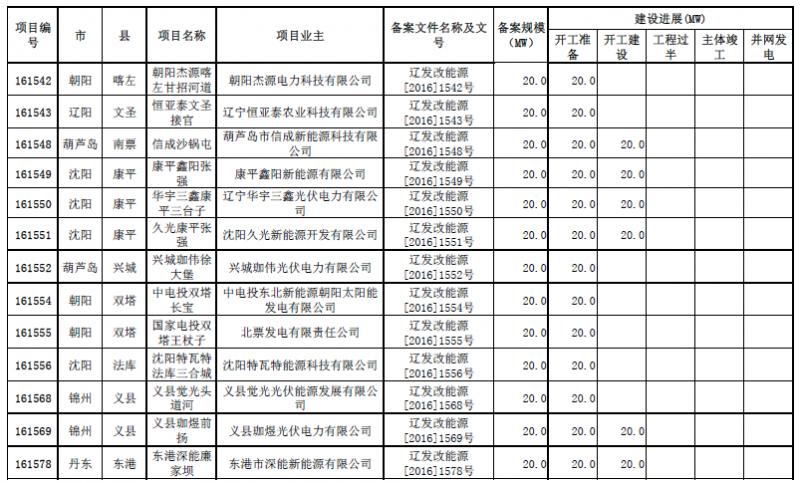

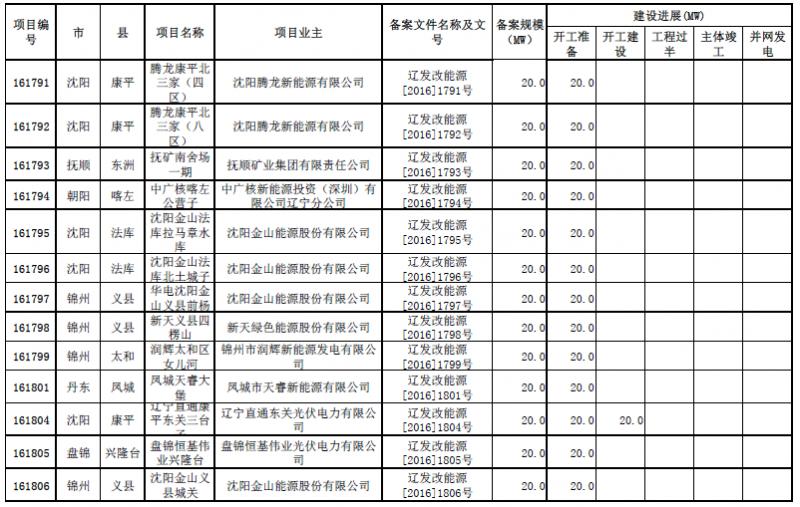

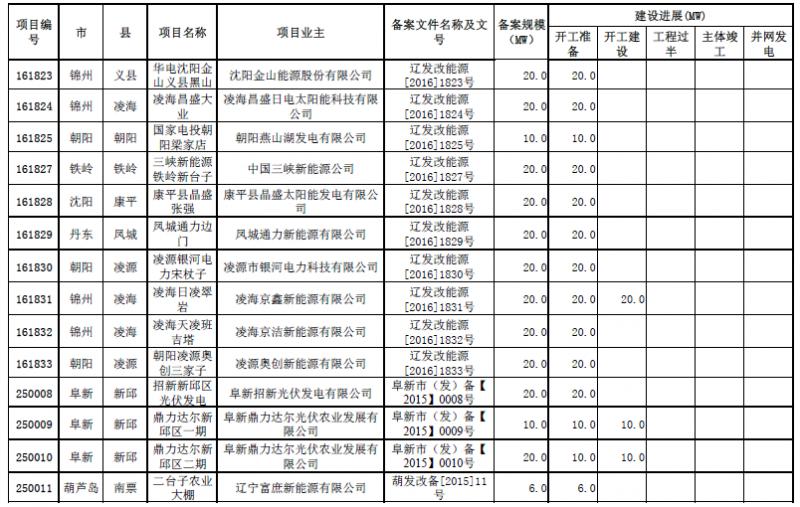

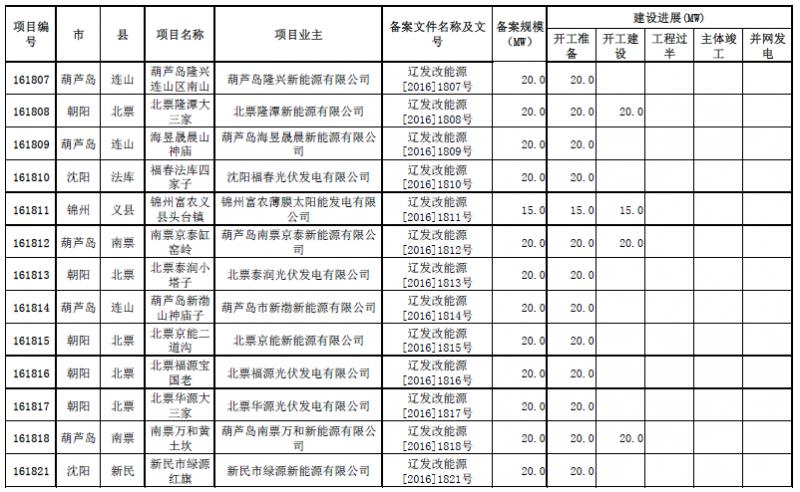

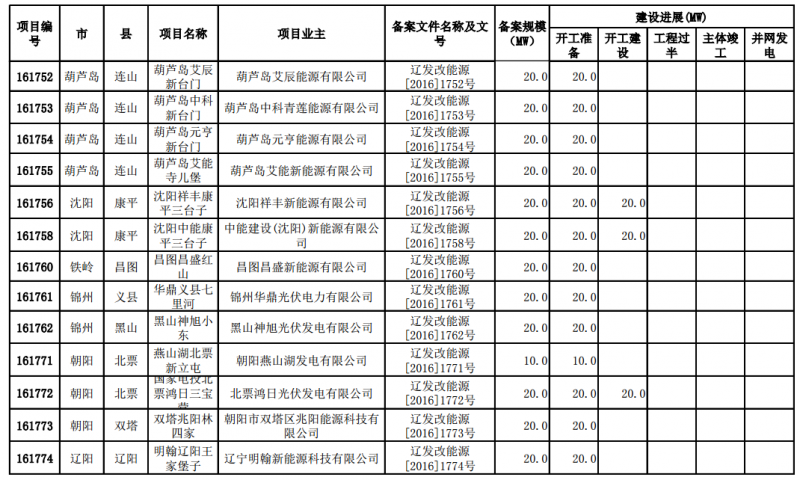

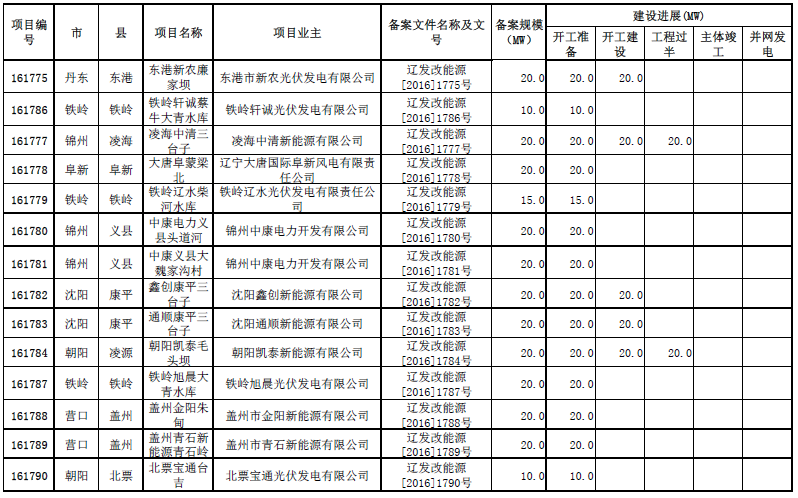

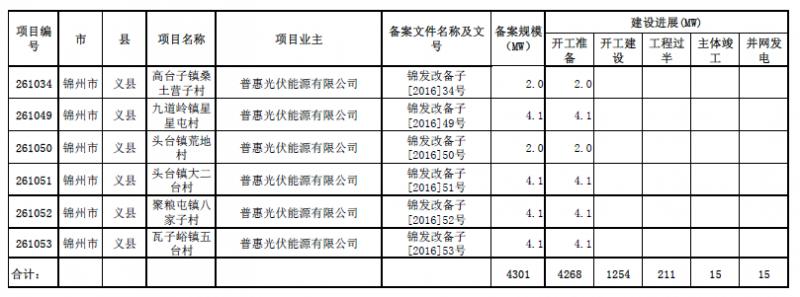

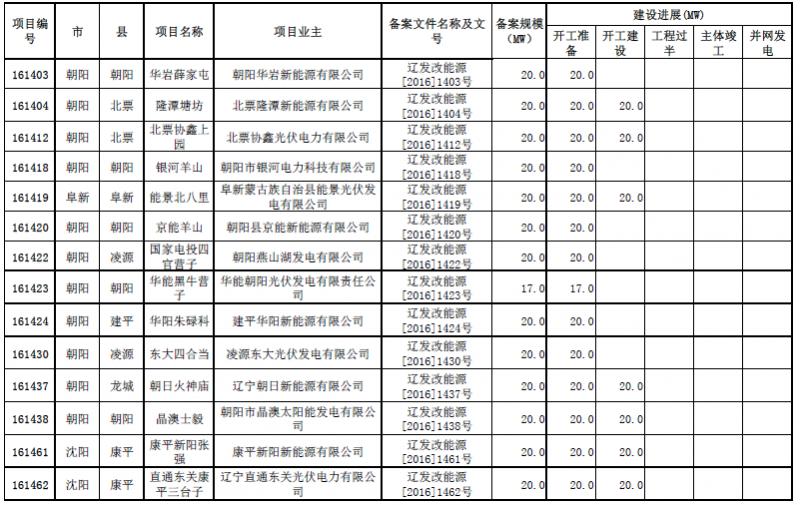

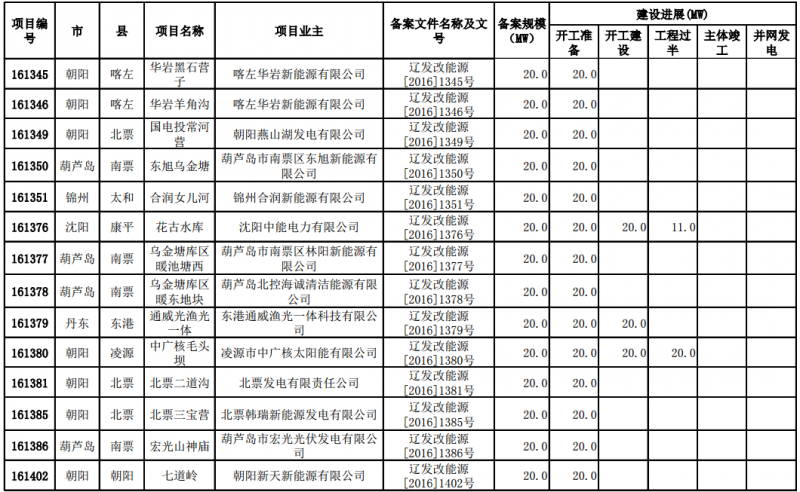

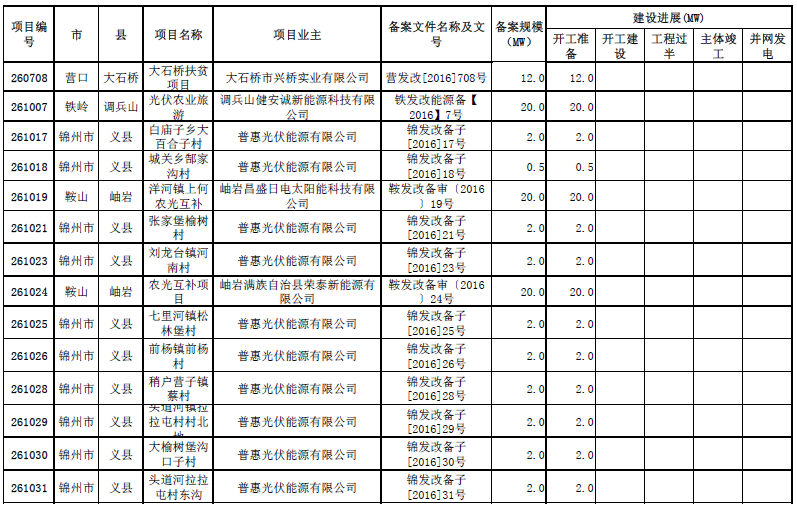

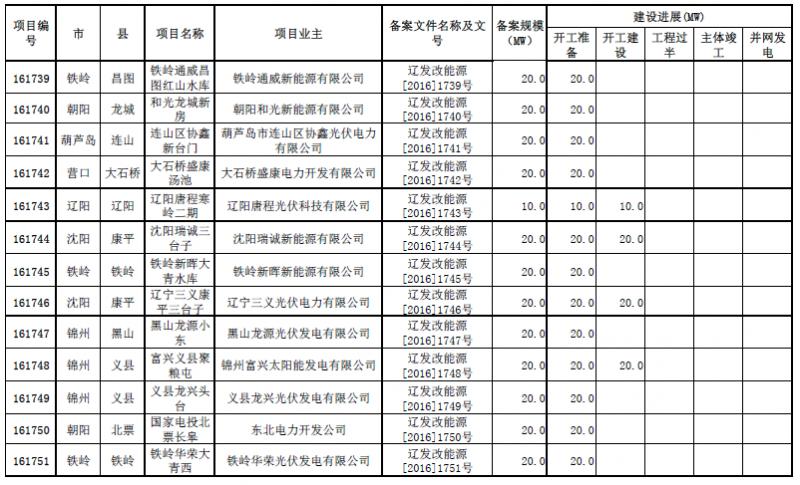

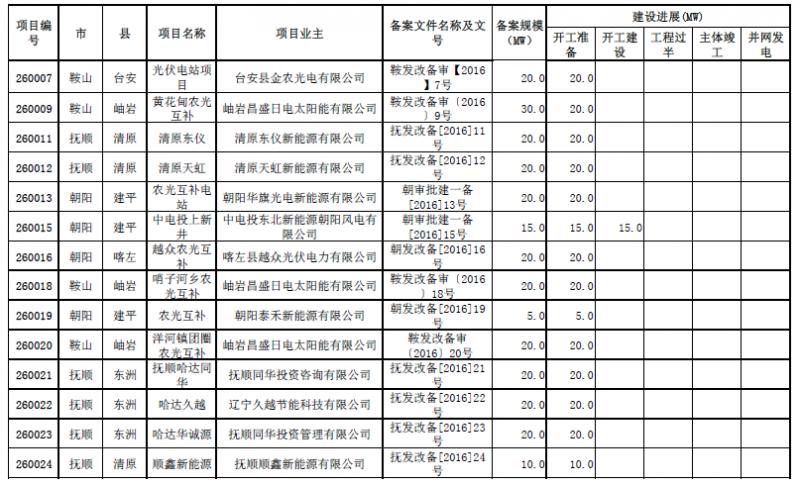

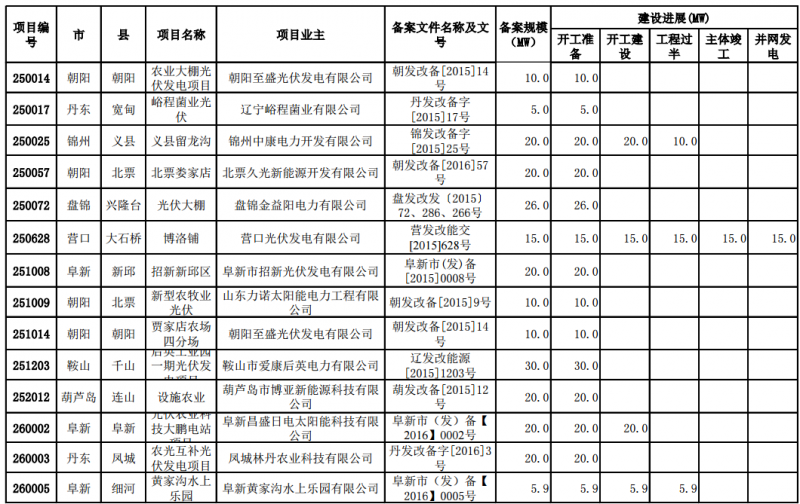

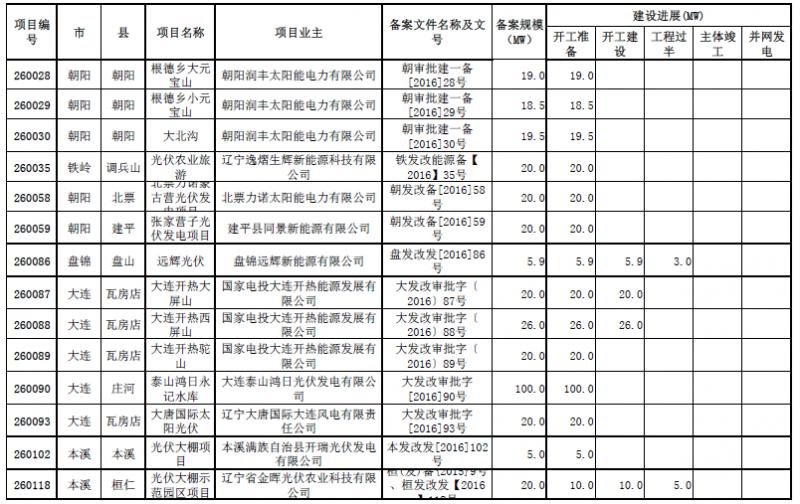

  辽宁省普通光伏电站项目建设进展信息,共4.3GW备案光伏项目。




下一页>



下一页>  余下全文





索比光伏网 https://news.solarbe.com/201704/24/142139.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
山东2026年集中式光伏发电项目建设第二批共20个装机规模183.3073万千瓦来源:山东省能源局 发布时间:2026-08-31 06:59:34

山东省能源局于8月28日公布2026年集中式光伏发电项目建设第二批名单,共纳入20个项目,总装机容量183.3073万千瓦。这批项目经企业申报、市县审核及省级评审等程序确定,须于2027年前实现全容量并网;逾期未投运的将被移出名单,并影响企业后续项目申报及所在市可再生能源消纳责任权重。通知要求各市能源主管部门强化用地、用海等要素保障,落实三级责任人机制,推动项目如期开工投产;国网山东电力需优化电网接入流程,促进接网工程与主体工程同步建设;开发企业须依法合规建设,同步建成配套储能,压实安全主体责任,并及时完成项目建档立卡和绿色电力证书申领工作。(199字)

吉尔吉斯斯坦的首座大型光伏电站来源:央视新闻客户端 发布时间:2026-08-31 06:52:29

吉尔吉斯斯坦首座大型光伏电站——詹泰光伏电站于2025年12月正式投入运营,标志着该国清洁能源发展取得重大突破。项目位于北部楚河州克明区,占地230公顷,安装光伏组件19.3万块,设计年发电量2亿千瓦时,可稳定供应周边居民点及城市用电,终结了当地长期存在的“拉闸限电”问题。电站采用高度自动化运行系统,由中吉双方技术人员共同运维,中方提供成熟技术与设备支持,吉方员工在实践中提升专业能力。作为上合组织框架下绿色合作及共建“一带一路”的标志性成果,该项目不仅强化了区域能源互联互通,也体现了资源与技术优势互补、互利共赢的合作模式。

福建漳州梳理滞后项目清单,推进集中式光伏电站项目建设来源:漳州市发改委 发布时间:2026-08-27 08:52:10

漳州市发改委近期赴漳浦、云霄、东山等地开展实地督导,聚焦集中式光伏电站滞后项目,系统推进问题整改与建设提速。文章围绕三大核心举措展开:一是精准梳理滞后项目清单,按用地报批、土地流转、送出工程等关键环节分类识别堵点,区分客观制约、协调困难及企业主观不力等因素,实行差异化处置;二是优化跨部门协同服务,强化发改牵头作用,联动自然资源、林业、水利及属地乡镇,打通审批、要素保障与并网投产全流程,实施全过程闭环督办;三是严守安全底线,压实企业安全生产主体责任,将安全管控覆盖土建、安装、架设全周期。后续将依托“44336工作机制”,压实三方责任,加快项目落地并网,支撑现代化滨海城市建设。

河北华电廊坊安次东沽港150MW光伏项目建设用地获批来源:河北省自然资源厅(海洋局) 发布时间:2026-08-18 14:34:09

河北省自然资源厅于8月17日正式批复同意河北华电廊坊安次东沽港150兆瓦光伏项目建设用地申请。该批复明确,批准转用并征收集体农用地共计0.9952公顷,不涉及耕地;土地将以出让方式供应,专项用于该项目的建设实施。项目位于廊坊市安次区东沽港区域,属大型地面光伏电站,建成后将提升当地清洁能源供给能力。此次用地获批标志着项目前期关键审批环节完成,为后续开工建设奠定基础。批复依据国家及河北省关于能源项目用地管理的相关规定,强调依法依规保障可再生能源发展所需合理用地需求。

中节能太阳能富川马槽50MW光伏项目一期工程备案来源:中节能太阳能 发布时间:2026-05-27 09:13:09

中节能太阳能富川马槽50MW光伏项目一期工程近日完成备案,标志着该公司首次进入广西市场,实现区域业务布局的重要突破。该项目位于广西富川,总装机容量为50兆瓦,分阶段建设,本次备案为一期工程。建成后,预计年均发电量约6524万千瓦时,所发电力全部为清洁可再生能源。据测算,项目每年可节约标准煤约1.96万吨,相应减少二氧化碳排放约5.37万吨,对推动当地能源结构优化和“双碳”目标落实具有积极作用。该项目是中节能太阳能在华南地区拓展清洁能源版图的关键一步。

安徽芜湖市启动6MW以下地面光伏项目申报来源:芜湖市发改委 发布时间:2026-05-25 22:15:39

芜湖市发改委于2026年5月启动6兆瓦以下地面光伏电站项目申报工作,旨在落实安徽省能源局关于规范此类项目建设管理的要求。申报对象为利用非分布式光伏用地(如坑塘水面、大棚、高速路基等)建设、单个并网点装机小于6兆瓦的地面光伏设施;符合条件的220千伏及以上接入、容量不超50兆瓦的建筑附属光伏项目也可参照纳入。项目须确保用地合法合规,避开基本农田、生态红线、耕地及水域,并完成电网接入与消纳论证。申报需提交用地证明、部门合规意见、接入方案等材料,经县区初审、市级复核及电网评估后,形成年度推荐清单报省能源局。政策明确项目按集中式光伏管理,支持配置储能或高自发自用比例,并建立动态调整与全过程监管机制。(199字)

青海油田凯驰光伏电站2026年发电量突破1亿千瓦时来源:中国新闻网 发布时间:2026-02-25 09:48:47

2月11日,记者从青海油田获悉,截至2月6日,青海油田凯驰光伏电站2026年发电量突破1亿千瓦时,实现了高效开局。截至目前,青海油田清洁电力累计发电量已达1.9亿千瓦时,相当于节约标准煤约5.7万吨,减少二氧化碳排放约15.16万吨。目前,青海油田正着力提升凯驰光伏电站运营效能,并加快拓展新能源产业布局,以切实服务国家能源安全大局,坚定践行绿色低碳发展道路。

突尼斯再添一大型光伏项目——Voltalia中标132MW光伏电站,将于2027年开工来源:TaiyangNews 发布时间:2026-02-06 08:56:00

法国可再生能源公司Voltalia成功赢得了突尼斯132MWWadi太阳能项目的开发权。该项目选址位于突尼斯东南部的加贝斯地区。Voltalia的最新中标的139MW光伏项目将于2027年开工,2028年并网。Wadi项目地理位置邻近Voltalia于2025年3月获得的139MWMenzelHabib太阳能项目。随着该项目的加入,Voltalia表示其在突尼斯即将进入建设阶段的项目总容量已接近400MW。

680万美元预付款打水漂,美国一光伏项目永久搁浅来源:全球光伏 发布时间:2026-01-08 14:53:58

一份未获许可的光伏项目合同,不仅让一座规划中的100MW光伏电站永久搁浅,更直接终结了一位地方大员的政治生涯,并引发持续数年的刑事追查。

史陶比尔x风行电力 | 携手共筑工商业光伏电站安全的新标杆来源:索比光伏网 发布时间:2026-01-08 10:01:01

来源/史陶比尔STAUBLI

中节能太阳能公司贵州福泉200MW农业光伏电站项目全容量并网来源:中节能太阳能 发布时间:2026-01-07 10:11:58

近日,太阳能公司贵州省福泉市道坪镇200MW农业光伏电站项目全容量并网,标志着该项目即将迈入全面投运新阶段。2025年,项目团队围绕B标段143MW建设任务,优化施工方案,采取分段并行作业、轻型机械运输、模块化安装及“日调度、周闭环”复盘等精益管理举措,高质量完成全部光伏区与配套工程建设,实现全年任务圆满交付,为区域清洁能源发展树立了高效建设的新标杆。
