哪类光伏项目用地需要变更土地性质?

来源:智汇光伏发布时间:2017-03-01 08:51:06
 前不久,媒体对国土资源部2016年土地核查对光伏项目的影响做了报道:

核查中,第一次把光伏项目用地作为了专项重点核查内容。根据监测情况,要求我国中部某省“凡是2016年被监测到的光伏用地图斑,都必须严格执行国土资规【2015】5号文件,占用农用地的必须按建设用地进行变更”。

在此次光伏用地核查中,仅某中部一个省份被监测到的光伏用地图斑就有451个,涉及用地面积4.73万亩。其中,占用农用地面积1.08万亩(耕地0.93万亩,其他农用地0.15万亩)。据悉,目前已按建设用地变更土地性质的面积为0.66万亩。

建设用地价格高,企业无疑将付出计划外的大量土地成本。其实,早在2015年,国土就有了明确的答复,详见本号之前总结的《国土资源部关于光伏用地的回复汇总》,汇总了国土资源部对于涉及光伏用地的意见。

资料1:《关于支持新产业新业态发展促进大众创业万众创新用地的意见》(国土资规〔2015〕5号)

发布日期:2015年9月18日

发文部门:土地利用管理司

第一条、第四款中提出:

(四)采取差别化用地政策支持新业态发展。光伏、风力发电等项目使用戈壁、荒漠、荒草地等未利用土地的,对不占压土地、不改变地表形态的用地部分,可按原地类认定,不改变土地用途,在年度土地变更调查时作出标注,用地允许以租赁等方式取得,双方签订好补偿协议,用地报当地县级国土资源部门备案;对项目永久性建筑用地部分,应依法按建设用地办理手续。对建设占用农用地的,所有用地部分均应按建设用地管理。

之后,国土针对企业对此问题的咨询,做了详细的答复。

资料2:国土资源部不动产登记中心的答复

发文日期:2015年12月21日

发文单位:国土资源部法律事务中心

问题

甲光伏发电企业拟利用荒山坡搭建光伏发电设施,需占用800亩未利用地。关于此类项目,甲企业应如何办理用地手续?

解答

本案的焦点在于光伏产业用地的性质如何界定,是否全部按照建设用地的有关规定办理用地手续。近期,国土资源部、国家发改委、科技部、工业和信息化部、住房和城乡建设部、商务部六部委联合发布的《关于支持新产业新业态发展促进大众创业万众创新用地的意见》(国土资规〔2015〕5号)(以下简称《意见》)对此进行了明确。

一、对于不占压土地、不改变地表形态的未利用地部分,可按原地类认定,用地报当地县级国土资源部门备案

《意见》明确规定:“光伏、风力发电等项目使用戈壁、荒漠、荒草地等未利用土地的,对不占压土地、不改变地表形态的用地部分,可按原地类认定。不改变土地用途,在年度土地变更调查时作出标注,用地允许以租赁等方式取得,双方签订好补偿协议,用地报当地县级国土资源部门备案……”可见,甲企业用于搭建光伏发电设施所占用的800亩未利用地无需全部办理农转用手续。对于不占压土地、不改变地表形态的用地部分,可以按原地类认定,在不改变土地用途的前提下,在年度土地变更调查时作出标注。对于此类用地,允许以租赁的方式取得,但双方要签订好补偿协议,用地需报当地县级国土资源部门备案。

二、对于项目建筑永久性占用未利用地部分,应依法按占用建设用地办理手续

《意见》(四)同时规定:“……对项目永久性建筑用地部分,应依法按建设用地办理手续。”本案中,甲企业光伏发电项目中用于建设永久性建筑的用地部分应当与不占压土地、不改变地表形态的用地部分进行区分,对于建设永久性建筑的用地部分应当认定为建设用地,按照法律规定办理未利用地转用等相关建设用地审批手续。

三、对于建设占用农用地的,所有用地部分均应按占用建设用地办理用地手续

《意见》(四)规定:“对建设占用农用地的,所有用地部分均应按建设用地管理。”光伏发电用地不同于一般的建设用地,没有对土地硬化形成建筑物或构筑物,但占地时间长、影响农作物种植生长,如果项目占用了农用地,土地占用期间均无法进行农业活动,因此如果甲企业光伏发电项目建设占用了农用地,则该项目所有用地部分均应按占用建设用地依法履行农用地转用等审批手续。

综上,本案中,甲企业应当综合考虑所占用土地的原用途、具体用地方式等因素对占用土地进行分类,根据上述规定向国土资源管理部门申请办理相应的用地手续。

政策短评:从国土的5号文,以及对此问题的答复中可以清楚看出:

1)对于光伏项目占用“非农业用地”,则光伏方阵部分可以认定不改变土地性质,仅变电站部分为建设用地;

2)如果占用的是农用地,因为影响了农作物的生长,则包含光伏方阵在内的所有用地均需要变更为建设用地。

在国土资源部出台5号文之后,国家林业局2015年11月也出台了《关于光伏电站建设使用林地有关问题的通知》,对于光伏项目如何使用林地做了详细的规定:


资料3:国家林业局关于光伏电站建设使用林地有关问题的通知

发文日期:2015年11月27日

发文单位:国家林业局

一、各类自然保护区、森林公园(含同类型国家公园)、濒危物种栖息地、天然林保护工程区以及东北内蒙古重点国有林区,为禁止建设区域。其他生态区位重要、生态脆弱、地形破碎区域,为限制建设区域。

二、光伏电站的电池组件阵列禁止使用有林地、疏林地、未成林造林地、采伐迹地、火烧迹地,以及年降雨量400毫米以下区域覆盖度高于30%的灌木林地和年降雨量400毫米以上区域覆盖度高于50%的灌木林地。

三、对于森林资源调查确定为宜林地而第二次全国土地调查确定为未利用地的土地,应采用“林光互补”用地模式,“林光互补”模式光伏电站要确保使用的宜林地不改变林地性质。

四、光伏电站建设必须依法办理使用林地审核审批手续。采用“林光互补”用地模式的,电池组件阵列在施工期按临时占用林地办理使用林地手续,运营期双方可以签订补偿协议,通过租赁等方式使用林地。

根据上述文件,对国家林业局对光伏可利用的林地政策汇总如下表。

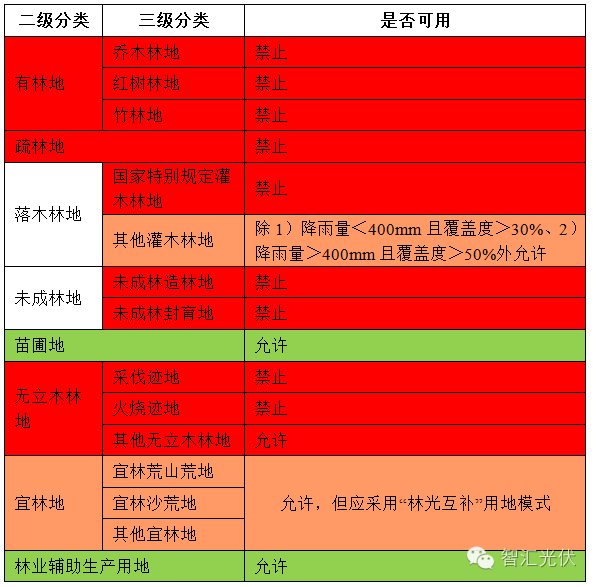

表 1:林地对于做光伏电站的规定

除了农业用地、林地以外,还有一些特殊地区需要特别注意。

第一类:自然保护区

根据《中华人民共和国自然保护区条例》:

在自然保护区的核心区和缓冲区内,不得建设任何生产设施。在自然保护区的实验区内,不得建设污染环境、破坏资源或者景观的生产设施;建设其他项目,其污染物排放不得超过国家和地方规定的污染物排放标准。

第二类:湖泊、河道、防洪等水利设施附近区域

在之前的《九起光伏项目违法用地及处罚案例》中介绍了3起违法占用水利设施、受到惩罚的光伏项目。近日,湖北荆州的某光伏项目,也因在湖泊上违规建设,不得不拆除,而造成前期3000万投资打水漂。而该项目为当地政府招商引资引起的,省发改委有立项。可见,当地招商部门的政府官员,由于不涉及土地业务,对国家的用地政策也并不熟悉。

随着光伏电站像中东部转移,越来越多的项目涉及到土地问题。因此,一定要在项目建设前充分研究透国家相关的用地政策,防止受行政处罚、后期变更土地性质而增加电站成本、或电站被拆除等风险发生。

FR:智汇光伏

索比光伏网 https://news.solarbe.com/201703/01/109473.html

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华电甘肃3GW光伏项目用地预审与选址意见书注销来源:甘肃武威市自然资源局 发布时间:2025-10-30 09:55:21

10月27日,甘肃武威市自然资源局发布《关于注销甘肃腾格里沙漠河西新能源基地武威市凉州区九墩滩300万千瓦光伏项目用地预审与选址意见书的公告》。现建设单位申请变更原规划许可内容,我局依据《中华人民共和国行政许可法》第七十条规定,决定注销甘肃腾格里沙漠河西新能源基地武威市凉州区九墩滩300万千瓦光伏项目原核发的《建设项目用地预审与选址意见书》,并予以公告。

云南红河州:光伏项目用地租金原则上不得超过同区域土地流转市场价15%来源:红河州能源局 发布时间:2025-10-27 16:12:49

10月23日,云南红河州人民政府公开红河州能源局对州政协十三届四次会议第139号提案协办意见的答复。 答复文件针对景伟委员在政协红河州十三届四次会议提出的《关于进一步规范光伏项目土地租赁、促进光伏项目高质量开发的建议》(第139号)提案。红河州能源局表示,根据《云南省发展和改革委员会关于加强光伏资源开发建设有关工作的通知》(云发改能源〔2023〕785号)文件要求,各县市均已出台光伏项目土地租金指导标准文件。同时,在《红河州加强新能源项目开发建设全周期管理若干措施》中已规定,各县市人民政府应在省级年度新能源建设方案下达后1个月内制定出台新能源用地租赁指导价,光伏项目用地租金原则上不得超过同区域土地流转市场价15%,为光伏项目土地租赁工作提供了明确依据和可操作性。

TCL光伏×灿根智能:降本+提效,激活铜加工发展新动能来源:TCL光伏科技 发布时间:2025-10-23 09:42:25

作为当地铜加工的龙头企业,浙江灿根智能科技股份有限公司携手TCL光伏科技,共建1.6MW分布式智慧光伏项目,从能源降本与绿色升级双维度破局,为诸暨铜加工产业的低碳转型树立示范标杆。针对灿根智能的核心用能痛点,TCL光伏科技深度贴合企业生产实际、场地条件与绿色发展需求,量身定制专属一站式能源解决方案。

0.66元/W控制价作废、2GW减至200MW,中国安能2GW复合光伏项目组件采购变更!来源:索比光伏网 发布时间:2025-09-02 10:29:08

8月25日,中国安能一局国能灵绍直流配套灵武200万千瓦复合光伏基地工程光伏组件采购项目招标公告,并设组件含税控制单价在0.66元/W。组件招标容量从2GW变更为200MW,招标型号也发生变化,更换为715Wp及以上双面双玻单晶硅N型高效光伏组件。作废的招标文件显示,招标型号为585Wp及以上双面双玻单晶硅N型高效光伏组件,招标容量2GW,要求分批交货,每批次自甲方供货需求下达起,乙方20天内配送到指定工作面完成交货。

长源电力:因用地政策收紧、136 号文影响,两光伏项目投产容量缩减来源:索比光伏网 发布时间:2025-08-25 09:44:20

8月22日,长源电力发布两则光伏项目进展公告。截至目前,浩口光伏项目光伏场实际有效可用地面积3772亩,共布置57个发电单元。长源电力表示,由于光伏用地政策收紧,项目所需建设用地难以落实,导致剩余工程无法推进。

两次变更!贵州一分布式光伏项目EPC总包再生变来源:贵州省招标投标公共服务平台 发布时间:2025-08-21 10:40:39

8月18日,贵州铜仁市松桃苗族自治县分布式光伏清洁能源开发利用项目勘测、设计、施工、设备总承包(二次)第2次答疑澄清公告发布。值得注意的是,此前在8月5日,该项目发布了第1次变更公告。公告中共涉及该项目的两项内容变更,具体如下表所示:据悉,项目总投资14798.06万元,招标人为松桃瑞星综合开发有限公司,建设地点位于贵州铜仁松桃苗族自治县蓼皋街道、正大镇、太平营街道。

三部门:规范光伏项目利用耕地、严查撂荒抛荒来源:索比光伏网整理 发布时间:2025-07-31 16:00:42

对涉及利用耕地的光伏项目进行严格监管。自然资源主管部门加强用地监管,从调查、规划、耕保、利用、执法、督察各环节加强对光伏项目占用耕地行为的日常监管。

需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信

戈壁好“光”景 | 清源科技高效交付新疆天山北麓562MW地面光伏项目来源:清源科技Clenergy 发布时间:2025-07-11 16:46:11

清源科技于2025年初成功中标新疆天山北麓562MW地面光伏支架项目,当前交付工作正有序且高效地开展。

海南“136号文”:机制电价竞价上限0.4298元/千瓦时,增量陆上风光项目执行12年!(征求意见)来源:光伏头条 发布时间:2025-07-11 11:49:43

光伏头条获悉,7月10日,海南省发展和改革委员会就《关于海南省深化新能源上网电价市场化改革的实施方案(征求意见稿)》公开征求意见。
