【必读】投资光伏项目要避开这些坑!

来源:发布时间:2017-02-22 08:28:59

身边做光伏的企业越来越多,很多是与能源不相干的企业。然而,在进来之前,你可以知道,你的前辈已经交了不菲的学费,心里在滴血!

光伏行业处处是坑,一步小心就掉进坑里。能不能爬出来,就看个人的本事和坑的大小了。

地面光伏电站篇

一、指标坑

坑人指数☆☆☆☆☆

以宁夏为例,2017年1月3日,宁夏发改委发布《自治区发展改革委关于开展我区2016年光伏发电增补规模竞争性分配有关工作的通知》,要求纳入2016年100万千瓦增补指标的光伏电站项目须在自治区已规划的光伏园区范围内。采用综合评分竞价模式,其中,产业配套占 60%,电价因素占 40%。

部分项目2014年就获批,并在2016年初就获得物价局0.9元/kWh的电价批复函,也被告知无指标,需要参加此次竞价!

之前已批复的0.9元/kWh上网电价作废,又被政府要求重新竞标,电价最高不能超过0.65元/kWh,而且还多了个产业配套的前置条件!很多企业欲哭无泪!然而,更坑的是:

具有产业配套项目、在规划光伏园区范围内、2016 年 12 月 31 日前已建成待并网且确保 2017 年 6 月 30 日以前建成并网的项目 73 万kW;已经备案且于2016年12月31日前建成并网的项目133.5万kW项目;累计206.5万kW,远超1GW的增补指标。

这也就是说,即使上网电价从已经批复的0.9元/kWh降低到0.65元/kWh以下,还是会有一些项目没有指标!!!

其实,不仅仅是宁夏,湖北、陕西、河北等省份也存在建成项目无指标现象。

根据湖北省能源局2017年1月20日发布的《关于有序推进全省光伏发电项目建设的通知》(鄂能源新能〔2017〕10号):

目前全省共备案普通光伏电站156个容量584万kW。除鄂能源新能〔2017〕4号文明确的77个项目容量180万kW获得规模指标外,仍有79个项目404万千瓦未获得规模指标。由于不能纳入国家可再生能源发展基金补贴范围而造成的损失,由项目业主自行承担。

二、土地坑

坑人指数☆☆☆☆☆

随着光伏电站由西北转向中东部地区,很多电站都是在一般农田上建成的农光互补电站。

1、设计土地的税费

近日,国家财政部和税务总局起草了《中华人民共和国耕地占用税法(征求意见稿)》。该文件中的耕地被定义为“用于种植农作物的土地”。根据该征求意见稿:

占用耕地建房或者从事非农业建设的单位或者个人,为耕地占用税的纳税人,应当依照本法规定缴纳耕地占用税。耕地占用税要一次性交纳,根据人均耕地面积,税率为每平方米为5元至50元。

以10MW地面电站为例,占耕地面积约为220亩(占地面积受纬度、组件功率等多个因素影响,约合14.7万平米),按照5—50元/米的税额计算,耕地占用税将一次性缴纳73.5—735万,相应的成本增加为0.0735—0.735元/W。

2、土地性质

除了税费,用地性质一直是困扰中东部光伏电站另一问题就是“土地性质”。国土资源部对农光互补电站一直持模糊态度,之前给天津国土局的复函就引起轩然大波。

2016年10月13日,国土资源部办公厅针对《天津市国土局光伏发电用地有关问题的请示》做出复函,文件中提到鼓励使用未利用地建设光伏发电项目,但是同时也提到对于使用农用地建设光伏发电项目的,包括方阵在内的所有用地均应按照建设用地管理!

光伏用地一直是项目问题高发区。就在一个月前,淮南市国土资源局对淮南市潘阳光伏发电有限公司进行了处罚:

1)责令淮南市潘阳光伏发电有限公司六个月内退还非法占用的土地3702.77平方米;

2)没收淮南市潘阳光伏发电有限公司在非法占用的土地上新建的建筑物763.4平方米和其他设施;

3)并处罚款55541元(按非法占地每平方米15元计算)。


三、限电坑

坑人指数☆☆☆☆

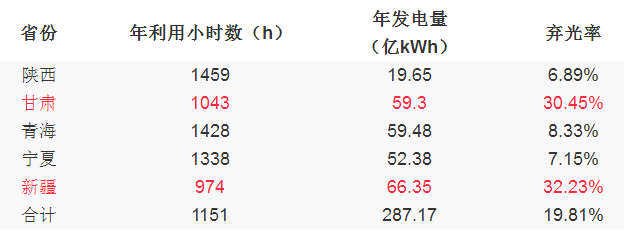

根据西北电监局发布的《2016年西北区域新能源并网运行情况通报》,2016年西北五省2016年光伏新增装机871.4万kW,弃光率均在5%以上!具体如下表。

表:西北五省光伏发电站2016年的运行情况

如果说西北是因为用电负荷小产生弃光,但用电大省山东、河北也出现了季节性弃光现象。

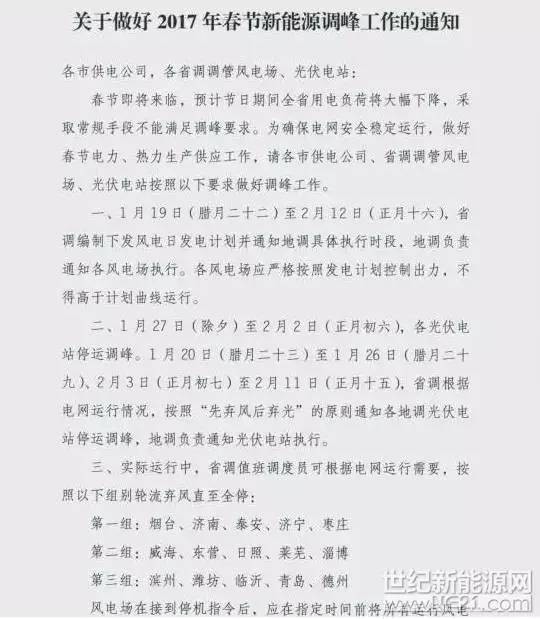

2017年1月10日,山东省经信委、能源监管办、电力调度中心联合发文《关于做好2017年春节新能源调峰工作的通知》。由于春节期间电力负荷下降,该文件对山东省内的新能源调度提出要求。其中:

1月19日至2月12日要求风电场在调度每日通知的时段内,严格按照发电计划控制出力,不得高于计划曲线运行;1月27日至2月2日,光伏电站停运调峰;1月20日至1月26日以及2月3日至2月11日,山东省电力调度控制中心根据电力运行情况,依据“先弃风后弃光”的原则通知各地光伏电站运行。

河北张家口市也做出了类似的要求。

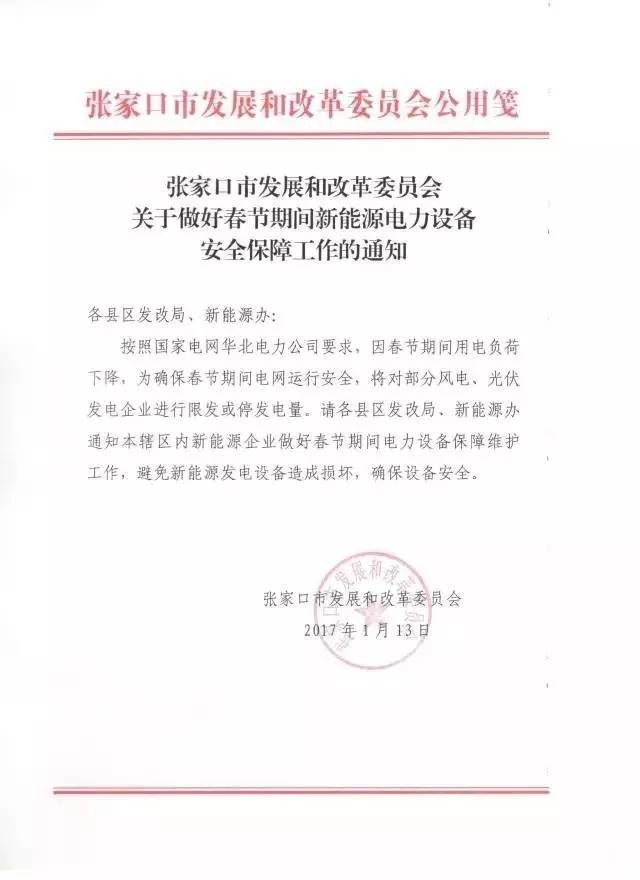

1月13日,张家口市发改委发布《关于做好春节期间新能源电力设备安全保障工作的通知》。通知指出,

按照国家电网华北电力公司要求,因春节期间用电负荷下降,为确保春节期间电网安全运行,将对部分风电、光伏发电企业进行限发或停发电量,要求各县区发改局、新能源办通知辖区企业做好春节期间电力设备保障维护工作。

下一页>

分布式光伏项目篇

地面光伏主要是政策坑,分布式光伏则是市场坑,防不胜防。今天就来说一下分布式特色的坑。

如何找个靠谱的屋顶,与屋顶业主搞好关系,是困扰分布式投资商最大问题。光伏电站一旦装在人家屋顶上,光伏电站投资企业就处于被动地位。一旦与屋顶业主的关系处理不好,则将面临一堆麻烦,常常有“恨不得把电站拆了”的想法,但电站也不是你想拆人家就能拆的。

四、欠电费坑

坑人指数☆☆☆☆

早在2013年就发生过因为电费纠纷上法院的事情。

案件过程:

2013年6月份,浦江大唐恒信新能源开发有限公司(简称“恒信新能源”)与浙江瑞星化纤有限公司公司(简称“瑞星化纤”)签订《屋顶光伏电站屋顶使用与电能购销合同》。双方约定恒信新能源利用瑞星化纤的厂房屋顶建设太阳能光伏电站,并为瑞星化纤提供可再生能源电力,并由瑞星化纤按约定支付电费。双方约定合同有效期为25年。

2013年7月19日,恒信新能源开发的“金华市浦江县8.67MW太阳能光伏发电集中示范项目”获得浙江省发展和改革委员会核准,并于8月份并网。截至2015年5月6日,向瑞星化纤供应电能计105995.25元,并开具了增值税专用发票,瑞星化纤分文未付。

2015年6月4日恒信新能源将向瑞星化纤提出起诉。要求瑞星化纤支付电费105995.25元,并支付违约金约6339元。

案件结果:

2015年11月,法院判被告浙江瑞星化纤有限公司支付给原告浦江大唐恒信新能源开发有限公司电费105995.25元,并支付逾期付款违约金6803.73元。

这20个月的电费追回来了,但未来23年的怎么办?每次收电费都上法院?估计双方以后也很难相处了,只能拆电站了。

据一位朋友介绍,他们那里在私营业主屋顶上做的项目,约80%都存在电费纠纷问题。这是影响分布式光伏收益最大的一个坑!

五、屋顶涨价坑

坑人指数☆☆☆

有人说,为了避免“电费纠纷”,我们采用“全额上网模式”。的确,“自发自用、余电上网”模式收益高,风险大,“全额上网模式”收益相对低,风险也相对低,但仍然要跟屋顶业主打25年的交道。

2015年底,就有一个投资商向我抱怨:

他的项目2014年并网,当时签的是3元/m2的屋顶租金,为了维护好关系,他们当地的负责人每个月都要请屋顶业主“交流感情”,过年过节也要给主要领导赠送礼物。

然而,现在周边屋顶的租金都被炒到6~7元/m2,业主不开心了,要求涨租金!现在已经不是租金涨不涨的问题,是涨多少的问题;关键是,这次涨了,未来会不会还要涨?

前几天爆出“某光伏投资企业为抢占珠海银隆的屋顶资源,报出9.5元/平方米·年的租金,并提供八五折电费折扣。”

银隆工厂屋顶可利用面积约25万m2,可安装约25MW分布式光伏电站。由于企业用电量较大,投资价值显而易见。然而,广东珠海的光照资源并不丰富,年平均可利用小时数不足1100小时。

一般情况下,屋顶租金约每年3-4元/m2,且电费不打折;或者电费打九折,但不支付屋顶租金。而该投资企业在珠海这样的资源条件下,为了抢占屋顶资源,开出9.5元租金和85%电费比例!屋顶分布式市场竞争之激烈可见一斑。

下一页>  余下全文

不论项目未来是否能盈利,这种行为是否是扰乱了市场秩序?于是,市场上出现高价拿屋顶最后因为项目盈利性差而放弃的企业;真正想投资、认真做项目的人反而拿不到屋顶。

屋顶租金一涨,原来的财务模型和预期收益都要发生变化。

随着物价的变化,估计未来屋顶租金都会面临上涨的风险。租金上涨1~2元/m2虽然对收益影响不是太大,但如果持续上涨就是让人头疼的事情了。

鉴于此,业主在做财务模型的时候,最好把屋顶租金设置成过2~3年上涨一次的模式。

六、屋顶拆迁、易主坑

坑人指数☆☆☆☆

跟屋顶业主关系闹僵要拆电站,屋顶被拆同样也要拆电站。

大拆大建的背景下,我国有多少建筑物的寿命能再25年以上?光伏电站一般都在工业厂房屋顶上,随着城市的快速发展,工业厂房尤其容易成为被拆迁的对象。房屋拆迁必然带来屋顶光伏电站的拆迁。

另外,要找一个稳定经营25年以上的企业也不容易。屋顶业主一旦倒闭,屋顶就面临易主的风险,后继业主对屋顶光伏项目是否接受,也是未知。

七、不专业坑

坑人指数☆☆☆☆☆

地面光伏电站的参与者主要是专业的能源投资企业;

分布式光伏则利益相关方众多,不仅有大量不专业的投资企业,项目往往建设在更不专业的用电户屋顶上。

要实现“全民光伏”,必须同时进行“全民光伏科普”,否则“不专业”就是一个大坑。之前提到,在光伏走向千家万户的同时,出现很多极不专业性现象,以及大量常识性错误。比如,在屋顶光伏晒辣椒和萝卜干。

已经有人遇到,用户家里老母鸡不下单,找屋顶光伏麻烦的,认为是光伏发电的电磁辐射造成的。对此,光伏人只能仰天长叹!

屋顶的承载力也是大坑。本来屋顶荷载是够的,但是施工设计过程中,电缆,桥架安装上去以后,荷载就不够了,导致屋顶主梁变形的情况。又比如下图,冷库混凝土屋顶,看上去太好了,结果没法用。因为冷库风管把荷载全部吃掉了。

除此之外,投资业主还要面对“屋顶漏水”、“高空坠物”、“不明物体撞击”等突发现象。真是每一个都要小心防范!

八、结语

“屋顶那么大,可用的却没有几个。”

“屋顶落实难、贷款融资难、并网接入难、电费回收难”被称作分布式光伏的四大难题。前3个主要发生是前期,第4个则是25年随时要面临的风险。

切不可为了解决“屋顶落实难”而埋下“电费回收难”的隐患。寻找屋顶,一定要擦亮眼睛,不仅要选择靠谱的屋顶,承重、防漏、安保一个都不能少;更要选择靠谱的业主,信誉是关键!

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南普洱市555MW光伏项目优选投资主体来源:中国招标投标公共服务平台 发布时间:2026-11-13 11:48:43

云南省普洱市于11月12日发布2026年第一批邦迈村和芹河村光伏发电项目投资主体优选竞争性磋商公告。项目位于普洱市景东县,共包含两个子项目:装机容量35.5万千瓦、投资估算15.62亿元;另一子项目装机20万千瓦、投资估算8.80亿元,合计总装机55.5万千瓦(即555MW)。项目要求原则上开工后8个月内具备投产条件,1年内实现全容量并网。社会投资人须承担全部建设资金筹措,并负责招投标、建设管理、并网接入、运营及维护等全过程工作。本次优选明确不接受联合体参与磋商。

云南临沧40MW光伏项目优选投资主体来源:中国招标投标公共服务平台 发布时间:2026-11-12 15:59:04

云南省临沧市凤庆县启动营盘40MW集中式光伏发电项目投资主体优选工作,该项目已纳入《云南省2026年第一批新能源项目开发建设方案》。项目选址于凤庆县境内,规划建设地面光伏电站及配套集电、送出线路等设施,总投资约1.6亿元,由中标方全额自筹资金,允许联合体参与投标。建成后年发电量超5400万千瓦时,预计每年可节约标准煤2.1万吨、减排二氧化碳5.4万吨。项目开发经营期不超过25年,期满后开发权由凤庆县政府收回并重新组织开发。根据云南省政策要求,项目备案后2个月内须开工,开工后6个月内具备投产条件,全容量并网时限最长为1年。

总投资3.5亿元!浙江100MW光伏项目公示来源:衢州市生态环境局 发布时间:2026-11-04 09:23:58

浙江衢州市衢江区拟建新华衢州衢江后溪100兆瓦渔光(农光)互补光伏发电项目,总投资3.5亿元,由衢州智高新能源有限公司建设。项目选址于后溪镇赤山口村、张村村、山塘村及菖蒲垄村,采用“光伏+渔业/农业”复合利用模式,新建交流侧装机容量100兆瓦的光伏电站及一座110千伏升压站。场区共布置32个光伏方阵,使用166,694块720Wp高效单晶组件,通过优化串并联设计接入组串式逆变器与箱式变压器。项目计划2026年10月开工,2028年12月建成投运,总工期26个月。目前环评文件已由衢州市生态环境局衢江分局受理并公示。

北京公示拟获市政府固定资产投资支持光伏项目清单来源:北京市发展和改革委员会 发布时间:2026-11-02 10:01:37

北京市发改委于2026年10月30日公示拟纳入市政府固定资产投资支持的7个光伏发电项目清单,公示期为5个工作日。这批项目全部属于建筑光伏一体化类型,覆盖顺义、经开区、房山、大兴等五个行政区,涵盖光伏车棚、厂房屋顶、集体经营性建设用地、停车场及制药厂分布式光伏等多种应用场景。项目建设单位包括北京车联网新能源、亦庄中和科技、海创英才安居置业等七家企业,总装机规模约7.58兆瓦,单个项目规模在0.5至1.93兆瓦之间。此举系落实《关于公开征集2026年第一批市政府固定资产投资支持光伏发电项目的通知》要求,通过公开征集与专业评估程序遴选形成,旨在推动北京市分布式光伏高质量发展。(199字)

国家能源集团河南电力焦作公司厂区二期光伏项目取得河南公司投资决策批复来源:豫电视角 发布时间:2026-10-27 15:36:17

国家能源集团河南电力焦作公司厂区二期光伏项目于10月23日获得河南公司投资决策批复。该项目依托厂区现有空间资源,在检修车间、封闭库房等约20栋建筑屋顶及停车场、道路沿线等闲置场地建设总装机容量2.82555兆瓦的分布式光伏电站,采用“自发自用”模式,所发电量全部接入厂用电系统,实现就地消纳。项目投运后,预计年均发电约297.85万千瓦时,年节约标准煤893.55吨,有助于降低厂区用电能耗、优化能源结构。作为落实“双碳”目标和推进绿色转型的重要实践,项目后续将加快开展初步设计、设备采购、施工建设及安全管理等工作,力争早日建成并网,助力企业绿色可持续发展。(199字)

总投资超9亿元!国能两个光伏项目环评公示来源:重庆市万州区生态环境局 发布时间:2026-10-27 09:42:07

本文介绍了国能集团在重庆市万州区布局的两个大型光伏项目环评公示情况。其中,龙沙光伏项目装机容量172MW,总投资约7.1亿元,选址于龙沙镇、响水镇等地,采用650Wp双面单晶硅组件及460kW逆变器,规划建设43个光伏发电单元和7回35kV集电线路,总占地超313万平方米,工期30个月;燕山农(林、渔)光互补项目装机容量50MW(峰值65.02MWp),总投资约1.91亿元,位于燕山乡,采用660Wp N型单晶硅组件与柔性/固定支架结合方式,配套17台箱变及110kV升压站,建设周期12个月。两项目合计装机222MW,总投资逾9亿元。

总投资4.9亿元!华电160MW光伏项目公示来源:重庆市潼南区生态环境局 发布时间:2026-10-26 09:53:17

重庆市潼南区生态环境局于10月16日受理两个华电复合光伏发电项目环评文件。两项目均由重庆市潼南区华电新能能源有限公司投资建设,均采用“光伏+农业种植”模式。其中,米心项目总投资1.32亿元,装机容量80MW(直流侧104.32MWp),位于米心镇、玉溪镇;玉溪项目总投资3.57亿元,装机容量79.99MW(直流侧106.5MWp),位于玉溪镇、群力镇。两项目合计总投资约4.9亿元,总装机规模近160MW,均拟采用单晶655Wp双面光伏组件,按不同容量分设多个光伏方阵,并配套相应升压变电站。项目建设周期均为12个月。

智能温控大棚+光伏发电+冷链仓储 邵武沿山建食用菌绿色融合基地来源:闽北日报 发布时间:2026-10-26 09:14:43

邵武市沿山镇沿山村正建设一处总投资400余万元、占地5000平方米的食用菌绿色融合基地。该基地以破解传统种植受季节气候制约、品种单一、鲜菇保鲜能力不足等瓶颈为目标,集成智能温控大棚(已建10栋)、308.48千瓦分布式光伏发电系统和100立方米冷链仓储设施,构建“设施栽培—清洁能源—低温保鲜”一体化产业模式。依托当地悠久的食用菌种植历史、丰富的农户经验及闽赣竹荪交易市场等成熟产销平台,项目旨在推动产业提质增效。建成后预计今年12月投用,将拓展栽培品类、壮大村集体经济、提供就近就业岗位,实现村集体与农户双向增收,助力乡村产业振兴。

云南凤庆县50MW光伏项目优选投资主体来源:凤庆县人民政府 发布时间:2026-10-20 15:00:52

本文是凤庆县发展和改革局发布的《凤庆县2026年第一批集中式光伏发电项目投资主体优选竞争性磋商公告》。公告依据云南省及凤庆县关于新能源开发的政策文件,依法委托代理机构开展文德50MW光伏项目的投资主体公开遴选。项目位于临沧市凤庆县,总投资约2.08亿元,建设5万千瓦地面光伏电站及配套输变电设施,预计年发电量6743.3万千瓦时,具备显著节能减碳效益。项目须在备案后2个月内开工、开工后6个月内具备投产条件,全容量并网不超1年,经营期上限为25年。招标接受联合体投标,对申请人资质、投融资能力、信用记录、财务状况及合规经营等提出明确要求,并详细说明了文件获取、投标递交、开标安排及公告发布渠道等程序性事项。(199字)

总投资超3亿!湖南90MW光伏项目开工来源:京能清洁能源 发布时间:2026-10-14 10:35:53

湖南耒阳余庆90MW林光互补光伏发电项目于10月3日正式开工,总投资约3.04亿元。项目位于衡阳市耒阳市余庆街道,直流侧装机容量115.0045MW,交流侧并网容量90MW,采用720Wp单晶硅双面双玻组件,通过4回35kV集电线路接入哲桥110kV升压站,最终并入220kV烟洲变电站。建设单位为北京京能清洁能源电力股份有限公司西南分公司。项目创新采用林光互补模式,在保障光伏发电效益的同时,注重林地复合利用与林下植被恢复,兼顾生态修复与能源开发。整体建设周期为12个月,计划于2026年底实现全容量并网发电,目标打造湘南地区林光互补示范工程。(199字)

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。
