630之前湖南将上马129.797万KW光伏项目?33.84万KW已下发,95万KW拟增补

来源:发布时间:2017-01-05 08:25:59

湖南省2016年共发布了129.797万kW的项目指标(包含33.84万kW正式下发的指标,95.957万kW拟申请的指标)。具体如下:

1)30万kW的普通地面光伏电站指标,如表1;

2)3.84万kW的扶贫村级电站规模指标;

3)近日,随着国家能源局要求增补指标,湖南拟增补95.957万kW的普通地面光伏电站指标,如表2。

一、普通地面光伏电站指标

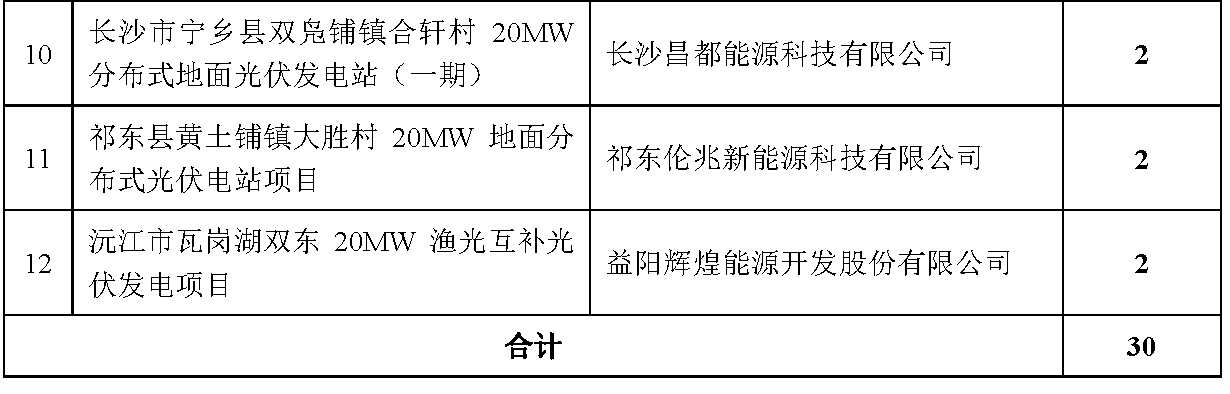

国家给湖南省2016年普通光伏项目的指标为30万kW,2016年7月28日,湖南省发改委下发《关于湖南省2016年光伏发电建设实施方案具体项目的公示》(公示期为2016年7月28日~8月1日),批复了12个项目,累计规模30万kW。

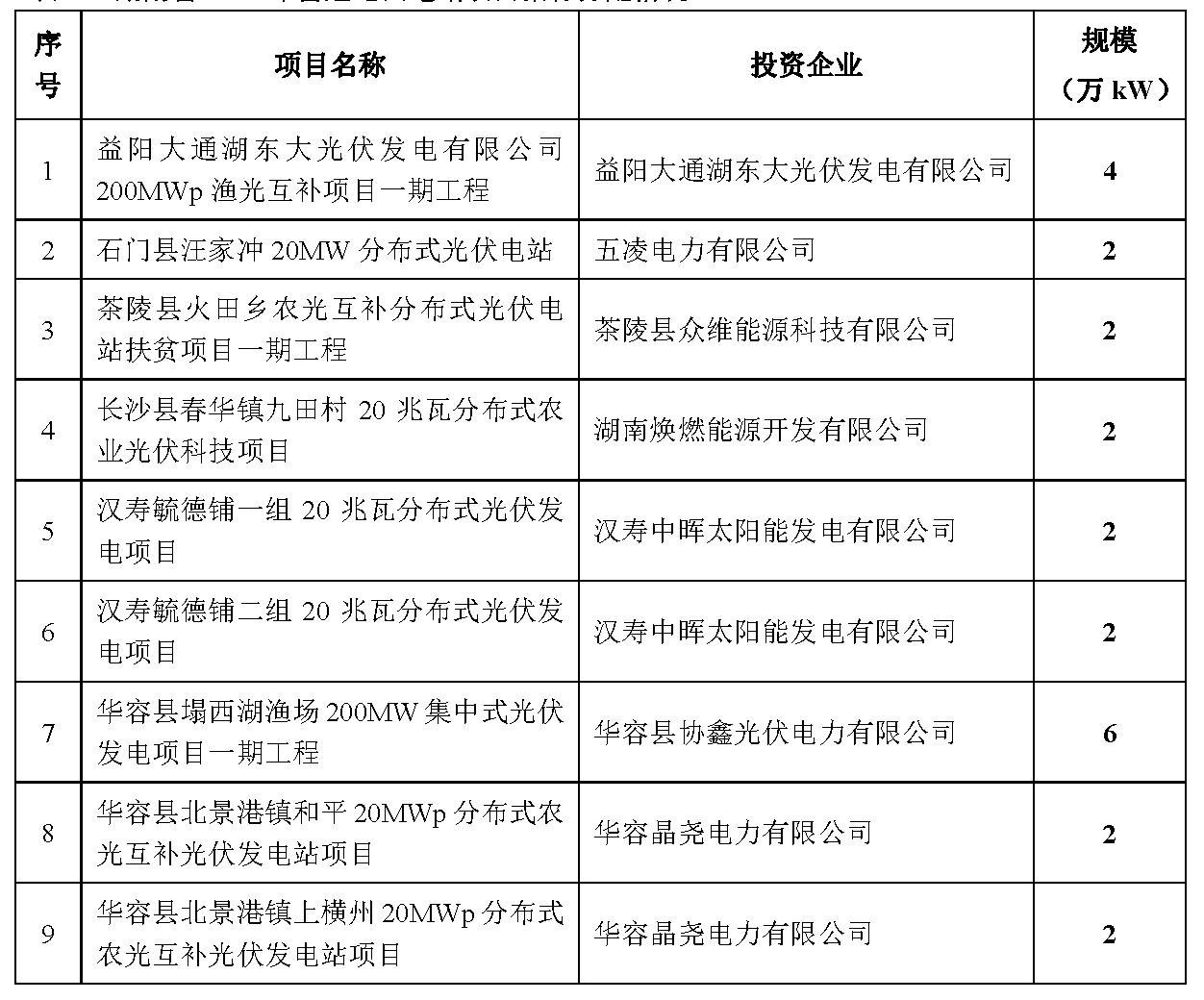

表 1:湖南省2016年普通地面电站项目指标分配情况

2016年12月22日,湖南省能源局对上述12个项目进行了调减和调增。

1、对纳入2016年实施方案但未实质性开工建设的5个项目的规模指标全部予以调减,所调减的规模指标共计10万kW:

1)茶陵县火田乡农光互补分布式光伏电站一期工程

2)沅江市瓦岗湖双东20MW渔光互补光伏发电项目

3)长沙市宁乡县双凫铺镇合轩村20MW分布式地面光伏发电站(一期)


4)长沙县春华镇九田村20兆瓦分布式农业光伏项目

5)石门县汪家冲20MW分布式光伏电站。

2、优选排序前5名的项目进行调增:

1)长沙望城区东城镇分布式渔光互补项目(装机2万千瓦)

2)晶科电力郴州嘉禾县坦坪分布式光伏发电项目(装机2万千瓦)

3)郴州桂阳县荷叶镇林光互补项目(装机2万千瓦)

4)常德桃源县白洋河渔场一段渔光互补分布式光伏项目(装机2万千瓦)

5)岳阳华容县万庾镇虾扒湖渔光互补光伏发电项目(装机2万千瓦)。

二、扶贫村级电站

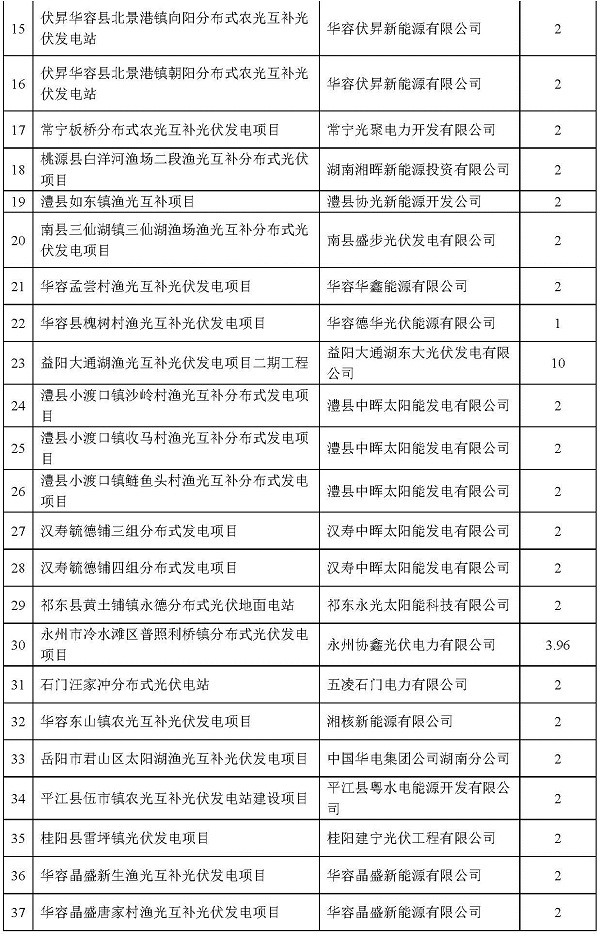

2016年,湖南省拟在12个县开展光伏扶贫,全部为村级电站(含户用系统),总规模为38.4万kW。12个县分别是:

株洲、衡阳、邵阳、岳阳、常德、张家界、益阳、永州、怀化、娄底、郴州、湘西州。

三、拟调增2016年的规模指标

2016年调增指标,湖南拟调增37个项目,总规模为95.957万kW.

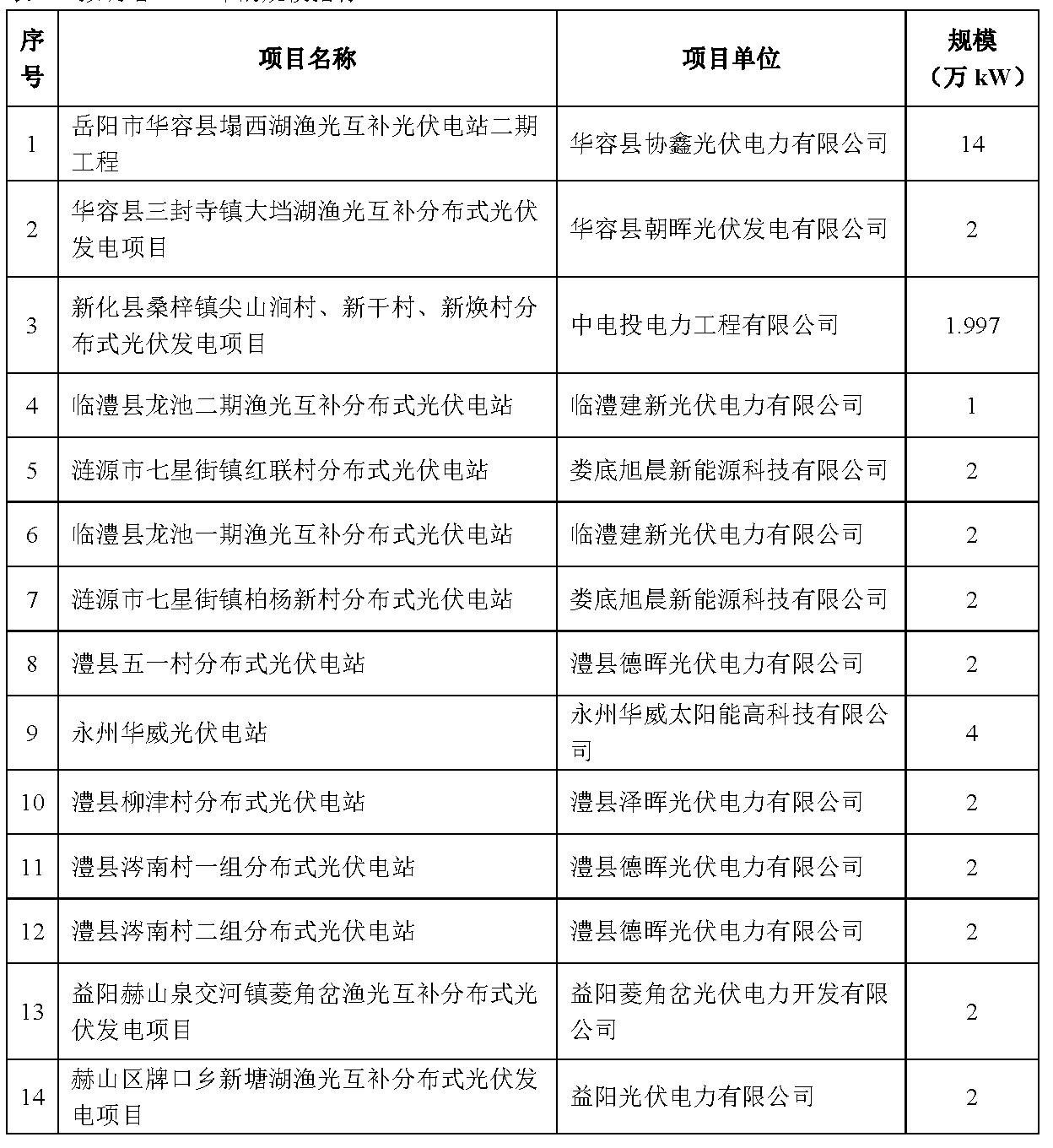

表2:拟调增2016年的规模指标

上表项目名单由热心网友“盛伟”提供。

根据太阳能资源谱图,湖南是我国太阳能资源最差的地区之一。由于经济发达,属于缺电省份,湖南省的分布式光伏装机量位于全国前列,是可以理解的,但地点电站居然也这么火!

2017年630之前,如果连湖南都要上马130万kW,那全国630之前将上马多少光伏项目?!

我们拭目以待!

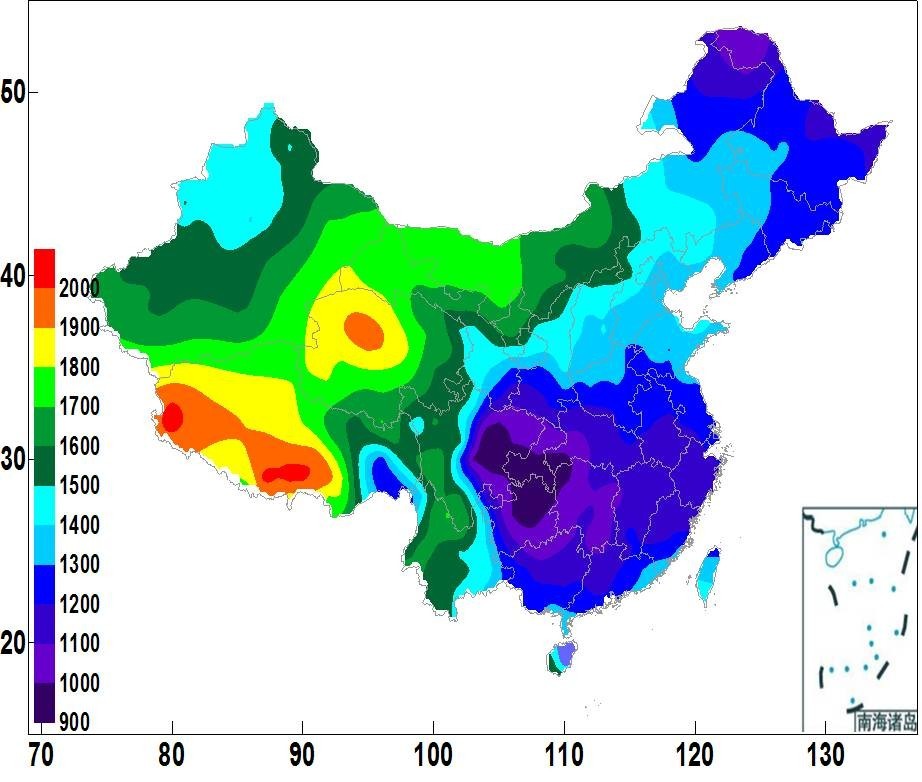

全国太阳能资源谱图

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
印度拟出台新规,500kW以上屋顶光伏或被要求配套储能来源:索比光伏网 发布时间:2026-11-25 09:49:41

印度电力部近日发布《电力(消费者权利)修订规则(2026)》草案,拟对装机容量500千瓦以上的屋顶光伏等可再生能源产消用户,授权各邦监管机构要求配套储能系统,以缓解分布式光伏大规模接入对配电网的冲击,并提升绿电就地消纳能力。草案同步优化净计量机制,允许各邦自主核定费用,规定5千瓦以上项目可能需缴纳电网使用费,小规模项目则予豁免。此外,分时电价实施路径明确:10千瓦及以上工商业用户自2027年4月起执行,其余非农业用户延至2028年4月;光伏出力高峰时段电价最低下调20%,以引导负荷转移。该草案为征求意见稿,各邦可因地制宜推进,不具全国强制性,但有望显著刺激工商业侧储能需求增长。(199字)

云南西双版纳片区百万千瓦级光伏发电项目通过竣工验收来源:水电九局 发布时间:2026-11-19 14:31:59

云南西双版纳片区百万千瓦级光伏发电项目近日全部通过竣工验收,标志着该大型山地清洁能源基地建设圆满完成。项目覆盖景洪市、勐海县、勐腊县三地,共17个子项目,总装机容量113.5万千瓦,含光伏场区及5座220千伏升压站,安装光伏组件超10.4万组、箱变385台、逆变器3566台。面对山地施工难度大、雨季长、点位分散等挑战,承建方水电九局创新采用“小蜜蜂”钻孔、多式联运物资保障、“马帮+无人机+溜槽”协同运输等绿色建造技术,并组建党员先锋队与青年突击队强化组织协调。项目同步推广“光伏+茶叶”“光伏+咖啡”等农光互补模式,助力乡村振兴与农民增收。投运后年发电量约19.27亿千瓦时,年节约标煤58.87万吨,减排二氧化碳157.24万吨。

德国户用光伏政策迎来转机——拟保留25kW级系统上网电价补贴来源:TaiyangNews 发布时间:2026-11-19 08:55:52

德国联合执政的联盟党(CDU/CSU)与社民党(SPD)在EEG 2027修订谈判中初步达成一致,拟保留25kW及以下新建户用屋顶光伏系统的固定上网电价补贴(FIT),逆转了此前联邦内阁批准的逐步取消该类补贴的草案方向。原方案计划推动小型系统转向电力市场化销售,并提供过渡支持,但遭太阳能行业强烈反对,担忧抑制投资。当前协议虽属初步,尚未纳入最终能源改革框架,但已明确将FIT保留与电网扩容改革联动推进,以匹配可再生能源发展需求。与此同时,德国光伏发展势头强劲,2026年前九个月光伏发电已占全国发电量约25%,全年有望首次突破100TWh。行业呼吁简化并网流程、减少行政壁垒,确保政策连续性以维护能源转型 momentum。

山西邮政首个光伏发电项目并网发电来源:央广网 发布时间:2026-11-17 09:52:47

山西邮政首个光伏发电项目——太原邮区中心屋顶“光伏发电+储能”系统于11月13日正式并网发电。该项目是落实国家“双碳”目标、推进绿色邮政建设的重要举措,由山西山安茂德能源科技有限公司投资建设运营,利用约2.3万平方米屋顶空间,建成2.2MWp分布式光伏系统及1MW/2.088MWh储能系统。所发电力优先保障本地生产用电,太原邮区中心以优惠价格采购绿电,实现降本增效;储能系统支持“削峰填谷”,平抑负荷波动。项目年发电量约262万度,预计年节约电费33.7万元,相当于年节约标准煤782吨、减排二氧化碳1632吨。施工期间兼顾邮件处理效率,保障按期投运。目前山西邮政正推广经验,加快长治、临汾等地光伏项目建设。

上市企业拟退出三个光伏项目来源:索比光伏网 发布时间:2026-11-16 08:49:36

*ST泉为公告披露,其全资子公司山东泉为电力工程有限公司拟协商退出在贵州普定县承接的三个光伏电站EPC总承包项目,涉及坪上镇石板、猫洞乡和谐及白岩镇兴农光伏电站,签约总价约11.25亿元。该项目于2025年8月通过公开招标确定合作方,泉为电力与中国电建集团江西省电力设计院有限公司签订合作协议,并与之及业主方普定县联鑫能源开发有限公司共同签署三份EPC合同。然而,因项目用地征收与审批进展滞后、融资放款受阻等多重因素,截至公告日,项目尚未满足合同约定的开工及进场施工条件。经公司第五届董事会第六次会议审议通过,泉为电力拟启动退出程序,同步协调普定联鑫完成结算并退还前期各方已支付的资金款项。

华银电力:拟斥资2181.99万元投建分布式光伏项目来源:华银电力公告 发布时间:2026-11-05 09:26:31

大唐华银电力拟投资2181.99万元,在湖南湘潭市岳塘区湘潭中环水务三水厂建设5MW分布式光伏项目。该项目依托水厂稳定用电负荷,所发电量优先就地消纳,已取得投资备案及建设指标,建设周期约4个月。经测算,项目全投资税前财务内部收益率达公司既定标准,具备良好盈利性。公司提示了审批滞后、工期延误及政策变动等风险,并提出四项应对措施:优化设计提升发电利用小时数、加强招采与施工管控以降低造价、实施精细化运维压降成本、拓展电力交易与绿电碳交易增加收益。项目旨在加快公司新能源转型、增强长期盈利能力,同时服务地方低碳发展目标。

北京公示拟获市政府固定资产投资支持光伏项目清单来源:北京市发展和改革委员会 发布时间:2026-11-02 10:01:37

北京市发改委于2026年10月30日公示拟纳入市政府固定资产投资支持的7个光伏发电项目清单,公示期为5个工作日。这批项目全部属于建筑光伏一体化类型,覆盖顺义、经开区、房山、大兴等五个行政区,涵盖光伏车棚、厂房屋顶、集体经营性建设用地、停车场及制药厂分布式光伏等多种应用场景。项目建设单位包括北京车联网新能源、亦庄中和科技、海创英才安居置业等七家企业,总装机规模约7.58兆瓦,单个项目规模在0.5至1.93兆瓦之间。此举系落实《关于公开征集2026年第一批市政府固定资产投资支持光伏发电项目的通知》要求,通过公开征集与专业评估程序遴选形成,旨在推动北京市分布式光伏高质量发展。(199字)

宁夏拟废止100MW光伏项目,涉及大唐集团来源:中卫市发展和改革委员会 发布时间:2026-10-29 09:22:20

宁夏中卫市发改委于10月27日发布公示,拟清理废止一批不具备建设条件的已备案未开工新能源项目,旨在推动新能源产业高质量发展、提升土地等资源利用效率。此次清理依据《企业投资项目事中事后监管办法》,由市、县(区)两级发改部门联合开展核查。经核实,大唐集团下属的大唐中宁喊叫水100MW光伏复合发电项目(2022年备案)因长期未开工,且不再具备继续实施的建设条件,被列为拟废止对象。该项目位于中宁县喊叫水地区,属光伏复合类型,规划装机容量100兆瓦。公示期结束后,如无异议,该项目将正式退出备案管理序列。此举是中卫市优化新能源项目布局、强化事中事后监管的重要举措。

源光宝北京四环制药厂1995.2kW BIPV阳光棚支架项目竣工来源:源光宝 发布时间:2026-10-28 10:17:04

本文介绍了源光宝为北京四环制药厂实施的1995.2kW工商业BIPV阳光棚支架项目。该项目位于北京通州厂区混凝土平屋顶,采用源光宝新一代装配式光伏支架系统,由上海坦芯科技负责EPC及投资。针对医药企业GMP生产环境下屋面防水要求高、严禁明火、须不停产施工及北方复杂气候下长效耐腐等三大核心挑战,方案创新应用结构防水一体化设计(二级集成水槽、无损化学锚固)、全装配免焊螺栓连接工艺,以及锌铝镁高强钢材质(S350GD-ZM275),实现无破防水、零动火施工、30天高效交付和25年低运维保障。项目已竣工并获甲方认可,为同类高安全、高洁净要求场景提供了可复制的BIPV实践范本。(199字)

5个人,10天!源光宝在广东韶关装完一个 471.6kW的屋顶阳光棚,重新诠释行业速度!来源:源光宝 发布时间:2026-10-28 10:15:01

本文介绍了源光宝公司在广东韶关泓图生物科技有限公司厂区实施的471.6kW工商业屋顶阳光棚光伏项目。该项目由广东汉辉能源工程有限公司总承包,采用源光宝新一代BIPV光伏支架系统,配置720片655W高效组件。面对混凝土平屋顶对防水性、承重安全及园区生产连续性的严苛要求,方案聚焦三大核心挑战:一是兼顾屋面高利用率与无损防水保护;二是满足5人小团队在10天内完成全部安装的高效施工需求;三是确保支架系统在韶关高温高湿环境下实现25年耐久防腐。通过结构防水一体化设计、化学锚固无损基础、全装配免焊工艺及锌铝镁高强钢材料等创新举措,项目实现了快速交付、零渗漏风险与长期低维护,同步提升了发电效益、建筑功能与投资回报率。(198字)

四川100MW光伏项目环评拟批复!来源:攀枝花市人民政府 发布时间:2026-10-28 09:22:14

四川攀枝花市生态环境局于10月21日公示拟批复盐边四平山光伏发电项目环评文件。该项目位于盐边县新九镇四平山区域,总投资4.05亿元,由东锅新能源(盐边)有限公司建设,属新建清洁能源工程。项目主体包括100MW光伏阵列、220kV升压站及配套氢储能站。光伏部分采用固定式单晶硅组件(630Wp),共安装约19万块,配置313台逆变器和29台35kV箱变;所发电量经4回35kV集电线路汇入升压站,升压至220kV后通过1回送出线路接入安宁220kV变电站并网。项目总施工工期为14个月。(199字)
