分布式光伏并网必须要知道的八大点

来源:索比光伏网发布时间:2016-11-22 23:59:59
索比光伏网讯:“无锡供电公司于2012年10月底正式为分布式电源项目业主提供接入申请受理服务,只要符合国家规定容量和现场具备接入条件的,一律为业主提供接入系统方案,设计图纸审核,关口计量表、发电计量表、电能量采集装置的安装、验收和相关结算服务。上述服务内容到目前为止不收取任何服务费用。”国网无锡供电公司营销部电力工程师顾伟介绍到。

谈到无锡厂房和小区房备案安装电站的要求时,顾伟说道,“首先厂用的先备案后设立,由供电公司再进行备案,一站式到营业厅里面登记表格。里面的内容有房产证,还需要物业公司业主委员会或者居民委员会的证明。这个是当时备案的要求,房子是有房产证的。第二里面的物业公司,如果小区有物业管理方,就必须经过他们的同意。如果说没有小区,是公寓楼,是户主同意安装才可以,后来进行沟通,现在基本上大概业主委员会,业主委员会同意就默认为小区的居民全部同意,这样也做了一个简化。如果是私房,也需要开通一个许可证。”

(一)项目备案要求

无锡发改委与无锡供电公司确定了分布式电源项目备案审查制度。

凡是企业申请的项目,由项目业主先到无锡各区县发改部门办理项目的备案文件,业主获得备案许可后携带备案文件原件和相关的申请资料到供电公司申请并网,资料满足并网受理要求后供电公司进行正式受理。

个人居民光伏项目目前由供电公司代客户向发改部门进行备案,客户可直接可到供电公司进行申请,目前发改部门要求居民住宅必须有房产证方可备案,认定为合法项目,所以无房产证的个人项目,公司会告知其补办房产证后方可受理;同时,居民项目还需取得物业公司、业主委员会或村民委员会的开工许可证明。

个人居民光伏项目的上网电费和补贴电费目前免收增值税,但范围仅限于居民在自有住宅上建设的光伏电站,不包括工商业建筑。

(二)受理申请与现场勘查

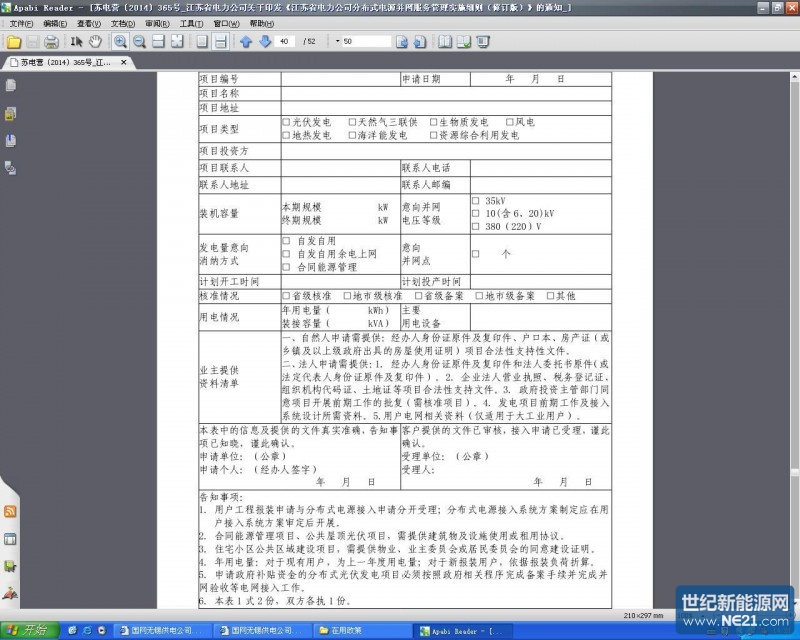

供电公司负责受理分布式光伏项目业主提出的并网申请,协助用户填写《分布式电源项目前期申请表》,接受相关支持性文件,审核项目并网申请材料,审查合格后方可正式受理。

1、企业项目支持性文件包括:

A、经办人身份证原件及复印件和法人委托书原件(或法定代表人身份证原件及复印件)。

B、企业法人营业执照、土地证等项目合法性支持性文件。

C、电源项目地理位置图(标明方向、邻近道路、河道等)及场地租用相关协议。

D、对于合同能源管理项目,需提供项目业主和电能使用方签订的合同能源管理合作协议以及建筑物、设施的使用或租用协议。

E、政府投资主管部门同意项目开展前期工作的批复。

F、其他项目前期工作相关资料。包括电力消纳客户近期电费发票和用户变电所电气一次主接线图等。

2、居民项目支持性文件包括:

A、经办人身份证原件及复印件。

B、户口本。

C、房产证等项目合法性支持性文件。

D、对于利用居民楼宇屋顶或外墙等公共部位建筑安装分布式电源的项目,应征得物业、业主委员会或居民委员会或同一楼宇内全体业主对安装的书面同意意见。




  3、现场勘察配合

供电公司在正式受理申请后会组织公司经研所等有关部门开展现场勘查,为编制接入系统方案做准备,项目业主应安排相应工作人员给予配合,并提供所需的现场电气图纸等。

(三)接入方案制定与审查

受理后供电公司将根据项目实际情况编制《分布式电源项目接入系统方案》,并通过内部评审后出具《接入系统方案项目(业主)确认单》,10kV以上项目为《接入电网意见函》,联同接入系统方案送达业主,并提请业主签收盖章确认。双方各持一份,项目业主确认接入方案后,即可开展项目备案和工程建设等后续工作。

(四)并网工程设计与建设

1、设计审查

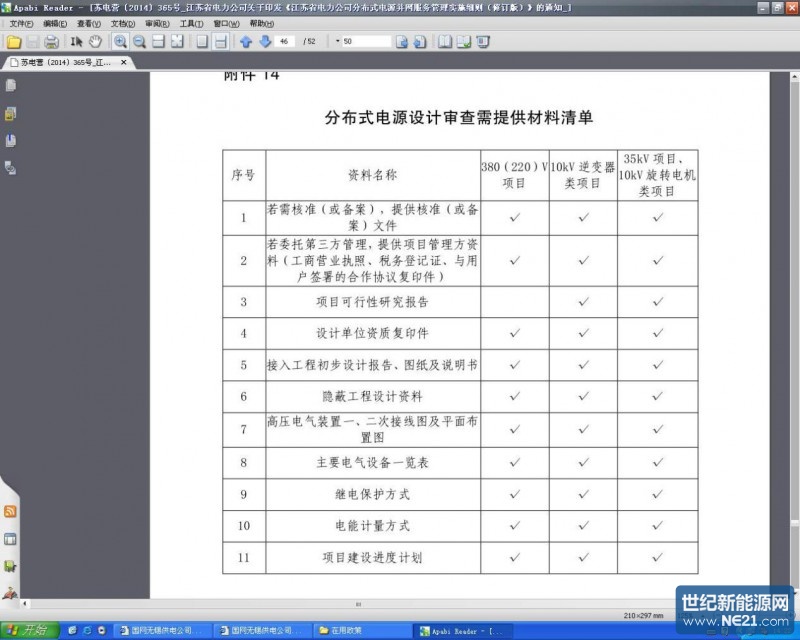

供电公司对于除居民光伏项目以外的分布式电源项目进行设计资料审查,协助用户填写《设计资料审查申请表》,接受相关支持性文件,并组织审查接入系统工程设计,出具《设计资料审查意见书》。


 2、工程建设

接入用户内部电网的分布式电源项目,所涉及的工程由项目业主投资建设,接入引起的公共电网改造部分由供电企业投资建设。

用户投资建设的并网工程,承揽工程的施工单位应具备政府主管部门颁发的承装(修、试)电力设施许可证、建筑业企业资质证书、安全生产许可证(江苏省外的电力承装企业需在开工后10日内向江苏省能监会进行备案)。

电源项目接入如涉及公共电网的新建(改造)的,项目业主在启动发电项目建设后,持项目建设承包(施工)合同、主要设备的购货合同等材料联系供电公司客户经理,由客户经理组织公司相关部门实施公共电网的新建(改造)工程。

(五)并网验收与调试申请

项目建成后到项目业主到供电公司营业厅进行并网验收及调试申请,供电公司将协助项目业主填写并网验收及调试申请表,接受验收及调试相关材料。

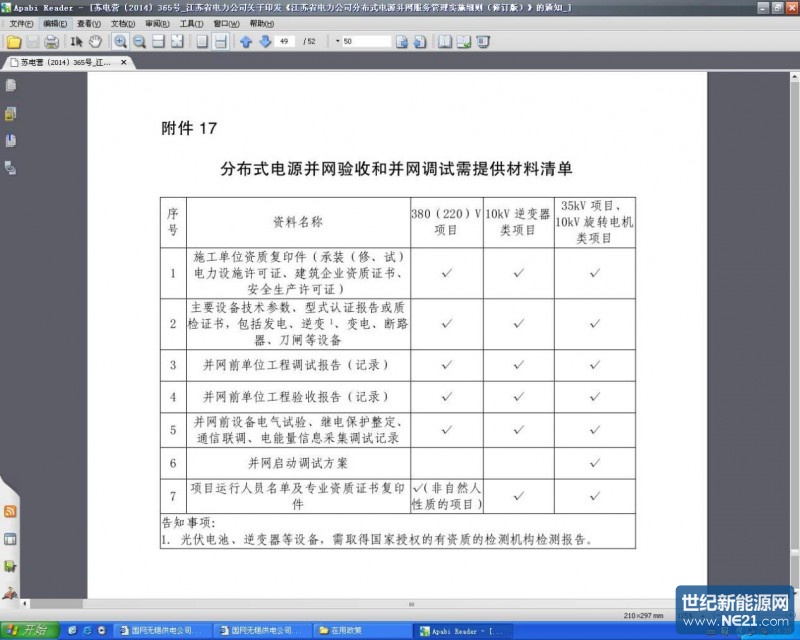

资料齐全后供电公司将会组织人员进行电能计量装置的安装、发用电合同签订,对项目开展验收,对于10千伏以上的项目签订调度管理协议。并网验收合格的,出具《并网验收意见书》,对并网验收不合格的,提出整改方案,并网调试通过后出具《并网验收意见书》,项目通过验收后方可并网运行。

 (六)合同签订

合同签订有几类,A类是接入公网,BCDE类全部是自发,分为同一法人和不同一法人。

A类,适用于接入公用电网的分布式光伏发电项目,为双方合同(常规电源)。

B类,适用于发电项目业主与用户为同一法人,且接入高压用户内部电网的分布式光伏发电项目,为双方合同。

C类,适用于发电项目业主与用户为同一法人,且接入低压用户内部电网的分布式光伏发电项目,为双方合同。

D类,适用于发电项目业主与用户为不同法人,且接入高压用户内部电网的分布式光伏发电项目,为三方合同。

E类,适用于发电项目业主与用户为不同法人,且接入低压用户内部电网的分布式光伏发电项目,为三方合同。

(七)计量与结算

1、计量

供电局每个月进行发电量的采集和余电上网的采集,这两个数字,就是上网电量和下网电量,下网电量就是常规的电量,装了光伏和不装光伏与电力部门是一样开展,多了一个环就是发电量的告知,发电量上网总量有一个告知单。企业内的需要企业自己开增值税发票,居民户用型的是全免税。

分布式电源项目所有的并网点以及与公共电网的连接点均应安装具有电能信息采集功能的计量装置,以分别准确计量分布式电源项目的发电量和用电客户的上、下网电量。

2、结算

分布式电源上、下网电量分开结算,不得互抵,电价执行国家相关政策。公司为享受国家电价补助的分布式电源项目提供补助计量和结算服务,在收到财政部门拨付的补助资金后,按照国家政策规定,及时支付项目业主。

在合同签订完毕正式生效且项目正式并网运行后,供电公司负责分布式电源发电、上网电量的进行采集和计算,向分布式电源业主发布预、终结算单,企业性质的分布式电源结算电费发票由电源业主每月按时开具并交给公司电费部门,个人性质的结算发票由公司电费部门代为开具。

(八)分布式电源接入系统典型设计

供电企业编制分布式电源接入系统方案均按照国家、行业、地方及企业相关技术标准,并参照《分布式电源接入配电网相关技术规范》、《分布式电源接入系统典型设计》制定接入方案。

参考标准如下:

8 千瓦及以下可接入220 伏

8千瓦~400千瓦可接入380伏

400千瓦~6000千瓦可接入10千伏

5000千瓦~30000千瓦以上可接入35千伏

最终并网电压等级会根据电网条件,通过技术经济比选论证确定。若高低两级电压均具备接入条件,优先采用低电压等级接入。

当采用 220 伏单相接入时,会根据当地配电管理规定和三相不平衡测算结果确定最终接入的电源相位。

为争取更多的分布式电源电站并入电网,供电公司会进一步加强绿色能源宣传,统一管理模式、技术标准、工作流程和服务规范,整合服务资源,精简业务流程,开辟更高效的绿色通道,加快分布式电源并网速度,提高并网服务水平,引导项目业主主动、积极的参与建设分布式电源,拓展分布式电源的应用领域,为消纳清洁能源发电做出应有的贡献。

(文章根据国网无锡供电公司营销部电力工程师顾伟在第四届家用光伏发电系统推广会的分享总结而成)

索比光伏网 https://news.solarbe.com/201611/23/153056.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
重在落实!《云南省推动绿电直连建设实施方案》发布来源:理想能源网 发布时间:2025-07-10 14:40:01

关于印发《云南省推动绿电直连建设实施方案》的通知

习近平考察山西:打造重要能源原材料基地,配套发展风电、光伏发电、氢能等来源:光伏們 发布时间:2025-07-10 10:24:23

​据新华社消息,7月7日至8日,习近平在山西省委书记唐登杰和省长卢东亮陪同下,先后到阳泉、太原考察调研。

深度 | 政策机遇与实践挑战并存 绿电直连探路前行来源:电联新媒 发布时间:2025-07-10 09:36:09

近日,国家发改委、国家能源局联合出台《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号,以下简称“650号文”)。650号文试图在电网的“主干道”供电之外,给与市场主体一个新的绿电采购选项:以用户为中心,开辟一条点对点的“专属通道”,允许新能源电站通过专用线路,直接供给特定的用电企业,使企业能够拥有一套“量身定制”的绿电供应方案。

习近平在山西考察时强调 努力在推动资源型经济转型发展上迈出新步伐 奋力谱写三晋大地推进中国式现代化新篇章来源:中国能源报 发布时间:2025-07-10 09:33:49

中共中央总书记、国家主席、中央军委主席习近平近日在山西考察时强调,山西要认真落实党中央关于促进中部地区加快崛起、推动黄河流域生态保护和高质量发展等战略部署,坚持稳中求进工作总基调,完整准确全面贯彻新发展理念,统筹好发展和安全,努力在推动资源型经济转型发展上迈出新步伐,奋力谱写三晋大地推进中国式现代化新篇章。

20250708 广东汕头:利用农村道路建设光伏廊道无需办理建设用地审批来源:佛山新能源 发布时间:2025-07-09 17:23:58

7月2日,广东省汕头市自然资源局发布《关于激活土地要素助力“百千万工程”的通知》,要求市、县级国土空间总体规划优先保障重点产业,通过镇级国土空间总体规划、村庄规划调整村庄建设边界、公共服务和公用设施布局,优先保障农村一二三产业融合发展、乡村振兴、基础设施、科教文体卫以及具有特定选址要求的产业项目,开展规划评估优化调整用地布局。

瑞士启动"太阳能三步走"计划 2040年剑指能源独立与气候中和来源:索比光伏网 发布时间:2025-07-08 10:32:05

在欧洲能源格局加速重构的背景下,瑞士联邦政府近日宣布全面启动"太阳能自主2040"国家倡议,通过屋顶光伏全覆盖、建筑法规强制配建、财政补贴激励三大核心举措,力争在20年内实现能源供应100%自给,并同步达成碳中和目标。该项目总投资预计将超150亿瑞士法郎。

英国加速清洁能源转型来源:中国能源报 发布时间:2025-07-08 09:11:08

近期,英国能源供应商OVO发布了一个气候转型计划并表示,如果不改变政策,将阻碍英国实现净零目标的进程。“我们计划在未来几年内呼吁政府进行适当改革。”除了成本和经济激励之外,OVO发布的计划还呼吁加强行业合作,以增加英国的热泵安装。

德国光伏装机突破107.5GW来源:索比光伏网 发布时间:2025-07-07 16:12:29

7月5日,德国太阳能工业协会(BSW-Solar)发布数据显示,该国光伏累计装机容量已达107.5GW,覆盖屋顶、阳台及露天场地等多元场景,标志着德国在2030年实现215GW目标中正式跨越半程节点。

四部委:鼓励智能大功率充电站!因地制宜配建光伏发电和储能设施来源:国家发改委 发布时间:2025-07-07 15:35:52

7月7日,国家发改委等四部委印发《关于促进大功率充电设施科学规划建设的通知》。其中明确提出:鼓励打造智能有序大功率充电场站,建立大功率充电场站与配电网高效互动机制,因地制宜配建光伏发电和储能设施。

浙江宁海:新建分布式光伏项目应具备“四可”功能 以保障新能源消纳来源:浙江宁海县发展和改革局 发布时间:2025-07-07 10:16:37

7月1日,浙江宁海县发展和改革局发布关于县政协十一届四次会议第69号提案的复函。该复函显示,截至到2025年4月底,宁海县光伏累计装机容量87.41万千瓦,本年累计装机容量13.71万千瓦。

山西发布分布式光伏管理办法:工商业自用比例50%,余电上网需参与电力交易来源:山西省能源局 发布时间:2025-07-02 14:41:19

近日,山西省能源局、国家能源局、山西监管办公室正式下发《分布式光伏发电开发建设管理实施细则(试行)》的通知,于2025年8月1日起施行,有效期两年。文件指出,分布式光伏发电上网模式包括全额上网、全部自发自用、自发自用余电上网三种。
