【视点】储能型光热电站收益能否达到最优?

来源:发布时间:2016-10-21 09:11:59

   一些业界专家认为,光热发电项目开发商必须根据市场的实际需求,从更长时间的调度能力和获得更高容量因子的角度考虑,来确定电站的储能容量,以将光热发电的成本优势最大化。

光热

事实上,储能系统在当今光热电站中的应用已十分普遍。作为光热发电技术的主要优势,配置储能系统可以使光热发电相比其他可再生能源发电技术为电网提供更为稳定的电力供应。

据统计,目前全球共有17个公用事业规模的光热发电项目在建,其中15个项目都配备了储热系统。9月13日,国家能源局发布了首批光热示范项目名单,共有20个项目入选,其中18个项目都采用了熔盐储热技术。

光热

  图:南非kaxu solar one电站的熔盐储热系统

瑞典皇家理工学院(KTH)的高级研究员RafaelGuedez表示:“光热电站在整合了储能系统(TES)后,的确能够显著降低电力平准化成本(LCOE),当然,要使成本效益达到最优化,储热系统的设计方案必须综合考量太阳岛、发电岛的实际规模以及具体的电力调度策略。”

“满负载储热时长每增加一小时,就意味着投资成本需提高大约3%~4%,具体的增加数额将取决于不同的光热发电技术路线、储热材质和运行策略等等,但随着输出电力的增加,额外的投资成本也相应增多,”西班牙动力工程和技术咨询公司Araner的储热技术专家KatlynAvery介绍道,“通过提高储热容量,光热电站就能持续运行更长时间,发电成本自然会降低,这对项目开发商来说是很划算的。”


塔式熔盐传储热或将成为主流

据一些业内专家介绍,应用熔盐储热系统的塔式光热电站能够在更高温度下运行,该储热系统的安装和操作更简便,换热效率也更高,因此,业界对熔盐储热技术的认可度颇高。

从西班牙Torresol能源公司开发的装机20MW的Gemasolar光热电站到美国Sola Reserve装机110MW的新月沙丘电站,再到Abengoa在智利开发建设的装机110MW的Atacama1电站(与新月沙丘电站配置相似),以及ACWA电力公司在摩洛哥建设的150MW级NoorIII电站,都无一例外地选择了熔盐储热型塔式光热发电技术路线。

据了解,使用导热油作为传热流体(HTF)的塔式光热电站的最高运行温度是565摄氏度,相比之下,槽式导热油光热电站的运行温度最高只限于385摄氏度。

“更高的工作温度带来的将是成本相对更低同时效率更高的储热系统,而这又会很快地转化为收益。”Avery表示。

Guedez则补充表示,如果将熔盐同时作为塔式光热电站的传储热介质,相当于将熔盐储热系统和熔盐塔无缝连接起来,不但简化了整个电站的设备组成,还有利于电站后期的运维控制。

槽式传热介质:由导热油到熔盐的探索

目前,全球众多槽式光热电站开发商正纷纷进行试验,探索将传热介质由导热油转换为熔盐的可能性,希望通过进一步提高技术水平,以提高系统的运行温度,从而缩短与塔式熔盐储热光热电站之间的差距。

根据国际可再生能源机构(IRENA)的报告显示,槽式光热电站的传热介质若由导热油转换为熔盐,整个槽式光热电站储热系统的安装成本将会减半。另外,到2025年,储热系统的安装成本预计会下降到16美元/kWth。

近年来,很多中国光热企业也在研究槽式熔盐传储热技术,而在首批光热示范项目名单中,7个槽式光热项目中有2个将熔盐作为传热介质,而且这两个项目的储热时长均远远超出其它5个项目。

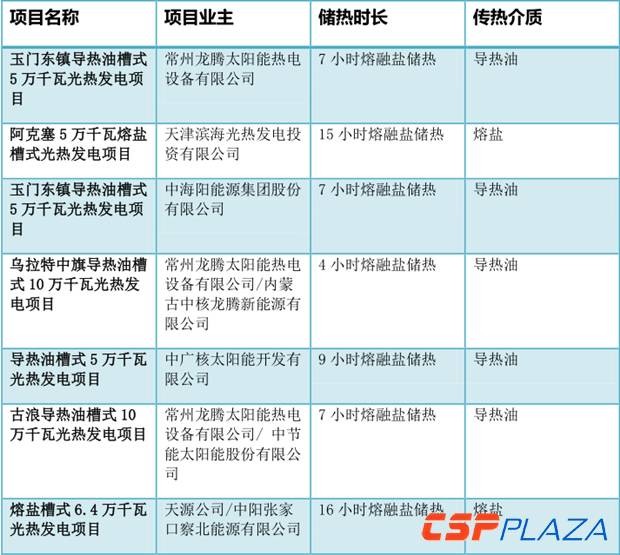

光热

  图:中国首批光热示范项目中的7个槽式项目的基本信息

下一页>

影响储热规模的主要因素

一般来说,在光热电站公开竞标时,项目开发商往往会更加青睐具有持续储热能力的项目,因为这些项目不仅有利于履行招标要求,其电力购买价格也会更具竞争力。“储热系统的最佳规模取决于承购方或者市场给予的条件,比如电力购买计划、激励措施等。”Guedez指出。

瑞典皇家理工学院KTH在2014年曾做过一项研究,发现当光热电站采用调峰运行策略时,业主更倾向于选择小规模的储热单元和光场;如果需要连续基荷发电,业主则往往会选择较大规模的储热单元和光场。

该研究结论表明,对于一个坐落于像西班牙南部塞维利亚等地的100MW级光热电站而言,要获得最高的收益率,则电站的储热时长最好为12个小时,同时太阳倍数要按照2.75来计算。

此外,Avery还指出,如果将以可用电力为准的支付方案应用于可再生能源项目,那么这在一定程度上,会不可避免的对光热电站的储能系统的规模产生影响。

对于传统发电方式来说,容量电价是根据电厂的发电量或是可用电量来制定的,其目的是为了鼓励发电站有效发挥自身的电力调配作用。“输电系统理应给配有更大储能容量的光热发电站一种更好地付费方式,因为他们在调度电力方面要可靠的多。”Avery表示。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
杭州年产2GWN型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)来源:杭州自然资源局 发布时间:2026-10-15 06:25:14

杭州市规划和自然资源局于10月14日发布《西政工出〔2023〕3号年产2GW N型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)》公告,对已批准的项目建设方案进行局部调整。该项目由格普光能(杭州)有限公司建设,计划于2026年10月15日至24日间实施。主要修改内容包括:优化机动车与非机动车停车位配建数量;将4.1W/40厂房建筑高度由原52.3米调整为56.6米,并同步调整9层、10层屋顶层高;在2#楼10层屋面新增庭院设计。调整系因实际建设需求变化而提出,旨在完善功能布局与空间利用,确保项目符合“未来工厂”智能化、绿色化建设要求。

河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见发布来源:河北省发展和改革委员会 发布时间:2026-10-14 08:58:10

河北省发改委于2026年10月10日印发《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》,旨在规范新能源项目共用工程管理,保障公平、安全、高效并网。文件明确共用工程界定标准,要求在项目谋划阶段由省级电网企业协同核定接入条件,并以经济性最优原则确定共用范围;对存量工程,由省级电网核定富余容量,承建主体须按规则向符合条件的新项目开放接入,违诺者将被限制后续项目预留容量支持。新建项目承建主体须签署共享承诺书并备案,违约将取消资格。费用分摊坚持“谁受益、谁承担”,建设费用按交流侧装机容量比例分摊,运行费用按实际发电量比例分摊,新增项目引发的改扩建或陪停补偿等费用由其单独承担。意见还强化了能源主管部门统筹监管与电网企业公平开放责任。(199字)

全国首个百万千瓦级光伏光热项目并网发电来源:中国电建 发布时间:2026-10-08 09:25:47

青海共和百万千瓦光伏光热项目于10月1日成功并网发电,成为全国首个集光伏发电、光热储能与电热转换于一体的百万千瓦级清洁能源工程。项目位于青海海南州共和县,总装机100万千瓦,含90万千瓦光伏电站和10万千瓦熔盐塔式光热电站,由电建新能源公司投资运营、西北院EPC总承包。光热部分配备219米吸热塔及10310面定日镜,光伏部分安装近190万块组件。依托熔盐储热技术,项目可实现昼夜连续稳定供电,已达成并网即全容量投运的行业新纪录。预计年上网电量22亿千瓦时,年节约标煤69万吨、减排二氧化碳207万吨。项目采用高低支架光伏阵列,兼顾发电、生态修复与牧业发展,并为沙戈荒地区大型风光基地提供可复制的“光伏+光热”长时调峰实证方案。(199字)

湖南省耒阳市东湖圩乡100兆瓦光伏发电项目顺利完成反送电来源:中国能建葛洲坝机电公司 发布时间:2026-09-29 15:43:09

湖南省耒阳市东湖圩乡100兆瓦光伏发电项目由葛洲坝机电公司以EPC总承包模式承建,近日顺利完成反送电,标志着项目进入投产发电冲刺阶段。该项目位于耒阳市东湖圩乡,占地约2540亩,总投资约6亿元,建设内容涵盖光伏阵列(共40个方阵)、35千伏集电线路、110千伏升压站及送出线路等全部勘察设计、设备采购、施工安装与系统调试工作,并配置了初步按5兆瓦/10兆瓦时规划的储能系统。目前电气设备运行稳定,继电保护、智能监控、电能计量等配套系统均满足电网并网技术规范。项目投运后,预计年均发电量1.21877亿千瓦时,每年可节约标准煤3.69万吨,减排二氧化碳6.89万吨、二氧化硫19.5吨、氮氧化物21.82吨。

园区光储解决方案:企业用电成本优化的系统路径与合作伙伴选择来源:阳光电源 发布时间:2026-09-29 10:49:36

本文围绕工业园区用电成本优化问题,系统阐述了光储(光伏发电+储能)解决方案的运作机理、实施路径与合作伙伴选型逻辑。文章指出,在分时电价深化与新能源技术成熟的背景下,园区可通过光伏自发自用、储能峰谷价差套利、需量管理与需求响应三大协同机制实现用电成本系统性下降,其成效依赖于智能化能量管理系统的统筹调度。文中以阳光电源为典型案例,从市场地位、核心产品、技术能力、项目经验及服务能力等维度,全面分析其在园区光储领域的综合优势:兼具光伏逆变器与储能系统全球头部地位、构网型技术长期积累、多行业规模化落地验证,以及覆盖设计—交付—运维的一站式服务能力。最后提出企业选型应聚焦行业地位与产品完整性、同场景项目经验、技术适配性三大维度,并针对小规模园区适用性、EMC与自投模式选择、并网流程等常见问题提供务实解答。

创历史新高!青海首个百兆瓦级塔式光热电站里程碑式“双突破”来源:中国电建 发布时间:2026-09-29 05:25:20

青海首台百兆瓦塔式光热项目——青豫直流二期海西基地10万千瓦光热工程通过14天试运行考核,单日发电量突破200万千瓦时、累计超1亿千瓦时,创历史新高;连续运行219.4小时不停机;配置12小时熔盐储能,年发电2.27亿千瓦时,减碳22.63万吨。

220MWh!德国混合储能项目来了来源:晶科能源JinkoSolar 发布时间:2026-09-29 05:23:09

晶科储能在德签约220MWh混合型储能项目群,集成绿电储能与市场化储能,配套光伏并支撑hybrid PPA落地;采用Tera液冷系统(5.01MWh),具备3倍10秒构网能力、94.1%转换效率及20年寿命,实现发电-储能-交付一体化,提升可再生能源商业价值与电网稳定性。

虚拟电厂在电力辅助服务与需求响应中怎么盈利?哪家技术更强?协鑫能科AI交易型储能解析来源:索比光伏网 发布时间:2026-09-18 15:37:37

本文探讨工商业储能价值重构背景下,虚拟电厂如何通过AI驱动实现盈利,并以协鑫能科为典型案例进行解析。随着电力现货市场全面铺开、新能源入市加速及行政分时电价取消,传统“峰谷套利”模式难以为继,行业正转向以算法为核心、主动参与多市场交易的“运营竞赛”。协鑫能科构建了“聚星AIVP”交易型虚拟电厂平台与自研EnergyTS 2.0时序大模型,具备高精度电价/负荷预测(准确率超94%)、毫秒级策略寻优及跨市场套利能力;依托超130万千瓦可调负荷、31GW管理规模及国家电网等三大电网全域准入资质,形成“能源资产+智慧服务+AI交易”三位一体运营闭环。其系统已在江苏等地实现辅助服务收益超1亿元,并入选全国“人工智能+能源电力”百强案例。

《河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》征求意见来源:河北省发改委 发布时间:2026-09-17 08:53:37

河北省发改委于2026年9月16日发布《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见(征求意见稿)》,面向社会公开征求意见至9月20日。文件旨在规范新能源与储能项目共用工程的规划、建设与费用分摊,明确“统筹规划、安全可靠、集约共享、公平透明、动态调整”五大原则。意见稿界定了共用工程项目范围(即接入同一公共并网点的多个项目),细化了项目确定、承建主体管理及存量容量开放机制;厘清共用设施范畴(如变压器、母线、送出线路及二次系统等),提出建设费用按交流侧装机容量比例分摊、运行费用按实际发电量比例分摊,并要求新增项目承担陪停补偿及残值重核义务;同时强化省级统筹、市级督导、电网协同的监管体系,推动公平并网与资源高效利用。(199字)

晶科储能海宁工厂获评I型三星级零碳工厂来源:晶科能源JinkoSolar 发布时间:2026-09-10 09:04:53

晶科储能海宁工厂获TÜV莱茵I型三星级零碳工厂认证,实现100%绿电消费。依托12MW屋顶光伏、EMS碳管理平台及17项零碳措施,达成能源100%绿色化、照明100%节能化,并完成50%碳抵消,树立储能行业零碳制造新标杆。

我国可再生能源制氢产能规模超140万吨 光伏发电为绿氢提供关键支撑来源:中国光伏行业协会 发布时间:2026-08-13 08:44:36

《中国氢能发展报告2026》显示,截至2024年6月,我国可再生能源制氢(主要为电解水制氢)的建成及在建年产能已超140万吨。光伏发电作为核心绿电来源,为规模化、低成本制氢提供关键支撑,推动形成“光伏→电解水制氢→终端深度脱碳”的协同链路。当前,氢能基础设施持续完善,全国累计建成加氢站约620座,纯氢管道超350公里;应用层面覆盖交通(已推广氢燃料电池汽车近8000辆)、工业脱碳、长时储能及绿色化工等领域,并衍生出绿氨、绿色甲醇等低碳原料,助力降低油气进口依赖、提升能源自主保障能力。“十五五”期间,随着多元化试点推进和绿氢—绿氨—绿醇项目规模化落地,氢能技术装备与产业生态将加速成熟。
