光伏项目建设如何选址?

来源:智汇光伏发布时间:2016-10-21 10:45:56

之前做电站前期工作的一些心得。

一、光伏项目选址的工作过程

现场踏勘大致可以分三部分工作:

1)去现场前要做好充分的准备工作

2)现场踏勘、考察

3)现场收集资料整理

1前期准备工作

做好准备工作是现场有收获的前提,要不大有准备之仗。首先要考察当地的太阳能资源和自然条件,这些是可以从资料中获得的,如太阳能总辐射、满发小时数等都可以提前做好了解。


除了太阳能资源还要查看当地其他的自然条件,当地是否有台风、大的雨雪天气等,这样会让风负载、雪负载偏大,以及当地是不是有沙尘暴,雾霾。做好这些调研工作,可以让业主认为你比较专业。

除了资源,还需要了解当地政策,比如是否有地方性的光伏补贴。在年初考察时,需要了解国家给了这个省多少指标。

另外,在考察前,必须要和业主做初步沟通,并开具收资清单。因为不同的业主对项目情况的把握会不一样。了解业主对项目的基本要求,已经获得了哪些知识材料,我们还需要补充收集哪些材料。

还要做一些宏观选址,大家看这个山地电站的厂址情况。

南部山地为东西走向,有朝南的坡,坡势较缓。西北部山体则是南北走向,坡面都是朝东或者朝西的。

这是一个典型的荒漠电站的地貌,属于荒漠化土地,东侧有较高大山体,山体上有积雪,形成一些冲击沟,现场考察时需要注意是否有这冲击沟。

厂址东面有一条小路,是否可以作为将来进场的道路,这是一个分布式屋顶电站的选址。可以看出是彩钢瓦还是混泥土,以及屋顶的朝向、方位等相关信息。

红圈标注的较为旧的屋顶就不能作为项目选址了。

除了厂址基本信息外,还可以利用谷歌地球测算厂址距离气象站的距离,以及距离市区的距离,这样便于我们对于场只有一个大致的了解。

考察前,需要准备一些文字性资料。比如分布式现场考察前需要准备一些表格,详细记录屋顶的所有方,经纬度,形式,面积等等,已被返回后详细整理。

另外还要给业主大致的行程单,因为现场事件会很紧凑。同时还要准备一些现场工具,GPS,谷歌地球,坐标转化软件、装备、相机等,虽然现在手机功能很强大,但我还是喜欢用相机。

做好了充分的准备工作,我们去勘察现场要考察什么要点呢?


二、地面光伏电站选址要点

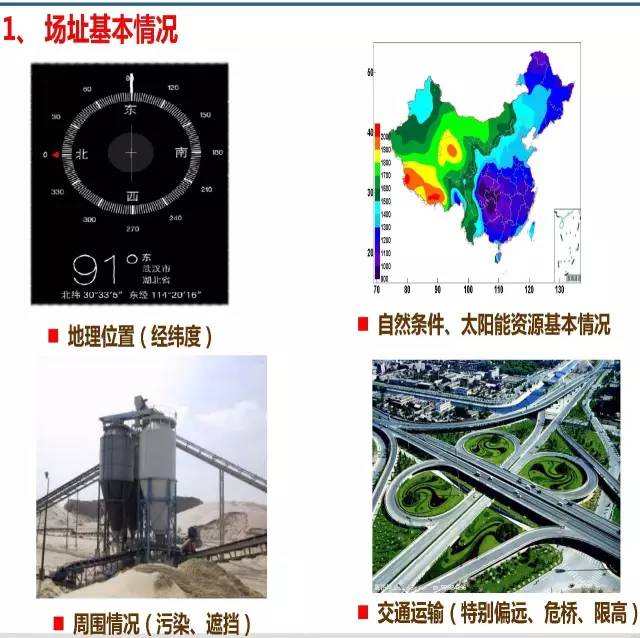

基本情况,记录经纬度,用GPS打点,考察自然资源情况与条件。将之前的按投资料详细化。另外需要考察一下当地的有没有大的污染源,会不会造成扬尘干扰。以及当地的交通情况,是否有危桥,限高等。

气象资料,除了日照时数与辐射量数据外,还要收集基本气象参数,比如温度、风速、降水量、扬沙天数、积雪深度、冻土深度等,都会可以作为将来的设计参考。

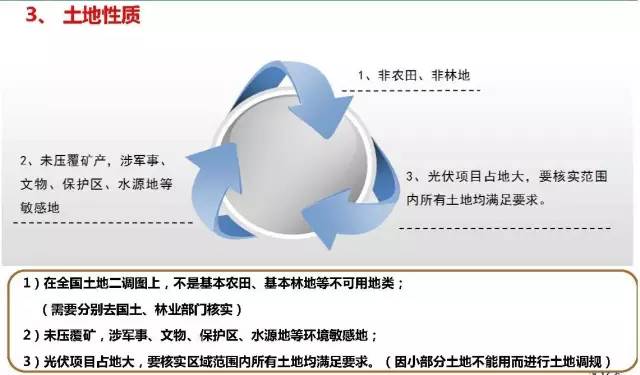

土地性质,要从国土和林业部门分别考察用地是不是基本农田,非林地等等。这些部门经常使用大地坐标,而不是经纬度坐标,所以需要携带坐标转换软件。同时还需考察项目现场是否压覆矿产、涉军事、涉文物、保护区、水源地等等。由于光伏项目占地面积很大,需要考察是否规划中所有的面积都可以使用。

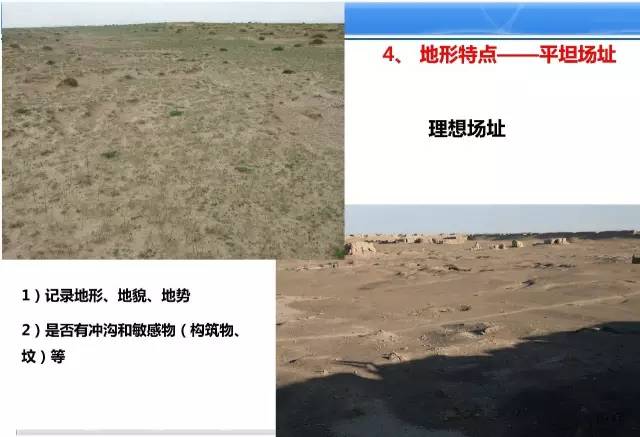

地形地势,有条件情况下,厂址越平坦越好。要记录地形、地貌、地势,是南高北低还是北高南低,开车考察现场是否有大的构筑物,有没有居民坟地等等。

现在平坦的厂址越来越少,如果是山地电站,需要考察山地的走向。最好是东西走向的,有向南的坡面,这样才能保证发电量,还要考察是否有遮挡,纬度较高地方影子倍率大概是三倍,可以利用这个倍率做一个粗略估计。同时,山地最大坡度不要大于25度,太大坡度不利于水土保持,光伏项目土方量还是很大的,会造成比较大的水土破坏。坡度大也会造成施工难度大,造价也会更高,清洗也不方便。

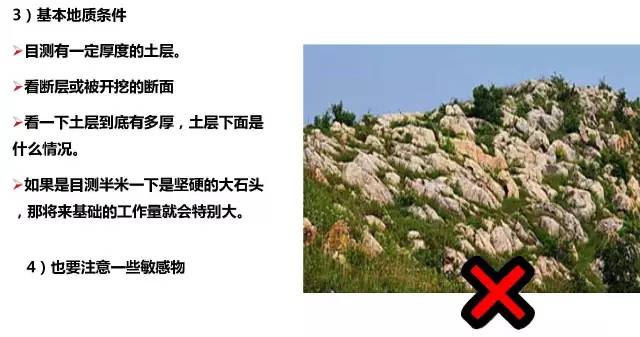

除了山体的坡度山势之外还需要考察地质条件,要有一定的土层厚度,详细的信息需要地质报告,但是现场考察时可以做一个初步的估算,一米以内不要有敏感物。

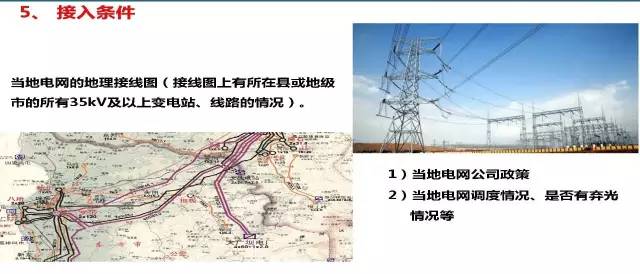

电网接入情况,要拿到当地电网的地理期限图,标注有县级地级市以上35KV变电站的情况,判断电站接入哪个变电站。了解当地电网公司的地方性特殊规定,当地是不是有弃光情况。

确定接入变电站后,还要对之详细考察,电压等级、主变压器和主接线情况、是否有间隔可以让项目接入,距离电站有多远,这涉及到送出线路有多长。最好能为设备铭牌拍摄照片,对于后期设计工作会有帮助。

三、分布式光伏项目选址要点

1、建筑物基本情况

现场考察前,最好能获得建筑物的图纸,包括:

1)厂区所有建筑的布局图。

2)各个屋顶的建筑施工图(平面图、立面图)、结构施工图;

3)各个屋顶的承载力(恒荷载、活荷载)

获得上述资料后,可以在出差前对各个建筑物进行预判。

分布式项目去现场前,需要获得厂区的图纸,比如厂区建筑的总平面布置图,每个建筑的建筑施工图,包括平面图和立面图,每个建筑的承载力,恒载和活载荷是多少。获得这些数据之后,我们可以在现场考察前,对每个建筑做一个初步的判断。

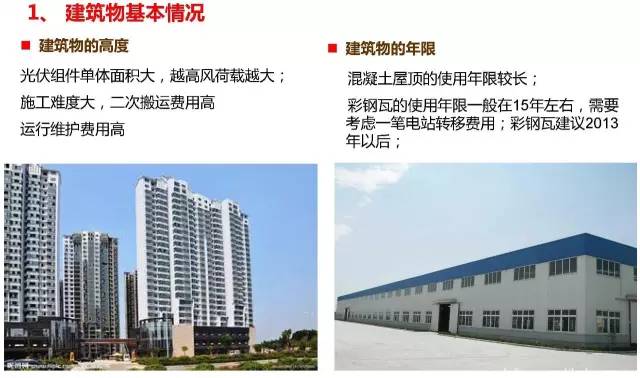

另外需要考察一下建筑的高度。光伏组件的迎风阻力较大,建筑物越高,风载荷越大,施工难度也会随着建筑物高度增大而增大,而且还会涉及一些二次搬运的费用,并要考察是否有二次搬运的空间。还要看一下建筑物的年限,混凝土年限会较长,但是彩钢瓦的年限都在十五年左右,要考虑电站的转移费用,建议选择2013年以后投入使用的彩钢瓦屋顶。

分布式发电项目分为两种,分别是自发自用余电上网和全部上网两种模式,全部上网的电价是固定的,而对于自发自用余电上网这种模式来说,建筑的类型和用途对其电价影响是比较大的。


自发自用电价一般是基础电价+0.42元+地方补贴。基础电价这方面就是业主的用电电价,不同用户类型电价差异也是很大的,工商业用电价格最高、其次是大工业、居民用电和农业用电。业主是工商业用电还是居民对于项目的收益影响也是很大的。不同的用户类型决定了负荷曲线也是不一样的,是白天用电量高还是早晚用电量高,是不是和光伏出力相匹配。

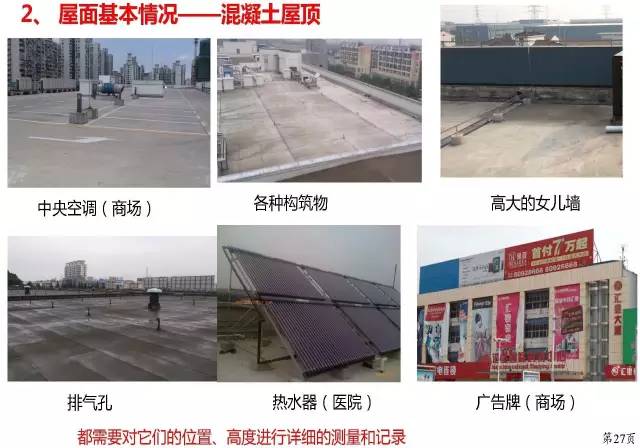

接下来要考察屋面的基本情况,混凝土屋顶上一般会有中央空调或其他小的构筑物,另外需要测量女儿墙,排气孔的高度,有些医院会有太阳能热水器,有些商场还有高大的广告牌,这些都要在我们事先准备好的表格上做记录。

如果是彩钢瓦的屋面,需要记录好彩钢瓦的瓦形。比如是角驰结构还是直立锁边结构,这两种都可以使用夹具,但是如果是T型结构的话,我们一般都会采用打孔的形式。同时注意采光带的位置,长度,以及排气孔的分布情况,如果排气孔太密集可能就不适合做了。

同时也要考察混凝土屋顶的防水,彩钢瓦屋顶的锈蚀状况。如果是锈蚀严重的彩钢瓦屋顶,肯定是不能用来做项目的。

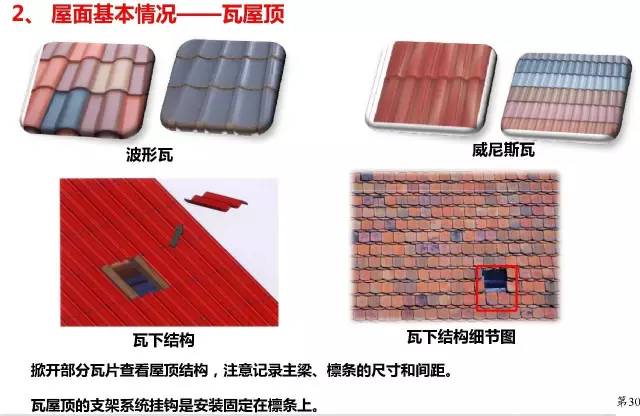

现在户用项目也很多,遇到的主要是瓦型屋顶,我们需要考察用户的瓦型是波浪瓦还是威尼斯型瓦,还要记录内部结构,比如主梁的位置、檩条的位置,方便之后挂钩的安放。

考察完整个情况后,需要预估一下屋顶的总面积。有哪些是遮挡的不可利用面积,哪些是构筑物、采光带占用面积,以及他们的阴影、遮挡面积有所少。这样综合考量屋顶的总可利用面积有多少。一般情况下,1万平米为例,彩钢瓦屋顶一般是以平铺为主,间距较小,按800~1000KW来估计,瓦房屋顶也可以参考彩钢瓦来估计。如果是混凝土屋顶,一般采用最佳倾角,一般按600KW来估计。

考察彩钢屋顶,最为重要的因素是其承载力,承载力具有一票否决权,如果承载力不足,做项目想都不要想。

3、承载力——决定性因素

1)光伏项目的荷载主要来源于:组件、支架、电缆及桥架、水泥配重;汇流箱、施工和运维人员。

2)梁和柱的承载力和稳定性;

3)檩条的承载力和稳定性

一般找原建筑设计院进行荷载复核或者有资质的单位出具载荷证明。

建议对于钢筋混凝土现浇平屋面,屋球钢网架面活荷载不小于2.0kN/ m2;钢结构压型钢板坡屋面,屋面可借用的活荷载不小于0.3kN/m2。

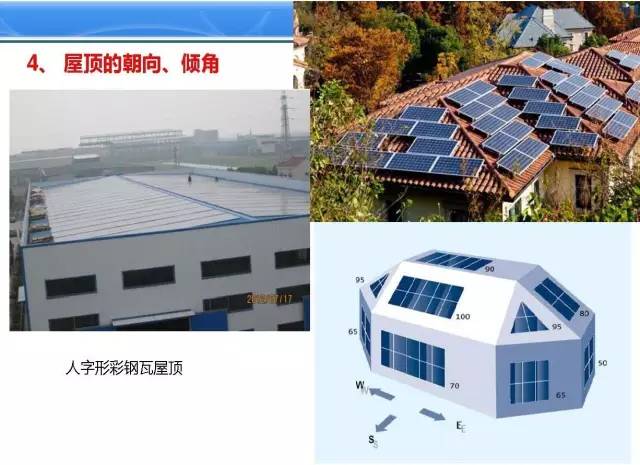

同时需要看一下屋顶的朝向与倾角,不同的朝向发电量是不同的。不同地区数值也会不一样。我这里的图大概适合北纬35度的情况。如果最佳倾角是100度的发电量,垂直90度的话只有70度发电量,如果是平铺的话只有90度的发电量,如果朝东最佳倾角只有80度的发电量。

一般情况下,纬度越高,平铺与最佳倾角的发电量差值越大,维度越低,插值越小。在广东海南等地,平铺和最佳倾角几乎是没有差异的。

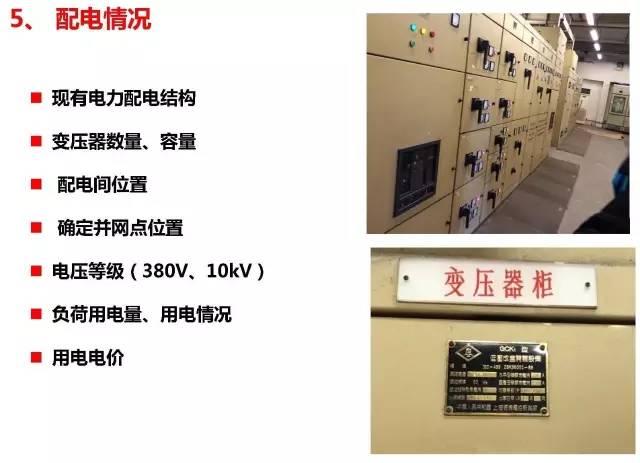

地面电站需要考察接入的变电站,分布式项目也要考察接入的配电变电站的情况,比如工厂现有的电力配电结构图,变压器的数量与容量是多少,接入量最好不要超过总量的百分之三十。以及配电站的位置,工厂的负荷情况等等,最重要的是电价是多少。

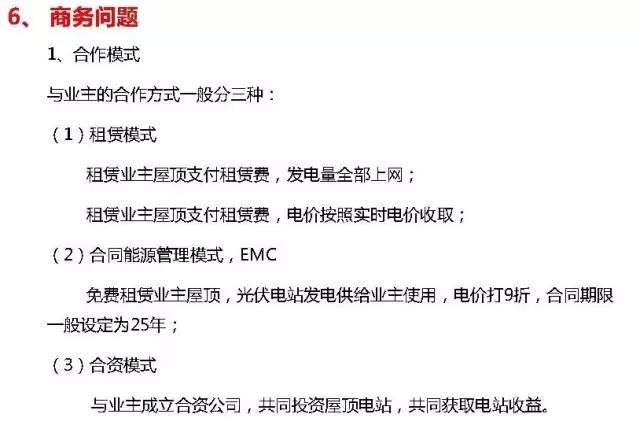

另外还要了解一些商务方面的问题,与业主沟通一下,他们将来是以什么模式来运营这个项目的。是以租赁模式电力全部上网还是合同能源管理模式等,这些模式都会影响将来的财务模型。同时还可以从侧面了解业主的支付能力,因为选择自发自用余电上网模式,用户的支付能力直接影响了项目的投资风险。

再通过综合考量用户的用电负荷与光伏组件出力的匹配程度,来选择项目的模式,用电负荷达到出力的70%左右就很不错了。

下面几种情况是虽然屋顶条件较好,但也不建议选作项目屋顶的几个情况:

第一是周边环境不好,比如南向有高大遮挡物,影响可用面积、发电量,或是周边有火电厂等会造成粉尘污染的情况。

第二是业主的影响,比如业主会排出腐蚀性的气体,或是厂房下有精密仪器以及对于漏水敏感的昂贵货物,或是厂房有爆炸危险或是粉尘气体等。

第三是屋顶所有者的产权纠纷问题,影响设备的持续存续。


索比光伏网 https://news.solarbe.com/201610/21/103777.html
责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
泰和两男子连续三夜偷盗同一光伏电站 被负责人当场抓个现行来源:大江新闻 发布时间:2026-08-13 17:03:05

泰和县两名男子孙某幸与孙某祥为牟取非法利益,于7月31日至8月2日期间连续三晚潜入当地一家新能源线缆生产企业楼顶,盗窃光伏板配套直流线缆。前两次作案共窃得线缆约25公斤,分两次销赃获利1114元;第三次作案时被企业负责人当场发现并报警。经核查,被盗线缆总价值约4000元。两人对多次盗窃事实供认不讳。目前二人已被公安机关依法刑事拘留。警方指出,此类盗窃不仅造成企业财产损失,更因破坏光伏线路易引发短路、火灾等重大安全隐患。案件正在进一步侦办中,警方同时提醒废品收购行业须严格落实登记制度,严禁收购来源不明金属线缆。

近期,5.5GW光伏电站并网!来源:智汇光伏 发布时间:2026-08-13 08:58:36

本文汇总了2024年7月至8月初我国集中并网的17个大型光伏及风光一体化项目,总规模达约5.5吉瓦(GW)。这些项目分布于新疆、河北、山东、山西、青海、内蒙古、广西、贵州、福建等十余个省区,涵盖地面光伏、海上光伏、荒漠光伏、采煤沉陷区治理光伏、林光互补、农光互补等多种开发模式。多数项目采用“风光同场”“核光同场”“风光火储一体化”等多能协同形式,并普遍配套储能系统与新建升压站,强化电网接入能力与系统调节性能。项目投资主体包括中国能建、华能、国家能源集团、三峡新能源等多家央企及地方能源企业,体现了当前新能源建设提速、场景多元化和系统集成化的发展趋势。(199字)

建乡村小型充电站推荐哪家?阳光新能源,从选址到运维一站搞定来源:阳光新能源 发布时间:2026-08-12 14:54:15

本文聚焦新能源汽车加速下沉乡村背景下,小型充电站建设面临的现实困境与解决方案。文章指出,乡村电网薄弱、客流不稳定、场地零散、运维成本高及绿电利用不足等痛点,制约了充电设施普及。在此背景下,阳光新能源依托全产业链布局与技术积累,推出专为县域乡镇定制的“蚂蚁充电站”轻量化方案:以160kW容量、4车位、200㎡小规模实现快速部署,并融合光储充一体化与AI站控系统,降低用电成本、提升收益稳定性。其核心优势在于全流程数智化服务——涵盖大数据驱动的科学选址、自主研发硬件保障、标准化施工交付,以及覆盖1300多个区县的运维网络。通过多地多场景落地案例佐证,文章强调阳光新能源提供的是覆盖规划、建设到长期运营的全生命周期闭环服务。(198字)

新疆油田克拉美丽光伏电站 绿电发电量突破700万千瓦时来源:中国石油报 发布时间:2026-08-07 15:06:37

新疆油田克拉美丽光伏电站是该公司首个自主研发、建设并运营的分布式光伏项目,截至7月31日已安全运行超1200天,累计发电量突破700万千瓦时。项目投运后,采气一厂以“高时率、高负荷运行”为目标,通过健全运维机制、动态优化参数、强化关键设备精细化管理,并引入无人机智能巡检与参数分析等技术手段,显著提升故障预警能力与发电效率,年均发电量较设计值高出17%。该电站作为克拉美丽低碳示范区的核心组成部分,依托当地丰富的太阳能资源,探索气田生产与新能源协同发展的新模式,为新疆油田绿色低碳转型提供了切实可行的技术支撑和示范样本,标志着采气一厂向“低碳、零碳”气田目标取得实质性进展。(199字)

*ST聆达:子公司格尔木神光50MW光伏电站技改项目通过竣工验收来源:财中社 发布时间:2026-08-07 10:14:25

*ST聆达(300125)子公司格尔木神光新能源有限公司实施的50MWp光伏电站技改项目已于近日通过海西州新能源产业发展服务中心组织的专家组竣工验收。该项目于2026年1月5日开工,主要对原有高倍聚光光伏组件、逆变器等老旧设备进行更新替换,旨在提升发电效率与系统稳定性,增强公司持续经营能力。技改完成后,电站整体发电量有望提高,契合公司长期发展规划。财务方面,公司2026年一季度实现营业收入912万元,归母净利润为-810万元,仍处于亏损状态。该项目是公司在新能源领域优化资产结构、改善运营效能的重要举措。

上海下发2026年1.79GW风光指标来源:上海市发展和改革委员会 发布时间:2026-08-06 09:40:30

上海市发改委于2026年7月13日印发通知,正式发布2026年度陆上风电和光伏电站开发建设方案。全年拟推进可再生能源装机总规模达179.916万千瓦,其中陆上风电34.531万千瓦、光伏电站145.385万千瓦。项目来源分为两类:新纳入5个光伏项目(合计33.12兆瓦);由2025年方案调整转入22个项目,含陆上风电345.31兆瓦、光伏1420.73兆瓦。通知明确要求开发企业加快前期工作,陆上风电须于2027年6月前核准,其他光伏项目同期前开工;强调电网消纳保障、配套电网同步建设及绿电直连试点;提出技术标准要求,包括光伏组件效率与衰减率、风电机组性能指标等;并加强项目建档立卡管理,严格规范信息变更流程。(199字)

功能专项|发电优化功能:解决光伏80%的发电损耗问题来源:集能易GNE TEK 发布时间:2026-08-05 16:42:58

光伏电站发电量不达标?80%损耗源于阴影遮挡、组件失配与衰减三大“看不见的损耗”。集能易推出功率优化器与智能组件双方案,通过组件级MPPT实现发电量提升5%~30%,兼顾增效、安全与合规,已覆盖全球60国、出货超600万套。

贵州晴隆:360MW光伏电站并网!来源:智汇光伏 发布时间:2026-08-05 09:25:01

贵州晴隆县近期实现两大光伏项目并网:碧痕160兆瓦光伏电站和中电普安晴隆光照200兆瓦风光火储一体化农业光伏电站,总装机容量达360兆瓦。依托当地广袤山地与丰富光照资源,项目将低效荒山转化为绿色能源基地,完善“风光水火储”多能互补能源体系。碧痕电站为晴隆目前规模最大的集中式光伏项目,年发电量约1.7亿千瓦时,可节约标准煤2.1万吨、减排二氧化碳16.95万吨;中电普安项目则采用“光伏+农业”立体开发模式,板上发电、板下种植,提升土地利用率,并带动就业800人次,运营后预计年税收8000万至9000万元,村民年均增收2万至3万元。南方电网全程提供并网支持,保障清洁能源高效接入与协同调度。

近期3.5GW地面光伏电站EPC定标情况,华电规模最大!来源:智汇光伏 发布时间:2026-08-03 09:26:59

本文汇总了2024年7月全国3515MW(3.515GW)地面光伏电站EPC总承包中标项目情况,按开发主体分类统计:华电集团以890MW居首,其次为华能、中节能、融颐科技各500MW,国家能源集团375MW,中国电建490MW,中广核260MW。项目覆盖山西、江苏、河北、云南、宁夏、福建、安徽、新疆、青海等十余省份,类型涵盖农光、渔光、茶光、治沙及风光互补等多种复合模式;装机规模从20MW至500MW不等,直流侧普遍高于交流侧容量;EPC单价区间为0.628—2.997元/W,差异主要源于地域条件、项目复杂度及是否含关键设备供应。文中逐项列明各项目地点、招标方、容量、技术方案及中标候选人信息。

工商业光伏投资如何控风险?中正能源胡鹏:严选全球Top5供应链,保障25年电站收益来源:中正能源 发布时间:2026-07-31 19:28:07

本文介绍了中正能源技术发展(深圳)有限公司在工商业光伏投资领域的风控实践与业务拓展路径。公司创始人胡鹏以金融背景切入,将“风险定价”理念贯穿光伏全周期管理,强调对25年电站现金流的精细化测算,涵盖组件衰减、逆变器效率、运维响应等关键变量。为此,中正能源严格选用全球Top5供应链设备(如隆基组件、爱旭电池片、华为/阳光电源逆变器),并联合央企背景单位建设、自研功率预测技术(误差≤3%),实现25年稳定收益承诺。截至2026年5月,已签约40余个分布式项目(总容量超60MW),服务华为园区、天虹商场等标杆客户。伴随“双碳”政策深化与国际碳合规压力上升,公司进一步延伸服务至零碳认证辅导、绿证交易等增值服务,助力企业将屋顶绿电转化为可追溯、可核查、可交易的绿色资产,践行长期主义新能源实践。(199字)

晶科能源飞虎3落地日本栃木县,助力高尔夫球场转型光伏电站来源:晶科能源JinkoSolar 发布时间:2026-07-30 09:31:26

日本栃木县高尔夫球场改建光伏电站,全部采用晶科能源飞虎3组件。面对森林遮挡、阴雨弱光及鸟粪落叶等严苛环境,飞虎3凭借670W高功率、24.8%高效率、85%双面率、优异弱光响应与抗遮挡能力,实现高效稳定发电。其防水性与抗PID性能经雨水暴晒实证,为山地森林光伏开发树立新标杆。
