【盘点】2016年10省地面光伏电站配置方案总结

来源:光伏资讯发布时间:2016-09-23 15:10:57

2016年5月30日,国家发展改革委、国家能源局发布 发改能源〔2016〕1163号 《国家发改委、国家能源局关于完善光伏发电规模管理和实行竞争方式配置项目的指导意见》 要求各省发展改革委(能源局)负责制定本省的普通光伏电站项目的竞争性配置办法,通过招标等竞争方式公开选择投资主体,竞争性比选、优选等竞争方式配置年度建设规模指标。

2016年6月3日国家能源局发布国能新能〔2016〕166号《国家能源局关于下达2016年光伏发电建设实施方案的通知》,下达全国1260万千瓦普通光伏电站规模指标,全国共有21个省获得地面光伏电站的指标。

各省也积极贯彻上级政府的指示,开展了各地区的竞争性配置办法,截止2016年9月底,已有10个省份发布了正式稿的配置方案,一个省发布了征求意见稿。

其他的10个省都在玩啥呢?

为大家整理下面的表格,供朋友们参考

第一类

以各省正式文件的发布时间为顺序

1、2016年06月08日,河北省发展和改革委员会 冀发改能源〔2016〕739号《河北省发展和改革委员会关于印发《河北省普通光伏电站项目竞争性配置办法》的通知》

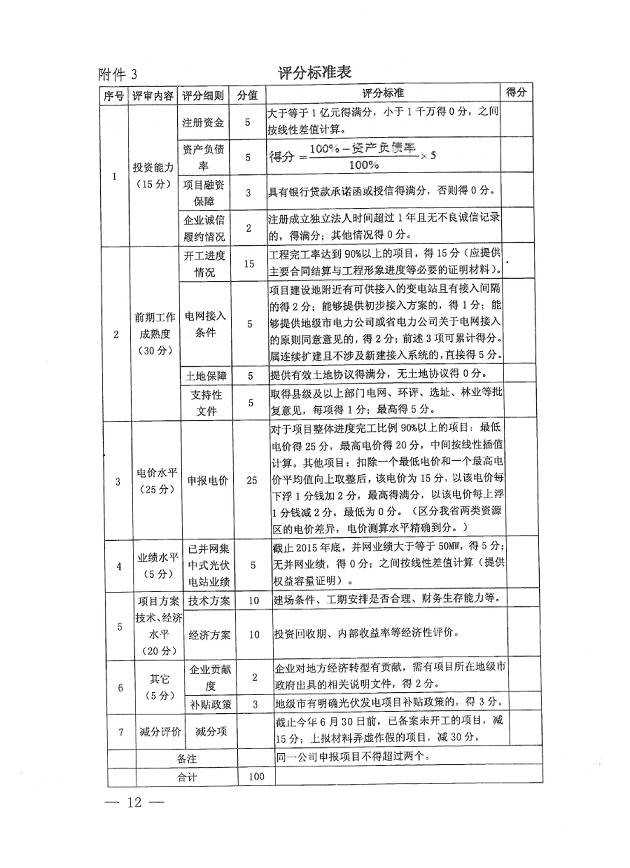

2、2016年06月17日,四川省能源局 川能源〔2016〕4号 《四川省能源局关于2016年光伏建设规模指标配置实施方案的通知》

3、2016年06月21日,黑龙江省发展和改革委员会 黑发改新能源〔2016〕291号 《关于印发《2016年黑龙江省普通光伏电站项目竞争性配置方案(试行)》的通知》

4、2016年06月28日,湖北省能源局 鄂能源新能〔2016〕77号 《湖北省能源局关于开展2016年光伏电站评优工作的通知》

5、2016年06月30日,广西壮族自治区发展和改革委员会 桂发改能源〔2016〕782号 《广西壮族自治区发展和改革委员会关于开展2016年全区光伏电站项目评优工作的通知》

6、2016年07月20日,苏发改能源发〔2016〕825号《江苏省发展改革委关于分解下达2016年度光伏电站新增建设规模和组织编制实施方案的通知 》

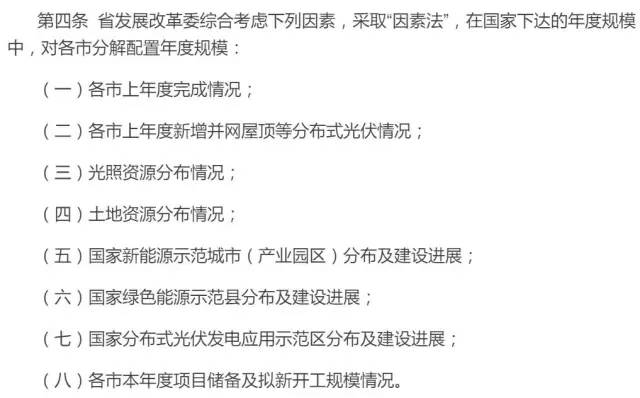

7、2016年07月22日,晋发改新能源发〔2016〕510号《山西省发展和改革委员会关于开展2016年全省普通光伏电站竞争性配置规模指标工作的通知》

8、2016年7月28日,内蒙古普通光伏电站竞争性配置试行办法(内发改能源字〔2016〕902号)

9、2016年8月8日,浙江省2016年普通地面光伏电站建设规模竞争性分配方案(浙发改能源〔2016〕513号)

10、2016年8月17日,青海省普通光伏电站项目竞争性方案(青发改能源〔2016〕635号)

第二类

另外还有一个另类的河南省,明确指出:2016年指导规模暂不考虑进行竞争性配置。大河南是跟国家能源局对着干呢~

河南省政策,(7月31日)发布!

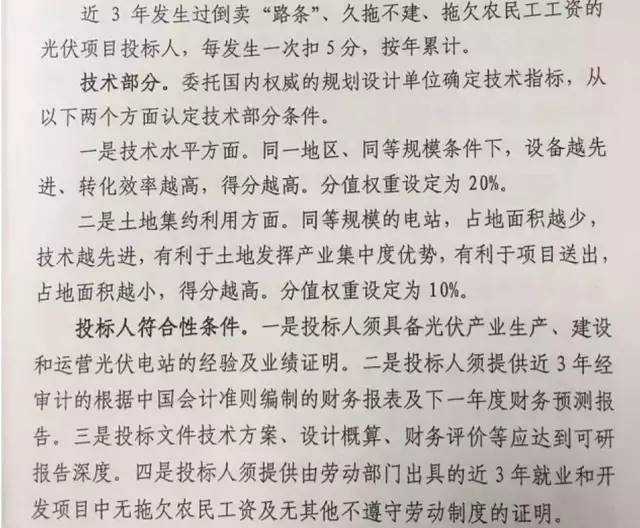

1、河北省评分标准

2、四川省配置方式

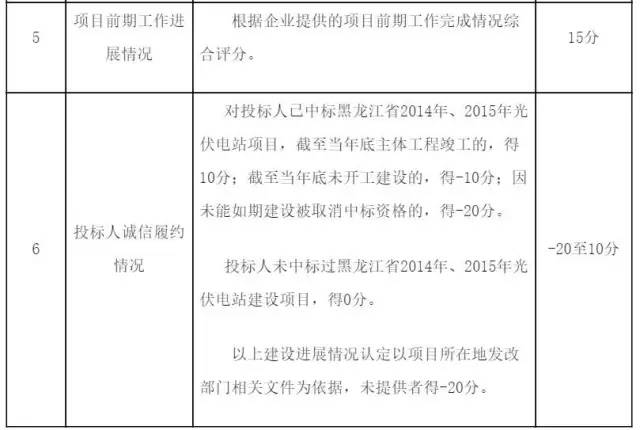

3、黑龙江省普通光伏电站项目评审标准

4、湖北省光伏电站评优涉及的内容

一、项目上网电价

如果有降低电价意愿的,需要在投资承诺书中予以明确。

二、项目建设条件

1、土地租用情况。提供签订的土地租用合同,已预付一年租金的需要提供预付租金证明。

2、政府有关部门意见。厂址占用林地、荒山荒坡等需要国土、林业部门出具意见函,意见函包括土地、林地性质,对项目建设的意见。厂址占用江河、湖泊、水库、滩涂、泄洪区等需要国土、水利部门出具意见函,意见函包括土地、水域性质,对项目建设的意见。厂址占用废弃矿、坑洼地等需要国土部门出具意见函,意见函包括土地性质,对项目建设的意见。

3、电网公司意见。提供项目电力接入系统评审会议纪要,或有资质的机构编制完成的《项目电力接入系统报告》,或电网公司出具的支持函(支持函应明确项目拟接入的变电站和该变电站具有消纳项目所发电量能力)。

三、企业融资能力

1、企业经营状况。会计师事务所审计的企业近三年净利润、资产负债率等。

2、项目建设所需资金证明。项目资本金需金融机构提供对应的近2个月银行流水账单,其他资金需金融机构出具贷款证明(国有企业可由集团财务公司提供投资承诺)。项目投资全部为自有资金需金融机构提供对应的近2个月银行流水账单证明。

3、相关附件。出资公司营业执照、资信等级证明、投资承诺书(参照附件3)。

四、企业业绩

1、在我省2014年、2015年备案光伏电站建设情况。需提供项目备案证、发电机组并网运行批复等。

2、在全国(含湖北省)投运光伏电站情况。需提供项目备案证、发电机组并网运行批复、项目地省级能源主管部门将电站列入规模指标的相关文件等。

3、履行社会义务情况。在我省有已建成投运的屋顶分布式光伏发电项目的,需提供项目备案证和其他有关证明材料。支持我省光伏扶贫工程的,需项目地县(市、区)发改局提供证明。承担我省可再生能源电力配额考核任务的需提供近2个月在运燃煤电厂的电费结算单。为支持我省光伏制造业发展,在省内投资建设光伏制造企业的,需提供相关的证明材料(投资数额、主要产品、生产能力等)。

五、项目实施方案

1、技术方案。包括电站性质(如地面电站、农光互补等)、拟选光伏组件和并网逆变器质量性能、项目设计布局。

2、建设方案。主要包括开工时间、进度安排、建设工期、全部建成并网时间和施工保障措施等。

5、广西光伏电站优选评分表

6、江苏光伏电站优选评分表

7、山西光伏电站优选评分表

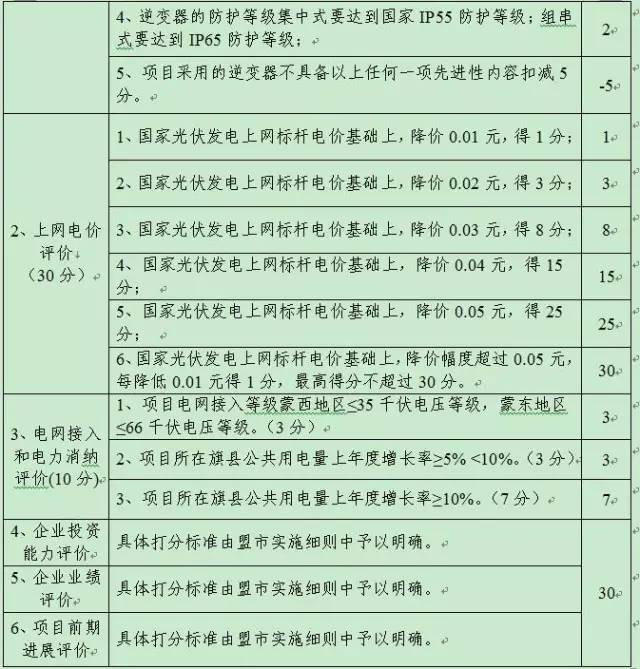

8、内蒙古自治区普通光伏电站项目优选评分表

9、浙江省配置文件

申报竞争性分配项目按以下指标进行评分:

(一)企业投资能力(满分15分)

1.企业(或同一母公司,下同)具有较好的光伏发电项目投资建设业绩,或具有国产化(地产化)光伏设备实业工厂或产品。(8分)

2.企业具备较好的投资实力,具有项目总投资额30%自有资金或其它融资证明。(7分)

(二)项目前期工作深度(满分25分)

3.项目已取得国土、规划、环保、林业、农业、水利等部门相关支持性意见。(6分)

4.项目已签订场地租赁协议或自有土地权属证明且已支付一年以上租金,并已备案。(6分)

5.项目光伏组件、支架、逆变器等设备已完成购置。(3分)

6.项目合规并已开工建设。(10分)

(三)电网接入及消纳条件(满分10分)

7.项目已取得国网公司并网初步支持性意见,电量消纳不存在问题。(10分)

(四)建设方案(满分8分)

8.建设工期合理、里程碑节点完整、前后工序衔接合理,项目并网投运时间较早。(6分)

9.劳动安全、环境保护设计、节能降耗、社会影响分析等保障措施合理。(2分)

(五)上网电价降幅(满分15分)

10.项目上网电价在我省的国家光伏电站标杆上网电价基础上降低(单位为分/千瓦时)。(15分)

(六)多能互补效果(满分12分)

11.具有“农光互补”“林光互补”“渔光互补”等综合利用的具体方案,组件安装高度达到农林业种植、渔业养殖等技术要求。(7分)

12.成立农业、林业、渔业等产业经营公司,或与相应公司签订委托承包经营合同。(5分)

(七)技术先进性(满分10分)

13.主要设备在通过国家规定的认证机构认证基础上,需达到或超过2015年“光伏领跑者”相关技术指标。(5分)

14.光伏组件和逆变器等主要设备质保期在5年以上。(2分)

15.具有其他先进技术。(3分)

(八)其他(5分)

16.企业已在我省建成2兆瓦以上屋顶分布式光伏。(5分)

(九)附加

17.以往建设规模指标完成较差,建成光伏发电项目或生产光伏主要设备故障率较高的企业,总分扣减5分。

18.为推进我省光伏产业发展作出贡献,总分加5分。

19.在省内具有燃煤电厂的业主,鼓励建设光伏等可再生能源项目,总分加5分。

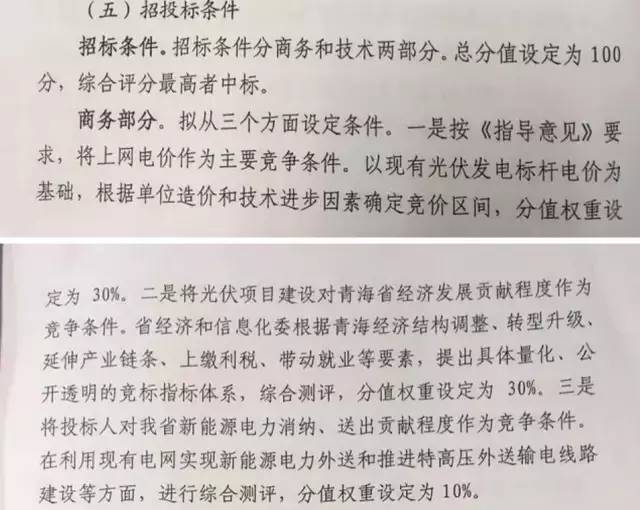

10、青海省配置文件

责任编辑:maning
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
3.44GW!福建光伏电站2026年开发建设方案印发来源:福建省发展和改革委员会 发布时间:2026-09-07 10:43:32

福建省发改委于2026年9月印发《光伏电站2026年度开发建设方案》,明确当年全省光伏开发总规模为3436.2兆瓦(3.44GW),涵盖60个正式纳入建设方案的项目;另有32个、总容量4345兆瓦的项目因电网消纳受限暂列储备库。方案依据国家能源局104号文及福建省资源禀赋制定,强调项目须按期完成备案与全容量并网,并严格落实安全、环保、水保“三同时”制度及电力业务许可证申领要求。电网企业需统筹配套电网建设,保障“能并尽并”。各级发改部门须强化前期服务、事中事后监管,及时纠治不当市场干预行为,并对滞后项目动态跟踪、适时调整,以推动光伏高质量有序发展,支撑能源转型与“双碳”目标实现。(198字)

葡萄牙警示:最大太阳能电站宣告破产来源:清鹏产研院 发布时间:2026-09-02 09:10:16

葡萄牙最大太阳能电站Solara4(装机219兆瓦)所属企业Welink Energy Portugal因财务困境进入债权人破产程序。该项目曾作为欧洲首个无补贴大型光伏项目被寄予厚望,后计划扩建为总容量超600兆瓦的风光储一体化综合能源基地,但遭遇多重挑战:实际发电量长期低于预期;拟议的混合化改造因环保评估未获葡萄牙环境署(APA)批准而受阻;与中方承建商可能存在合同纠纷;更关键的是,其采用纯市场化售电模式,在光伏装机激增导致午间批发电价频繁趋零甚至负值的背景下,收入大幅波动且不可持续。破产后,电站管理权移交Exus公司,正联合Enertis评估重启或出售方案。

澳大利亚投资超1亿澳元,推动光伏LCOE降至20澳元/MWh来源:TaiyangNews 发布时间:2026-09-02 08:56:40

澳大利亚可再生能源署(ARENA)宣布投入最高1.056亿澳元,资助20个光伏研发项目,这是其迄今规模最大的单笔光伏研发投资。项目聚焦两大方向:一是提升电池与组件性能,包括基于TOPCon的背接触晶硅电池、钙钛矿/硅叠层电池等新技术,目标是实现超28%的电池效率和30%的叠层转换效率,并推动中试制造;二是降低平衡系统(BoS)及运营维护(O&M)成本,涵盖轻量化双面层压系统、AI驱动的可靠性优化、智能运维平台等。该计划旨在支撑澳大利亚2030年光伏发展目标:大型电站安装成本降至0.30澳元/W、组件效率达20%、平准化度电成本(LCOE)低于20澳元/MWh。资金由原6000万澳元追加而来,覆盖从材料研发到电站全生命周期的创新链条。

吉尔吉斯斯坦的首座大型光伏电站来源:央视新闻客户端 发布时间:2026-08-31 06:52:29

吉尔吉斯斯坦首座大型光伏电站——詹泰光伏电站于2025年12月正式投入运营,标志着该国清洁能源发展取得重大突破。项目位于北部楚河州克明区,占地230公顷,安装光伏组件19.3万块,设计年发电量2亿千瓦时,可稳定供应周边居民点及城市用电,终结了当地长期存在的“拉闸限电”问题。电站采用高度自动化运行系统,由中吉双方技术人员共同运维,中方提供成熟技术与设备支持,吉方员工在实践中提升专业能力。作为上合组织框架下绿色合作及共建“一带一路”的标志性成果,该项目不仅强化了区域能源互联互通,也体现了资源与技术优势互补、互利共赢的合作模式。

上海下发2026年1.79GW风光指标来源:上海市发展和改革委员会 发布时间:2026-08-06 09:40:30

上海市发改委于2026年7月13日印发通知,正式发布2026年度陆上风电和光伏电站开发建设方案。全年拟推进可再生能源装机总规模达179.916万千瓦,其中陆上风电34.531万千瓦、光伏电站145.385万千瓦。项目来源分为两类:新纳入5个光伏项目(合计33.12兆瓦);由2025年方案调整转入22个项目,含陆上风电345.31兆瓦、光伏1420.73兆瓦。通知明确要求开发企业加快前期工作,陆上风电须于2027年6月前核准,其他光伏项目同期前开工;强调电网消纳保障、配套电网同步建设及绿电直连试点;提出技术标准要求,包括光伏组件效率与衰减率、风电机组性能指标等;并加强项目建档立卡管理,严格规范信息变更流程。(199字)

这项副业,让光伏电站周边居民年收入增加10万元来源:人民日报 发布时间:2026-07-14 08:46:09

本文介绍了青海海南州塔拉滩光伏园区创新实践“光伏+生态牧业”模式的成效。面对昔日因干旱、超载放牧导致的荒漠化问题,当地自2012年起建设大型光伏基地,在改善光能利用的同时,通过在光伏板下播种牧草、调节小气候,逐步恢复植被。为解决杂草影响发电与防火隐患,园区于2015年起引入牧民放羊除草,形成“光伏羊”生态循环:羊啃食杂草保障发电效率,羊粪肥土促草生长,支架加高加固避免设备损坏。经科学轮牧与规范管理,园区草地覆盖率超80%,年养殖“光伏羊”超2万只,带动周边村集体及牧民增收——如牧民叶多家年收入近10万元。该模式实现了生态保护、清洁能源开发与民生改善的协同发展。

安徽芜湖市启动6MW以下地面光伏项目申报来源:芜湖市发改委 发布时间:2026-05-25 22:15:39

芜湖市发改委于2026年5月启动6兆瓦以下地面光伏电站项目申报工作,旨在落实安徽省能源局关于规范此类项目建设管理的要求。申报对象为利用非分布式光伏用地(如坑塘水面、大棚、高速路基等)建设、单个并网点装机小于6兆瓦的地面光伏设施;符合条件的220千伏及以上接入、容量不超50兆瓦的建筑附属光伏项目也可参照纳入。项目须确保用地合法合规,避开基本农田、生态红线、耕地及水域,并完成电网接入与消纳论证。申报需提交用地证明、部门合规意见、接入方案等材料,经县区初审、市级复核及电网评估后,形成年度推荐清单报省能源局。政策明确项目按集中式光伏管理,支持配置储能或高自发自用比例,并建立动态调整与全过程监管机制。(199字)

芬兰投产迄今最大光伏项目,探索极地光伏可行性来源:TaiyangNews 发布时间:2026-04-15 17:15:22

芬兰Loukkaanaro太阳能项目正式投入运营,该项目是目前芬兰规模最大的光伏电站,同时也标志着欧盟可再生能源融资机制旗下的首个跨境合作项目进入商业运行阶段。欧盟委员会表示,该电站的建成对于验证大型光伏系统在北极气候条件下的可行性具有重要意义。此外,欧盟已于今年3月启动了总预算为5490万欧元的第三轮RENEWFM融资,重点支持保加利亚和芬兰的光伏及储能项目。

江苏:分布式光伏电站监管数据设计规范等31项江苏省地方标准即将实施来源:江苏省市场监督管理局 发布时间:2026-04-15 09:43:05

江苏省市场监督管理局关于批准发布分布式光伏电站监管数据设计规范等31项江苏省地方标准的公告江苏省市场监督管理局批准发布《分布式光伏电站监管数据设计规范》等31项江苏省地方标准,现予以公告。

青海油田凯驰光伏电站累计发电量突破10亿千瓦时来源:北青网 发布时间:2026-03-18 08:39:12

青海新闻网·江源新闻客户端讯3月16日,中国石油首个百万千瓦集中式并网发电项目传来捷报:位于中国石油青海油田公司的凯驰100万千瓦光伏电站自投运以来,累计发电量成功突破10亿千瓦时大关,标志着世界海拔最高油气田在绿色转型中迈出了坚实一步。作为格尔木燃机电站重启及配套新能源项目的重要组成部分,凯驰光伏电站总装机容量100万千瓦,配套建设有330千伏升压站及53.5千米送出线路,于2024年11月30日正式投运。

上海启动2026年陆上风电和光伏电站项目申报来源:上海市发展和改革委员会 发布时间:2026-03-11 08:55:46

已纳入2025年开发建设方案且未建成投运的陆上风电和光伏电站项目。对不能按期核准的陆上风电和不能按期开工的光伏电站项目,各区应说明项目进度滞后原因和后续改进举措。
