【解析】全方位解析神秘的光伏“领跑者”

来源:发布时间:2016-09-14 10:30:59

   一、光伏“领跑者”发展历程

2015年6月

国家能源局、工业和信息化部、国家认监委公布《关于促进先进光伏技术产品应用和产业升级的意见》(国能新能【2015】194号),意见中指出国家能源局每年安排专门的市场规模实施“领跑者”计划,要求项目采用先进技术产品。“领跑者”计划通过建设先进技术光伏发电示范基地、新技术应用示范工程等方式实施。国家能源局提出示范工程的主要技术进步指标、建设规范、运行管理及信息监测等要求。省级能源主管部门通过竞争性比选机制选择技术能力和投资经营实力强的开发投资企业,企业通过市场机制选择达到“领跑者”先进技术指标的产品。

2015年7月

根据《国家能源局关于同意山西大同采煤沉陷区建设国家先进技术光伏示范基地的复函》(国能新能[2015]222号)和《山西省人民政府关于加快促进光伏产业健康发展的实施意见》(晋政发[2014]4号),结合大同市实际情况,大同市人民政府向大同市各级政府机关发布《大同采煤沉陷区国家先进技术光伏示范基地项目管理办法》(同政发[2015]53号)。管理办法指出:多晶硅电池组件和单晶硅电池组件的光电转换效率不低于16.5%和17%;光伏电站首年系统效率不低于81%;逆变器的最高转换效率不低于99%;逆变器的中国效率不低于98.1%;集中式逆变器启动电压不高于480V。组串式逆变器启动电压不高于200V;逆变器的最高输入电压不低于1000V。

2016年5月

《国家发改委、国家能源局关于完善光伏发电规模管理和实行竞争方式配置项目的指导意见》(发改能源【2016】1163号)指出:国家每年安排专门的建设规模组织建设光伏发电领跑技术基地,引导光伏技术进步和成本及电价下降。有关部门提出基地的技术指标、建设规范、运行管理及信息监测、评价等要求。各地区可结合采煤(矿)沉陷区生态治理、设施农业、渔业养殖、工业废气地、废弃油田等综合利用工程,以具备一定规模、场址相对集中、电力消纳条件好且可统一实施建设为前提开展基地规划。基地原则上以市为单位,规划容量不小于50万千瓦,基地内的光伏电站项目通过竞争方式配置。

2016年6月

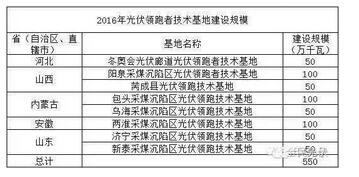

国家能源局下发《2016年光伏发电实施方案》(国能新能【2016】166号),实施方案指出普通光伏电站新增建设规模1260万千瓦,2016年光伏领跑者技术基地建设规模550万千瓦。其中明确指出2016年光伏领跑者技术基地建设规模分配:

规模分配

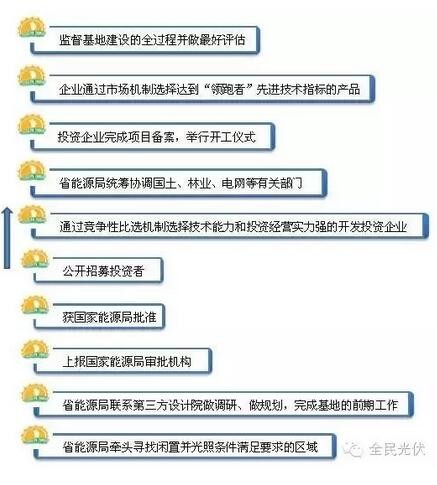

二、开发流程

下面我们看看各省份如何获得领跑者规模

领跑者规模


三、领跑者示范基地先进技术产品要求

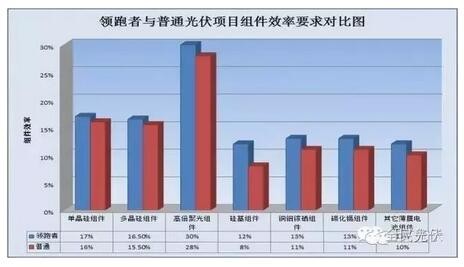

1、光伏组件指标

光伏组件指标

2、逆变器指标

(1)逆变设备供应商应在国内具有自主研发、设计、生产、试验设备的能力。集中式逆变器供应商年产量不低于1GW;组串式逆变器年供应商年产量不低于300MW;

(2)具备国家批准的认证机构颁发的认证证书及国网电科院《GB/T19964光伏发电站接入电力系统技术规定》标准检测报告,并且须按照CNCA/CTS0004:2009认证技术规范要求;

(3)集中式逆变器启动电压不高于480V,组串式逆变器启动电压不高于200V;

(4)逆变器最高转换效率不低于99%、中国效率不低于98.2%;

(5)逆变器最高输入电压不低于1000V;

(6)集中式逆变器在1.1倍额定功率下能正常运行2小时以上;

(7)具备零电压穿越功能,具备保护逆变器自身不受损坏的功能;

(8)提供现场低电压(零电压)穿越和频率扰动测试报告;

(9)具有完善自动与电网同期功能。

3、光伏组件设备指标

(1)光伏组件厂商年产量、年出货量达到2.5GW以上,通过CE、TUVRheinland、UL、鉴衡CGC等相关国内外认证,并符合IEC61215,IEC61730等国家强制性标准要求;

(2)多晶硅光伏组件转换效率不低于16.5%,单晶硅光伏组件转换效率不低于17%。

4、光伏系统综合指标

(1)光伏电站首年系统效率不低于81%;

(2)当年太阳总辐射量不低于5464MJ/m2时,100MWp容量光伏电站第一年发电量(关口上网电量)不少于15000万kWh,太阳能辐射量及电站装机容量不同时,按比例类推。

下一页>

5、信息系统采集数据标准

为满足信息管理系统采集数据的要求,每个光伏电站应安装智能汇流箱,同时具备上传如下信息的功能:电站综合发电效果信息、汇流箱各组串信息、逆变器直流和交流侧信息、就地升压变低压侧信息,35KV开关柜进线信息。

数据来源:《关于促进先进光伏技术产品应用和产业升级的意见》

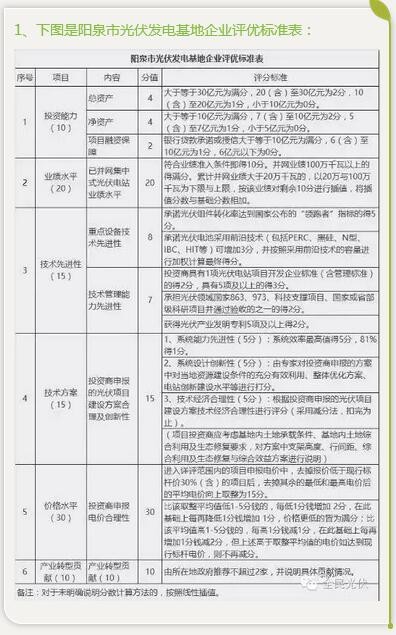

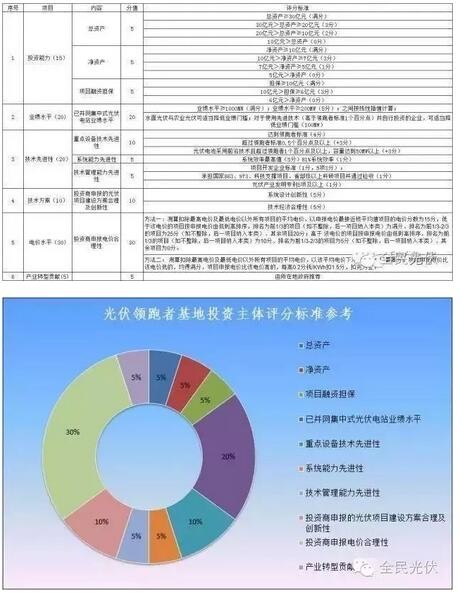

四、投资主体评分标准参考文本

参考文本

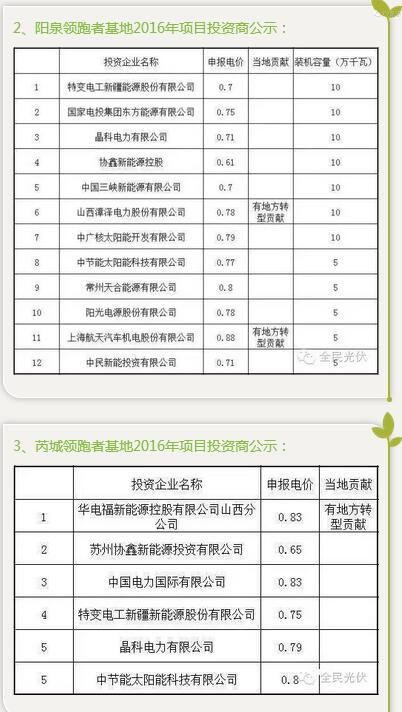

五、已公示的领跑者基地企业名录目前已公示的领跑者基地有阳泉和芮城

企业名录

企业名录

下一页>  余下全文

解析:1、结合国家公布的评分标准和阳泉自己的评优标准可以看出,阳泉对企业“投资能力”、“技术先进性”两项要求有所降低,对”技术方案“及”产业转型贡献“两项要求有所提高。从细节可以看出,阳泉把国家评分标准里“技术先进性”中的“系统能力先进性”放到了“技术方案”里,两个标准中“技术先进性”和“技术方案”的总分值都是30分并没有改变。另外,山西是产煤大省,环境污染严重,把“产业转型贡献”的分值加大也在情理之中。

2、从阳泉公示结果看,协鑫新能源报出0.61元/千瓦时电价,根据《阳泉市光伏发电基地企业评优标准表》中对电价评分的描述:去掉报价低于现行标杆30%(含)的项目后,去掉其余的最低和最高电价后的平均电价向上取整为15分。山西阳泉地区为三类地区,2016年标杆上网电价为0.98元/千瓦时,因此低于0.686元/千瓦时电价的项目在计算平均电价时是无效的。至于协鑫为什么报出如此震动业界的低价,行业内部也流传着很多种猜测,比如协鑫有全产业链,产品价格低;协鑫有新的融资模式;协鑫认为明年市场EPC价格会创新低;协鑫为了资本运作等。对于此事,兔子君也会持续关注,实时报道。

3、除了公示结果中协鑫新能源的0.61元/千瓦时电价,其他企业申报电价也都有了大幅度的下降,对于有地方转型贡献的企业,申报电价普遍高于其它企业,价格在0.78-0.88元范围。可见,有地方转型贡献的企业在当地企业评优以及指标竞争中优势明显。

4、除去地方产业转型贡献这个有利条件,其它企业如何从众多申报者中突围呢?

除了申报电价的优势外,技术上的先进性是这次评优企业脱颖而出的法宝:

1)众多企业选择单晶280W及以上组件:转换效率达到17.4%及以上,并且电池应用PERC等先进技术;

2)采用组串逆变器或集散式逆变器,提高电站整体系统效率;

3)支架形式不在单一固定式支架,并且大胆采用新材料新工艺;

4)多能互补,农光鱼光的多效利用带来多重收益。

六、参与领跑者项目的好处

国家以及各级地方政府使用财政资金支持的部分光伏项目优先使用“领跑者”先进技术产品政府将协助企业完成项目前期工作,统筹协调国土、林业、电网等有关部门。从舆论、行业认可度、自身的品牌效应等方面都会有反响,对未来发展有好处。

七、首批通过CQC光伏领跑者认证企业名单2014年,国家发展改革委、财政部、工信部、国管局、能源局、质检总局、标准委七部门联合发布《能效“领跑者”制度实施方案》,方案中指出,能效“领跑者”是指同类可比范围内能源利用效率最高的产品、企业或单位。

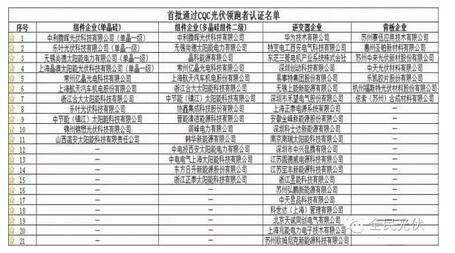

    下图是首批通过CQC光伏领跑者认证企业名单。

认证企业名单

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
站起来的“钙钛矿”!极电光能以硬核实证探索光伏价值新空间来源:极电光能 发布时间:2026-10-16 09:30:36

本文介绍了极电光能在国内首个钙钛矿双面发电组件垂直安装实证项目——位于河北张家口国家风光储输示范基地的运行成果。项目于2023年8月启动,对南北、东西向垂直安装的钙钛矿组件开展近一个半月的并网实测。数据显示:组件双面率达79%,系统效率(PR值)平均接近100%;在早晚低辐照时段形成双发电高峰,精准匹配电网负荷与分时电价高峰;阴雨天(日辐照<2kWh/㎡)下PR值仍达106.5%–129.3%,凸显优异弱光响应与温度稳定性。文章进一步指出,垂直安装模式突破传统地面平铺局限,适配光电建筑、高速声屏障、农光互补等多元场景,标志着钙钛矿光伏正从技术验证迈向高价值商业化应用新阶段。(199字)

姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

内蒙古包头市:1-9月光伏发电量42.41亿千瓦时 同比增长3.96%来源:包头市发展和改革委员会 发布时间:2026-10-14 09:20:04

本文为内蒙古包头市2026年1—9月电力运行情况专报。数据显示,全市全社会用电量累计772.2亿千瓦时,同比下降6.52%,其中工业用电占比达93.53%;第二产业中,晶硅产业用电大幅下降28.51%,而钢铁行业用电增长3.91%。发电方面,全市总装机容量达2421.51万千瓦,新能源装机占比54.33%,其中光伏装机392.1万千瓦;1—9月累计发电量600.32亿千瓦时,同比下降7.1%,但新能源发电量同比增长3.11%,其中光伏发电量42.41亿千瓦时,增长3.96%。储能方面,全市已并网储能装机258.3万千瓦,主要为电网侧独立储能。(199字)

河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见发布来源:河北省发展和改革委员会 发布时间:2026-10-14 08:58:10

河北省发改委于2026年10月10日印发《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》,旨在规范新能源项目共用工程管理,保障公平、安全、高效并网。文件明确共用工程界定标准,要求在项目谋划阶段由省级电网企业协同核定接入条件,并以经济性最优原则确定共用范围;对存量工程,由省级电网核定富余容量,承建主体须按规则向符合条件的新项目开放接入,违诺者将被限制后续项目预留容量支持。新建项目承建主体须签署共享承诺书并备案,违约将取消资格。费用分摊坚持“谁受益、谁承担”,建设费用按交流侧装机容量比例分摊,运行费用按实际发电量比例分摊,新增项目引发的改扩建或陪停补偿等费用由其单独承担。意见还强化了能源主管部门统筹监管与电网企业公平开放责任。(199字)

光伏“小数点战争”:死磕0.1%的效率,却在后续环节轻易丢掉?来源:索比光伏网 发布时间:2026-10-14 08:50:15

本文聚焦光伏行业当前陷入的“小数点战争”现象:在电池转换效率已逼近物理极限的背景下,企业竞相争夺0.1%的实验室效率提升,投入巨大却忽视其在真实电站环境中的实际转化率。文章指出,实验室高效率难以等同于全生命周期发电收益——设计缺陷、施工损伤、运维滞后、环境损耗等因素常导致远超0.1%的发电量损失。由此,行业亟需从单一“正面效率”评价转向系统性价值评估:涵盖可靠性、环境适应性、结构稳定性与长期衰减控制等维度。工信部新规及晶澳“结构效率”理念(如DeepBlue 5.0通过三分片、柔性互联等设计优化综合发电能力)正推动这一转型。核心结论是:效率应服务于度电成本降低与客户真实回报,而非参数内卷;光伏竞争正从实验室数字迈向系统级价值比拼。(199字)

天津市小时级绿色电力交易工作方案(试行)发布来源:天津市工业和信息化局 发布时间:2026-10-13 13:38:49

《天津市小时级绿色电力交易工作方案(试行)》于2026年9月发布,旨在响应国家电力市场改革部署,健全绿电交易机制,满足市场主体对绿色用能精细化、时段化的需求。方案明确小时级绿电交易以每小时为最小交易单位,实现环境价值按自然小时结算与溯源,适用于天津地区符合条件的风电、光伏企业与电力用户(含批发及零售用户)。交易按年度、月度、月内顺序开展,采用双边协商方式,实行电能量与环境价值分离结算;环境价值结算优先保障,并建立偏差补偿机制。方案自发布起施行,有效期至2027年12月31日。(199字)

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

光储融合:如何释放光伏发电潜力?来源:古瑞瓦特 发布时间:2026-10-13 09:48:41

工商业光伏常陷“装得满、发不满、用不好”困局。本文深度解析光储融合如何破解发电与用电错配、三相失衡、电网限发、出力波动四大痛点,揭示其通过削峰填谷、分相补偿、柔性并网、平滑波动四大核心能力,提升自发自用率、延长设备寿命、缩短投资回报周期,实现绿电价值最大化。

光伏下半场,拼的不再是装机来源:特变电工新能源 发布时间:2026-10-12 06:13:50

光伏行业迎来“下半场”:从追求“更大装机”转向“可控能源”。特变电工新能源即将发布四大场景化解决方案——零碳园区、微电网、光储充、台区储,直击工商业、矿区、充电场站、乡村等核心痛点,以全栈能力重构光储价值。

向涛任甘肃电投能源董事长!来源:智汇光伏 发布时间:2026-10-12 05:56:03

甘肃电投能源发展股份有限公司于10月9日发布公告,原董事长卢继卿因工作调整辞去董事长、董事及战略与可持续发展委员会召集人职务,不再担任公司及控股子公司任何职务;经董事会审议通过,选举向涛为公司第九届董事会董事长,任期与本届董事会一致。向涛,1971年11月出生,中共党员,硕士学历,正高级工程师,现任甘肃省电力投资集团党委副书记、总经理、董事,以及甘肃电投能源党委书记、董事长。公司主营业务涵盖火电、水电、风电和光伏,截至2025年底电源结构多元;当前重点推进腾格里沙漠大基地(规划4GW风光项目,计划2026年6月投建)和庆阳绿电聚合项目(一期已并网,二期含750MW风电与250MW光伏,配套储能),加速新能源布局。

蓬勃发展的光伏产业:内蒙古能源经济转型的金太阳来源:中国日报网 发布时间:2026-10-10 10:08:39

本文聚焦内蒙古光伏产业的跨越式发展及其在能源经济转型中的核心作用。文章指出,依托丰富的太阳能资源(年日照2600–3400小时、西部“沙戈荒”地区尤为优越),内蒙古自“十二五”以来加速布局光伏产业,尤其通过“光伏+治沙”“光伏+牧业”等创新模式,实现生态修复与能源生产的协同增效。截至2025年底,全区太阳能发电量达624.04亿千瓦时,占全国并网光伏电量的5.32%;“十五五”期间年均新增新能源装机超3000万千瓦,目标2030年新能源总装机达3.25亿千瓦。与此同时,内蒙古以包头、鄂尔多斯等地为支点,构建起覆盖硅料、硅片、电池、组件及支架的完整光伏制造产业链,吸引隆基、通威等头部企业集聚。这一进程推动全区从传统煤炭依赖型经济向绿色低碳新范式深度转型,不仅优化了能源结构、支撑京津冀与东南沿海绿电供应,更探索出资源富集地区高质量发展的可行路径。(199字)
