【科普】分布式光伏项目电价的计算方法

来源:发布时间:2016-09-09 00:14:59

在自发自用的分布式光伏项目中,要计算项目的年收入,必须要有项目的发电量和电价。项目的发电量依靠太阳能资源进行预测,暂不讨论;今天讨论下分布式项目的电价如何计算?

一、售电电价

由于分布式项目的电价是基于售电电价,而我国目前的售电电价计算方法是非常复杂的,一般都要分:峰时电价、平时电价、谷时电价,有的还会有尖峰时电价,如下表所示。

而居民电价是分档进行征收的,如下表所示。

  二、分布式项目的加权电价

我们应该以哪个电价,来计算我们项目的收益呢?

1、居民项目

我觉得居民项目以最低电价,即一档电价,计算比较合理。

2、非居民项目

由于非居民项目不同时间,电价是不一样的,因此比较合理的电价为加权电价。那以什么比例加权比较合理?

1)以时间比例加权

即以不同时间段的电价所占比例进行加权。

以北京“不满1千伏”的一般工商业电价为例。

加权电价C=(1.5295*3+1.4002*5+0.8745*8+0.3748*8)/24=0.8993

有人认为,光伏夜里不发电,应该把计算的时间段限制在9:00~15:00。但问题也很多:

a)各地的光伏出力时间是不一样的,因此计算的时间段理论上也应该是不一样的,因此就不应限制在9:00~15:00,西部很多地方下午18:00时出力仍然很高。

b)即使在发电的时间段,9:00~10:00和12:00~13:00的出力也是完全不一样的,都按相同的权重计算,显然不合理。

综上所述,以时间比例加权不是特别合理的计算方法。

2)以出力比例加权

以不同电价时的出力加权,应该是最合理的计算方法,其计算公式应该如下:

i为某个电价时间段,峰、平、谷;

Pi/P为某个电价时间段内的出力占全天总出力的比例

Ci为某个时间段的电价。

个人觉得,理论上,这种方法计算加权电价最合理。

然而这种算法也有问题:

一年365天,每天的Pi/P都应该是不一样的。如果365天,每天都算出3种或4种电价的比例进行加权,那工作量显然是非常之大的!个人觉得,这样精确的计算,意义不是特别大。

3)以平均出力比例加权

介于对上述两种方法的分析,个人认为,采取以平均出力比例加权是在工作中比较适用的一种方法。以我之前做过的一个项目为例对这种方法进行说明。

由于计算加权电价主要用于财务分析,而财务报表中,主要是以年为单位进行计算的。因此,以年为单位进行加权电价的计算比较合理。

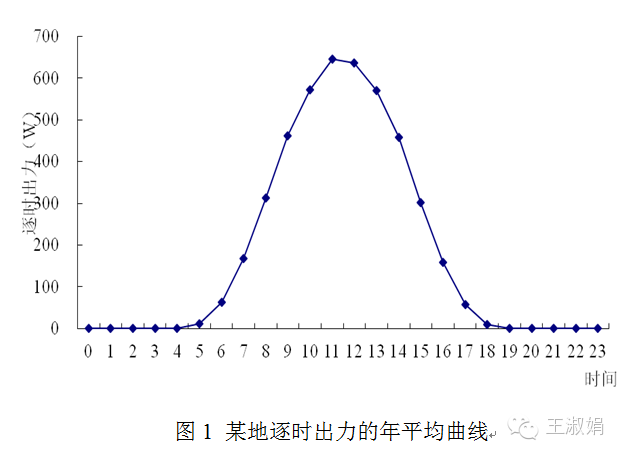

下图为某地区逐时出力的年平均值,即对365天的24小时逐时出力求平均。

下表为该地区的电价时段划分表。

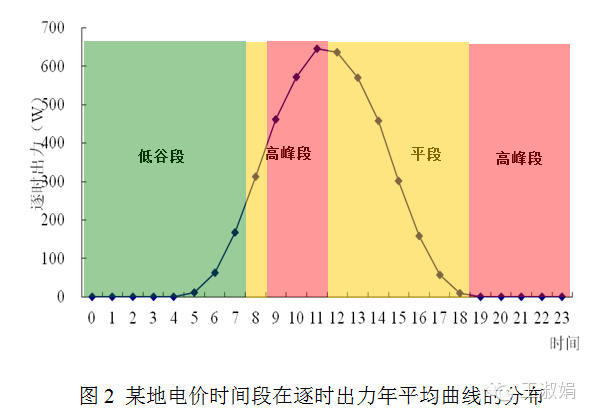

根据图1和表4,可以做出图2。

可以将图2中的数据表达为下表。

用上述方法进行计算,既考虑了不同时间段出力的差异性,又简化了计算的方法。因此,个人认为这是比较合理的一种加权计算方法,也是我工作中比较习惯采用的一种计算方法。

  三、小结

实际工作中,根据实际情况的不同,项目的加权电价计算方法也会有所不同。

以“平均出力比例加权”计算分布式项目的加权电价只是我个人工作中的习惯,也欢迎大家介绍其他更加合理、简便的计算方法。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

华银电力:拟斥资2181.99万元投建分布式光伏项目来源:华银电力公告 发布时间:2026-11-05 09:26:31

大唐华银电力拟投资2181.99万元,在湖南湘潭市岳塘区湘潭中环水务三水厂建设5MW分布式光伏项目。该项目依托水厂稳定用电负荷,所发电量优先就地消纳,已取得投资备案及建设指标,建设周期约4个月。经测算,项目全投资税前财务内部收益率达公司既定标准,具备良好盈利性。公司提示了审批滞后、工期延误及政策变动等风险,并提出四项应对措施:优化设计提升发电利用小时数、加强招采与施工管控以降低造价、实施精细化运维压降成本、拓展电力交易与绿电碳交易增加收益。项目旨在加快公司新能源转型、增强长期盈利能力,同时服务地方低碳发展目标。

安徽2027机制电价竞价细则:大型工商业分布式光伏不纳入来源:安徽省发展改革委 发布时间:2026-11-02 10:04:23

《安徽省新能源增量项目机制电价竞价实施细则(2027年版)》是为落实国家关于深化新能源上网电价市场化改革的部署而制定的规范性文件。该细则明确,自2025年6月1日起全容量并网的风电、集中式光伏等新增新能源项目,须通过市场化竞价方式确定机制电价;但新能源就近消纳项目及大型工商业分布式光伏项目被明确排除在适用范围之外,一般工商业分布式光伏仅可按扣除自发自用电量后的剩余电量参与竞价。细则规定了竞价主体资格、项目准入条件、申报材料要求、履约保函管理、分类竞价规则及边际出清定价机制,并建立“通知—公告—申报—审核—出清—公示—公布”的标准化流程,强化公平性与可操作性。政策自印发之日起施行。(199字)

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)

京能国际北京市顺义区北坪基地1.6MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-10-23 09:37:16

京能国际顺义北坪基地1.6MW分布式光伏项目完成备案,利用近2万㎡屋顶实现“全额自用”,年发电166万千瓦时,年减碳1001吨。项目紧扣首都“双碳”战略,强化绿色电力供应安全,助力园区低碳转型与能源结构升级。

2.155元/W!国能6.46MWp分布式光伏项目中标候选人公示来源:索比光伏网 发布时间:2026-10-21 15:29:26

本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目成功并网发电来源:京能国际 发布时间:2026-10-14 10:42:34

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。
