【测算】增值税减半政策对项目收益有何影响?

来源:王淑娟发布时间:2016-08-12 10:08:12

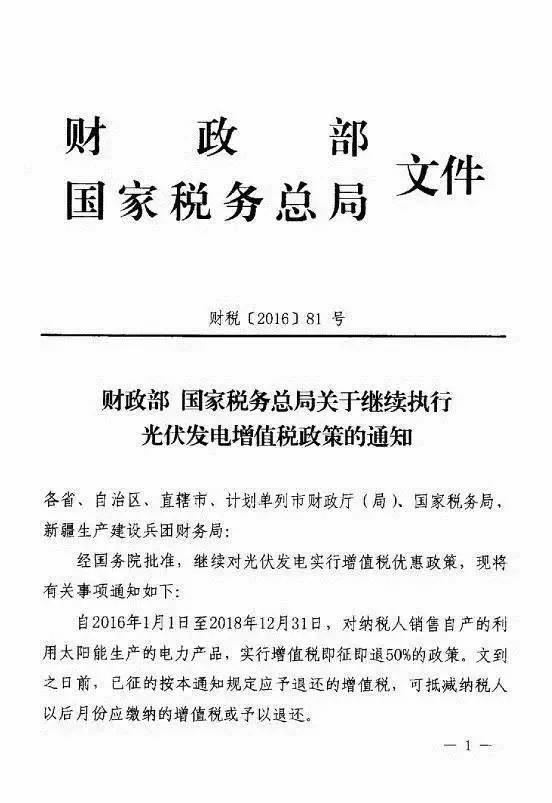

今天,财政部、国家税务总局7月25日联合下发的《关于继续执行光伏发电增值税政策的通知》(财税[2016]81号)在业内广为流传。

这确实是一个重磅利好。“态度很重要!”这个政策,就是标志着高层对于国家层面对于光伏行业的支持态度!无疑极大鼓舞了企业的信心!

那什么样的项目,能够享受到这一利好政策呢?

假设今年1月1日投产发电的某项目,

总造价为7000元/kW。其中,设备费为5000元/kW,

施工费为800元/kW,

其他费用为1200元/kW。

项目在三类电价区,

平均年发电小时数为1200h(为简化计算,暂不按逐年衰减考虑),

电价为0.98元/kWh。

不同行业的增值税税率不同。其中,

设备销售为17%、

施工费用为11%、

服务性费用为6%。

则该项目每千瓦可以抵扣的增值税总额为:

5000×17%+800×11%+1200×6%=1010元

项目每1kW的年售电收入需要缴纳的税款为:

1200kWh×0.98元/kWh×17%= 199.92元。

如果用初投资的发票增值税对项目发电量应缴纳的增值税进行抵扣,则可以抵扣的年限为:

1010 ÷ 199.92 = 5.05 年

因此,如果2016年1月1日投产发电的项目,大概2020年才能完成增值税抵扣,才需要缴纳增值税。

另外,运维期间产生的费用,如果开的是增值税专用发票,也可以进行抵扣。因此,一般电站的增值税抵扣期都在5年以上。

从上文看出:

抵扣年限跟项目的年发电收入,即发电小时数,是直接相关的;

发电小时数高的地区,抵扣时间会短一些;

反之,发电小时数高的地区,抵扣时间则会更长一些。

那2011年投产的项目已经运行5年了,而且当年投资的项目主要在发电小时数高的西部地区,它们现在能够享受到这一政策吗?

假设2011年投产的某西部项目,满发小时按照1600h。

然而,2010年底前建成的项目,初始投资大约为16000元/kW,其中设备费约13000元/kW。

即使仅计算设备费的增值税,则每千瓦可抵扣税款为:

13000×17%= 2210元

2010年底前投产项目,电价为1.15元/kWh,则每千瓦每年需要缴纳的增值税为:

1600kWh×1.15元/kWh ×17% = 312.8元

可抵扣年限为:

2210 ÷ 312.8 = 7.07 年

因此,2011年初投产的项目,2018年开始,设备增值税才能抵扣完。再考虑到其他投资的增值税,以及运维期间产生的费用,抵扣期会更长一些。

“财税[2016]81号”文件的有效期为2018年底,估计能享受到这个政策的尾巴。

综上所述,如果增值税减半政策仅执行到2018年底的话,大部分政策其实是基本享受不到实惠,对项目的收益基本没有影响。因此,这个政策的精神鼓励意义更大一些!


责任编辑:liufang
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

122MWp!四川凉山州光伏项目EPC总承包招标来源:光伏盒子 发布时间:2026-10-13 09:35:52

本文介绍了四川凉山州昭觉县新城光伏项目的EPC总承包招标信息。该项目名为“昭觉6#地块新城光伏项目”,由川能(昭觉)新能源有限公司作为招标人,选址于凉山彝族自治州昭觉县新城镇。项目直流侧装机容量为122.27072兆瓦峰值(MWp),属中大型地面光伏电站。招标范围涵盖工程设计、设备采购、施工建设及整体调试等全过程总承包服务,旨在通过公开招标方式选定具备资质与经验的EPC承包商,推进项目高效落地实施。公告标志着该光伏项目已进入实质性建设准备阶段。

1.23元/W,中电建云南180MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-10-13 09:26:48

本文介绍了中国电建旗下中电建(沧源)新能源有限公司在云南省临沧市沧源县开展的安也光伏发电项目EPC总承包中标公示情况。该项目规划直流侧装机容量180.11MWp、交流侧150MW,于10月12日公布中标候选人,投标单价集中在1.234—1.241元/瓦,其中最低报价为1.23元/瓦。EPC承包范围涵盖全过程建设管理:包括前期手续办理(如林地草地审批、土地复垦、各类规划及施工许可等)、勘察设计(含初设、施工图及概预算)、设备材料采购与管理(光伏组件及储能设备由发包人采购,承包人负责监造与转运)、土建与安装施工、用地协调与青苗补偿、水保环保消防等专项“三同时”落实,以及并网前后的全部涉网手续、试验与验收工作。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

Waaree投产1.1GW逆变器产线,目标出口欧美市场来源:TaiyangNews 发布时间:2026-10-13 08:58:37

Waaree Energies旗下子公司Waaree Power在古吉拉特邦萨罗迪工厂投产一条1.1GW光伏逆变器新产线,使其年产能由3.05GW提升至4.15GW。该产线适配多种技术路线,是公司原定2027财年达4GW产能规划的重要进展。Waaree计划依托本土制造与零售网络,提供一站式光伏解决方案,并瞄准欧美出口市场。公司指出,印度地缘政治稳定性、自由市场合规性、能源安全需求及数据本地化政策(如限制向邻国传输数据)正推动本土制造业发展。其战略聚焦制造自主、数据安全与供应链独立,以减少对海外供应的依赖。此外,Waaree还通过新设子公司切入特种气体领域,服务半导体与光伏电池制造商。(199字)

新疆兵团第七师下发135MW光伏指标来源:第七师胡杨河市发展改革委 发布时间:2026-10-13 08:55:00

新疆兵团第七师胡杨河市于2026年10月10日公示2026年第一批市场化并网新能源项目,仅包含1个集中式光伏发电项目——第七师125团135MW光伏项目,由胡杨河市钟顺新能源有限公司投资建设。项目位于第七师125团,规划建设装机容量13.5万千瓦,配套建设光伏场区、集电线路、110kV汇集升压站及1回110kV送出线路,接入柳沟220kV变电站。该项目建设旨在落实兵团关于加快新能源发展的部署要求,优化区域电源结构,提高绿色电力供给比例;投产后将有助于缓解七师电网电力供应缺口,促进新能源就地消纳,并支撑当地工业负荷持续增长。目前项目处于公示阶段,公示期5个工作日,后续将按程序申报纳入兵团市场化并网项目清单。

河北1.93GW风光项目公示来源:承德市发改委 发布时间:2026-10-13 08:46:59

河北省承德市发改委于2026年10月11日公示拟纳入省级年度开发建设方案的风电、光伏项目,总装机规模达192.67万千瓦(即1.93GW)。其中,光伏项目1个,规模10万千瓦;风电项目15个,规模182.67万千瓦。该项目遴选严格依据河北省发改委关于风光项目投资主体公开招标的相关要求,通过市级公共资源交易平台实施,采用公开招标与“双盲”评审机制,最终确定2025年省级竞争性配置清单的开发主体。公示期为10月11日至15日,为期5天,期间接受社会监督和异议反馈,相关意见需以书面形式提交至承德市发改委能源科。

900MW:Doral"巨象"光伏跨越商业运营,还盯着建数据中心来源:国际能源小数据 发布时间:2026-10-12 06:19:50

文章介绍了美国印第安纳州普拉斯基县Mammoth Solar光伏项目的重大进展:其最后三个子项目(Mammoth South、Central I和Central II)共900MWac已进入商业运营阶段,使整个综合体达1.3GW,成为美国最大在运太阳能项目之一。项目采用超百万块美国制造组件,融合农业光伏模式,兼顾发电与农田利用,年供电能力约27.5万户。除发电外,开发商Doral Renewables正规划在场址内建设数据中心,探索“光伏直供AI算力”的新型商业模式,以规避电网价格波动、提升收益稳定性。此举呼应了美国科技企业对稳定绿电的迫切需求,推动电力与算力协同落地。尽管面临地方社区抵制等挑战,该项目仍标志着美国地面光伏规模化发展的关键突破。(199字)

青山集团有意向参与印尼100GW光伏计划,规划4GW光伏项目来源:华桥研究院 发布时间:2026-10-12 06:17:53

青山集团拟携手印尼主权基金Danantara,深度参与100GW国家光伏计划,依托纬达贝、莫罗瓦利两大镍园区土地资源,同步推进自用绿电与IPP外售项目,打造“镍-电池-绿电”一体化低碳产业链,助力印尼能源转型与CBAM合规。

正泰新能两项钙钛矿叠层光伏技术入选2026年第一批科技计划项目拟立项(备案)公示来源:钙钛矿光链 发布时间:2026-10-12 06:16:00

海宁市科技局于2026年9月30日至10月13日公示2026年第一批科技计划项目拟立项名单,其中正泰新能科技股份有限公司牵头申报的两项钙钛矿叠层光伏技术项目入选。一项为产学研合作项目,聚焦高效稳定的钙钛矿/TOPCon叠层太阳电池研发,由何晨旭负责;另一项为科技型企业备案制项目,致力于钙钛矿/晶硅四端叠层技术开发,由李晓伟负责。两个项目均执行期为2026年7月1日至2029年6月30日,实施地位于海宁市黄湾镇。此次立项反映了海宁市对下一代高转换效率光伏技术的重点支持,也凸显正泰新能在钙钛矿叠层电池前沿方向的技术布局与研发实力。(198字)
