四川省2016年光伏规模指标优选配置项目名单公示 共计308.68兆瓦

来源:索比光伏网发布时间:2016-08-05 16:05:27

按照国家发展改革委、国家能源局《关于完善光伏发电规模管理和实行竞争方式配置项目指导意见》(发改能源〔2016〕1163号)、国家能源局《关于下达2016年光伏发电建设实施方案的通知》(国能新能〔2016〕166号)和四川省能源局《关于2016年光伏建设规模指标配置实施方案》(川能源〔2016〕4号)、《四川省光伏项目年度规模指标优选配置办法(试行)》(川能源〔2016〕6号)等有关规定,四川省能源局组织光伏、电网等有关方面的专家,对各市州上报申请配置2016年光伏规模指标的项目进行优选评估。国家能源局四川监管办、省发展改革委机关纪检部门派人全程监督。

2016年国家下达我省光伏新增建设规模40万千瓦。根据川发改能源〔2015〕211号的规定,优先安排2015年备案结转项目11万千瓦,其余可供优选配置指标按先安排分布式光伏电站,再安排集中式光伏电站的原则进行分配。现将四川省2016年光伏规模指标优选配置项目名单予以公示(详见附件)。

公示时间为2016年7月29日至8月9日(7个工作日)。公示期间,如有异议,可实名向四川省能源局反映。

四川省能源局

2016年7月29日

附件:

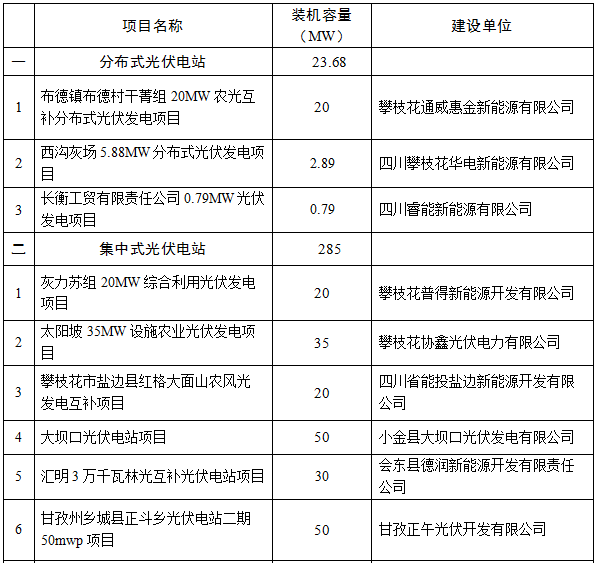

四川省2016年光伏规模指标优选配置项目名单

索比光伏网 https://news.solarbe.com/201608/05/100927.html
责任编辑:liufang
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
23家欧洲光伏机构联手!要求欧盟出台更强进口限制来源:PV光圈见闻 发布时间:2026-06-03 16:30:06

欧洲太阳能制造委员会(ESMC)联合其他22家行业机构发表公开信,呼吁欧盟强化进口限制措施,以应对来自“非市场经济体”的不公平贸易行为对本土供应链的冲击。信中要求修订WTO相关规则、充实欧盟贸易总司人员编制、加快贸易救济调查,并灵活运用《外国补贴条例》(FSR)及反倾销/反补贴税(AD/CVD)等工具,尤其针对受国家补贴支持的进口产品。尽管未点名具体国家或企业,但背景直指中国主导的全球光伏产业链——中国2024年生产了全球超90%的关键光伏材料,其低价出口加剧了欧洲制造业萎缩。当前欧盟正就太阳能玻璃产品展开两项AD/CVD调查,涉及44家企业。ESMC强调,唯有及时、有力地使用现有贸易防御工具,才能重建公平竞争环境,挽救濒临枯竭的欧洲光伏制造能力。(199字)

超越巴西法多国!这个国家跃升为中国光伏组件第二大出口市场来源:PV光圈见闻 发布时间:2026-06-03 08:31:54

本文基于能源智库Ember的报告,指出菲律宾已跃升为中国光伏组件第二大出口市场,2026年对菲出口量创纪录,前四个月累计运抵超4.13GW,远超巴西、西班牙等国。进口激增反映其屋顶光伏市场正加速扩张:2025年组件净进口额达4.83亿美元(5068MW),是当年大型地面电站装机量的五倍以上;卫星与电网数据表明,2025年4月以来已新增约600MW未统计的屋顶光伏装机。高电价(过去一年零售、商业、工业电价分别上涨17%、18%、14%)显著缩短投资回收期,叠加能源紧急状态及地缘风险,屋顶光伏经济性与战略价值凸显。Ember预测,未来24个月内新增3500MW屋顶光伏装机具备可行性,但需政府出台针对性支持政策。(199字)

昆明市生态环境局拟审批《120MW夕阳光伏发电项目一期环境影响报告表》的公示来源:昆明市晋宁区人民政府 发布时间:2026-06-02 17:01:32

昆明市生态环境局拟对《120MW夕阳光伏发电项目一期环境影响报告表》进行审批公示。该项目位于昆明市晋宁区夕阳乡荒山荒地,由国能昆明新能源有限公司建设,总投资约4.29亿元,环保投资335.95万元,新建120MW光伏电站及110kV升压站,不包含送出线路。报告全面分析了施工期与运营期的环境影响:施工期重点管控扬尘、施工废水、噪声及固废,采取洒水抑尘、废水回用、低噪设备、分类处置等措施;运营期聚焦油烟与恶臭控制、生活污水再生利用、变压器油等危废防渗管理、噪声达标排放及固体废物分类处置与风险防控。项目各项环保措施可行,环境影响总体可控。公示期为5个工作日,公众可依法提出意见或申请听证。(199字)

超14GW!印度Q1新增光伏爆了来源:PV光圈见闻 发布时间:2026-06-02 16:27:52

2026年第一季度,印度光伏新增装机达14.26GW,同比增长约95%,其中大型地面光伏占12.12GW、屋顶光伏占2.14GW。全年(2026财年)光伏新增装机达44.62GW,较上年增长87.16%,主要由政府招标驱动——当季完成9项可再生能源招标,总规模6.3GW。屋顶光伏增长受益于“苏利亚家园:免费电力计划”,而离网光伏则小幅下滑。截至2026年3月底,印度光伏累计装机150.26GW,占全国可再生能源装机的55%。本土制造加速扩张,Waaree以17.2%市占率成最大组件供应商,一季度新增组件产能14.4GW;但逆变器市场仍由中国企业主导,阳光电源出货超10GW。值得注意的是,行业投资显著放缓,当季吸引外资仅21亿美元,同比大幅下降。

内蒙古自治区鄂尔多斯市能源局启动2026年光伏治沙项目竞争性配置来源:鄂尔多斯市能源局 发布时间:2026-06-01 17:26:52

鄂尔多斯市能源局于2026年5月30日正式启动2026年光伏治沙项目竞争性配置工作,旨在统筹推进新能源开发与沙漠生态治理。该项目严格依据国家及内蒙古自治区关于光伏治沙的政策要求,强调“建设与治理同步”——即光伏设施与沙化土地治理须同步设计、施工和验收。申报主体为具备投资实力、技术经验及良好信用记录的能源投资企业,支持单一企业或联合体参与;申报方须满足法人治理健全、资产优良、负债合理等资质条件,并提供相关业绩证明。申报材料需于2026年6月3日17:00前,经旗区能源主管部门统一报送至市能源局。此举标志着鄂尔多斯在“沙戈荒”地区探索可再生能源与生态修复协同发展进入实质性实施阶段。(199字)

印度首次否决中国光伏专家组设立申请!来源:光伏见闻 发布时间:2026-06-01 09:51:33

本文报道了中印光伏贸易争端的最新进展:2024年5月22日,印度在WTO争端解决机构会议上首次否决中国设立专家组的申请,该申请旨在审理印度针对进口光伏及高科技产品实施的多项贸易限制措施。争端源于中方自2023年12月提起申诉后,双方经多轮磋商未果。中方指控印度加征进口关税、推行本土采购优先政策、实施生产挂钩激励计划(PLI)及型号制造商核准清单(ALMM)等举措,构成对华歧视,违反WTO《关贸总协定》《补贴与反补贴措施协定》及《与贸易有关的投资措施协定》。印度否认违规,并反指中国主导全球光伏供应链却限制他国产业发展。依据WTO规则,中国可于下次会议二次提交申请,届时专家组将自动成立,重点审查印度进口关税与本土扶持政策的合规性。该争端是中方就印度汽车、可再生能源等领域发起的多项WTO申诉之一,背后折射出双边贸易规模扩大(2025–2026财年达1511亿美元)与巨额逆差(1121.6亿美元)并存下的产业博弈加剧态势。(199字)

香港已修复堆填区中规模最大太阳能发电设施启用来源:新华社 发布时间:2026-05-29 09:32:07

香港将军澳新界东南堆填区太阳能发电场于28日正式启用,是该市已修复堆填区中规模最大的太阳能设施,也是首个接入上网电价计划的同类项目。该电站占地约1.3公顷,安装约1850块太阳能板,预计年发电量达120万度,可满足约360户家庭年用电需求。项目由内地、香港与海外企业组成的联营公司自资建设并运营,属香港第二个在已修复堆填区建成的太阳能发电系统。其多功能设计整合了堆填区修复、沼气利用与太阳能发电,每年可减少碳排放53万公斤,相当于种植约2万棵树。特区政府强调,此举助力落实《香港气候行动蓝图2050》,推动2035年前零碳能源占比升至60%—70%,最终实现2050年净零发电目标。

光储系列产品菲律宾首发!来源:隆基 发布时间:2026-05-28 09:47:55

隆基在2026年菲律宾太阳能及储能展上首次发布光储系列产品,包括LONGi One户用光储一体机及Hi-MO系列场景化组件(如Hi-MO 9龙渊、Hi-MO X10防积灰与轻质组件、安澜沿海系列),精准适配菲律宾低倾角屋顶积灰、屋顶承重敏感等实际应用痛点。展会期间,隆基宣布签约DJ SOLAR CORP为菲律宾分布式市场独家代理商,强化本地服务网络与售后保障,并通过线上线下联动拓展合作,获取多项高质量项目线索与战略意向。依托菲律宾光照资源丰富但传统能源高度依赖进口的现实背景,以及国家可再生能源计划提出的2030年35%、2040年50%可再生能源发电占比目标,隆基持续深化本地布局,已成功参与多个大型地面与分布式项目,并于2024年获评“菲律宾年度最佳光伏组件厂商”,致力于推动该国能源结构绿色转型。(199字)

7.8GW!澳大利亚第7轮招标开标来源:PV光圈见闻 发布时间:2026-05-27 16:30:44

澳大利亚公布容量投资计划(CIS)第7轮招标结果:共授予19个可再生能源项目,总装机容量达7.8GW,显著超出5GW原定目标。其中风电占4.8GW、太阳能占3GW;8个为风光储混合项目,提供超2GW/7.9GWh储能容量,凸显系统集成与可调度性趋势。新南威尔士州获最多份额(3.9GW,含6.4GWh储能),但已用尽CIS分配额度,不再参与后续轮次;昆士兰州次之(2.7GW)。项目预计创造逾1.9万个建设岗位及1500余个运维岗位,并承诺超14亿澳元社区收益、原住民福利与本地钢材采购。CIS通过容量付款机制保障开发商收入,降低融资风险。目前第9轮招标已启动,目标5GW,但新州 ineligible,维州对纯光伏设限;第8、10轮则聚焦可调度容量支持。

印度: 光伏电池ALMM清单6月1日到期后不整体延期来源:光伏情报处 发布时间:2026-05-27 16:05:56

印度新能源和可再生能源部(MNRE)明确,光伏电池ALMM清单二(ALMM List-II)的强制执行截止日期——2026年6月1日——不予整体延期。自该日起,并网投运的净计量及开放准入类可再生能源项目,须同时采用ALMM清单一的组件和清单二的电池。尽管行业曾呼吁延后实施,政府仍坚持原时间表以稳定政策预期、支持本土制造业发展。为兼顾现实困难,MNRE推出两项针对性豁免机制:一是对已全部安装组件但未并网的项目,允许个案审批延期;二是对实质性推进的在建项目(满足用地、融资、并网批复、图纸审批及组件到货/安装等硬性条件),可申请2至4个月履约宽限期,并免除违约责任。所有申请须于2026年6月30日前通过NISE线上平台提交,由专家委员会统一评审。

分布式光伏执行三大严控!浙江开化县规范光伏发电项目建设管理工作来源:开化县人民政府 发布时间:2026-05-26 17:14:07

开化县发布《关于进一步规范光伏发电项目建设管理工作的实施意见(征求意见稿)》,旨在系统性加强全县光伏项目全生命周期监管。文件明确将分布式光伏项目作为管控重点,提出“三大严控”:一是严控安装高度,区分坡屋面与平屋面设定0.3米至1.5米的垂直高度上限;二是严控风貌协调,要求组件色彩材质与乡村环境融合,优先选用薄膜、彩色或仿古瓦组件,并利用建筑构件进行视觉围挡;三是严控违法建设,禁止借光伏之名搭建采光房、钢棚等违建,严禁在露台、消防通道等敏感区域布设。同时,文件划定了十大重点管控区域,涵盖古村落、生态红线、老旧房屋及电网承载力不足区域等,并对集中式光伏用地、生态兼容性及审批流程作出细化规定,构建起覆盖备案、建设、验收、接入、市场及惩戒的闭环管理体系。(199字)
