光伏电站设备选型受关注 西部电站单晶硅发电量可高出多晶硅4.58%

来源:中电新闻网发布时间:2016-05-09 14:07:03

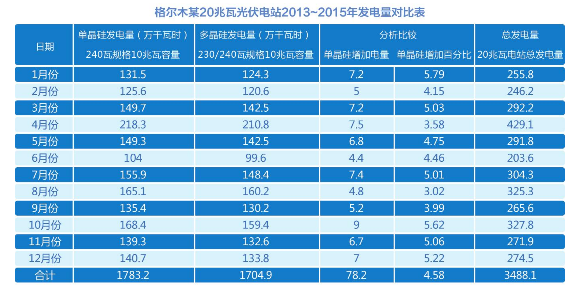

格尔木20兆瓦光伏电站2013~2015年发电量对比表 数据来源:河北能源工程设计公司

“正常情况下(不受限电影响),10兆瓦单晶硅光伏方阵2013~2015年3年发电量较10兆瓦多晶硅光伏方阵发电量增加78.2万千瓦时,单晶硅较多晶硅发电量可高出4.58%。”近日,一组青海格尔木20兆瓦光伏电站的运行数据出炉,由组件差异决定的光伏电站系统效率的提升得出的结论。

2016年一季度我国光伏装机容量增长迅猛,基于电站设计、设备选型的探讨具有较高的现实意义。甘肃自然能源研究所副所长李世民表示:“通过对电站实际运行数据的分析,我们能看到单晶硅电池技术所发挥的经济优势。由于单晶硅电池技术发展空间较大,未来高效单晶硅电池发展将日新月异,以单晶硅技术占主导的太阳能电池市场或将来临。”

客观、科学比选

格尔木20兆瓦光伏电站位于该市南出口,由锦州阳光能源有限公司投资建设,项目一期为10兆瓦单晶硅、10兆瓦多晶硅,2011年12月项目一期投运。

据了解,该项目10兆瓦单晶硅组件标准功率为240瓦,采用投资方自行生产的组件;10兆瓦多晶硅组件来自国内一线品牌,其中6兆瓦标准功率为240瓦、4兆瓦标准功率230瓦。该项目设计方河北能源工程设计公司副总经理董晓青对本报记者表示:“10兆瓦单晶硅光伏方阵较多晶硅光伏方阵发电量增加了4.58%的结论,是在所有外部条件都相同的情况下统计出来的。”众所周知,格尔木市区位于柴达木盆地中南部格尔木河冲积平原上,电站选址为平原地形,不存在地形、地貌、地势的差异,逆变器均采用同一品牌500千瓦集中式逆变器。董晓青强调:“客观地讲,格尔木项目除了组件的差异外在其它外部条件上都是完全相同的,这使得运行数据具备了客观性、真实性、代表性。”在电站现场,记者看到10兆瓦单晶方阵和10兆瓦多晶硅方阵紧邻而建,从外部观察并无差异。“格尔木是我国大型地面光伏电 站(装机容量20兆瓦、30兆瓦以上)建设选址的发源地,河北能源工程设计公司认识到跟踪运行数据对于此类电站的设计、设备选型、运维等经验总结有着极为宝贵的示范意义。通过对支架抗腐蚀性、风沙天气影响、防雷接地等因素的跟踪,意外发现单晶硅与多晶硅的发电量差异。”董晓青表示。

相关数据显示,今年一季度,全国新增光伏发电装机容量714万千瓦,其中,光伏电站617万千瓦。一季度光伏发电量118亿千瓦时,同比增加48%。

李世民对本报记者表示:“在当下光伏装机快速增长的大环境里,以提高电站收益率为出发点的设计方案优化应当引起全行业的关注。其中涵盖了设备选型、技术规范书细化等一系列问题,行业发展不可回避。”

单晶硅市场企稳

基于发电量的差异仅是电站设备比选的冰山一角,针对河北省某山区电站同等装机规模的单晶硅、多晶硅组件成本分析,得出了更为惊人的结论———单晶硅组件的每瓦总投资价格比多晶硅组件少0.01元。以单价4.05元、标准功率为280瓦的10兆瓦单晶硅组件,与单价3.95元、标准功率为260瓦的10兆瓦多晶硅组件进行测算,单晶硅在支架耗钢量、汇流箱用量、支流缆、土地租金、土地占用税指标上均表现出成本优势。

董晓青表示:“山地项目单晶硅组件在每瓦总投资降低0.01元的基础上,发电量可实现3.2%的增长,综合两方面因素将在电站的内部收益率上发挥很可观的效益。”竞价上网是最终实现平价上网的过渡阶段,也是光伏整个产业链发展的必然趋势。从争取配额到注重电站质量是“十三五”光伏行业的革命性转变。

“上网电价在竞争中权重不低20%。

确保有实力、有技术、有业绩的企业获得项目资源,促进光伏产业技术进步和成本下降。”今年1月,国家能源局在下发的《关于征求完善太阳能发电规模管理和实行竞争方式配置项目指导意见的函》中提出上述要求。

“形势的转变推动着全行业必须从设备选型、采购、设计、施工、运维几个方面提升系统的发电量。”董晓青对本报记者表示。

在“竞价上网”的促使下,市场对于设备选型、采购等因素的认识逐渐加深。据了解,国内央企电站开发商显露出对单晶硅组件的浓厚兴趣。自2015年3月至2016年3月,国内单晶硅市场发展迅速。

据不完全统计,2015年3月仅有3家企业参与了单晶硅投标,而到了2016年3月则有12家企业参与了单晶硅投标,其中不仅有多家一直以单晶硅为主的厂商,更不乏一些主推多晶硅的厂商。甚至在3月份中电建海南院的招标中,单晶硅投标厂商已经超过了多晶硅投标厂商。


索比光伏网 https://news.solarbe.com/201605/09/98008.html
责任编辑:liufang
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
硬核亮点齐聚!第18届世界太阳能光伏暨储能产业博览会解锁行业新机遇来源:投稿 发布时间:2026-05-20 09:14:15

立足产业风口,第18届世界太阳能光伏暨储能产业博览会将于9月16-18日,在广州·广交会展馆B区重磅来袭。本届博览会汇聚全球光储全产业链资源,以多重硬核亮点打造行业标杆级盛会,诚邀全球企业参展、专业观众共襄盛举。第18届世界太阳能光伏暨储能产业博览会以多元亮点赋能产业发展,既是技术交流高地,也是商贸合作枢纽。

新型涂层可实现光伏板自清洁来源:参考消息网 发布时间:2026-05-20 09:08:53

目前,业界已推出机器人清洁系统及多种新型自清洁材料,均可提升光伏板使用效率。该涂层有望提升光伏板发电效率、降低运维工作量,同时降低光伏电站运维成本。涂层与水珠接触面积极小,只需光伏板轻微倾斜或微风拂过,水珠便可自然滑落。这项技术还有一大实用优势,该疏水涂层新旧光伏板均可适配涂刷。已建成的光伏电站、民居屋顶在用太阳能板,无需整体更换设备,就能直接加装这款自清洁涂层实现升级。

光伏电站大风致组件吹落,现场排查惊魂一刻,为何极端天气更要盯紧设备安全?来源:萨纳斯 发布时间:2026-05-19 17:17:34

近期在朝阳光伏电站,经历强降雨伴随极端大风天气后,我公司运维团队第一时间开展雨后全面排查,眼前的情况让人揪心:大风不仅吹损一条支路,更有光伏组件被直接吹落、部分组件破损变形,现场设备损伤清晰可见,目前正逐项核对受损数量、故障点位,全力统计损失情况。光伏电站长期暴露在户外,降雨、大风是常态,组件吹落、支路受损看似偶然,实则是运维细节的考验。

TOYO: 预计2026年电池片出货5.5–5.8GW,组件出货1-1.3GW来源:光伏情报处 发布时间:2026-05-19 08:50:16

2026年第一季度未经审计财务业绩2026年第一季度营收约1.428亿美元,较2025年同期的5150万美元增长177.0%,增长主要来自太阳能电池及组件销量提升。2026年第一季度毛利润约4780万美元,较2025年同期的480万美元大幅增长894.8%;毛利率从2025年同期的9.3%提升至33.5%。2026年第一季度总运营费用升至1150万美元,2025年同期为610万美元。2026年第一季度基本及摊薄后每股收益均为0.75美元,2025年同期TOYO股东应占基本及摊薄后每股亏损0.10美元。

中广核云南200MW光伏项目公示!来源:红河州生态环境局 发布时间:2026-05-18 09:20:11

5月14日,云南省红河州生态环境局公开了西都底光伏发电项目环评文件。文件内容显示,西都底光伏发电项目位于红河州蒙自市冷泉镇、水田乡、文萃街道办事处,总投资72,405万元,交流额定容量为200MW,采用715Wp的单晶硅双面光伏组件,共建设86个光伏方阵,总用地面积约为328.5486h㎡。该项目已于2025年4月27日取得蒙自市发展和改革局出具投资备案证。目前该项目尚未开工。

美国一季度太阳能电池片进口3.8GW, 同比下降16%来源:光伏情报处 发布时间:2026-05-18 09:10:16

从2024年初到2025年中,美国电池片进口量呈现持续增长的态势,在2025年6月达到峰值3523MW;进入2025年下半年后,进口量开始回落,2025年11月大幅增长至2910MW,12月下降至904MW。

四川某光伏电站:一季度日均限电70%!来源:四川省发改委 发布时间:2026-05-18 09:08:28

当前,电站日均限电率达70%,部分甚至超过80%。自2026年1月30日至今,限电情况已持续40天,造成电站发电量日均损失12.55万kWh,累计损失502万kWh,发电量及营业收入较2025年同比减少66%。

突发!一光伏电站被整体拆除,恢复原貌来源:节选自新心相融 发布时间:2026-05-18 08:54:23

5月9日,新沂合沟镇一处25千瓦分布式光伏项目在多方监督下完成全部拆除,场地恢复原貌。发现异常后,新沂供电公司第一时间联合政府相关部门、合沟镇相关部门及属地村开展现场核查,工作人员多次上门宣讲政策,讲解合规流程,阐明违法后果与安全风险。经耐心引导,项目方主动配合整改,自行拆除全部光伏组件及相关电气设施,最终实现风险清零。

光伏电站四可指南:为什么做?怎么做?怎么选?来源:索比光伏网 发布时间:2026-05-18 08:48:45

2026年,分布式光伏“四可”服务已从“政策要求”升级为“生存刚需”。不少电站因未完善四可配置,出现并网受限、收益缩水、运维被动等问题。2026年,全国多省份已全面落实四可要求,无论是新建电站还是存量改造,不具备四可功能将无法正常并网,部分地区还会限制发电出力、取消绿电交易资格,直接影响电站收益根基。总结来说,2026年,四可服务已成为光伏电站的“标配”,不是可选项,而是必选项。

申能1GW光伏组件延期开标来源:中国招标投标公共服务平台 发布时间:2026-05-15 09:18:29

5月14日,申能股份系统企业2026-2027年度光伏组件框架协议更正公告发布,开标时间由5月28日调整到6月1日。招标公告显示,旨在满足各系统企业后续光伏项目的组件采购需求,采购高效光伏组件,预估采购量1GW,该项目不允许联合体投标。协议期限为:自签订之日起至2027年12月31日;交货期限:合同签订后一个月内交货,交货地点为合同要求的指定地点。

400多个闲置水塘变身水面光伏电站来源:市场星报 发布时间:2026-05-15 09:16:09

5月13日,在合肥市肥东县杨店乡的绿色田野间,一个个分散的中小型光伏电站汲取着太阳能,源源不断发出稳定的绿色电能,这便是近期正式并网的220千伏晶科管湾光伏电站。肥东县境内水塘资源丰富,分布较为分散。当地依托这一实际情况,选取杨店乡、八斗镇、元疃镇等地的400多个闲置水塘,“聚沙成塔”建设分布式水面光伏电站。
