皖能源新能〔2016〕10号 安徽省能源局关于2016年第一批“先建先得”分布式光伏电站项目备选目录的通告

来源:安徽省能源局发布时间:2016-02-03 23:59:59

QQ截图20160204084551

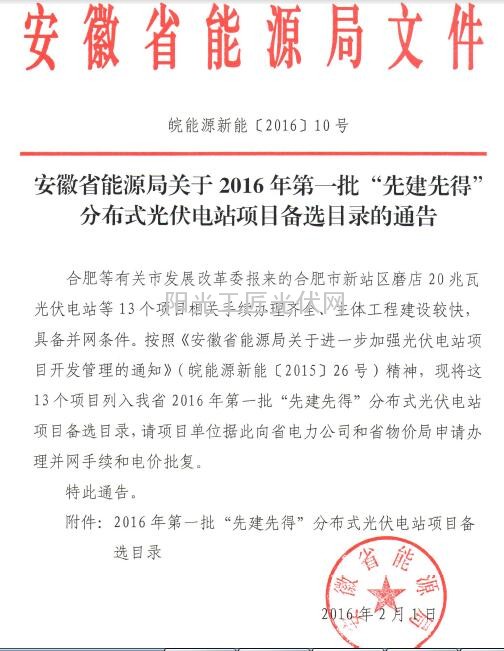

安徽省能源局关于2016年第一批“先建先得”分布式光伏电站项目备选目录的通告

皖能源新能〔2016〕10号

合肥等有关市发展改革委报来的合肥市新站区磨店20兆瓦光伏电站等13个项目相关手续办理齐全、主体工程建设较快,具备并网条件。按照《安徽省能源局关于进一步加强光伏电站项目开发管理的通知》(皖能源新能〔2015〕26号)精神,现将这13个项目列入我省2016年第一批“先建先得”分布式光伏电站项目备选目录,请项目单位据此向省电力公司和省物价局申请办理并网手续和电价批复。

特此通告。

附件:

  >>

皖能源新能[2016]10号安徽省能源局关于2016年第一批“先建先得”分布式光伏电站项目备选目录的通告.pdf
2016年2月1日

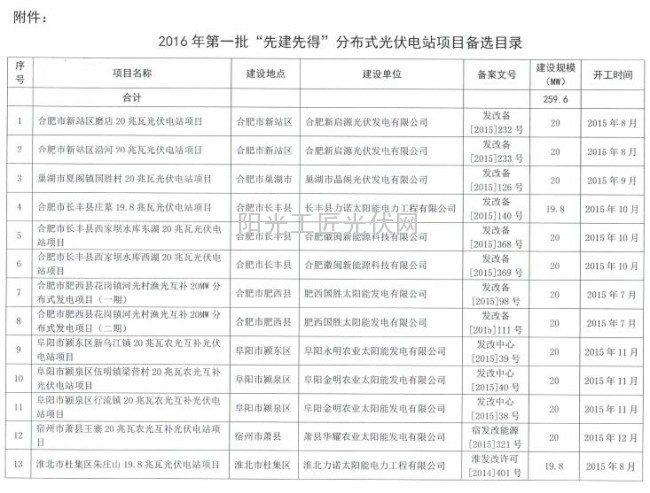

2016年第一批“先建先得”分布式光伏电站项目备选目录

QQ截图20160204084615



责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
异质结组件采购-江苏南通浚丰太阳能1.43MW分布式光伏电站项目招标公告来源:招标和采购网 发布时间:2026-11-26 08:53:40

本文介绍了江苏南通浚丰太阳能1.43MW分布式光伏电站项目的组件采购招标信息。该项目于11月25日通过招标和采购网正式发布招标公告,核心采购内容为异质结(HJT)光伏组件,单块功率达720W,总采购数量为1990片,可满足约1.43兆瓦的装机容量需求。公告明确了所采组件的技术规格与工程用量,体现了当前分布式光伏项目对高效率、大功率新型电池技术的应用趋势。该采购行为属于项目建设前期关键设备招标准备环节,旨在为后续电站施工与并网提供可靠硬件支撑。

10月光伏新增装机12.86GW!来源:国家能源局 发布时间:2026-11-26 08:49:50

国家能源局于11月25日发布数据显示,2023年1—10月,全国太阳能发电新增装机容量达123.69吉瓦(GW);其中,10月单月新增12.86GW,同比增长2.06%,但较9月环比下降5.72%。该数据反映了我国光伏产业在持续大规模扩张背景下,月度装机节奏出现阶段性放缓。作为年度累计装机的重要组成部分,10月新增规模仍保持高位,体现行业整体发展韧性与政策支持下的稳定增长态势。统计涵盖全国范围内的集中式与分布式光伏项目,是衡量我国可再生能源建设进度的关键指标之一。

隆基新愿景:成为全球领先的光储科技公司,让绿色能源普惠世界来源:隆基绿能 发布时间:2026-11-19 09:27:06

隆基绿能在COP31正式升级为“全球领先的光储科技公司”,发布LONGi ONE全栈光储一体化解决方案,以原生融合技术推动绿色能源普惠。覆盖160国标杆项目,2028年储能产能将超100GWh,践行“以行动代替承诺”的气候主张。

国家能源局有关负责同志就《关于加快推动流域水风光一体化发展的指导意见》答记者问来源:国家能源局 发布时间:2026-11-19 08:47:15

《指导意见》是国家能源局为落实中央关于绿色转型和“十五五”规划部署而出台的专项政策文件,旨在系统推进流域水风光一体化发展。文件立足西南等流域水电调节优势,统筹水能、风能、光能资源协同开发,提出“六个一体化”(资源配置、规划布局、开发建设、联合调度、市场消纳、安全保障)核心路径,并明确分阶段目标:到2030年建成一批先行基地、形成“水风光+”新业态;到2035年使其成为水电高质量升级的重要方式。布局上以雅砻江、金沙江上游等西南流域为主攻方向,兼顾黄河上游及红水河等其他流域;实施中强调跨部门协同、网源统筹与机制创新,重点培育“水风光+绿色氢氨醇”“+绿色算力”“+绿色产业”等融合模式,支撑新型能源体系建设和经济社会全面绿色转型。(198字)

建投能源:竞得三峡蒙能22%股权 将参股投资库布齐新能源基地项目来源:建投能源公告 发布时间:2026-11-13 14:15:28

建投能源于11月12日发布公告,宣布成功竞得三峡蒙能公司22%股权,交易金额为68079.66万元,正式参股内蒙古库布齐沙漠鄂尔多斯中北部新能源基地项目。该项目是国家“十四五”电力发展规划重点项目,规划建设800万千瓦光伏、400万千瓦风电,并配套400万千瓦煤电、500万千瓦时新型储能及20万千瓦光热,建成后电力将送至河北南网消纳。三峡蒙能公司成立于2022年11月,作为项目实施主体,目前处于建设阶段。建投能源此次投资旨在推进源荷互动、优化资产结构、扩大新能源权益装机规模,既契合国家“沙戈荒”大型基地建设导向,也服务于河北省电力保供与公司绿色发展战略。(199字)

未批先建、未验先投!大唐新能源子公司被罚!来源:忻州市生态环境局 发布时间:2026-11-13 09:33:43

2023年成立的大唐原平清洁能源有限公司(大唐新能源子公司)因环境违法行为被山西省忻州市生态环境局处罚。经查,该公司建设的原平70MW光伏发电项目220kV送出线路于2024年4月开工、7月完成主体工程验收、2025年5月全容量并网,但始终未依法办理环评审批手续;同时,该送出工程在未通过环保验收的情况下即投入生产使用。依据《行政处罚法》关于追溯期限的规定,未批先建行为因超两年未被发现而免予处罚;但未验先投行为仍在追责期内,生态环境局据此责令企业立即停止违法生产,并处以21.6万元罚款,同时对直接负责的主管人员韩燕鹏罚款5.3万元。

关于2026年9月全国新增建档立卡新能源发电(不含户用光伏)项目情况的公告来源:可再生能源信息管理中心 发布时间:2026-11-10 09:42:41

2026年9月,全国新增建档立卡新能源发电项目(不含户用光伏)共3552个,总规模体现结构性特征:其中光伏发电占绝对主体,达3536个,包括集中式项目53个和工商业分布式项目3483个;风电项目15个;生物质发电项目仅1个。所有项目均已完成国家层面的建档立卡登记,纳入可再生能源项目管理体系。风电、集中式光伏及生物质发电项目的详细清单作为附件随公告发布;而数量庞大的工商业分布式光伏项目清单,则统一在国家可再生能源发电项目信息管理平台网站公开查询。该公告由国家能源局于2026年10月27日正式发布,旨在及时反映当月新能源发电项目备案进展,为行业统计与政策实施提供基础数据支撑。(199字)

协鑫能科AI+微电网项目入选国家能源局重大技术装备清单来源:协鑫能科 发布时间:2026-11-06 08:30:09

协鑫能科参与研发的“基于专用AI芯片的微电网集群智能调控边缘装备”入选国家能源局第六批能源领域首台(套)重大技术装备清单,是该批次中唯一聚焦“AI+微电网”方向的项目。该项目以国产专用AI芯片为核心,集成于电力系统边缘控制设备,推动智能调控算法从云端向边缘下沉,显著提升就地感知能力、自主决策水平和响应速度。其技术路径旨在突破微电网集群协同调控的关键瓶颈,强化核心装备自主可控能力,为我国微电网智能化、规模化发展提供重要技术支撑与国产化解决方案。

协鑫能科“AI+微电网”项目入选国家能源局首台(套)重大技术装备清单来源:协鑫能科 发布时间:2026-11-04 00:59:37

协鑫能科联合国网江苏电力、智芯微电子、南京工程学院等单位研发的“基于专用AI芯片的微电网集群智能调控边缘装备”,于11月2日入选国家能源局第六批能源领域首台(套)重大技术装备清单,是该批次中唯一聚焦“AI+微电网”方向的项目。该装备针对高比例新能源波动性强、海量分布式资源调控复杂等难题,将国产专用AI芯片嵌入电力边缘控制设备,实现调控算法下沉,具备秒级就地响应、多微网异构协同与故障快速隔离能力,可统筹管理分布式电源、储能及柔性负荷,提升新能源消纳水平与供电可靠性,适用于工业园区等场景。项目标志着我国微电网核心调控装备国产化取得重要进展,也是产学研协同创新的典型实践。依托长期电力服务积累,协鑫能科同步推进“AI+能源”软硬件一体化落地,在虚拟电厂、AI电力交易等领域已形成规模化应用成果。(199字)

国家能源局:加快推动以本地消纳为主的第二、三批大基地建设 力争2027年底基本建成投产来源:国家能源局 发布时间:2026-10-30 14:02:59

国家能源局在10月30日新闻发布会上通报,截至2026年9月底,三批以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地已建成超1.57亿千瓦,其中第一批基本建成投产,第二、三批分别建成超3400万和2900万千瓦。当前建设分为两类:一类以本地消纳为主,正加快推动第二、三批建设,力争2027年底前基本建成投产;另一类为千万千瓦级外送型基地,已批复14个,新疆天山北麓、宁夏腾格里沙漠基地等首批项目已投运。这类“沙戈荒”大基地通过规模化开发,显著提升新能源开发效率与经济性,在支撑能源转型、保障电力供应、带动地方就业及促进生态修复等方面发挥综合效益。下一步将坚持“全国一盘棋”,协同推进新能源、调节性电源与输电通道“三位一体”建设,助力新型电力系统构建和“双碳”目标实现。(199字)

赴澳追光!正泰新能携高效组件亮相澳大利亚国际能源展来源:正泰新能Astronergy 发布时间:2026-10-30 09:40:49

正泰新能携ASTRO N8(745W/24.0%)、N7 Pro(670W/24.8%)及N7s 3.0全黑户用组件亮相2026澳大利亚国际能源展,覆盖大型电站、工商业及户用全场景。产品以高效率、低LCOE、美学设计及易安装优势获广泛关注,并已助力Walla Walla等标志性项目落地澳洲。
