【干货】最新分布式光伏开发建设流程汇总

来源:发布时间:2015-12-22 11:26:59

分布式光伏电站,因装机容量小,投资规模小,并网等级低等特点,具有较大的应用市场。那么建设分布式光伏电站哪些方面是最值得关注的呢?下面就最新发展情况汇总下分布式光伏开发建设流程!

一、分布式光伏电站地址选择所需考虑的问题

1.太阳能资源

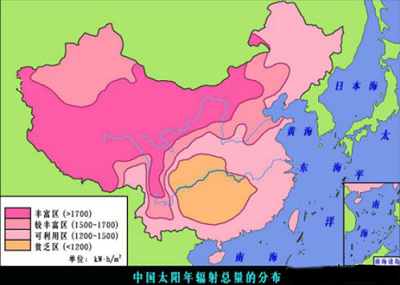

根据我国太阳能资源分类选择要开发的区域,开发区域年平均日照时数应在1400小时以上。

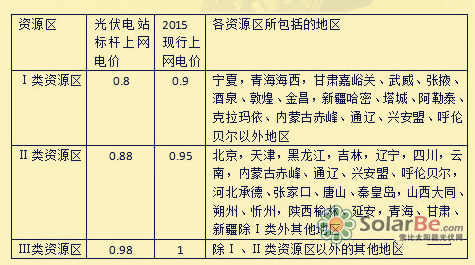

2.全国光伏电站标杆上网电价

根据最新发布的上网电价选择最优站址

3.地形地势及周边环境

光伏发电选址的地理和地质情况因素包括:选址地形的朝向、坡度起伏程度、岩壁及沟壑等地表形态面积占可选址总面积的比例、地质灾害隐患、冬季冻土深度、一定深度地表的岩层结构以及土质的化学特性等。为保证选址的有效性,需对选址进行初步地质勘测。

(1)避开地质灾害多发区,塌陷等潜在地质灾害直接影响光伏组件方阵的设备安全性。直接影响支架基础形式、强度以及施工方法设计。

(2)地形因素影响光伏发电的组件方阵朝向、阴影遮挡;地表形态直接影响支架基础的施工方案,从而影响土建的施工难度和成本。

(4)我国北方地区存在冬季冻土的现象。冻土层的深度、上冻和解冻特点对所组件支架基础施工方案产生直接影响。

(5)地表土质对混凝土的腐蚀性特性影响所用混凝土种类。

(6)场址附近应无大型化工企业

(7)场址应避免水源、自然军事保护区。




4.交通运输条件和电力输送条件

(1)为方便物资采购、市场的劳动力输入等,应优选交通便利区域。

(2)道路、水电,用户电量消耗量、电压等级、送出线路长度,电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实。

(3)场址不应有输电线缆、高大建筑物等

(4)避免退耕还林、土地或者较高区域

(5)场址下应无压矿、输油管道、通讯电缆等

二、项目建设前期准备及并网流程

1.前提条件

(1)合作意向:政府和企业之间对项目达成合作意向

(2)项目建议书:业主起草建议书,上报地方发改委

(3)项目申请报告:业主起草向政府申请项目公函,上报地方发改委。

2.备案清单

分布式备案准备材料中,免除发电业务许可、规划选址、土地预审、环境影响评价、节能评估及社会风险评估等支持性文件。具体需要提交材料如下。

备案资料提交部门:各市发改委环境资源科。备案成功后提交资料至管辖区供电公司营业大厅。

3.电网并网流程办理

屋顶分布式并网申请流程个人用户需要带上身份证、户口本、房产证等相关材料办理,企业用户带上营业执照、法人代表身份证、土地证、房产证、项目材料等相关材料到当地供电营业厅办理申请。

(1)业主提出并网申请,到当地的电网公司进行备案

(2)电网企业受理并网系统方案,并制定接入系统方案

(3)业主确认接入系统方案,并依照实际情况调整重复申请

(4)电网公司出具接网意见函

(5)业主进行项目核准和工程建设

(6)业主建设完毕后,提出并网验收和调试申请

(7)电网企业受理并网验收和调试申请,安装电能计量装置(原电表改装成双向电表)

(8)电网企业并网验收及调试,并与业主联合签订购售电合同及并网调度协议

(9)正式并网运行

三、分布式光伏电站建设流程

施工前准备工作

1.清点货物查看系统各部件是否齐全、辅材充足

2.施工图纸根据图纸设计提前确定施工方案

3.工具准备根据施工位置准备好需要使用到的工具

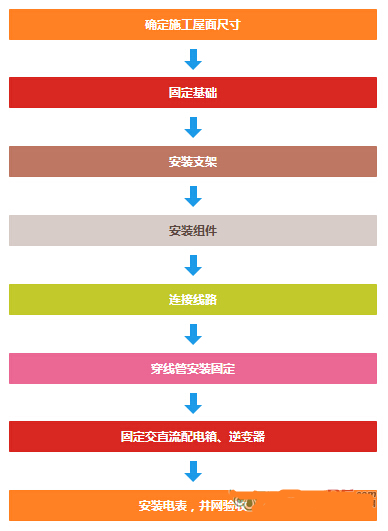

4.劳保佩戴将安全防护装置佩戴齐全施工流程



下一页>

四、分布式光伏电站项目验收

1、建设单位对项目施工进行验收

2、提请供电局并网验收和调试

3、供电局并网验收及调试;如有余电上供电局大网,需要和供电局签订购售电合同及并网调度协议;项目并网运行

4、集团内部验收

5、项目当地备案部门验收

6、项目验收资料上报市、省发改委、市供电局

五、分布式光伏电站注意事项

1.组件安装注意事项

光伏组件的电气安装应该参照相应的法规,包括电气相关法规和电力连接要求。具体条款请联系当地电力部门。

2.设计注意事项

光伏组件必须在适合的建筑或者其他适合组件安装的地方(如地面,屋顶,房屋侧立面等);一般推荐光伏组件安装倾斜角在10度以上,以便下雨时起到自清洁作用;一块或者多块光伏组件部分或全部被遮挡时系统性能会明显降低。

3、线缆注意事项

(1)线路安装必须由专业技术人员来负责;在线路连接时,必须依据设计图纸要求的尺寸、型号及厂家;

(2)在线路连接时,考虑到电线最后连接部分,要留有一定的余量;不要滥用线缆,严禁将线缆应用在超出其承载范围的地方;

(3)电缆桥架应分类保管,避免因受外力而变形;外观应无损伤、绝缘良好;直埋电缆与水底电缆应通过相关试验合格后,方可使用;方阵组件布线完毕,应按施工图检查核对布线是否正确;电线穿过线管后应按设计要求对管口进行防水处理;

(4)在施工时,线缆弯曲半径不能小于线缆外径的4倍;敷设温度不能低于0℃ 。

4.维护注意事项

(1)定期清理逆变器箱体上的灰尘,清理时最好使用吸尘器或者柔软刷子,而且只能用干燥的工具去清理逆变器;

(2)必要时,清除通气孔内的污垢,防止灰尘引起热量过高,导致性能损;

(3)检查逆变器和电缆的表面有没有损伤,必须由专业的电工来修复逆变器线缆的连接;

(4)机柜对地连接应牢固可靠;内部维修时要谨记,在逆变器开启或断开时,维护工作需要被授权的专业电工完成。因为,盖子或者末端可能产生致命的电压。

5.使用注意事项

(1)光伏组件长时间运行后,组件表面会沉积尘土或污垢,降低了组件的功率输出。一般建议定期清洁组件来保证其最大功率输出,其是平时降水较少的地方,更要注意组件清洁工作。

(2)为了减少潜在的电冲击或热冲击,一般建议在早晨或者下午较晚的时候进行组件清洁工作,因为那时太阳辐照度较弱,组件温度也较低。尤其是温度较高的地方更要注意。

(3)一般光伏组件能够承受正面5400Pa的雪荷载。清除光伏组件表面积雪时,请用刷子轻轻清除积雪。不能清除光伏组件表面上冻结的冰。

不能清洁玻璃破碎的光伏组件或暴露在外的线缆,避免产生危险。

一般分布式建议清洁光伏组件玻璃表面时用柔软的刷子、干净温和的水,使用的力度要小于690Kpa,符合市政清洁工作系统的标准。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
盐城市委书记严汉平会见高纪凡,共拓新型储能、分布式光伏、零碳园区建设等合作空间来源:天合光能 发布时间:2026-10-29 09:27:47

10月26日,盐城市委书记严汉平会见天合光能董事长高纪凡,双方就深化光储融合、新型储能、分布式光伏、零碳园区及乡村振兴合作达成共识,共推盐城建设碳达峰试点城市和绿色低碳发展示范区。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)

江西上饶市广信区屋顶分布式光伏建设项目管理征求意见稿来源:广信区人民政府 发布时间:2026-10-20 09:22:34

本文是江西上饶市广信区发展和改革委员会发布的《关于规范广信区屋顶分布式光伏建设项目管理的意见(修订)(征求意见稿)》的公开征集公告及政策文本。背景为现行试行意见实施一年后,为提升管理效能、保障项目高质量发展,拟修订并正式出台新规。意见围绕行业协同管理、分类备案流程、建设场所负面清单、产权合法性审查、产权人意愿核实、建设技术与风貌规范、监督执法与违规处置七大方面作出系统规定:明确多部门职责分工;优化自然人与非自然人项目的差异化备案路径;划定禁止建设光伏的区域和建筑类型;强调产权清晰、房屋安全及农户真实意愿;细化屋顶光伏安装高度、形态、防火及相邻权益要求;建立乡镇巡查、部门联动、信用惩戒与社会监督相结合的监管机制。全文旨在构建权责明晰、程序规范、安全可控、风貌协调的屋顶光伏管理体系。(199字)

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

华润云浮翔海光电分布式光伏发电项目顺利并网 预计年发电量732万千瓦时来源:云浮日报 发布时间:2026-09-30 11:35:06

华润云浮翔海光电分布式光伏发电项目于9月24日成功并网,是华润电力云浮公司迄今单体规模最大的分布式光伏项目,也是其建成投运的第七个综合能源项目。项目总装机容量5.988兆瓦,依托厂区屋顶资源建设,采用“自发自用、余电上网”模式,以10千伏电压等级接入电网。投运后预计年发电量732万千瓦时,可节约标准煤约2233吨、减排二氧化碳约6282吨,具有显著生态效益。该项目推动绿色电力就地消纳与富余电量上网协同,丰富了区域绿色能源供给,助力优化当地能源消费结构。华润电力云浮公司表示将持续拓展综合能源业务,深化与重点用能企业合作,加快多元绿色项目落地,服务区域经济高质量发展。(198字)

海南东方市分布式光伏发电项目备案服务指南发布来源:东方市发展和改革委员会 发布时间:2026-09-29 15:48:46

东方市发改委正式发布《分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目的备案管理,落实国家及海南省关于光伏高质量发展的政策要求。指南明确实行“谁投资、谁备案”原则,将项目分为自然人户用、非自然人户用、一般工商业和大型工商业四类,并对各类项目的建设地点、容量标准(按交流侧计算)、电压等级、装机规模上限及上网模式(全额上网、全部自发自用或自发自用余电上网)作出细化规定。备案需通过海南省投资项目在线审批监管平台办理,申报信息涵盖项目名称、投资主体、建设规模、总投资、接入方式等八项核心内容。同时,明确了发改部门、营商环境建设局、东方供电局在备案受理、协同监管和并网审查中的职责分工,并对材料准备、产权证明、用地红线一致性等实操要求作出具体说明。(199字)

《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》印发来源:深圳市生态环境局 发布时间:2026-09-22 09:04:30

深圳市生态环境局于9月21日印发《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》,正式替代此前的试行版。该方法学适用于在深圳碳普惠机制下,对装机容量不超过1MW的分布式光伏发电项目所产生温室气体减排量进行科学核算与核证。文件明确了项目准入条件:须为非重点排放单位管辖范围内的独立项目,符合国家及地方关于分布式光伏建设、并网及运行的法律法规与技术标准,并以并网验收文件作为装机容量认定依据。此外,同一申报主体可合并申报多个项目,但其核算周期内年均减排总量不得超过2万吨二氧化碳当量。此举旨在规范小微光伏项目的碳减排价值认定,完善本地碳普惠制度体系。
