国土部:关于发布《光伏发电站工程项目用地控制指标》的通知(附原文节选)

来源:国土部官网发布时间:2015-12-10 23:59:59
各省、自治区、直辖市及计划单列市国土资源主管部门,新疆生产建设兵团国土资源局:

为落实建设项目用地标准控制制度,大力推进土地节约集约利用,根据《中华人民共和国土地管理法》、《国务院关于促进节约集约用地的通知》(国发〔2008〕3号)、《节约集约利用土地规定》(国土资源部令第61号)等法律法规,国土部编制了《光伏发电站工程项目用地控制指标》,现予发布,自2016年1月1日起实施,有效期5年。
2015年12月2日
为落实建设项目用地标准控制制度,促进土地节约集约利用,依据《中华人民共和国土地管理法》、《国务院关于促进节约集约用地的通知》(国发[2008]3号)、《节约集约利用土地规定》(国土资源部令第61号)、《光伏发电站设计规范》(GB50797-2012)等法律、法规、技术规范,编制《光伏发电站工程项目用地控制指标》(以下简称本用地指标)。

1、用地指标分类制定,更具可行性

文件将光伏电站占地分为:方阵用地指标、变电站及运行管理中心用地指标、集电线路用地指标、交通工程用地指标四部分,占地类型分类更加细致,并分别给出不同电压等级(10kV~330kV)的占地标准,使文件在实操中更容易执行。

2、考虑了不同类型光伏组件性能差异,保证未来的发展空间

《光伏制造行业规范条件》(2015年本)中,不同类型光伏组件的光电转换效率的最低值从8%—28%,跨度大。文件并未针对具体的组件型号制定标准,而是以不同的转换效率为依据执行标准,效率跨度从8%—30%。,为不同类型组件的发展提供公平的发展空间。

3、考虑了不同纬度的差异

文件充分考虑了纬度差异对占地面积的影响,分别给出了纬度为18°—50°时的占地面积指标,基本涵盖了我国所有的纬度跨度。

4、考虑了不同地形条件的差异

文件将地形条件按自然坡度分为三类。其中,自然坡度≤3°的为Ⅰ类地形区,自然坡度为3°—20°的为Ⅱ类地形区,自然坡度>20°的为Ⅲ类地形区,并给予不同地形区一定的调整系数。

5、考虑了不同安装方式的差异

文件针对不同安装方式对占地面积的影响,分别给出了固定式、平单轴跟踪、斜单轴跟踪、双轴跟踪四种安装方式,并分别给出了占地面积指标。

综上所述,基本任何一个地点、采用任何一种安装方式、安装任何一种组件、以任何一种电压等级送出的光伏项目,都可以找出其对应的准确的占地指标,具有可操作、可执行性。

据之前的讨论文件,该方案的内容章节分为:基本规定、光伏发电站工程项目建设用地总体指标、光伏方阵用地指标、变电站及运行管理中心用地指标、集电线路用地指标、交通工程用地指标等六个部分,并在附录中加入光伏阵列斜面日均辐射量参考值和多个计算实例。

以下是之前讨论稿中的部分内容,综合看之前多版讨论稿内容,均有较大差别。在此提醒读者,最终过审版文件与下方内容会有一定的差别,请以最终发布稿为准,下文仅作参考:

前言

《光伏发电站工程项目建设用地指标》(以下简称本用地指标)是按照《中华人民共和国土地管理法》、《国务院关于促进节约集约用地的通知》(国发[2008]3号)、《节约集约利用土地规定》(国土资源部令第61号令)、国家关于工程建设和土地管理的法律、法规、技术经济政策的要求组织开展编制。

本用地指标共分六章和两个附录。内容包括:基本规定、光伏发电站工程项目建设用地总体指标、光伏方阵用地指标、变电站及运行管理中心用地指标、集电线路用地指标、交通工程用地指标,附录A为光伏阵列斜面日均辐射量参考值,附录B为计算实例。

本用地指标由国土资源部土地利用管理司组织编制。

第一章基本规定

1.1 本用地指标适用于新建、改建和扩建的陆上光伏发电站工程项目。

1.2 光伏发电站工程项目建设,应遵循节约优先的原则,在综合考虑光能资源、场址、环境等建设条件的同时,进行优化配置和科学利用。应尽量利用荒地、未利用地,少占或不占农用地。

1.3 本用地指标是光伏发电站工程项目可行性研究、初步设计、用地审批、土地供应、供后监管、竣工验收等环节确定用地规模的依据和尺度。

1.4 光伏发电站工程项目在编制可行性研究报告时,应当对照体现本用地指标所确定的总体规模和各功能分区规模进行规模核定,并在可行性研究报告中对规模核定情况专篇进行情况说明。

1.5 光伏发电站工程项目土地供应阶段,在核发划拨决定书和签订出让合同中,要明确规定或约定建设项目用地总面积、各功能分区的面积等控制要求。

1.6 本用地指标分为总体指标和分项指标。总体指标宜用于编制可行性研究报告阶段;分项指标宜用于初步设计阶段,也可用于可行性研究阶段。采用总体指标时,光伏发电站工程项目建设总用地面积应按照第二章的规定计算;采用分项指标时,光伏发电站工程项目建设总用地面积应按照第三章~第六章规定计算,并根据不同情况按照规定进行调整。

1.7 光伏发电站工程项目建设用地应当执行国家有关建设、土地管理法律、法规及有关规定,严格执行本用地标准总规模和功能分区用地规模。但因安全生产、地形地貌、工艺技术等有特殊要求,确需突破本用地指标的,应当按照规范开展建设项目节地评价的相关政策要求进行节地评价论证。

1.8 光伏发电站工程项目建设在经济技术合理的条件下,应优先采用技术先进、发电效率高的光伏组件,尽可能的节约集约使用土地。

1.9 光伏发电站工程项目建设用地除执行本用地指标的规定外,尚应符合国家现行有关标准、规范和指标的规定。

第二章 光伏发电站工程项目建设用地总体指标

2.1 光伏发电站工程项目建设用地总体指标包括光伏方阵用地、变电站及运行管理中心用地、集电线路用地和交通工程用地。

2.2 光伏发电站工程项目建设用地总体指标按光伏组件的全面积效率和安装所在地纬度计算确定。

2.3 光伏发电站工程项目建设用地总体指标按Ⅰ类地形区、Ⅱ类地形区、Ⅲ类地形区分别编制。

Ⅰ类地形区是指地形无明显起伏,地面自然坡度小于或等于3°的平原地区;

Ⅱ类地形区是指地形起伏不大,地面自然坡度为3°~20°,相对高差在200m以内的微丘地区;

Ⅲ类地形区是指地形起伏较大,地面自然坡度大于20°,相对高差在200m以上的重丘或山岭地区。

2.4 当光伏发电站工程项目处于2.3中两个或两个以上地形区时,应根据不同地形区分别计算建设用地面积,再累计各建设用地面积得出总建设用地面积。

2.5 光伏发电站光伏方阵主要分为四种形式进行排列安装:固定式、平单轴跟踪式、斜单轴跟踪式、双轴跟踪式。光伏发电站工程项目建设用地总体指标一般不应超过表2-1~2-12的规定。

2.6 表2-1~2-12是10MW发电站用地总体指标。其他装机容量的发电站用地面积计算公式为:

用地面积=10MW发电站用地总体指标x(实际总装机容量/10MW)

第三章 光伏方阵用地指标

3.1 光伏方阵用地包括组件用地、逆变器室及箱变用地、方阵场内道路用地。固定式光伏方阵建设用地指标不应超过表3-1规定,平单轴跟踪式光伏方阵建设用地指标不应超过表3-2规定,斜单轴跟踪式光伏方阵建设用地指标不应超过表3-3规定,双轴跟踪式光伏方阵建设用地指标不应超过表3-4的规定。

3.2 对于跟踪方阵占地,应根据阴影最长条件在不同的时间点分别计算南北向间距和东西向间距。

3.3 对于固定方阵,其它效率及纬度的光伏组件方阵用地指标可按照附录B中的计算方法,直接根据公式进行计算。

光伏方阵间距计算公式如下:

D=(L′×cosZ)+(L′×sinZ)×(0.707tanφ+0.4338)/(0.707-0.4338tanφ)

D:光伏方阵间距

L′:光伏方阵纵向宽度

Z:光伏方阵倾角

φ:光伏方阵所在当地纬度

1(2)

3.4 光伏方阵用地受地形、地貌等因素影响较大时,可按表3-5系数进行调整计算。

表3-5光伏方阵用地地形调整系数表

第四章 变电站及运行管理中心用地指标

4.1 变电站及运行管理中心用地为永久用地,包括变电站用地和生活服务设施用地。用地面积按围墙外1m的外轮廓尺寸计算。

4.2 变电站用地包括生产建筑用地和辅助生产建筑用地。生产建筑用地包括升压设备、变配电设备、变电站控制室用地(升压设备控制、变配电设备控制、其他设备控制);辅助生产建筑用地包括光伏发电站中控室、计算机室、站用配电室、电工实验室、通信室、库房、办公室、会议室、车库、停车场、道路等设施。

4.3 生活服务设施用地包括职工宿舍、食堂、活动中心等设施用地。

4.4 变电站及运行管理中心用地指标不应超过表4-1的规定。

表4-1变电站及运行管理中心用地指标表

4.5 山区的变电站及运行管理中心用地规模,可根据站址的地形、地质条件按实际用地面积计算。

4.6 当变电站及运行管理中心为填方场地,用地规模按实际用地面积计算。

4.7 当变电站及运行管理中心外围设置防洪及排水设施时,用地面积应按相应构筑物外边线的轮廓尺寸计算。

第五章 集电线路用地指标

5.1 光伏发电站集电线路一般采用直埋电缆敷设方式,其用地面积与光伏方阵用地已经合并,用地指标不再另行计算。

5.2 光伏发电站集电线路采用架空线路架设时,只计算杆塔基础用地。杆塔基础用地为永久用地,其面积按基础外轮廓尺寸计算。

5.3 杆塔采用水泥杆时,用地指标不应超过表5-1的规定。

表5-1水泥杆用地指标表(m2/基)

5.4 杆塔采用钢管杆时,用地指标按照第5.2条计算。

5.5 杆塔采用铁塔时,用地指标不应超过表5-2的规定。

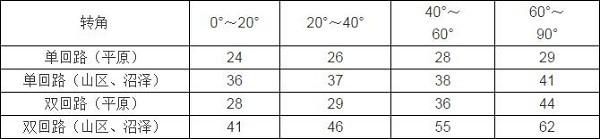

表5-2铁塔杆用地指标表(m2/基)

5.6 终端塔杆,建设用地指标按表5-2中转角为60°~90°的数值计算。

5.7 受台风和凝冻影响地区的架空线路,用地指标应乘以系数1.1。

5.8 光伏发电站工程通信线路应随电缆线路或架空线路一同敷(架)设,不再另行计算用地面积。

第六章 交通工程用地指标

6.1 光伏发电站交通工程用地指标包括对外交通道路用地和场内交通道路用地。交通工程用地范围包括路面、路肩、排水设施、挡墙用地。

6.2 对直接利用或改建场内已有的对外交通道路不再计算用地面积,对扩建的道路可按增加宽度计算用地面积。

6.3 交通工程用地分为永久用地和临时用地。对外交通道路用地和场内交通道路用地为永久用地,施工期施工道路用地为临时用地。

6.4 对外交通道路路面宽度宜采用6m。场内交通道路路面宽度宜采用4m。

6.5 对湖(海)滨区需填方的道路,按填方坡脚底线计算。如设置排水设施、挡墙等构筑物时,用地面积应按构筑物外边线计算。

(扫二维码,分享到微信朋友圈)
索比光伏网 https://news.solarbe.com/201512/10/178843.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
商务部关于所谓“产能过剩”问题的中方立场来源:商务部 发布时间:2026-07-28 15:03:46

本文是商务部于2026年7月发布的政策文件,旨在系统回应国际上对所谓中国“产能过剩”的误读与指责。文章强调应全面、客观、历史地看待全球产能格局演变,指出产能动态调整是市场经济和经济全球化的自然现象,不存在普适的“过剩”判定标准,需结合发展阶段、行业特性及国情差异具体分析。文件逐一辨析了产业补贴、贸易顺差、经济失衡、市场竞争与“产能过剩”之间的常见误判关系,澄清补贴不必然导致过剩、顺差不等于过剩、内需不足论不符合事实、竞争反而是优化产能的关键机制。文章阐明中国现代化产业体系的发展根基在于创新驱动与深化改革,其产能布局是融入全球分工的结果,对世界贡献的是“中国机遇2.0”,包括创新红利、绿色转型支持、民生福祉改善与发展中国家工业化助力。最后呼吁坚持多边主义,加强政策协调、扩大市场开放,共建开放包容、稳定畅通的全球产供链合作格局。(199字)

美国ITC发布对TOPCon电池、组件等产品的337部分终裁来源:中国贸易救济信息网 发布时间:2026-07-28 09:16:39

2026年2月,美国First Solar公司以专利侵权为由,向美国国际贸易委员会(ITC)提起337调查申请,指控TOPCon太阳能电池及相关产品侵犯其美国专利号9130074。ITC于3月26日正式立案(调查编码337-TA-1494),涉及阿特斯、晶澳、晶科、润阳、天合光能等多家中外光伏企业及其全球关联实体。此后,ITC陆续作出多项部分终裁:5月批准比亚迪美国公司、6月批准特斯拉作为第三人参与;7月24日宣布,因申请方撤回,终止对天合光能(常州)、Philadelphia Solar USA及印度Adani、Mundra Solar等被告的调查。该案仍在推进中,但部分被告已退出。

浙江省两部门:关于推动绿电直连发展有关事项的通知来源:浙江发改委 发布时间:2026-07-27 12:12:26

浙江省发改委与省能源局联合印发《关于推动绿电直连发展有关事项的通知》,旨在落实国家绿电直连政策,结合本省分布式能源资源和制造业优势,构建规范化绿电专线直供体系。文件明确并网与离网两类实施模式,覆盖新增负荷、出口降碳企业、自备电厂改造及新能源消纳受阻四大应用场景,并支持分布式光伏集中汇流参与直供。政策设定60%自发自用、20%余电上网的刚性消纳比例,划定220千伏接入的安全评估红线;实行市级联审建设计划、省级备案的分级管理,鼓励民间资本多元合资建设;要求项目整体入市交易,禁止电网代理购电;建立月度电量监控、年度运行评估及“5年累计3年不达标即退出”的闭环监管机制,以提升新能源就地消纳能力,助力制造与外贸企业降低绿色用能成本、应对国际碳壁垒。(199字)

陕西省发改委:关于组织开展绿电直连试点工作的通知来源:陕西省发改委 发布时间:2026-07-27 11:36:47

陕西省发改委近日印发通知,正式启动绿电直连试点工作,旨在推动新能源就地消纳与工业绿色用能。试点严格对标国家政策要求,明确准入、投资及并网等全环节标准,覆盖新增与存量负荷,支持配套风电、光伏及生物质项目申报;消纳受限的闲置新能源项目可转为直供电源。政策鼓励民营、合资等多元主体参与建设,统一规范自发自用与余电上网比例,并允许最高330千伏电压等级接入,配套专项安全评估。试点项目须实现电源与负荷同市域布局,2028年底前建成投产,同时细化方案编制、用地审批及集中申报等实施要求,目标是形成可复制推广的源荷直连示范模式。(199字)

江苏省发改委:关于创新开展绿电直连供电试点项目建设工作的通知来源:江苏省发改委 发布时间:2026-07-27 10:00:30

江苏省发改委近日印发通知,正式启动绿电直连供电试点建设工作,首批确定5个试点项目,重点面向动力电池龙头企业开展绿色电力专线直供示范。试点依托省内绿电“三进”工程,探索电源与负荷端直接连接的新模式。文件厘清了属地发改部门、电网企业及试点企业的三方职责,要求建立定期会商机制,加快接入系统方案编制和配套电网改造;推动发电与用电企业签订长期绿电购售合同并完成交易备案;鼓励配置储能设施以提升绿电就地消纳能力。后续将按“成熟一家、启动一家”原则动态扩容试点范围,旨在形成可复制、可推广的制造业绿色用能样板。(198字)

湖北省发改委:湖北省两部门关于有序推动绿电直连项目建设的通知来源:湖北省发改委 发布时间:2026-07-27 09:51:37

湖北省发改委与省能源局联合印发《关于有序推动绿电直连项目建设的通知》,旨在落实国家绿电直连政策部署。文件明确四类适宜开展新能源专线直供的项目场景,对电源与负荷的地理布局、投资主体权责划分、源荷电量配比等关键指标作出量化规定。审批机制实行分级管理,由市州初审、省级第三方机构开展专业评审。同时,构建覆盖项目立项、建设实施、并网运行到退出转型的全生命周期管理体系。该举措聚焦破解省内风电、光伏等可再生能源消纳难题,精准对接制造业及出口企业对绿色电力的刚性需求,推动能源供给与产业用能低碳化协同发展。(198字)

国家发展改革委国家能源局关于有序推动绿电直连发展有关事项的通知来源:国家政策 发布时间:2026-07-27 09:33:20

国家发展改革委与国家能源局联合印发《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号),出台专项政策支持绿色电力直接连接用电负荷。文件以促进新能源就近就地消纳为核心目标,创新“源—荷”融合发展的实施路径,系统明确了绿电直连项目的建设标准、多元化投资机制、安全运行要求及市场化交易规则。政策特别设定自发自用与余电上网的量化管控指标,并重点鼓励民营企业和出口外向型企业建设风电、光伏直连专线。此举旨在提升工业领域绿色用能比例,推动可再生能源资源与产业用电需求精准匹配,从而支撑全社会“双碳”目标的加快实现。(198字)

山西省吕梁:关于进一步加快新能源项目建设确保按期并网的通知来源:吕梁市推动绿电资源就地转化助力产业低碳转 发布时间:2026-06-30 08:56:38

山西省吕梁市于6月23日由推动绿电资源就地转化助力产业低碳转型工作专班办公室印发《关于进一步加快新能源项目建设确保按期并网的通知》。该通知旨在加快推进全市新能源项目建设进度,切实保障已核准、已备案项目按计划时间节点实现并网发电。文件明确要求各相关县(市、区)及部门强化统筹协调,压实主体责任,紧盯项目前期手续办理、设备采购、施工建设、并网验收等关键环节,及时解决堵点难点问题。同时强调加强动态调度与督导考核,建立周调度、月通报机制,对进展滞后项目实行挂牌督办。通知还提出要协同推进绿电就地消纳与产业低碳转型,支持新能源与铝镁、钢铁等高载能产业耦合发展,提升清洁能源本地利用水平。

美国ITC发布对TOPCon太阳能电池、组件等产品的337部分终裁来源:中国贸易救济信息网 发布时间:2026-05-28 22:20:05

2026年5月27日,美国国际贸易委员会(ITC)就针对TOPCon太阳能电池及相关产品的337调查(案号337-TA-1494)作出部分终裁,决定不对行政法官于4月27日发布的初裁(No.7)进行复审,正式批准比亚迪美国公司(BYD America LLC)以第三人身份介入该案。该调查始于2026年3月26日,源于美国First Solar公司2月24日的申请,指控涉案产品侵犯其美国专利号9130074,并请求发布排除令与禁止令。调查涵盖全球多家光伏企业,包括阿特斯、晶澳、晶科、天合光能、韩华Q CELLS、润阳、越南Sunergy、日本Toyo等数十家国内外制造商及在美关联实体。

宁夏彭阳关于开展2025年农村公共机构分布式光伏电站收购工作的通知来源:彭阳县发改委 发布时间:2026-05-11 09:15:23

各相关建设企业、各有关部门:根据《彭阳县2025年农村公共机构分布式光伏电站公开收购工作方案》等精神,现将收购工作有关事项通知如下:一、收购范围彭阳县境内2025年社会企业投资建设的农村公共机构分布式光伏电站,并于2025年6月1日前并网。联系电话:0954—7014405彭阳县2025年农村公共机构分布式光伏电站收购工作领导小组办公室2026年5月9日

最新!美国ITC发布对光伏干线总线电缆部件及其组件的337部分终裁来源:中国贸易救济信息网 发布时间:2026-05-06 09:42:29

2025年9月18日,美国国际贸易委员会发布终裁:对本案行政法官于2025年8月19日作出的初裁不予复审,即基于申请方撤回,终止对美国注册专利号12,015,375第2-4、6、7、9、11、15-19、21-24项申诉和美国注册专利号12,015,376第2-6、9、13-16、18-20项申诉的调查。2025年2月11日,美国国际贸易委员会投票决定对特定光伏干线总线电缆部件及其组件启动337调查。
