皖能源新能〔2015〕70号 安徽省能源局关于下达2015年地面光伏电站项目建设规模的通知

来源:安徽能源局发布时间:2015-12-02 23:59:59
皖能源新能〔2015〕70号

安徽省能源局关于下达2015年地面光伏电站项目建设规模的通知


各市发展改革委,省电力公司:

根据《国家能源局关于下达2015年光伏发电建设实施方案的通知》(国能新能〔2015〕73号)、《国家能源局关于调增部分地区2015年光伏电站建设规模的通知》(国能新能〔2015〕356号)和《安徽省能源局关于进一步加强光伏电站项目开发管理的通知》(皖能源新能〔2015〕26号)要求,我们对光伏电站建设规模配置采取“公开招标”和“先建先得”方式进行管理。
近期,我们会同有关市发展改革委,对公开招标和先建先得的光伏电站建设情况进行了现场核查,对“先建先得”光伏电站目录进行了公示。根据核查和公示情况,现将相关手续办理齐全、主体工程建设较快和年底前具备并网条件的在建光伏电站所需规模,纳入国家下达我省光伏电站建设规模管理,并就有关事项通知如下:

一、各市发展改革委负责督促中标光伏电站建设单位,切实履行建设工期、社会责任等合同约定。年底前社会责任履行情况达不到70%的项目,视情取消当年中标规模;未能按合同工期建成的项目,建设单位要作出说明并提出调整意见报备;年底前仍无法完成主体工程的项目,中标规模将调整用于先建先得项目,被调整项目所需规模在2016年及以后年度国家下达的规模中优先安排。

二、相关市县发展改革委要高度重视国家试点县光伏扶贫工程建设,督促中标建设单位按合同约定保质保量按时完成户用和村级扶贫电站建设,加快推进配套地面光伏电站建设,争取2016年3月底前完成主体工程建设。未按规定招标或无法落实建设场地的试点县,原安排的光伏电站规模将采取“飞地扶贫”模式支持试点县光伏扶贫。对完成扶贫任务较好的企业,在下一年度光伏电站规模配置中予以倾斜。

三、根据现场核查情况,将合肥永聚太阳能庐江白湖等42个光伏电站纳入先建先得项目目录,按并网先后滚动配置规模。对积极履行社会责任的项目建设单位,优先安排建设规模。本次“先建先得”项目所需规模在2014年结转和2015年追加规模中配置,不足部分从2016年规模中优先解决。

四、请省电力公司根据目录中光伏电站预计并网时间,有序安排光伏电站并网接入服务,进一步优化光伏电站并网流程,确保光伏电站及时并网。

五、获得配置规模的建设单位应抓紧推进电站建设,按期并网,建设期间不得倒卖项目规模和非法转让牟取不当利益。

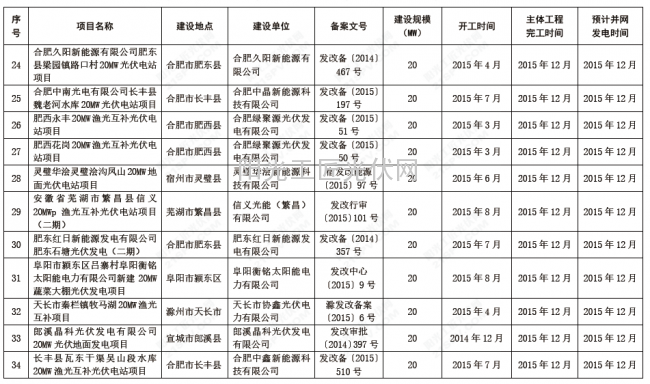

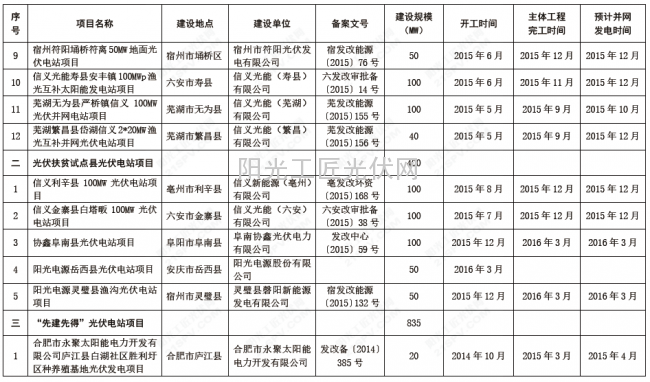

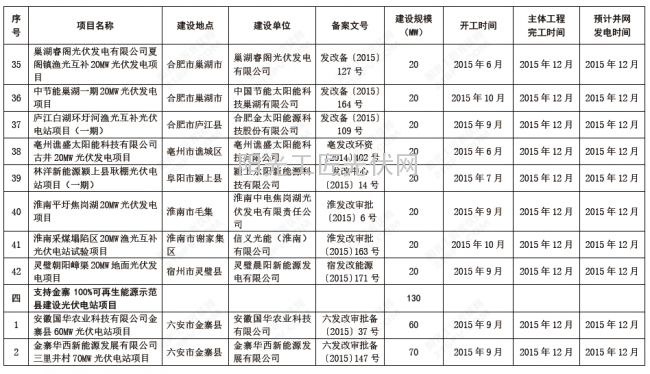

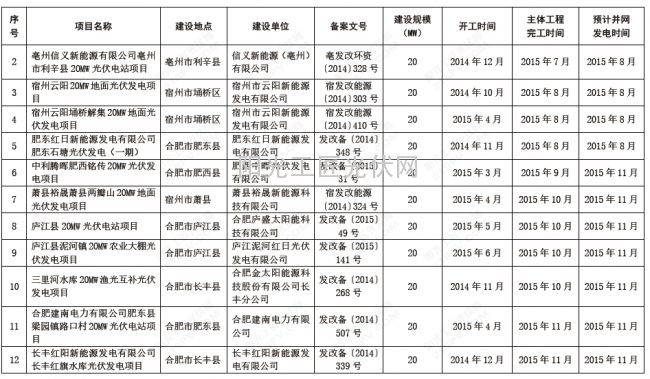

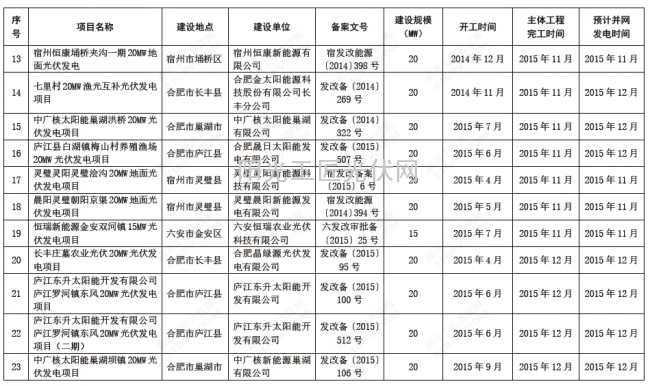

附件:安徽省2015年光伏电站建设规模配置目录
2015年12月2日














 >>

皖能源新能[2015]70号附件安徽省2015年光伏电站建设规模配置目录.doc


(扫二维码,分享到微信朋友圈)

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
关于2026年9月全国新增建档立卡新能源发电(不含户用光伏)项目情况的公告来源:可再生能源信息管理中心 发布时间:2026-11-10 09:42:41

2026年9月,全国新增建档立卡新能源发电项目(不含户用光伏)共3552个,总规模体现结构性特征:其中光伏发电占绝对主体,达3536个,包括集中式项目53个和工商业分布式项目3483个;风电项目15个;生物质发电项目仅1个。所有项目均已完成国家层面的建档立卡登记,纳入可再生能源项目管理体系。风电、集中式光伏及生物质发电项目的详细清单作为附件随公告发布;而数量庞大的工商业分布式光伏项目清单,则统一在国家可再生能源发电项目信息管理平台网站公开查询。该公告由国家能源局于2026年10月27日正式发布,旨在及时反映当月新能源发电项目备案进展,为行业统计与政策实施提供基础数据支撑。(199字)

协鑫能科AI+微电网项目入选国家能源局重大技术装备清单来源:协鑫能科 发布时间:2026-11-06 08:30:09

协鑫能科参与研发的“基于专用AI芯片的微电网集群智能调控边缘装备”入选国家能源局第六批能源领域首台(套)重大技术装备清单,是该批次中唯一聚焦“AI+微电网”方向的项目。该项目以国产专用AI芯片为核心,集成于电力系统边缘控制设备,推动智能调控算法从云端向边缘下沉,显著提升就地感知能力、自主决策水平和响应速度。其技术路径旨在突破微电网集群协同调控的关键瓶颈,强化核心装备自主可控能力,为我国微电网智能化、规模化发展提供重要技术支撑与国产化解决方案。

首个屋顶集中式光伏电站并网!天合光能、中泽能源、常州丽曜光电三方携手点亮绿色制造新引擎来源:天合光能分布式 发布时间:2026-11-05 09:50:55

全国首个屋顶集中式光伏电站——乔那科7.2MW项目成功并网!4.4万平方米闲置厂房屋顶变身绿色电站,年发绿电800万度,减碳数千吨。中泽能源、天合光能、常州丽曜光电三方协同,搭载至尊3代高功率组件,实现“多发电、发得优、稳出力”。绿色与制造双向奔赴,为制造业低碳转型树立标杆。

协鑫能科“AI+微电网”项目入选国家能源局首台(套)重大技术装备清单来源:协鑫能科 发布时间:2026-11-04 00:59:37

协鑫能科联合国网江苏电力、智芯微电子、南京工程学院等单位研发的“基于专用AI芯片的微电网集群智能调控边缘装备”,于11月2日入选国家能源局第六批能源领域首台(套)重大技术装备清单,是该批次中唯一聚焦“AI+微电网”方向的项目。该装备针对高比例新能源波动性强、海量分布式资源调控复杂等难题,将国产专用AI芯片嵌入电力边缘控制设备,实现调控算法下沉,具备秒级就地响应、多微网异构协同与故障快速隔离能力,可统筹管理分布式电源、储能及柔性负荷,提升新能源消纳水平与供电可靠性,适用于工业园区等场景。项目标志着我国微电网核心调控装备国产化取得重要进展,也是产学研协同创新的典型实践。依托长期电力服务积累,协鑫能科同步推进“AI+能源”软硬件一体化落地,在虚拟电厂、AI电力交易等领域已形成规模化应用成果。(199字)

国家能源局:加快推动以本地消纳为主的第二、三批大基地建设 力争2027年底基本建成投产来源:国家能源局 发布时间:2026-10-30 14:02:59

国家能源局在10月30日新闻发布会上通报,截至2026年9月底,三批以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地已建成超1.57亿千瓦,其中第一批基本建成投产,第二、三批分别建成超3400万和2900万千瓦。当前建设分为两类:一类以本地消纳为主,正加快推动第二、三批建设,力争2027年底前基本建成投产;另一类为千万千瓦级外送型基地,已批复14个,新疆天山北麓、宁夏腾格里沙漠基地等首批项目已投运。这类“沙戈荒”大基地通过规模化开发,显著提升新能源开发效率与经济性,在支撑能源转型、保障电力供应、带动地方就业及促进生态修复等方面发挥综合效益。下一步将坚持“全国一盘棋”,协同推进新能源、调节性电源与输电通道“三位一体”建设,助力新型电力系统构建和“双碳”目标实现。(199字)

赴澳追光!正泰新能携高效组件亮相澳大利亚国际能源展来源:正泰新能Astronergy 发布时间:2026-10-30 09:40:49

正泰新能携ASTRO N8(745W/24.0%)、N7 Pro(670W/24.8%)及N7s 3.0全黑户用组件亮相2026澳大利亚国际能源展,覆盖大型电站、工商业及户用全场景。产品以高效率、低LCOE、美学设计及易安装优势获广泛关注,并已助力Walla Walla等标志性项目落地澳洲。

国家发展改革委办公厅 国家能源局综合司关于同意南方区域电力市场转入正式运行的复函来源:国家发改委 发布时间:2026-10-29 08:50:03

本文是国家发展改革委办公厅与国家能源局综合司联合发布的复函,正式批准南方区域电力市场转入长期稳定运行阶段。文件明确要求南方电网公司和南方能源监管局统筹落实深化电力体制改革部署,在保障电力安全供应和推动能源绿色低碳转型前提下,扩大市场交易范围与规模,规范省间送电执行,健全中长期合同履约机制,优化适应新能源特性的市场规则,推动非保障性用户全面直接入市,并强化跨经营区交易衔接,提升电力资源大范围优化配置能力。同时强调要压实主体责任,严格遵循相关法规和政策文件,持续完善交易规则、技术平台与风险防控体系,加强批发与零售市场监管,确保系统安全稳定运行。国家部委将持续提供政策支持与协调指导,助力全国统一电力市场体系建设。

10家!山东电力交易中心关于开展售电公司强制退市的通知来源:山东电力交易中心 发布时间:2026-10-16 09:16:33

山东电力交易中心依据《售电公司管理办法》(发改体改规〔2021〕1595号)相关规定,拟对10家售电公司实施强制退市。其中包括已工商注销的山东粤聚能源科技有限公司,以及山东信诺售电有限公司等9家未能持续满足注册条件、且未在限期内完成整改的市场主体。此次退市程序经政府主管部门同意后启动,现面向社会公示,公示期为2026年10月15日至10月28日(共10个工作日)。公示期间,相关单位或个人可实名通过电话、信函等方式提出异议,并需提供真实、可查证的佐证材料;逾期无异议的,退市注销将自动生效。

双展同启,闪耀欧洲!首航新能精彩亮相法国巴黎光储展与捷克能源展来源:首航新能源 发布时间:2026-10-16 09:14:36

首航新能源亮相巴黎与布拉格双展,集中展示覆盖户用、工商业及地面电站的全场景光储解决方案。针对法、捷市场痛点,推出PowerAll、PowerIn、PowerMagic 2.0/Cube及PowerMaster 2.0等系列新品,精准适配电价波动、补贴转型与并网刚需,加速欧洲本地化布局。

国家能源局释放重要信号!应用端合理收益是光伏产业走出低价困局的关键来源:索比光伏网 发布时间:2026-10-09 13:56:33

国家能源局在9月全国可再生能源电力开发调度会上释放关键政策信号:健全新能源价格结算机制、切实保障合理收益,是破解当前光伏产业低价困局的核心路径。文章指出,尽管截至2026年8月光伏装机已达12.97亿千瓦、超越煤电成为最大电源,但新增装机增速放缓,反映投资动力不足。根本原因在于低电价导致项目经济性承压,影响发电企业投资决策,并沿产业链向上传导,加剧制造端产能过剩与恶性竞争。会议特别强调科学组织2027年增量项目机制竞价,避免片面追求“低价”而忽视项目可投资性,要求在市场竞争与收益可持续性之间取得平衡。文章阐明,合理收益并非保护利润,而是维系有效投资、设备采购、项目落地和产业链健康循环的前提条件。(199字)

内蒙古发布关于新能源就近消纳价格机制有关事宜的补充通知来源:内蒙古自治区发展和改革委员会 发布时间:2026-09-24 09:27:48

内蒙古自治区发改委、能源局发布《关于新能源就近消纳价格机制有关事宜的补充通知》,旨在细化和优化现行新能源就近消纳价格政策。通知明确,自2025年10月1日起,新接网的源网荷储一体化、风光制氢一体化、全额自发自用(不含公用燃煤电厂厂用电替代)及绿电直连项目,统一适用就近消纳价格机制;燃煤自备电厂的可再生能源替代等三类项目,则以“户”为单位,对其全部自发自用电量按现行自备电厂政策缴纳相关费用;同时调整容量备份项目界定标准,由“多回路供电”改为满足“N-1原则”的供电线路或变压器配置;此外,设定了2025年10月至2026年底的过渡期,允许符合条件的已接网项目申请最长6个月缓冲期,平稳衔接政策执行。(199字)
