河北省冀发改能源[2015]1188号 关于调整部分光伏发电项目并网补贴计划的通知

来源:光伏們作者:王超发布时间:2015-10-27 23:59:59
2015年10月19日,河北省发改委发布《关于调整部分光伏发电项目并网补贴计划的通知》(冀发改能源[2015]1188号),根据2014年后的项目进展情况以及此前国家能源局调整河北光伏建设规模新增700MW等多个因素,调减7个项目、总机118MW的补贴计划,并对项目进展符合预期的22个项目、总计473MW的装机规模进行调增光伏补贴计划。

河北发改委对国家能源局的光伏备案指标消化相对比较严格,并对项目进展进行进行周期性通报。综合考虑调减的118MW项目以及国家能源局新增的700MW指标,此次新增指标完成后,河北还将有300MW在建或建成但即将并网的备案项目会根据并网时间点陆续获得补贴指标。
冀发改能源[2015]1188号
《关于调整部分光伏发电项目并网补贴计划的通知》

各设区市发展改革委,定州市、辛集市发展改革局,国网河北省电力公司、国网冀北电力有限公司:

9月24日,国家能源局印发《关于调增部分地区2015年光伏电站建设规模的通知》(国能新能{2015}356号),调增我省光伏建设规模70万千瓦。结合我省2014年以来下达并网补贴计划项目进展情况和本次国家调增建设规模,现补充下达调整计划。

一、调减并网补贴计划项目

按照《关于进一步规范光伏发电项目管理的指导意见》要求,对列入补贴计划项目实行动态管理。经省市县发改部门组织现场摸查、核实和调度沟通,对以下情况的项目调减已安排的补贴计划:

(一)2014年安排并网补贴计划,但至今未开工或没有提供承诺函,年底前不能并网投产的项目;

(二)2014年安排并网补贴计划,企业虽承诺年内投产,但经实地督导核查认为年内不可能并网投产的项目;

(三)2015年安排并网补贴计划,但年内不能并网投产的项目。

符合以上情况的项目共有7个、调减补贴计划11.8万千瓦(附件1)。对全部调减并网补贴计划的项目,将视项目建设进度适时安排补贴计划;对仍保留了部分并网补贴计划的项目,如年内仍没有明显进展,将全额取消该项目补贴计划。

二、调增并网补贴计划项目

本着公平公正的原则,结合企业月度进展报表、省市发改部门现场查验和调度核实等方式,对符合以下条件的项目调增补贴计划:

(一)列入2014年和2015年并网补贴计划,已按照备案规模全部建成并网的项目;

(二)列入2014年和2015年并网补贴计划,已按照安排的部分补贴规模建成并网,或已完成全部主体工程,年内能够按备案规模全部并网投产的项目;

(三)列入2014年和2015年省建设计划、没有安排并网补贴指标,但目前项目已完成主体工程,年内确保能够实现投产并网,急需取得电网公司接入手续的项目。

(四)为加快推进张家口可再生能源示范区建设,在张家口市安排1规模化光伏竞价试点项目(补贴指标5万千瓦)。

目前,符合上述条件的项目共22个,本次调增安排并网补贴计划47.3万千瓦(附件2)。

剩余的并网补贴计划指标,另行安排年底前可建成并网的项目,原则上按照项目建成时序依次安排。

三、有关要求

1.各设区市发改部门要加大项目督导协调力度,随时掌握项目进展,有关情况及时报省发展改革委。省将严格按照《关于进一步规范光伏发电项目管理的指导意见》要求,继续对项目实行奖惩与通报制度,对于调增计划中未完成年内并网的项目,拒绝理由,扣减相应补贴指标。

2.请电网公司按照此次计划调整意见,开通绿色通道尽快为项目出具电网接入意见、加快办理并网验收等手续,积极支持加快建设配套送出工程,确保列入国家建设规模内的项目年内并网投产。

3.请张家口市发展改革委按省要求抓紧组织企业上报光伏竞价试点项目实施方案。

附件:

2.河北省2015年调增补贴指标光伏发电项目表  河北省发展和改革委员会
2015年10月19日
附件2
河北省2015年调增补贴指标光伏发电项目表

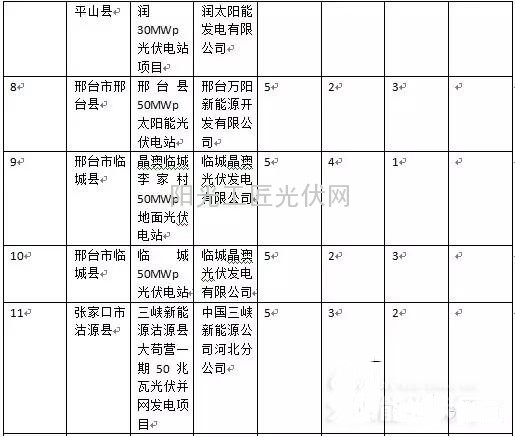

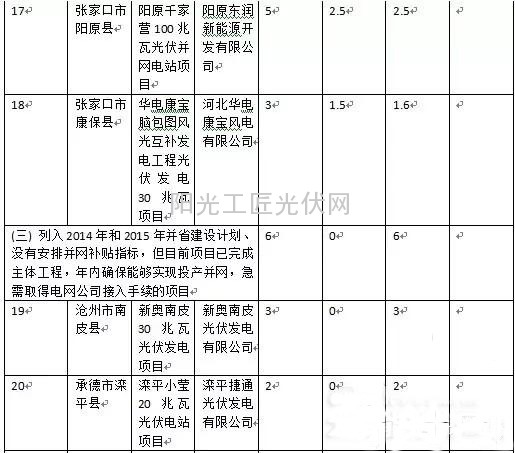

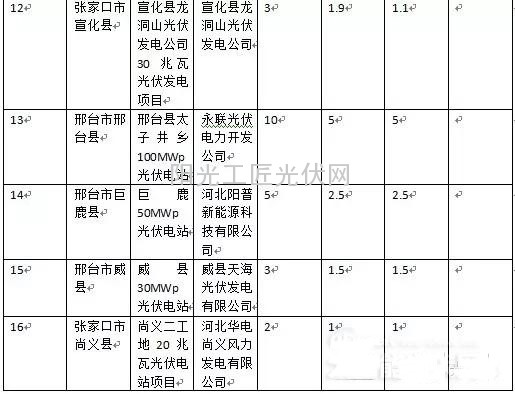

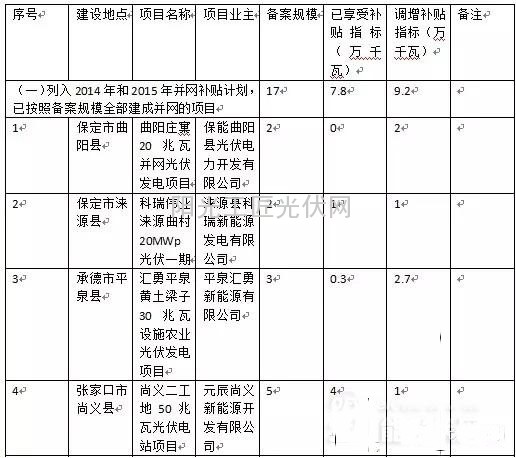

1_webp(2)

2_webp

3_webp

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
兰坪县水利局关于梭罗寨光伏发电项目水土保持方案行政许可决定的公示来源:兰坪县水利局 发布时间:2026-10-21 15:27:59

兰坪县水利局对梭罗寨光伏发电项目水土保持方案作出行政许可决定并予以公示。该项目位于云南省怒江州兰坪县营盘镇金满村、凤塔村和沧东村附近山坡,地理坐标明确,防治责任范围总面积为72.92公顷。方案总投资297.17万元,含水土保持补偿费51.04万元。防治措施分为三类:一是主体工程已设计并纳入投资的排水沟与涵管;二是方案新增工程措施,包括排水沟、沉砂池、表土剥离与复耕;三是植物措施(灌草绿化及爬藤栽植)和临时防护措施(拦挡、覆盖、铺垫等)。公示期为2026年10月21日至27日,接受社会监督。

辽宁台安县关于支付乡村振兴光伏收益资金的公告来源:台安县人民政府 发布时间:2026-10-20 09:57:22

台安县乡村振兴发展中心发布公告,明确将从光伏发电项目收益中列支20.55万元,用于三项与光伏设施相关的维修及运维支出。其中,高力房镇小高力房村因村部房顶漏雨,需临时拆除并后续复装光伏板,相关维修费用为2.8万元;高力房镇政府屋顶光伏电站的电缆因老化破损、存在安全隐患,需更换屋顶走线电缆,费用为1.8万元;此外,2026年度光伏项目运营维护费为15.95万元。公告强调上述资金均从光伏收益中统筹安排,旨在规范项目管理、保障设施安全运行和群众居住安全,并公布了监督举报电话。(199字)

10家!山东电力交易中心关于开展售电公司强制退市的通知来源:山东电力交易中心 发布时间:2026-10-16 09:16:33

山东电力交易中心依据《售电公司管理办法》(发改体改规〔2021〕1595号)相关规定,拟对10家售电公司实施强制退市。其中包括已工商注销的山东粤聚能源科技有限公司,以及山东信诺售电有限公司等9家未能持续满足注册条件、且未在限期内完成整改的市场主体。此次退市程序经政府主管部门同意后启动,现面向社会公示,公示期为2026年10月15日至10月28日(共10个工作日)。公示期间,相关单位或个人可实名通过电话、信函等方式提出异议,并需提供真实、可查证的佐证材料;逾期无异议的,退市注销将自动生效。

大英县发改局公示2026年四季度分布式光伏可开放容量及电网承载能力评估结果来源:大英县发展改革局 发布时间:2026-10-15 13:48:18

大英县发展和改革局依据遂宁市发改委关于开展分布式光伏电网承载能力评估工作的相关要求,组织对辖区内电网支撑分布式光伏发电接入的能力进行了系统性评估与分析。本次评估聚焦2026年第四季度,重点测算各区域在保障电网安全稳定运行前提下可新增接入的分布式光伏装机容量,即“可开放容量”。评估结果已形成详细数据表格,涵盖全县各供电片区的容量余量、接入条件及承载状态等关键信息,并予以正式公示,旨在为分布式光伏项目规划、申报与并网提供公开、透明、可依据的参考依据。公示日期为2026年10月14日。

姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

广东2026年新能源机制电价竞价申报全指南:资格|规模|报价策略|风险避坑(粤发改价格函〔2026〕1805 号)来源:索比光伏网 发布时间:2026-10-13 08:42:35

粤发改价格函〔2026〕1805号文件发布,广东2026年新能源机制电价竞价正式启动,初始规模79.34亿千瓦时,较2025年增长58.68%,核心价格规则维持不变,集中式光伏、陆上风电不参与,报价精度细化至0.1%,10月13日登记截止。本文深度解读竞价规则、申报资格、报价策略及市场影响,附2025年官方结果对照,完整版报告扫码获取。

2026 年江西省新能源机制电价竞价启动 40.8 亿千瓦时规模及规则深度解读(赣发改价管〔2026〕578号)来源:索比光伏网 发布时间:2026-10-10 16:27:38

2026 年江西新能源机制电价竞价正式启动,总规模40.8亿千瓦时,光伏占比超七成,边际门槛提至60%,单项目电量比例上限75%,核心申报主体为2027年投产项目。本文深度解读竞价规则、参数变化、申报范围及风险提示,附历史数据与政策对比,完整版报告扫码获取。

蓬勃发展的光伏产业:内蒙古能源经济转型的金太阳来源:中国日报网 发布时间:2026-10-10 10:08:39

本文聚焦内蒙古光伏产业的跨越式发展及其在能源经济转型中的核心作用。文章指出,依托丰富的太阳能资源(年日照2600–3400小时、西部“沙戈荒”地区尤为优越),内蒙古自“十二五”以来加速布局光伏产业,尤其通过“光伏+治沙”“光伏+牧业”等创新模式,实现生态修复与能源生产的协同增效。截至2025年底,全区太阳能发电量达624.04亿千瓦时,占全国并网光伏电量的5.32%;“十五五”期间年均新增新能源装机超3000万千瓦,目标2030年新能源总装机达3.25亿千瓦。与此同时,内蒙古以包头、鄂尔多斯等地为支点,构建起覆盖硅料、硅片、电池、组件及支架的完整光伏制造产业链,吸引隆基、通威等头部企业集聚。这一进程推动全区从传统煤炭依赖型经济向绿色低碳新范式深度转型,不仅优化了能源结构、支撑京津冀与东南沿海绿电供应,更探索出资源富集地区高质量发展的可行路径。(199字)

光在,路就在!从《假如三国有光伏》看见清洁能源的时代答案来源:正泰安能 发布时间:2026-10-10 09:35:12

如果那个时代拥有了今天的光,历史将会怎样?10月5日,正泰安能首部自制AI微电影《假如三国有光伏》正式上线,将现代能源技术与经典历史故事巧妙融合,重新诠释光的时代价值。截至目前,微电影累计播放量近25万,不少观众被这份跨越古今的“光之畅想”打动,纷纷在评论区留言点赞。故事背景虽然设定在三国时期,但影片回应的却是跨越时空的共同命题:对美好生活的向往、对国泰民安的期盼,以及对持续发展的探索。在“三顾茅

国家能源局释放重要信号!应用端合理收益是光伏产业走出低价困局的关键来源:索比光伏网 发布时间:2026-10-09 13:56:33

国家能源局在9月全国可再生能源电力开发调度会上释放关键政策信号:健全新能源价格结算机制、切实保障合理收益,是破解当前光伏产业低价困局的核心路径。文章指出,尽管截至2026年8月光伏装机已达12.97亿千瓦、超越煤电成为最大电源,但新增装机增速放缓,反映投资动力不足。根本原因在于低电价导致项目经济性承压,影响发电企业投资决策,并沿产业链向上传导,加剧制造端产能过剩与恶性竞争。会议特别强调科学组织2027年增量项目机制竞价,避免片面追求“低价”而忽视项目可投资性,要求在市场竞争与收益可持续性之间取得平衡。文章阐明,合理收益并非保护利润,而是维系有效投资、设备采购、项目落地和产业链健康循环的前提条件。(199字)

贵州:下发20个风电光伏发电项目建设计划来源:贵州省能源局 发布时间:2026-09-30 09:01:59

贵州省能源局下发2026年风电光伏发电项目年度建设计划,共涵盖纳雍县羊场永和风电场等20个项目,总装机容量达143万千瓦。该计划依据国家及省级新能源产业政策制定,旨在统筹推动省内可再生能源项目建设。其中,风电项目须于2028年3月29日前完成核准,光伏项目须于2027年9月29日前完成备案;逾期未完成核准或备案的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门切实履行属地管理职责,指导项目单位加快开展前期工作,依法依规办理审批手续,并积极推进项目落地实施。贵州电网公司及有关新能源企业需协同配合,保障建设进度与并网条件落实。(199字)
